光缆施工中的简明工艺要求.doc

上传人:仙人****88 文档编号:9410028 上传时间:2025-03-25 格式:DOC 页数:3 大小:34KB
下载 相关 举报
光缆施工中的简明工艺要求.doc_第1页
第1页 / 共3页
光缆施工中的简明工艺要求.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

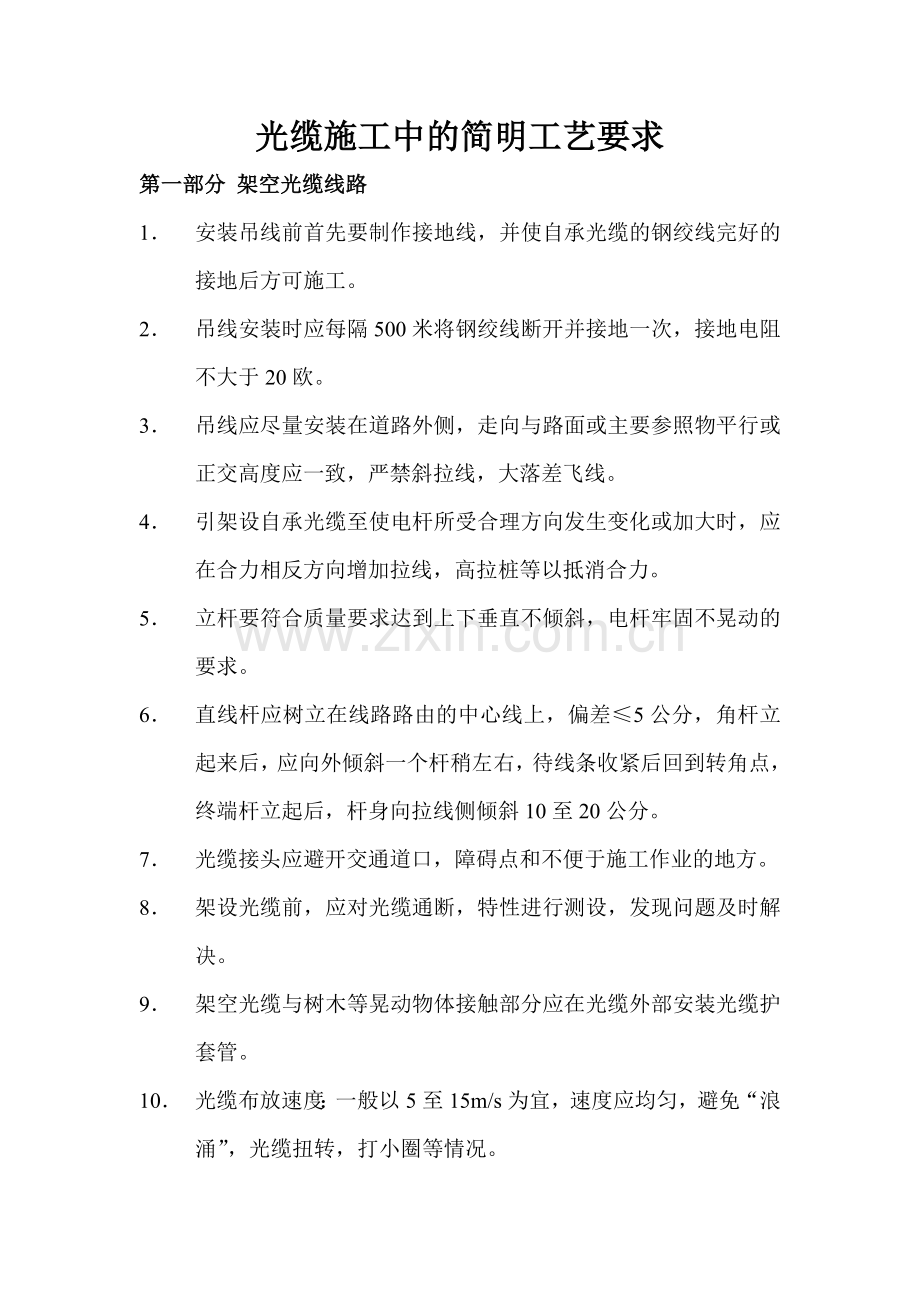

光缆施工中的简明工艺要求 第一部分 架空光缆线路 1. 安装吊线前首先要制作接地线,并使自承光缆的钢绞线完好的接地后方可施工。 2. 吊线安装时应每隔500米将钢绞线断开并接地一次,接地电阻不大于20欧。 3. 吊线应尽量安装在道路外侧,走向与路面或主要参照物平行或正交高度应一致,严禁斜拉线,大落差飞线。 4. 引架设自承光缆至使电杆所受合理方向发生变化或加大时,应在合力相反方向增加拉线,高拉桩等以抵消合力。 5. 立杆要符合质量要求达到上下垂直不倾斜,电杆牢固不晃动的要求。 6. 直线杆应树立在线路路由的中心线上,偏差≤5公分,角杆立起来后,应向外倾斜一个杆稍左右,待线条收紧后回到转角点,终端杆立起后,杆身向拉线侧倾斜10至20公分。 7. 光缆接头应避开交通道口,障碍点和不便于施工作业的地方。 8. 架设光缆前,应对光缆通断,特性进行测设,发现问题及时解决。 9. 架空光缆与树木等晃动物体接触部分应在光缆外部安装光缆护套管。 10. 光缆布放速度:一般以5至15m/s为宜,速度应均匀,避免“浪涌”,光缆扭转,打小圈等情况。 11. 光缆在跨距内最低点距地面垂直距离一般路段高度≥6M,过街及较大路口高度≥7M,过铁路时≥7.5M,居民区光缆沿楼架设缆高≥4.5M。 12. 光缆过变压器:有条件的地方加埋水泥杆绕靠通过,位置紧张的地方采用两种方法:(1)“U”字通过法,光缆自变压器两侧电杆由上至下从变台下端槽钢内通过,该段光缆要用光缆护套管保护,护套管与槽钢用扎线固定。(2)支撑架通过法,在变压器进线的另一方面安装三角支撑架,该段光缆应用光缆护套管保护做绝缘处理。 13. 与电力线的安全间距:光缆距上方电力线距离≥1.2米。 14. 人员安全:施工人员施工中要严格遵守各种安全操作规程,杆上作业要穿绝缘鞋,带绝缘手套等。 15. 施工完毕应做到人走场净,注意保护环境。 第二部分管道及管道内光缆 1. 管道敷设光缆时用“∞”方式存缆,并用安全隔离墩隔开过往行人车辆。 2. 管孔预放子管:为充分利用管孔资源,应在管孔中布放3至4根子管,布放子管时每隔2至5米用聚丙烯扎带绑扎,以避免子管扭曲。 3. 进出人井必须用人梯,不得踩压支架及托板,光缆。 4. 进入人井作业时井外应留人疏导交通,并在井口周围放置警示标志墩等,作业完毕,及时盖好井盖。 第三部分管道光缆引上 1. 通常管道光缆引上分电杆引上和墙引,电杆引上用抱箍小横担固定引上管,墙引用管卡固定在墙上,引上管2.5至3米,出土部分不小于2米,地下不小于0.3米。 2. 在光缆施工中,有时需在室外沿墙壁敷设光缆,外墙上距地面3至3.5米,跨越街坊,院内过道等处,光缆最低点距地面不应小于4.5米,有机动车穿越的地方不小于5.5米或更高。 第四部分光缆上架及融接 1. ODF架按指定位置在机柜内固定好,并使上架的光缆沿机柜合理固定,房地线系统做好电气联接。 2. 光缆的开缆长度应足够长,能保证在光纤托盘中的光缆盘缆2周以上。 3. 根据融接表,将束管进行编码以防融接时出错。 4. 光纤接头应予固定,排列整齐,接续后的光纤收容余长不应小于1米,收容时的弯曲半径不应小于40mm,两侧光纤不得有扭绞受压现象。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 教育专区 > 小学其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
