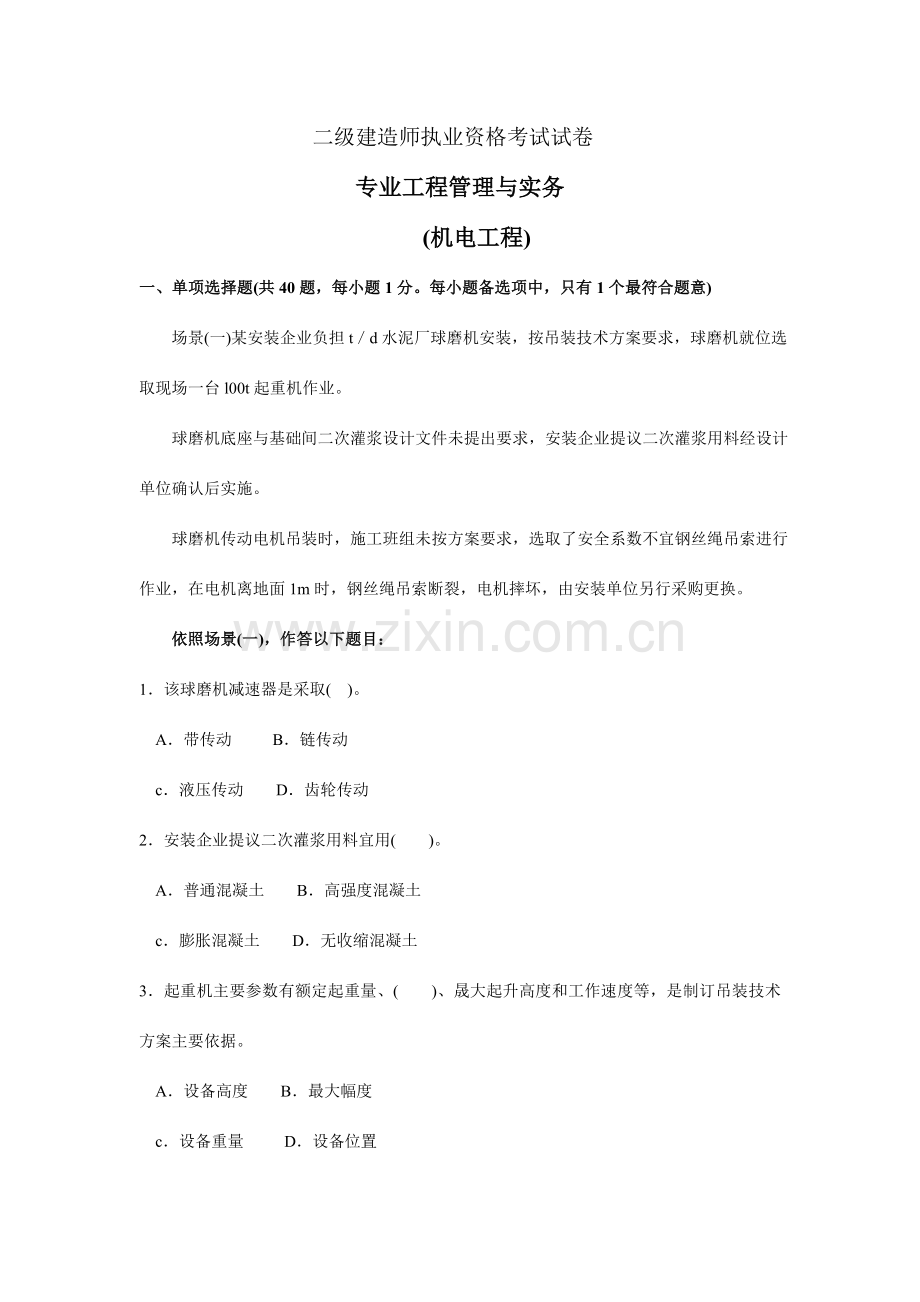

二级建造师执业资格考试试卷
专业工程管理与实务
(机电工程)
一、单项选择题(共40题,每小题1分。每小题备选项中,只有1个最符合题意)
场景(一)某安装企业负担t/d水泥厂球磨机安装,按吊装技术方案要求,球磨机就位选取现场一台l00t起重机作业。
球磨机底座与基础间二次灌浆设计文件未提出要求,安装企业提议二次灌浆用料经设计单位确认后实施。
球磨机传动电机吊装时,施工班组未按方案要求,选取了安全系数不宜钢丝绳吊索进行作业,在电机离地面1m时,钢丝绳吊索断裂,电机摔坏,由安装单位另行采购更换。
依照场景(一),作答以下题目:
1.该球磨机减速器是采取( )。
A.带传动 B.链传动
c.液压传动 D.齿轮传动
2.安装企业提议二次灌浆用料宜用( )。
A.普通混凝土 B.高强度混凝土
c.膨胀混凝土 D.无收缩混凝土
3.起重机主要参数有额定起重量、( )、晟大起升高度和工作速度等,是制订吊装技术方案主要依据。
A.设备高度 B.最大幅度
c.设备重量 D.设备位置
4.用做吊球磨机钢丝绳安全系数通常大于( )。
A.3.5 B.5
C.8 D.10
5.安装企业另行采购更换电机,必须符合( )要求,并有合格证实。
A.设计和制造 B.设计和产品标准
C.设计和规范 D.制造和产品标准
场景(二)某宾馆建设工程,室内消火栓给水管设计管径为l00mm。电视监控设备设计选取数字视频模式,对巡更工作进行检验。建筑设备自动监控系统设计为双电源供电,并配置中央LJPS向现场控制器等器件供电。工程中导线有电缆、双绞线和赔偿导线,穿保护管和线槽敷设。施工单位在工程调试中使用仪表具备有效合格证书。消防工程完工后,建设单位向公安消防机构提出消防验收申请,要求公安消防机构进行消防验收。
依照场景(二),作答以下题目:
6.消防工程完丁后,( )单位应配各好对应人员和设备工具,检测器具,主动主动配合验收工作。
A.监理 B.施工
C.检测 D.设计
7.本工程室内消火栓给水管道应采取( )连接。
A.螺纹 B.法兰
C.焊接 D.卡箍式
8.本工程( )采取了数字视频监控设备来进行电视监控。
A.建筑设备自动监控 B.消防联动系统
C.火灾自动报警系统 D.安全防范系统
9.本工程中,现场控制器(DDC)供电采取( )供电方式。
A.双电源 B.事故电源
C.UPS分散 D.UPS集中
10.本工程中调试用仪表基本误差不宜超出被校仪表基本误差绝对值( )。
A.1/3 B.1/2
C.2/3 D.3/4
11.本工程中赔偿导线在敷设前要查对赔偿导线型号和( )。
A.线规号 B.分度号
C.类别号 D.标准号
场景(三)某安装企业负担某化工装置工艺管道安装,在阀门安装前,按设计文件查对了阀门型号,并确定其安装方向。在阀门与管道连接时,阀门处于全开状态。
工艺管道安装完成后,管道进行了吹扫,然后用盐酸溶液对管道内壁进行冲洗,确认合格后,对管道充氮保护。
在管道绝热工程施工条件准备充分后,对部分管道及其中一段奥氏体不锈钢管道进行了绝热施工。
该工艺管道安装工程遵照《现场设备、工业管道焊接工程施工及验收规范》(GB50236)及其余现行标准、规范要求执行。
依照场景(三),作答以下题目:
12.流体经过阀门阻力损失属于( )。
A.沿程阻力损失 B.局部阻力损失
C.全流程总阻力损失 D.当量阻力损失
13.在本工程中,阀门与管道连接方式应该是( )。
A.法兰连接方式 B.螺纹连接方式
c.焊接连接方式 D.承插连接方式
14.本工程中,对工艺管线内壁表面所做预处理属于( )。
A.手工除锈 B.喷射除锈
c.火焰除锈 D.化学除锈
15.本工程中奥氏体不锈钢管道采取绝热材料及其制品,其( )含量指标应符合要求。
A.氯离子 B.氮离子
c.氢离子 D.氢氧根离子
16.假如本工程施工现场存在( )工程,则不能按《现场设备、工业管道焊接工程施工及验收规范》(GB50236)要求执行。
A.镍合金焊接 B.台金钢焊接
c.压力容器焊接 D.管道氩弧焊
场景(四)A企业承建一电厂厂用电工程,内容有交直流电气设备;配电干线为封闭母线;厂用变压器低压中性点直接接地。断路器和设备安装前查验了随机文件,直流装置具备稳压自动控制功效,断路器交接试验前进行了外观检验。
因为电厂输电外线还未建成,施工时需暂时用电,为此A企业受发包方委托,编制了暂时用电方案。
依照场景(四),作答以下题目:
17.查验交流设备铭牌上额定电压和额定电流都是指( )。
A.最大值 B.有效值
C.平均值 D.初始值
18.直流稳压装置稳压原理与自动控制系统( )原理相同。
A.次序控制 B.开环控制
C.程序控制 D.反馈控制
19.封闭母线安装程序中,电气试验紧前工序应是( )。
A.外壳焊接 B.找正固定
C.导体焊接 D.母线连接
20.厂用变压器中性点直接接地,应属于( )。
A.保护接地 B.工作接地
C.重复接地 D.隔离接地
21.A企业编制暂时用电方案应经( )批复。
A-电业部门 B.设计部门
C-行政部门 D.政府部门
22.断路器随机文件除产品出厂合格证外,还应有出厂( )。
A.试验数据 B.检验汇报
C.服务确保D.产品编码
23.断路器交接验收前,应进行外观检验,涂层完整,( )标志正确,接地良好。
A.颜色 B.相色
C.编号 D.方向
场景(五)某安装企业总承包一钢铁企业炼钢和连铸车间基础施工和安装工程,项目部对工程实施了有效监督和控制,采取了一系列方法。其中包含:
厂区平面控制网采取三角测量法:
混凝士基础施工时,依照该工程各类设备用途、载荷及工艺分布情况分别采取了素混凝土、单块钢筋混凝土和大块钢筋混凝土:
振动较大设备二次灌浆采取收缩量小,机械强度高水泥;
炼钢炉砌筑前认真验收了锚固件安装质量并检验了相关统计:
炼钢炉砌筑时,正值潮湿多雨季节,砌筑工作照明用行灯电压控制在安全范围内:
筑炉施工中对有毒有害废弃物进行了特殊处理。
依照场景(五),作答以下题目:
24.采取三角测量法测量,其三角形内角在任何情况下不应小于( ) 度。
A.20 B.25
C.30 D.35
25.该工程宜采取大块式钢筋混凝土基础设备是( )。
A.轧钢机 B.提升机
c.排风机 D.冷却泵
26.振动较大设备二次灌浆时,符合本工程技术要求是用( )。
A.硅酸盐膨胀水泥 B.矿渣水泥
c.早强水泥 D.石膏矾土膨胀水泥
27.炉子砌筑前,上道工序应提供锚固件尺寸、位置及( )统计。
A.数量 B.形状
c.焊接质量 D.材质
28.在潮湿场所砌筑时,安全行灯电压不得超出( )V。
A.6 B.12
C.24 D.36
29.砌筑耐火材料造成污染有毒物质主要有( )。
A.焦油 B.硅尘
c.氧化铝 D.水泥
场景(六)某安装施工企业承揽了两台1000m3液氨球形储罐组焊安装任务。项目部进行了焊接工艺评定试验,并按照《特种设备安全监察条例》要求在取得了关于开工许可。焊接工作完成后,对球罐产品试板与球罐进行了热处理。球罐水压强度试验时对储罐基础进行了沉降观察。
依照场景(六),作答以下题目:
30.该工程球形储罐宜采取( )法组装。
A.整装 B.散装
c.正装 D.半球
31.现场组焊球形储罐应制作产品试板是( )。
A.平、立二块试板 B.平、立、横三块试板
c.平、立、横、仰四块试板 D.立、横、平加仰三块试板
32.焊接工艺评定资料汇总后评定结果由( )确认。
A.焊接工程师 B.安装技术责任人
c.项目技术责任人 D.安装单位总工程师
33.按照《特种设备安全监察条例》要求,本工程球形储罐应到施工所在地( )办理许可手续。
A.安全监察部门
B.建设行政主管部门
c.劳动部门
D.直辖市或设区市级特种设备安全监察部门
34.球罐基础沉降观察时,按要求相邻支柱基础沉降差不应大于( )。
A.1mm B.2mm
C.3mm D.5mm
场景(七)某企业中标承建一大型食品加工厂机电安装工程,施工内容包含:设备、管道、钢平台、给排水、通风空调、电气仪表等安装。协议约定,非金属风管材料及管道钢制品由施工单位采购;施工单位使用风量测试仪为国外进口。包装车间空气洁净度等级要求为N8级。
依照场景(七),作答以下题目:
35.按协议要求应由施工单位采购管道钢制品是( )。
A.槽钢 B.角钢
c.薄钢板 D.阀门
36.施工单位选择风管覆面材料必须是( )材料。
A.不燃 B.阻燃
c.耐热 D.绝缘
37.通风空调工程施工程序中,综合效能测定与调整工序紧前工序是( )。
A.完工验收 B.系统无负荷联合运转与调试
c.系统验收 D.单机试运转及调试
38.包装车间洁净空调风管道系统为( )系统。
A.常压 B.低压
c.中压 D.高压
39.该风量测试仪表必须经( )级人民政府计量行政部门检定合格后使用。
A.省 B.市
C.区 D.县
40.焊接钢平台焊工必须经( )合格并取得合格证书。
A.培训 B.考评
c.考试 D.评定
二、多项选择题(共10题,每小题2分。每小题备选项中,有2个或2个以上符合题
意,最少有1个错项。错选,本题不得分;少选,所选每个选项得0.5分)
场景(八)某安装企业负担一钢厂空压站、制氧站和自备电站安装及试运行。施工方案中确定,管道与机械设备连接,都应采取无应力配管;对设备找正、找平和装配,都制订了检验内容和测量方法。
主要设备就位要租赁汽车起重机吊装,并制订了专门吊装方案。
依照场景(八),作答以下题目:
41.本工程设备用向心球轴承主要特征是( )。
A.主要承受径向载荷 B.不能承受轴向载荷
c.承受少许轴向载荷 D.可调心
E.极限转速低
42.测量过程要素包含( )。
A.测量对象 B.测量器具
C.计量单位 D.测量方法
E.测量精度
43.本工程机械设备试运行分阶段实施。包含( )试运行阶段。
A.单体无负荷 B.单体负荷
c.无负荷联动 D.负荷联动
E.单体调试
44.本工程施工方案确定管道与( )设备连接都应采取无应力配管。
A.空压机 B.液氧贮槽
c.制氧机 D.汽轮机
E.分子筛
45.该吊装方案选取标准是(
A.安全 B.有序
c.快捷 D.经济
E.节能
场景(九)某施工单位承揽了一油库建设工程,包含3台1000汽油拱顶储罐和3台500柴油拱顶储罐,以及变电所安装和电缆敷设。电缆有电力电缆、信号电缆、控制电缆,电缆两端设有标志牌。在施工过程中为了预防储罐底板发生焊接变形,采取一系列方法。在储罐几何尺寸检验合格后,进行了充水和基础沉降观察。在办理完工验收手续时,业主提出要求按照《特种设备安全监察条例》提供监督证书,双方发生争议。
依照场景(九),作答以下题目:
46.拱顶储罐几何尺寸检验包含( )等检验内容。
A.罐壁高度偏差 B.罐壁铅垂度偏差
c.罐壁局部凹凸变形 D.罐壁周长偏差
E.罐底局部凹凸变形
47.预防和降低储罐底板焊接变形方法有( )。
A.反变形法 B.降温控制法
c.确定合理装配焊接程序 D.选择合理焊接次序
E.刚性固定法
48.特种设备监督检验对象包含( )安装、改造、重大维修过程。
A.锅炉、压力容器 B.起重机械、电梯
c.大型游乐设施 D.客运索道
E.易燃、易爆拱顶储罐
49.本工程中仪表、继电器、自动控制设备,( )属电气二次设备。
A.信号电缆 B.控制电缆
C.电力电缆 D.负荷开关
E.隔离开关
50.电缆上装设标志牌应标明电缆( )规格与起迄地点。
A.线路编号 B.电缆型号
c.作业员编号 D.盘柜编号
E.端子编号
三、案例分析题(共3题,每小题20分)
(一)
背景资料
某企业承建一座110kV变电站施工,送电前,质监中心站进行检验,发觉接地网接地电阻值远大于l0设计要求,经查实是接地线一处损伤严重,造成接地电阻不合格。项目部分析这一质量缺点,找出原因是:
1.接地线和电缆管是平面交叉布置,接地线施工在先,电缆管施工在后。施工方案没有保护接地线方法。
2.电缆管施工中,施工人员对接地线损坏没有任何处理和汇报。
3.技术交底不详细,仅在该单位工程开始前做了一次技术交底。
4.接地线和电缆管同为地F隐蔽工程,但施工统计中没有隐蔽工程统计,其余统计也不全。
问题:
1.造成接地电阻不合格原因,说明施工方案有哪些方面不足?
2.背景中查出质量缺点原因说明在质量管理上有哪些方面失控?其详细表现在哪些方面?
3.现场技术交底要求包含哪些内容?
4.施工统计中质量统计主要有哪些方面?
(二)
背景资料
某机电安装企业承建一造纸厂锅炉房工程,锅炉房有4台20t/h锅炉,台同工期150天。
项目部依照协议工期和安装工艺要求,编制了施工组织设计,绘制了每台锅炉安装网络计划图(见附图),实施4台平行作业。
该企业下达项目部考评成本为1000万元,项目部经过优化施工方案合理安排工期,有效调配资源,经测算以考评成本为基数,直接工程费降低5%,其余直接费降低5%,间接费降低5%,因为加强了成本核实,项目部最终实现了目标成本。
问题:
1.指出该网络计划图中,工序安排上存在什么问题?
2.因为项目部组织协调适当,管道和单体设备安装均提前5天完成,整个工期能否提前?说明理由。
3.项目部最终实现目标成本降低率为多少?
4.工程实施中,配置特种作业人员依据是什么?详细反应在何种计划中?
(三)
背景资料
某安装企业中标一汽车制造厂空压站安装工程。协议约定工程材料由施工单位采购。空气压力管道终检时发觉施焊部分法兰焊口出现裂纹。经调查法兰供给商未经考评评定。采购员说,因法兰规格多,计划提得晚,现场又急用,直接送到施工班组使用。项目部对发觉裂纹法兰进行了更换。
工程安装全部完成,项目部经过自检、上级主管部门组织复查后,向监理单位提出完工验收申请汇报。监理单位组织施工单位对工程进行了验收。
问题:
1.施工单位订立协议后,是否就能够立刻施工?说明理由?
2.依照背景分析,该企业材料管理失控表现在哪些方面?
3.法兰更换后应怎样进行质量评定,说明理由?
4.项目部向监理单位提出完工申请做法是否正确?该工程完工验收应由谁组织?哪些单位参加?
