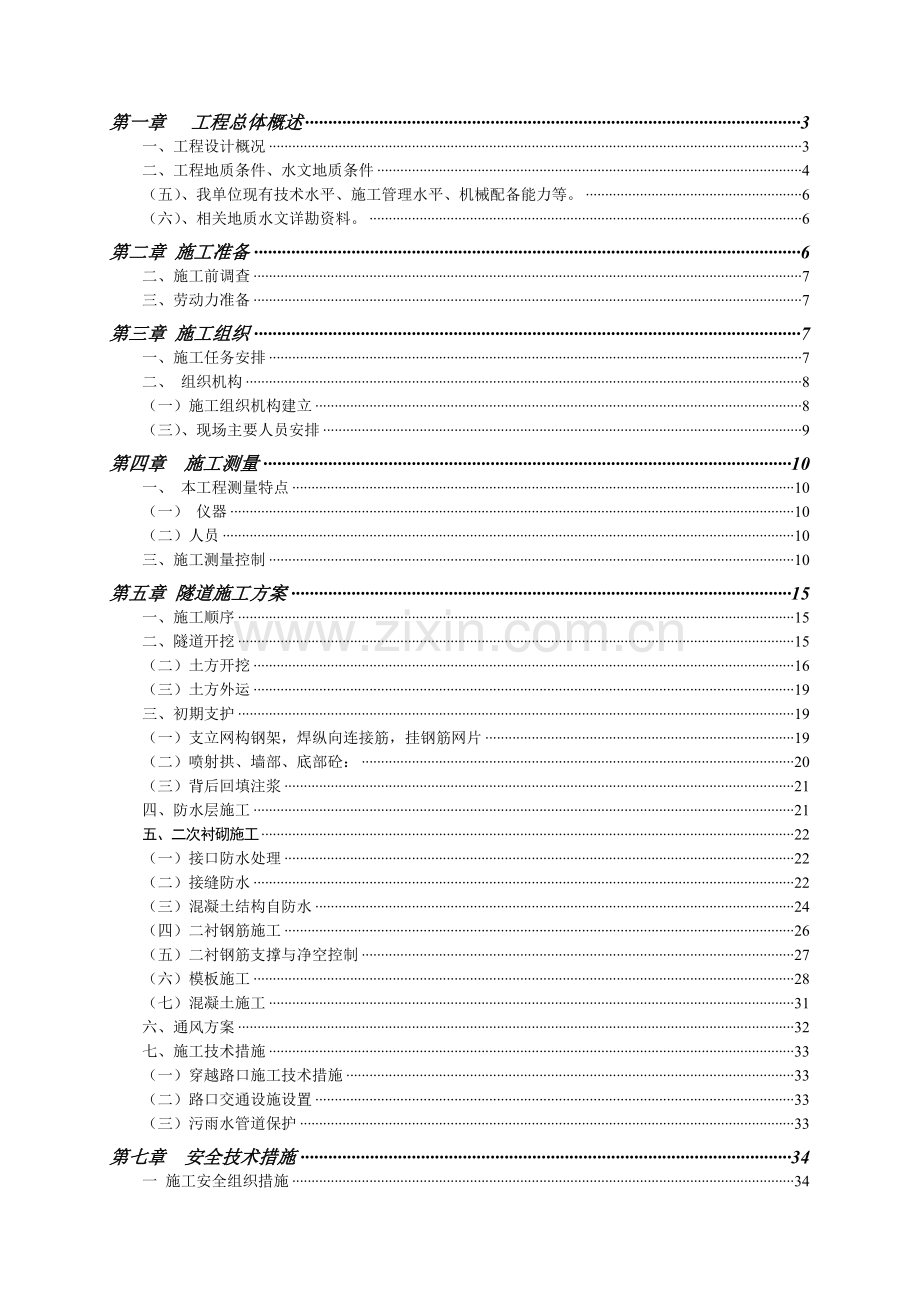

1、*区基础设施项目 (一期)工程A标段电力隧道暗挖工程专项施工方案编制人: 审核人: 审批人: *市市政工程(集团)有限责任公司2010年 6 月 22 日第一章工程总体概述3一、工程设计概况3二、工程地质条件、水文地质条件4(五)、我单位现有技术水平、施工管理水平、机械配备能力等。6(六)、相关地质水文详勘资料。6第二章 施工准备6二、施工前调查7三、劳动力准备7第三章 施工组织7一、施工任务安排7二、 组织机构8(一)施工组织机构建立8(三)、现场主要人员安排9第四章 施工测量10一、 本工程测量特点10(一) 仪器10(二)人员10三、施工测量控制10第五章 隧道施工方案15一、施工顺序1
2、5二、隧道开挖15(二)土方开挖16(三)土方外运19三、初期支护19(一)支立网构钢架,焊纵向连接筋,挂钢筋网片19(二)喷射拱、墙部、底部砼:20(三)背后回填注浆21四、防水层施工21五、二次衬砌施工22(一)接口防水处理22(二)接缝防水22(三)混凝土结构自防水24(四)二衬钢筋施工26(五)二衬钢筋支撑与净空控制27(六)模板施工28(七)混凝土施工31六、通风方案32七、施工技术措施33(一)穿越路口施工技术措施33(二)路口交通设施设置33(三)污雨水管道保护33第七章 安全技术措施34一 施工安全组织措施34二、最大风险及危险源的确定34三、重大危险源安全保证措施35(一)地
3、表下沉、周边建筑物变形超限、隧道坍塌安全技术措施35(二)防触电安全技术措施37四、其它安全保证措施38(一)钢架安装安全保证措施38(二)隧道土方开挖、隧道出渣安全保证措施39(三)注浆安全保证措施40(四)喷射混凝土安全保证措施41(五)隧道防水安全保证措施42(七)防尘、防有害气体安全保证措施44第八章 安全应急预案44一、应急小组成员以及职责44二、应急响应45三、应急预案46(一) 塌方应急预案46第九章 雨季施工措施50雨季施工措施50第十章 文明施工保证措施51一、文明施工目标51二、文明施工措施51(一)现场文明施工措施51(二)降尘通风措施52附表(1)拟投入的主要施工机械设
4、备表54*基础设施建设项目*标段电力隧道工程分别为:*路电力隧道工程长460 m;三环路电力隧道工程全长约1240 m。电力隧道为箱形结构,高3.1 m、宽2.5 m,埋深约711 m左右。本工程暗挖段为三环路电力隧道K10+28.41-K11+78.51、K13+40-K14+28、K17+70-K18+60段。由于地铁2号线施工影响;三环路已建雨污水支线及隧道泵站及其它管线等对电力隧道竖向高程的要求,在穿越路口时采用为暗挖方式施工。暗挖段1、地形地貌 拟建物场地主要为农田、旧房拆除区及弃土堆填区,地形起伏较大。地貌单元属成都平原川西岷江水系三级阶地。 2、地层结构 根据本项目地勘资料,在拟
5、建场地勘探深度范围内的地层主要由第四系人工填土层、第四系中下更新统冰水堆积层、白垩系上统灌口组泥岩组成,即由杂填土、素填土、粘土、泥岩组成。地层分类描述如下: 杂填土:色杂;主要由建筑垃圾、生活垃圾等混少量粘性土组成,部分地段分布。厚度约0.3-3.1m。 素填土:灰色;由粘性土组成,可塑为主,混少量砖瓦碎块等硬杂物;湿。分布较连续。厚度约0.3-3.5m。 粘土:灰黄色。含铁锰质氧化物及钙质结核,无摇振反应,光滑有光泽、干强度高、韧性高。裂隙较发育,含铁锰质结核及钙质结核。硬塑为主。分布连续,厚0.58.4m。 含卵石粘土:黄色。硬塑,局部可塑。含铁、锰质氧化物结核,局部夹少量钙质结核。含2
6、035左右弱强风化卵石,卵石粒径2050mm。网状裂隙发育。 3、水文地质条件该拟建电力隧道场区未发现地表水分布。场地地下水为埋藏于人工填土中的上层滞水,大气降水和区域地表水为其主要补给源。该地下水连通性较差,一般无统一稳定水位。根据场地区域多项工程经验,雨季施工期间部分地段人工填土和粘土层裂隙间可能渗出少量上层滞水,应及时进行疏排。三、编制依据(一)施工图纸及图纸会审会议纪要(二)投标文件(三)现场实际情况和工程招标要求一、施工前期准备1、在技术方面,积极与设计、监理单位联系,备齐施工文件、图纸及各种试验、检测表格。并组织技术人员认真熟悉图纸。2、在人员队伍方面,对先开展的工序队伍首先调遣进
7、场,提早进入正式施工。3、在机械设备方面,根据工程情况及工期要求,配齐先进的施工机械设备及测试、检验器具。并进行维护、保养,认真检查、校正,并对各种仪器、仪表进行标识标定。4、在材料供应方面,由项目部材料人员负责比选采购,取样试验合格后及时签订供货合同,办理催运、验收及保管工作,保证按计划供应,满足开工及正常施工的需要。5、测量放线 由项目部抽调有经验的测量人员组成专门的测量组,用全站仪进行中线及标高复测,确认无误并达到测量规定精度后,设置控制网及控制桩,形成测量成果报请监理工程师审批。6、临时道路在三环路内侧(本工程施工区域内外)修筑全长贯通的临时便道,保证工程的按时、顺利施工。7、临时用水
8、、电 工程所用水、电由甲方提供的地点引入,并根据施工需要埋设临时水、电管路。序号岗位人数备注1工区管理人员3每暗挖段1名2工区技术人员3每暗挖段1名3班组长12每暗挖段4名4焊工12每暗挖段4名5隧道开挖工60每暗挖段20名6杂工6每暗挖段2名7空压机、提升司机6每暗挖段2名8地面综合班15每暗挖段5名9机修人员、电工3每暗挖段1名10钢筋工15每暗挖段5名11混凝土工30每暗挖段10名12总计165本劳动力计划为初支和二衬施工时工区需配置的劳动力总和。 (一)施工区段划分(二)施工总体安排本工程共3段暗挖段,第一施工区设2个竖井4个工作面,第二、三施工区各设1个竖井2个工作面。每个暗挖段组织
9、三个专业施工班组,由三个班组流水作业,实行三班倒。三个工区同时进行施工组织,总工期为35天。具体各工区的施工时间见下表:批次施工段落施工时间安排第一工区2010年7月5日8月10日第二工区2010年7月10日8月10日第三工区2010年7月12日8月10日组织机构管理体系图详见附图。项目经理 安全工程师 分管副经理 技术负责 技术 材料 工长 工长 测量组试验组暗挖作业队(三)、现场主要人员安排职务姓名电话项目经理电力隧道分管副经理技术负责人安全工程师责任工长质检员安全员资料员材料员试验员第四章 施工测量一、 本工程测量特点(一)本工程为暗挖区间,施工工艺复杂,地下施测条件差,测量工作量大;(
10、二)地面控制导线及高程控制必须由进出口向洞内传递,并需在地下布设平面及高程控制网,形成检测条件并经常复测控制点;(三)地面向洞内传递导线时,受施工竖井净空的限制,后视距离短,测量误差大; 据本工程的实际情况,配备以下测量仪器及工具:1、全站仪1台(3个三脚架、4套单棱镜组):TCR1201;2、经纬仪1台:蔡司010B;3、精密水准仪1台;4、全自动水准仪2台;5、投点仪1台;6、激光指向仪10台:壁虎式、光程100m,电压380伏;设一个测量组,测量工程师一名、测量员二名负责本暗挖的施工放线和控制测量、标高放样和控制以及激光的安置工作。(一)施工测量准备1、成立测量小组、负责工程的测量定位及
11、控制桩的测设,对测量放线进行复核,小组设专职测工2名,所有测量人员必须持证上岗。2、对业主委托单位所交的桩位,线路进行全面复核、保护、确认无误后方可使用。3、配备全站仪1台,经纬仪1台,水准仪1台,50米钢尺1把,及其它必要测量用具,一切测量用具及仪器必须送交计量部门鉴定合格后方可使用。(二)具体施工测量放线:1、竖井定位 利用竖井附近首级控制点坐标和井中坐标反算出定线要素,现场用全站型速测仪测设出竖井中心及竖井方向轴线,定出竖井外轮廓。同时测设出锁口圈梁标高。 竖井挖到底后要将地面高程引到井底,为进洞后起拱线定位提供依据,由于竖井底地面以下14m,用普通水准尺很难进行施测,故施测时常常借助于
12、30m钢尺来完成地面到井下的高程联测。 首先,竖井边用于传递高程的水准基点引测时,往返不符值应小于4mm。引测高程用的钢尺必须经过鉴定,钢尺悬吊所挂的重锤重量必须与钢尺鉴定时施加的拉力相同。引测最好选在上午10点-12点、下午4点-6点之间进行,以消除温度变化对观测值的影响。竖井上下往返测量时间不应大于20分钟。当环境温度与钢尺鉴定时的温度相差10C时,需进行尺长温度改正。 钢尺应悬挂在龙门架的适当位置,固定要牢固,吊挂钢尺的吊钩最好焊在龙门架上。引测高程时,电葫芦不能工作,以保证引测的精度。进行井上与井下高程传递时,两次往返高差不大于4mm。井下水准基点布置两个,一个布置在竖井一角,远离出土
13、坑,另一个布置于洞内,竖井内水准点选用型钢或预埋铁件,埋深大于50cm,洞内水准点最好与中线点预埋铁板放在一起。即在铁板上加一条螺栓,作为水准点。水准点做好后应在边墙上做标记,以便于保护。2、洞内中线的测设 当竖井圈梁达到设计强度后,可以预先在圈梁上作两个中线点,中线点测设时采用极坐标法。为提高测设精度,最后的中线须经过小角值修正,具体施作步骤如下: (1)根据井中坐标和中线方向计算出圈梁上两中线点坐标(当圈梁做点不便时,可在挡土墙外侧做点)。 (2)井边两个中线点测设时,分别用两个后视方向,以减少测量误差的累计。 (3)洞内控制中线点每30m测设一个点,其上还应有标高。施工定向采用激光指向仪
14、,指向仪设在洞内两侧墙起拱处。施工高程控制采用挂起拱线的方法,每3m测设一点。有条件的地段起拱线也可采用激光指向仪。 (4)激光指向仪每周检查一次,以保证掘进方向的正确性。3、施工监控量测:施工中监控量测是喷锚构筑法的重要组成部分。实际施工中,由于各种因素的影响,我们对土质变化的动态及设计的合理性很难进行准确的评价、分析,而监控量测的结果则可反映土质变化的动态。通过这种手段,我们能对土质变化的动态和支护工作状态做出正确评价,为隧道设计、施工安全和经济性提供依据。4、监控量测要求1)做好量测计划,指定专人负责,保证量测数据的可靠性和及时性。 2)每次量测完毕,及时整理各种量测资料,绘出各种位移时
15、间关系图。 3)量测频率见下表变形速度mm/d量测断面距开挖工作面的距离量测频率10(0-1)B1-2次/d10-5(1-2)B1次/d5-1(2-5)B1次/2d15B1次/周 注:B代表隧道开挖宽度4)隧道与构筑物交叉位置重点量测地表下沉,记录相关数据作为指导施工的依据。(三)监控量测项目1、变形监测方法 根据设计要求监控量测针对本工程必须量测的有4项:1)洞内外观察;2)净空水平收敛量测; 3)拱顶下沉量测; 4)地面下沉量测; 鉴于本工程量测之目的主要是保证施工安全,同时考虑到监控量测的经济性,本工程只需做上述四项量测。2、洞内外观察 洞内观察包括:开挖工作面观察和已施工区段观察两部。
16、 工作面需要观察的内容有:土的类型、地层分布状况、地层分层位置、工作面涌水位置及涌水量、坍塌位置。观察工作面后应绘制开挖工作面简图(地质素描)。 此项工作原则上每次开挖后进行一次。当地质情况基本无变化时,可每天进行一次。 对已施工区段观察的内容包括:喷射混凝土厚度、裂纹产生位置、种类、宽度及长度、涌水处所见涌水量。 洞外观察内容包括:地表沉陷、地表水渗透的观察(其地表水尤指线路穿过或平行的雨污水管线)、人防工事有无下沉开裂等。3、净空变形量测 净空变形是拱顶下沉和净空水平收敛的统称。 由于本工程采用台阶开挖方式,布置水平测线时,考虑在拱腰、边墙部分各布设一条。一个监测断面内需布设6条测线,每三
17、条组成一个闭合的三角形,断面三角形顶部共用一个测点。每次量测时,用水准仪观测一下拱顶量测点相对水准基点的变形值。 净空变形量测初读数应在开挖后12小时内读数。最迟不大于24小时,而且在下一循环开挖前,必须完成初期变形值的读取。下部台阶施工完后,拱圈封闭前必须读取上部量测值,以分析拱圈封闭前后支护结构变形状态。4、地面沉降观测地面水准基点和工作基点选择在靠近建筑物而受变形影响较小的地点埋设,工作基点选择在平面方向上距隧道80m为宜,水准基点成三点一组埋设,埋设两组,形成每组约100m的等边三角形,要求深埋标志,作到有控制、有校核。(一)竖井竖井为护壁采用厚度为20cm的C30喷射砼,另加设双层护
18、壁钢筋,每节段每层内主筋25钢筋间距60cm,箍筋10,间距20cm,见布置图:土方运输办法是在洞内铺设22的槽钢,独轮车轮毂则在槽钢内槽推运,人工将土推运到洞口处,利用吊机将独轮车联同车内土方一并提至地面后,地面工作人员在将土方推运至堆土场集中堆放。序号作业活动或场所风险源发生事故的可能性大小 L暴露于危险环境的频繁程度 E发生事故产生的后果 C风险值 D级别 1主要分项施工地表下沉3216轻微2一般坍塌663108一般3洞内涌水16742一般4重大塌方367126重大5触电33763一般6机械伤害16742一般7火灾0.2130.6轻微8拱顶下沉0.50.510.25轻微9物体打击1674
19、2一般三、应急预案序号抢险物资或设备名称规格单位数量1工字钢支撑工22根402木 枋100100mm根503钢 管423.5mm米6004小导管503.5mm米5005钢筋网片10平方米4006草 袋个6007砂 子立方米508水 泥P.O42.5吨59水玻璃桶1010螺纹钢筋22吨511电焊机台412注浆泵台213混凝土喷射机台214木 板100mm厚块5015潜水泵39米扬程台216水 管100mm米60017消毒用品18担架副219急救物品绷带、无菌敷料20氧气袋个1021灭火器个1022挖机台123运输车台4成立防汛领导办公室、抢险突击队,设专人负责日常工作,制定工作制度,明确各成员的职责。加强防汛、雨季施工的安全教育,配备必要的设备,并保持所配设备处于良好待工作状态,确保随需随用。定期对备用设施的状态进行检查,不符和要求的及时更换补充。序号机 械 名 称单 位数 量备 注1独轮手推运输车辆25 2斗车辆403电焊机台124空压机台612立方米5喷射机台62P-IV6压浆机台67潜水泵台6890-1型轴流风机台69MFA40P2-SC42台610风管米500米 11龙门吊台6台12发电机台613冲洗设备套614长臂挖掘机台115PC220挖掘机台416装载机台217翻斗车台618激光指向仪台419混凝土输送泵台420CZ-22型钻机台621附着式振捣器只30
