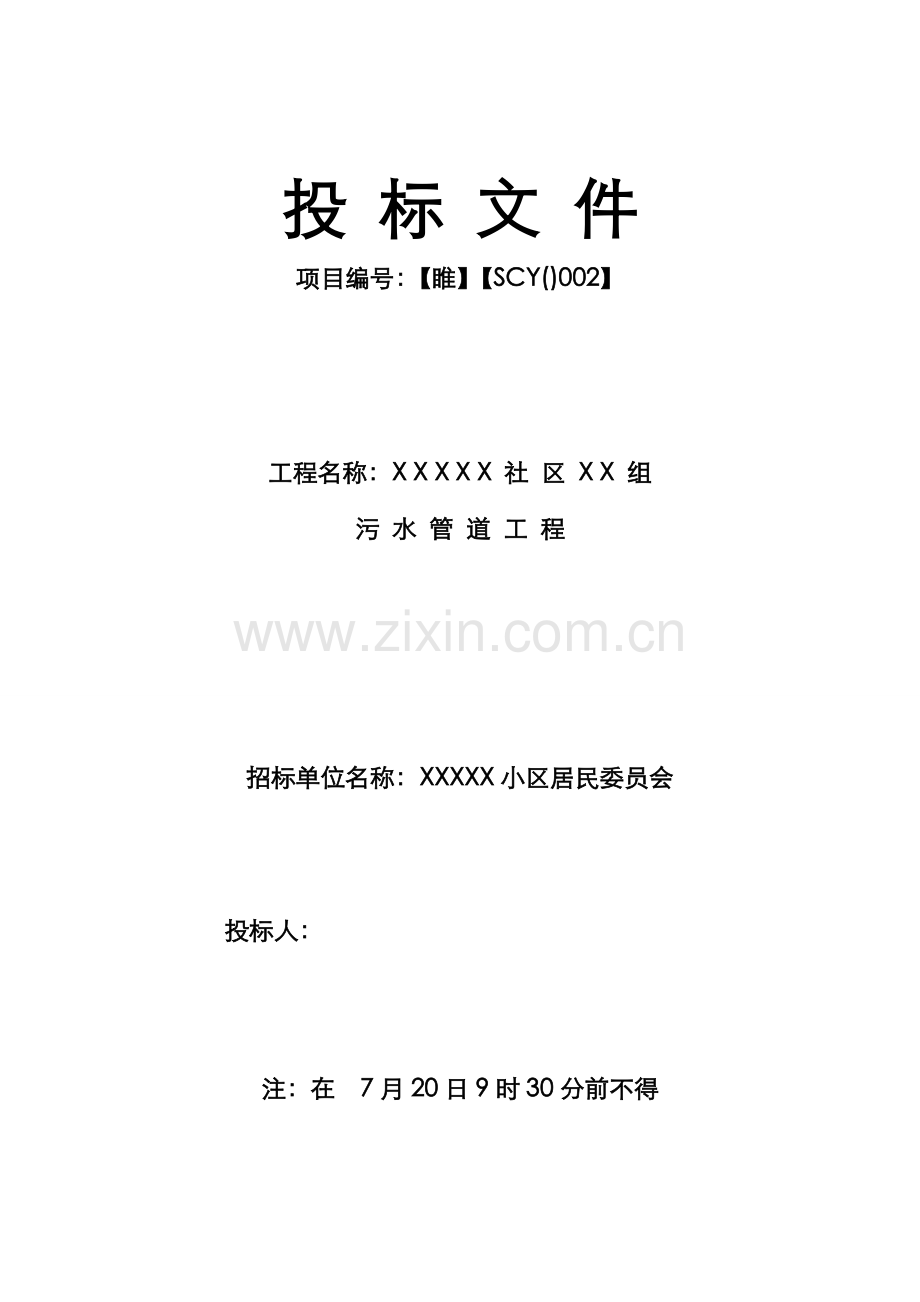

投 标 文 件
项目编号:【睢】【SCY()002】
工程名称:X X X X X 社 区 X X 组
污 水 管 道 工 程
招标单位名称:XXXXX小区居民委员会
投标人:
注:在 7月20日9时30分前不得

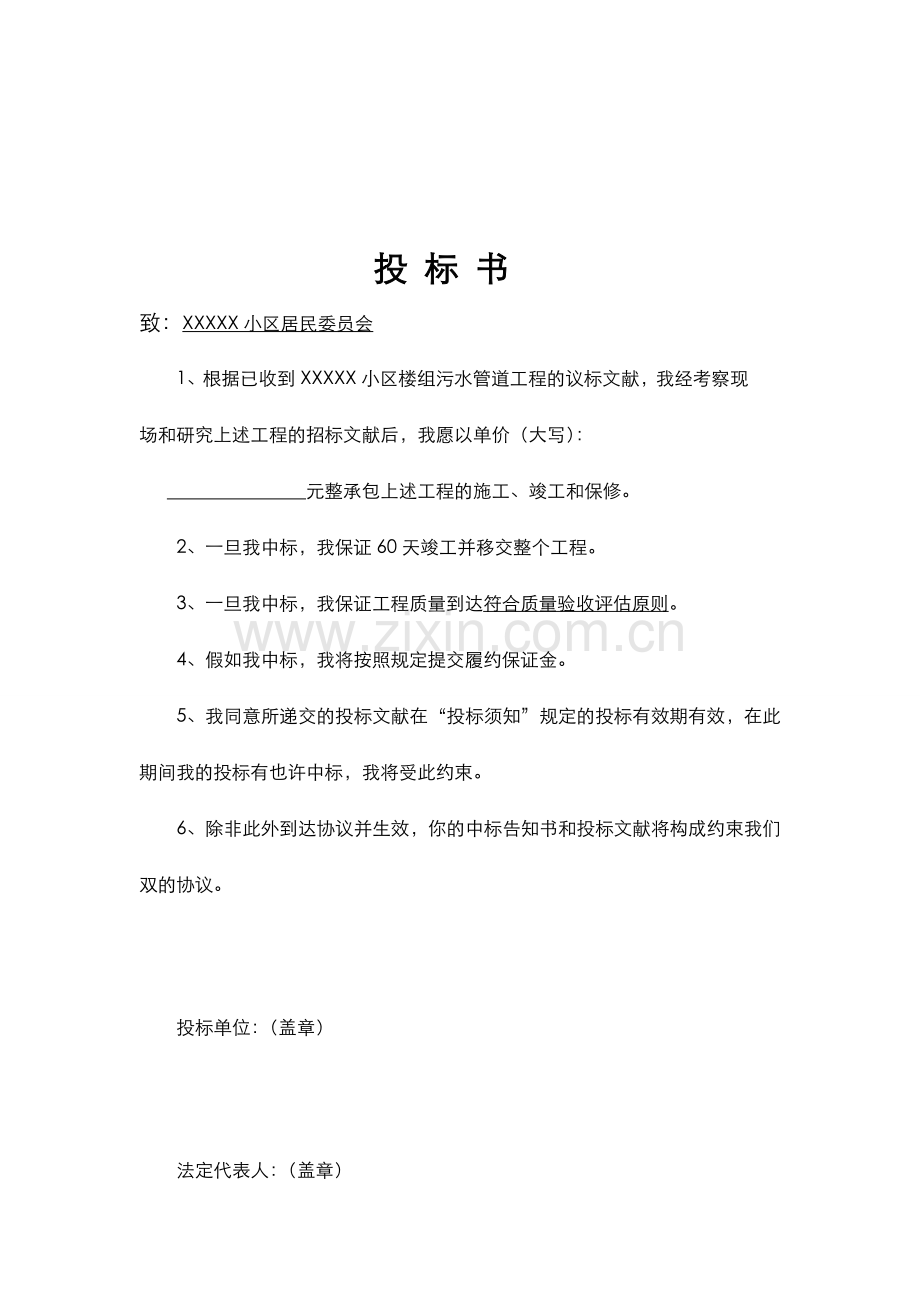

投 标 书
致:XXXXX小区居民委员会
1、根据已收到XXXXX小区楼组污水管道工程的议标文献,我经考察现场和研究上述工程的招标文献后,我愿以单价(大写):
元整承包上述工程的施工、竣工和保修。
2、一旦我中标,我保证60天竣工并移交整个工程。
3、一旦我中标,我保证工程质量到达符合质量验收评估原则。
4、假如我中标,我将按照规定提交履约保证金。
5、我同意所递交的投标文献在“投标须知”规定的投标有效期有效,在此期间我的投标有也许中标,我将受此约束。
6、除非此外到达协议并生效,你的中标告知书和投标文献将构成约束我们双的协议。
投标单位:(盖章)
法定代表人:(盖章)
日期:7月20日
诚信经营承诺书
XXXXX小区居民委员会:
感贵单位让我们有机会参与XXXXX小区楼组污水管道工程的投标,现根据议标文献规定,我司重承诺:
1、参与本工程投标所提供的各类证件及其他资料均真实有效,否则,由此而引起的后果及损失,由我企业承担。
2、如我中标,保证本投标工程不分包、转包现象。如我企业发生分包、转包现象,我同意贵有权制止或单面中断施工协议,并同意作出因我企业违约或不恰当履约引起的协议中断、纠纷、争议、仲裁和诉讼记录,由此导致的一切经济损失和后果均由我承担。
3、如我中标,保证本工程拟任的项目经理及重要施工管理人员到岗管理和施工。为保证上述人员的到岗率,直至工程主体结束,人员到岗违约责任由贵另行约定。若项目经理及重要施工管理人员未按约定到岗管理和施工,除按决定进行违约处理外,并同意接受由有关部门作出的各类处理。
4、在本工程投标及施工过程中(若中标),决不进行商业贿赂,并按规定签订廉政协议,否则,愿承担对应责任。
特此承诺
投标人:
日期:7月20日
投标报价表
工程名称
XXXXXXXX组污水管道工程
工程量
暂定
计划动工日期
8月1日
计划竣工日期
9月30日
总工期
60天
质量规定
合格
报价金额
管道:(1)DN500
(2)DN400
(3)DN300
集水井
重要材料计划用量
材料
数量
单位
DN500HDPE
DN400HDPE
DN300HDPE
300X600重型井盖
投标人:
法定代表人或委托代理人:
日期:7月20日
备注:此报价金额包括含税发票、运杂费和保修等费用。
重要施工机械设备表 附表五
序号
机械或
设备名称
规 格
型 号
数量
国 别
产 地
制 造年 份
定额功率(KW)
备 注
2
挖掘机
日立70型
1
日本
12
水准仪
SL3-LP01-001
1
13
电子经纬仪
DJD5-2
1
16
推土机
140型
1
中国
17
搅拌机
JZ350
1
中国
7.5KW
18
侧卸货车
多种规格
1
中国
投标单位:(盖章) 法定代表人:(盖章)
日期:9月16日
施工案与技术措施
一、工程概况
1、本工程为XXXXXX小区楼组排水管网的施工。
2、建设规模:排水管网 m。
3、计划工期: 90天,计划日期: 7月20 日动工, 9月 30日竣工。
4、质量原则:合格。
5、本工程所有井盖均采用300X600混凝土重型井盖。
二、排水管道施工技术规定:
1、本工程排水管道的施工,设计根据《给排水管道工程施工及验收规》。
2、本工程高程采用绝对高程。
3、排水管道采用DN300-500(HDPE)双壁波纹管,承插连接,橡胶圈填料,排水管沟平均深度1.5m,管道采用砂垫层基础,排水成品井基础采用C15砼垫层,厚度150,集水井采用300X600混凝土重型井盖,排水管道最小坡度不不不小于2‰,管道原则根据有关原则。
4、管道基础:采用180厚砂垫层基础。
5、沟槽回填:沟槽回填砂至管顶以上20cm,回填土采用沟槽原土,管道施工完毕,回填土应分层扎实。
6、集水井为300X600砖砌井,井盖、井座采用混凝土重型井盖,井座,井底应设流槽,井进出水管采用管顶平接式。
7、在管道上下交叉而壁间净距不不小于150mm的地进行加固。
8、沟槽开挖应做好降水和排水工作,沟槽开挖时,如遇土质异常状况,按有关规执行处理。
9、排水管敷设不得出现无坡或倒坡现象,污水管道施工完毕后覆土前要进行闭水试验,排水管道起始埋深0.8米,坡度为0.003。
10、本设计图纸施工前,应按工程位置,进行定线复测,确认位置及高程后,可开挖施工。如遇与设计高程不符,须由建设甲告知设计单位进行处理后可继续施工。
11、设计工程项目开挖后,应告知项目管理单位、地质勘察单位验槽后满足设计可施工。
12、工程开挖后,如遇不良地质状况,应由地质勘察单位出具意见,告知设计单位进行处理后继续进行施工。
三、施工案
1、本工程管材采用高密氯乙烯(HDPE)双壁波纹管,为了保证工程质量和工程按期完毕,制定切实可行的工作计划,对施工机具的准备、管材的检查以及临时设施布置等各项工作贯彻到责任到人,保证工程能准时进行。
根据实地考察和图纸的规定,特制定如下施工工序:
踏勘施工现场→清障→测量放样→运管→布管→预排水→管沟开挖→地基处理→扎实→下管安装→集水井砌筑→拆支撑→进行闭水试压→上部回填
2、测量放样
由技术人员会同甲单位进行测量控制及水准点的交接手续,接桩后及时组织测量人员对水准点及导线点进行复测,并引管道中心,引测临时水准点,各点根据现场地形设置保护桩并做好控制点记录。精确控制沟槽开挖的深度、宽度,再对沟底进行复测,新旧管道相接处档高查对无误后,再进行施工。
3、开挖管沟
3.1、开挖沟槽采用机械和人工开挖相结合法施工。机械开挖采用反铲挖掘机开挖,当开挖至设计标高以上20cm左右时停止开挖,采用人工并清理至设计标高,防止因挖掘机超挖而影响到基层稳定。
3.2、根据现场地质状况和沟槽开挖深度,开挖沉度在2m以时宜自然放坡,开挖深度在2.0-2.5m时宜采用疏撑,开挖深度到达2.5-4.0m时采用密支撑加固。
3.3、为了保证工程质量,规定施工尽量安排在非汛季节施工;为防止突降雨水,采用先开挖上层管道沟槽,错开降雨量后,再施工下层,禁开槽后或下管未回填,导致遇水浸泡。
3.4、当开挖的沟槽发现已建地下各类设施时,及时采用保护措施,并及时告知建设妥善处理。
4、施工排水
沟槽开挖时,沿开挖管道沟槽侧挖一条宽30cm深度40cm的沟,每隔30m开挖一种集水坑深60cm,雨水汇集至集水坑后,再采有潜水泵排出。
5、管道基础
5.1、验槽
首段土挖至设计标高后,及时告知建设单位、监理共同验槽,验收合格后进行下一道工序,其他各段沟槽,开挖至设计高程时,均请监理检查验收并进行隐蔽工程签证。
5.2、管基
沟槽基础验收合格后可进行下一道工序施工,施工时每隔10m吊挂中心线,高程控制为每10-15m测量设计高程并挂高程线,施工格按照设计中心与高程进行。
6、排水管道铺设
(1)、工艺流程
下管前管材检查→检查沟底标高和管基强度→检查下管机具和绳索→下管→接口。
(2)、材料质量规定
硬聚氯乙烯双壁波纹管及塑料管件外观质量应符合下列规定:
1、颜色应一致,无色泽不均及分解变色线。
2、壁光滑、平整、无气泡、裂口、脱皮、无重的冷斑及明显的裂纹、凹陷。
3、管材轴向不得有异向弯曲,其直线度偏差应不不小于1%,端口必须平直,垂直于轴线。
4、管件应完整无损,无变形、合模缝、浇口应平整无开裂。
5、管材、管件得承插口工作面应平整、尺寸精确,以保证接口得密封性能。
6、每个橡胶圈上不得有多于两个搭接接头,橡胶圈的截面应均匀。
(3)、下管、稳管
检查基础的标高和中心线与否满足设计规定,基础混凝土强度 必须到达设计强度等级的50%和不不不小于5MPa时可下管。
1、下管
本工程由于施工工程量,沟槽、管径、自重较轻,选择人工下管,沿沟槽边分散,下管,以减少在沟槽运管,如有不便于沿沟槽边下管时在沟槽上集中下管,然后在沟槽运管。下管时,禁用金属绳索勾住两端管口或将管材自槽边翻滚入。
2、稳管
稳管详细法,可在编织袋灌满砂,封口后压在已排设管道的顶部,其数量视管径的大小而异。将每节管子按设计中心位置和标高稳定在基础上,施工质量控制规定如下:
管轴线位置的允偏差为15mm。
管底高程的允偏差:当管径D≤300mm,允偏差为±10mm;管径D>500mm,允偏差为±15mm。
相邻管节底错口:当管径D≤300mm,允错口3mm;管径D>500mm,允错口5mm。接口间隙可留10mm。
(4)、管道连接的施工法(承插连接)
4.1、接口前,应先检查橡胶圈与否配置完好,确定橡胶圈安放的位置及插口插入深度。
4.2、接口时,应先将承口的壁清理洁净,并在承口的壁及插口橡胶圈上涂润滑剂(一般用肥皂水即可),如下图所示,按插入向为水流向,对准承口中心线用人力或设置木档板用撬棍将被安装的管材慢慢插入承口直至底部。
4.3、接口完毕后,随即用相似的土质把预留凹槽处填筑密实。
4.4、雨期施工应采用防止管材漂浮的措施,可先回填到管顶以上一倍管径以上的高度。管道安装完,尚未回填土时,一旦遭到水泡,应进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,应返工处理,绝对不带水作业。
(5)、管道与检查井衔接
5.1、检查井与管道连接采用短管连接。
5.2、管道承口应放在检查井的进水向,管道插口应放在检查井的出水向。
5.3、橡胶圈采用氯丁橡胶(或天然橡胶)制成,邵氏硬度≥50+5MPa,橡胶圈必须安装在波纹管凹槽中,安装时承口壁以及橡胶圈外缘需涂润滑剂。
5.4、管道必须插至承口根部。
5.5、检查井底板基础,应与管道基础垫层平缓顺接。
(6)、土回填
6.1、管道或其他隐蔽工程,须通过验收合格后可进行回填。
6.2、管道回填时,以两侧相对同步下土,水平向均匀的摊铺,用木棍捣实。填至管半径以上,在两侧用木扎实,一直填至管顶0.5m以上,并将该填土踩实,但要防止管道中心线的移位及管口受损而脱落。
6.3、管道顶部用原土回填,应分层扎实,需铺厚度:机械扎实时,每层不不小于300mm,人工扎实时,每层不不小于200mm,管道接口处的回填必须仔细扎实。
6.4、管沟回填土,管顶上部200mm以应用砂子或无块的土,并不得用机械回填;管顶上部500mm以不得回填直径不小于100mm的块;500mm以上部分回填土中的块不得集中,上部用机械回填时,机械不得在管沟上行走。
第三章 质量管理体系与措施
一、有详细可行的保证措施,责任贯彻,措施得力 ㈠、质量面:
1、质量保证措施
为实现工程质量目的,必须合理分派质量管理职能和职权,着重贯彻生产计划与技术管理、质量管理、材料供应、检查与试验、成品保护、安全与消防等职能,明确其职责围和权限。
2、建立质量管理职责:
2.1、项目经理是工程质量的第一责任者,对工程质量、针、目的的制定和施工全面负责。
2.2、对质量目的进行分解,明确其基本规定,控制要点,确定质量管理的重点部位、重要分部分项工程、功能性施工项目、关键与特殊工序、现场重要管理工作。
2.3、加强质量成本、材料质量、质量检查、安全生产、施工进度各职能的协调与管理。
3、施工过程质量控制:
3.1、在施工过程中,对各项影响施工质量的原因实行有效控制,保证生产出符合设计和规规定的工程。贯彻现场质量责任制,对全场进行明确的责任区域划分,建立并执行质量奖罚制度。
3.2、格执行质量原则,贯彻以样板指导施工的原则。定期、不定期地检查工程质量和质量保证状况。遵守工程质量管理条例、规和规程,格执行《工程建设质量原则强制性条文》。
4、建立岗位责任制为中心的质量责任管理制度,做好自检、互检、交接检工作。
5、质量检查是保证和提高质量的重要环节,施工前作好技术交底,并充足考虑检查执行状况,将各项技术措施贯彻到班组。坚持按照工序组织施工,建立工序交接制度,上、下两道工序应进行检查交接,认真填写交接手续,保证上道工序的施工要为下道工序负责。
6、格执行各项分项工程质量检查制度。在施工队进行自检、互检制度。分段验收评估质量,及时办理隐蔽工程验罢手续。
7、认真做好原材料、成品、半成品的检查和试验工作,未经试验及不符合质量规定的材料、成品、半成品材料不得用于施工。外购材料必须有合格证和试验汇报单,成品、半成品、材料无合格证及试验单不准投入使用。水泥进场必须有出厂合格证或进场试验汇报,项目试验员对其品种、标号、包装、出厂日期等检查验收,同监理人员共同取样、送样复检、合格后可使用。
8、加强技术复核工作,未经检查的工序不得转序或交付。认真做好隐蔽工程验收工作及各项工序的验收记录,做好技术资料的签证汇集工作,做到及时、完整、精确、真实。
9、混凝土的配制必须格执行试验室给出的配合比,砂料车车过秤、水泥定量抽查、格控制用水量。
10、对全体职工进行质量教育,增强质量思想意识,明确质量的重要性,让全体职工都意识到,只有过硬的施工质量,才能赢得顾客的信任,在建筑市场中具有竞争力。
11、工序管理点控制:
11.1、对质量目的的重要项目、微弱环节、关键部位和施工部位需要控制的重要部位设置管理点。
11.2、贯彻管理点的质量责任,在管理上开展抽检一次合格管理和“三工序”活动。
12、不合格的控制与纠正:
12.1、对不合格质量或也许形成不合格质量产品,应立即组织有关人员进行检查与分析。提交鉴定汇报,提出与否返工、返修、报废等处理意见。
12.2、贯彻纠正措施的责任部门,负责纠正措施实行的协调、记录和监视。
12.3、查明质量问题发生的直接原因和潜在原因,防止再发生。
13、工程质量检查验收制度:
13.1、预检:由工程项目技术负责人主持,施工技术人员、质检员和有关施工班组长参与。预检合格后可进行下道工序施工,预检记录由有关人员签字后列入工程技术档案。
13.2、隐蔽:由建设单位或委托监理工程师、设计单位、施工单位各代表共同进行,由质量监督部门监督,隐蔽工程检查合格后可进行下道工序施工,隐检记录由有关人员签证后列入工程技术档案。
13.3、施工班组检查:施工班组以质量管理小组为关键做好班组质量检查,施工班组开展“检查上道工序、保证下道工序、服务下道工序”的三工序活动。施工班组组员进行自检、互检,保证本班组施工质量。
13.4、工程使用功能测试:由项目技术负责人、施工队长、技术员、质检员、有关施工班组参与,在工程项目竣工交验之前必须对工程进行整体使用功能测试,到达设计规定可报验。
