学校改造施工组织设计方案-------一

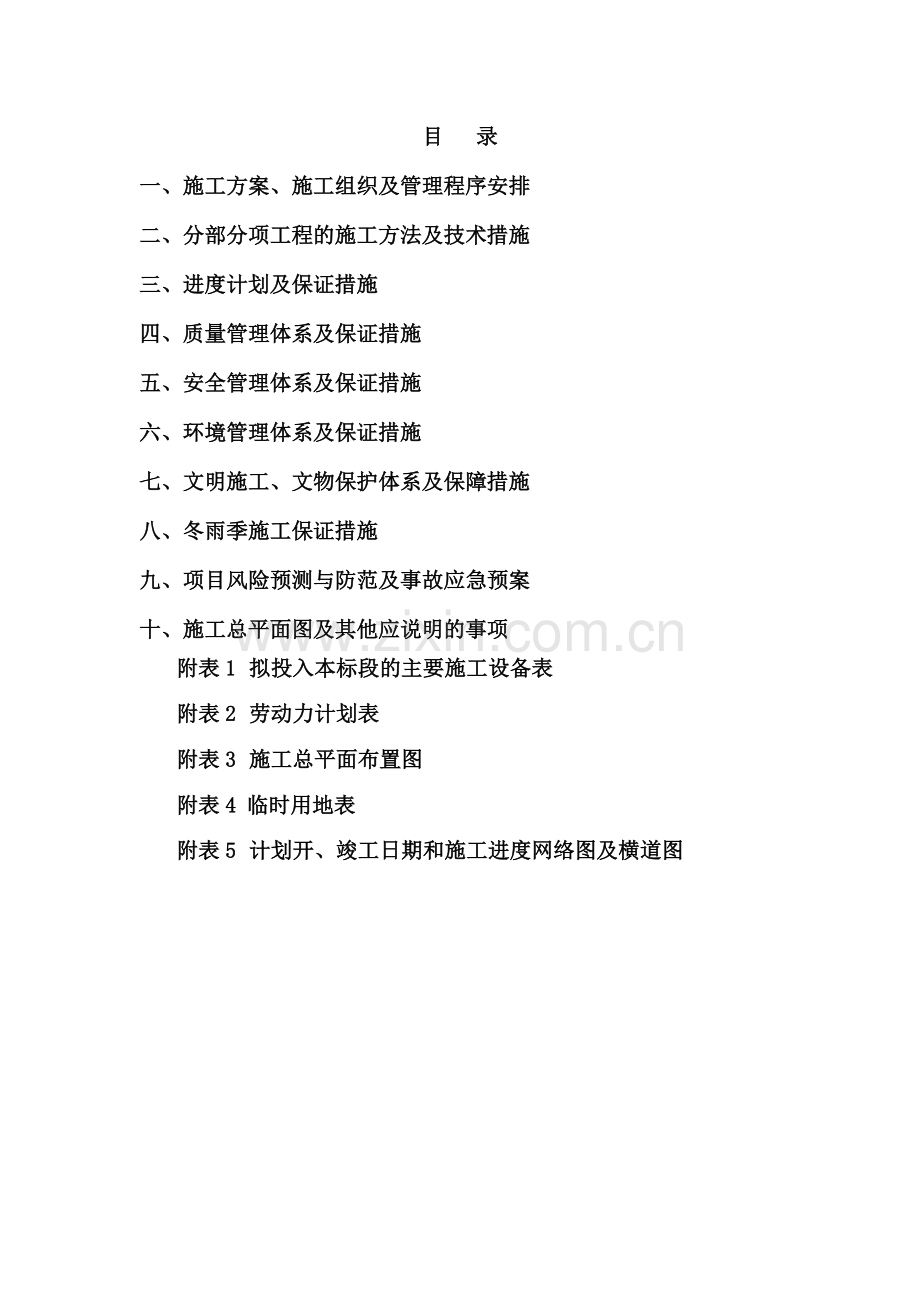

目 录
一、 施工方案、施工组织及管理程序安排
二、 分部分项工程的施工方法及技术措施
三、 进度计划及保证措施
四、 质量管理体系及保证措施
五、 安全管理体系及保证措施
六、 环境管理体系及保证措施
七、 文明施工、文物保护体系及保障措施
八、 冬雨季施工保证措施
九、 项目风险预测与防范及事故应急预案
十、 施工总平面图及其他应说明的事项
附表1 拟投入本标段的主要施工设备表
附表2 劳动力计划表
附表3 施工总平面布置图
附表4 临时用地表
附表5 计划开、竣工日期和施工进度网络图及横道图
一、施工方案、施工组织及管理程序安排
(一)编制依据
1、工程名称: 改造工程施工项目:本项目主要包括在原校园内建设新的长廊;并将原校园地面,室外水电暖,水电暖,原厕所进行改造;,校园围墙进行粉刷及校园绿化等工程。
2、编制依据:施工图纸、招标文件及补充说明;
3、国家现行建筑施工规范大全;
4、建筑分项工程施工工艺标准;
5、建筑结构工程质量验收规范;
6、建筑施工安全检查标准;
7、建筑安装工程质量检验评定标准;
8、山东省建筑安装工程技术资料管理规定。
(二)工程概况
1、工程名称:改造工程施工项目。
2、建设规模:本项目主要包括在原校园内建设新的;并将原校园地面,室外水电暖,,原厕所进行改造;将原博学楼、笃志楼内外墙,校园围墙进行粉刷及校园绿化等工程。
3、质量标准:执行国家现行验评标准及图纸要求,确保达到合格工程标准。
4、工期:40日历天。
(三)施工部署及安排
一、管理组织机构
1、组织机构:本工程按项目法组织施工,项目经理选派承担过改造及高级装修工程项目管理、并具备丰富装修管理经验的国家二级项目经理担任;项目总工选派具有较高技术业务素质和技术管理水平、并有高级装修管理经验的工程技术人员担任。项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行 ISO9001 质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。通过我们科学、严谨的工作质量和项目管理经验,确保合同规定的工期及装饰优质工程目标的实现。
项目部班子主要成员及各主要组室的职责执行我单位的《质量手册》和《程序文件》。
(1)领导班子:由项目经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优等负全部责任。
(2)技术组:负责编制工程施工组织设计,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。
(3)施工组:负责组织施工组织设计实施,制定生产计划,组织实施现场各阶段的平面布置,安全文明施工及劳动组织安排,工程质量等施工过程中各种施工因素管理,负责各劳务分包和工程分包的协调管理。
(4)质安组:负责施工现场安全防护、文明施工、工序质量日常监督检查工作。
(5)物资组:负责工程材料及施工材料和工具的购置、运输,监督控制现场各种材料和工具的使用情况等。
(6)机械组:负责施工机械调配、进场安装及维修、保养等日常管理工作,确保机械处于良好运行状态。
(7)核算组:负责工程款的回收,工程成本核算,工程资金管理,编制工程预算、决算,验收及统计等工作。
(8)综合办公室:负责文件管理,劳资管理,后勤供应及与地方政府管理部门的对外工作联系及接待工作。
2、管理体系:管理机制采用项目法施工管理。质量体系经认证并符合 ISO9001标准。
二、施工部署
1、项目经理部下设作业队及分工:
(1)结构施工队:负责部分面层拆除改造及加固。
(2)粉刷作业队:负责涂料粉刷工程的施工。
(3)门窗作业队:负责门窗工程的施工。
(4)电气工程作业队:负责管道、管线敷设、电气设备安装调试工作。
(5)采暖作业队:负责管道安装、配件预埋,空洞预留及管线敷设、采暖设备的安装调试工作。
(6)给排水工程作业队:负责管道敷设、给排水设备安装调试工作。
2、垂直运输:根据工程具体情况,除拆除的建筑垃圾外本工程垂直运输材料,采用龙门架作为垂直运输机械,材料运输还要有人工搬运,建筑垃圾采用搭设封闭式溜槽运输。
3、脚手架工程:室内装修采用工具式简易脚手架。室外装修采用双排脚手架。
三、施工准备工作
1、技术准备工作:
(1)项目总工组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审。
(2)针对本工程特点进行质量策划,编制工程质量计划,制定关键工序、重点工序质量控制措施。
(3)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。
(4)编制施工预算,提出主要材料用量计划。
2、劳动力及物质、设备准备工作:
(1)组织施工力量,做好施工队伍的编制及其分工,做好进场教育和操作培训。
(2)落实各组人员,制定相应的管理制度。
(3)根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。
(4)组织施工机械进场、安装、调试,做好开工前准备工作。
二、分部分项工程的施工方法及技术措施
(一)主要分部分项工程施工顺序及施工工艺流程:
1、原有建筑饰面拆除、建筑垃圾清理:
1.1 原饰面层拆除:
1)施工准备:核对图纸→预留孔洞或外墙门窗口封堵→面层拆除清运。
2)施工要求:在每个施工段自上而下由人工使用扁铲手锤逐段拆除。同时清除基层表面的松动面层,露出坚实基层分段验收。工作面上拆除的建筑垃圾应及时清理。
1.2、门窗拆除:
1)施工要求:将需要拆除的门窗拆掉(根据实际情况可成套拆除也可门窗框和门窗扇单独拆除)码放在空闲处,以便运走。
1.3、安装工程拆除
1)施工要求:首先有专业工人断掉总闸,将灯具、开关、插座等拆除,在拆除带电线路时,用绝缘胶布将线头包好,以防漏电。
2)散热器拆除先将采暖管拆除后将总管道堵死。
1.4、拆除物的清理:
(1)拆除物的垂直运输采用组合钢模板支设封闭式垃圾运输溜槽。外形尺寸为900×600。在每个施工段上预留入料口。
(2)铲除板顶的面层,铲除作业应分块进行,铲除产生的垃圾禁止在楼面上集中堆放,应及时清运;
(3)建筑垃圾应及时清理。清理时进行洒水以防扬尘,二层以上垃圾从各层设的封闭式垃圾运输溜槽内运下,集中装容器外运。
(4)水平运输采用手推车运至垂直通道入口处。
(5)将拆除物集中到一处,洒水装垃圾袋后夜间统一外运。
2、测量放线
由于本工程为加固改造工程,为保证改造工程的施工质量,做到结构安全、装修美观、甲方满意。在工程施工前应认真、细致的做好对原结构的检查、测量工作,了解现状,确定地面、墙面、屋面等分部分项工程的测量控制要点。
2.1、施工准备:
(1)审核设计图纸、收集工程原建时的定位情况、对原有的水准点进行复合测量校核,允许闭合差为 ±10 N (N 为测站数)。
(2)测量设备的选择:配备经纬仪进行竖向控制线的投测;配备水准仪,精度为 DS3;钢卷尺(50 m)2 把;5 m 钢卷尺若干。所配备的测量设备均须保证在检测有效期内。
2.2、地面工程的施工测量:
(1)由于沉降等原因,首层地面标高可能与设计图纸不符,根据已校核的水准点,测设首层±0.000 标高,并以此标高为基准进行标高的竖向传递。
(2)首层的标高控制点为三个,以利于闭合校差。
(3)标高的传递方式采用在楼梯间和窗口处进行传递,其允许误差见下表。
层间误差
±3mm
总误差
±5mm
传递到各层的三个标高点应先进行校核,校差不得大于 3 mm,并取平均点引测水平线。
(4)测设 50 cm 水平控制线:室内的 50 cm 水平线是控制地面标高、门窗安装等项目的重要依据,在弹墨线时应注意墨线的宽度不得大于 1 mm,防止误差扩大。
2.3、墙面装饰施工测量:
墙面装饰测量精度的一般规定:
(1)内墙面竖直控制线
投测精度:1/3000;水平控制线应符合下表的要求。
项目
精度要求
水平线
1、每 3 m 两端高差小于±1 mm;
2、同一条水平线的标高允许误差为±3 mm。
铅垂线
经纬仪两次投测校差小于 2 mm
(2)墙面装饰分格线的投测精度:小于 1/10000。
2.4、门窗安装施工测量:
门窗制作、安装施工包括:室内门、防盗门、肯德基门、钢质防火门及宿舍内铝合金门、塑钢窗制作、安装;
门窗口的水平位置由室内 50 cm 水平控制线确定,向上反到窗下皮标高,并弹线找规矩。对于走廊中的各门口应从水平控制线测设门口上皮标高并拉通线,保证所有的门在同一水平线上。
3、脚手架工程:
本工程脚手架分为外脚手架和内脚手架。外脚手架采用双排扣件式脚手架,内脚手架为装修用工具式脚手架。
3. 1、双排脚手架的构造:本建筑外脚手架采用双立杆的形式。
(1)脚手架的搭设几何尺寸:采用Φ48×3.5 的钢管搭设排距:1.0 5m; 柱距:1.5 m; 步距:1.8 m;内立杆距墙 150 mm。连墙件:选用刚性连墙件,水平距离为 4.5 m,垂直距离随楼层标高。
(2)脚手架的搭设:垫板 → 纵向扫地杆 → 立杆 → 横向扫地杆 → 第一步纵向水平杆 → 第一步横向水平杆 → 连墙件 → 第二步纵向水平杆 → 第二步横向水平杆。
(3)注意事项:立杆接长时,接头应交错布置,相邻接头不得在同步、同跨内,错开距离不得小于 500 mm;连墙件设置在主节点附近;脚手架外侧立面沿全高和全长设置剪刀撑;横向支撑:两端设置,中间每隔 6 跨设置一道,横向支撑沿高度方向呈之字布置。在外侧满挂密目安全网。
3.2、装修用工具脚手架采用简易脚手架。其具体形式为两个门架立杆纵向以交叉支撑连接(根据施工空间的大小,采用不同长度的交叉支撑调节作业面的大小)在架顶水平面满铺脚手板形成作业面。
4、装修工程:
4.1、内墙镶贴300*400墙面砖、抹灰;外墙镶贴蘑菇石、真石漆;顶棚涂刷乳胶漆。
(1)材料要求
材料必须有产品合格证及使用说明,材料颜色必须符合设计要求。
(2) 施工方法
1)施工顺序
剔除原墙面→基层处理→刷乳胶漆。
2)剔除原有墙面:先将装修表面上的灰块、浮渣等杂物清除,基层表面的起皮和松动处清除干净,如表面有油污,应用清洗剂和清水洗净,干燥后再用粽刷将表面灰尘清扫干净。如基层有缺角应认真处理,检查合格后方可进行作业。
3)满刮腻子,其刮腻子的遍数根据实际情况而定,但一般不少于两遍。刮最后一遍腻子时应刮平刮光,要求刮抹平整、均匀、光滑、密实,不得遗漏或将腻子磨穿。
4)刷乳胶漆
1、 基层处理:
(1) 抹灰基层缝隙等缺陷,用腻子补严密。
(2) 满刮头遍腻子,刮平刮光,干透后打磨、修补、再打磨。
2、 施工方法要求:(1) 刷浆次序须先顶棚,而后由上而下刷四面墙壁。(2) 用毛长 12mm 左右人造毛滚子,沾浆进行滚涂,涂刷须均匀,表面平整,无接头排痕。(3) 头遍应横着刷,浆宜稠些,晾干后找补腻子,打磨平;第二遍和第三遍宜稍稀些,再竖着刷,作到刷轻刷快,距离不要拉得太大,每遍一所呵成。接头处不得重叠,作到颜色均匀,厚度一致,不带刷痕,不漏刷、不漏底。滚涂应将门窗用纸盖好。每滚涂一次检查一遍,漏涂应补涂,末遍要均匀。每间要一次做完,干后如不均匀,再找补一次腻子,打磨后再涂一遍。 (4) 滚涂刷浆,腻子要干燥,浆粘度不要太高,涂浆厚薄要一致,滚涂不到处,用排笔刷涂。(5) 乳胶漆稀释后应在规定时间内用完,并不得加催干剂。(6) 涂刷施工气温不宜低于 15℃,在正常气温下,每一遍间隔 1 小时。
3、 质量要求: 不得有起皮,漏刷透底,反碱、咬色、流坠、疙瘩、溅沫等现象,颜色均匀一致,无砂眼,
4、质量标准
材料的品种,颜色符合设计要求,严禁脱皮、漏刷、透底、流坠、皱皮。颜色刷纹一致,无明显刷纹。
5、镶贴工程:
一、内墙镶贴
1.工艺流程
基层处理→吊垂直、套方、找规矩→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝
2.基层为混凝土墙面时的操作方法
1)基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的108胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。
2)吊垂直、套方、找规矩:根据面砖的规格尺寸设点、做灰饼。
3)弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制出墙尺寸及垂直、平整。
4)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求,注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
5)浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
6)镶贴面砖:镶贴应自上而下进行,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面。在面砖外皮上口拉水平通线,作为镶贴的标准。
在面砖背面宜采用1:2水泥砂浆镶贴,砂浆厚度为6-10mm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。
7)面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2-3mm。若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或绵丝蘸稀盐酸擦洗干净。
二、外墙镶贴
(一)基层处理:
基层结构砼做法: 砼底面:将底石浇水润湿后,用水灰比为0.4~0.5的素水泥浆掺有水泥的3~5%的108胶满刷一遍,后用1:2水泥砂浆,按套方弹线的筋高度用木抹子压实,抹毛厚度为20~30mm。
(二)贴标志点
标志点:是用废砖用水泥砂浆粘贴在找平层上,按比拉通线或用靠尺板内铺贴的控制点。标志点间距为1.5×1.5m蘑菇石贴到此处时再敲掉。
(三)镶贴
蘑菇石镶贴工程应根据排列图及蘑菇石的具体尺寸一般由下向上镶贴。镶贴前墙面要先清理干净并洒水润湿,每面墙从下向上镶贴。从最下边一皮抄好平,稳好排列后。用木箍及托线板固定。
再浇灌30厚1:1加20%108胶的灰浆,分层灌实待一层初凝后再灌二层直至与蘑菇石上口平且有一定强度后再镶贴第二皮蘑菇石。横竖缝应用塑料片控制,确保阴阳角通线顺直。竖缝用水平尺吊垂直。上口拉水平通线。随镶贴随将缝内的灰浆划出。
(四)擦缝
待蘑菇石贴好24h后,用白水泥浆涂擦缝隙,再用棉纱蘸浆将缝隙擦平实。
(五)清洁
待嵌缝材料硬化后再清洁表面,必要时用布或棉纱冻蘸稀盐酸擦洗一遍,再用清水冲洗一遍。
(六)成品保护
每次贴完后,用棉纱将缝口仔细清理干净,在蘑菇板凝结前严禁撞击和振动。
6、外装修工程:
本工程外墙装修主要为真石漆。
6.1、工艺流程:
墙面基层处理 → 弹线分格、粘条 → 拌制面层用料 → 面层喷涂→ 养护 。
6.2、基层处理:
(1) 将原有外墙装饰铲除,将表面尘土、污垢清洗干净并将局部进行修补。
(2) 待表面无明水后,用滚刷蘸水按垂直于地面的同一方向,轻刷一遍,以保证抹面的颜色均匀一致。
6.3、面层喷涂:施工前根据材料及设计要求做好交底,大面积施工前做好样板块,经监理等有关人员鉴定合格后方可进行。施工前,还应对施工段的门、窗等进行防护,以免污染。
(1)涂料应一次购足,做到外墙整体颜色一致。
(2)喷涂作业时,手握喷枪要稳,涂料出口应与被涂面垂直,喷枪距被喷面距离为 30-50 mm,喷枪移动时应与涂面保持平行。喷枪运行速度应适宜,且应保持一致。
(3)喷枪移动范围直线喷涂 70~80 cm 后,拐弯 180°向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的 1/2~1/3 使涂层厚度比较均匀,色调基本一致。
(4)喷涂时应先喷门、窗口附近,局部喷枪喷涂不到的地方,用油刷、排笔刷涂。
(5) 喷涂时应分遍成活,前后两遍的喷涂间隔为 1-2 小时。
(6)涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。
6.4、喷涂 24 小时后,喷一层有机硅惜水剂,保护喷涂层质量。
6.5、喷涂施工注意事项:
(1)喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。
(2)对于不需喷涂的部分应用纸或其它物体将其遮盖,以免在喷涂过程中受污染。
(3)涂层接槎必须留在分格缝或阴角、水落管处,以免出现明显的搭接痕迹。
(4)喷涂施工质量要求:涂膜应颜色一致,不应出现露底、流坠、明显接茬现象。
7、门窗工程:
7.1、成品木门安装:
(1)工艺流程:
弹线找规矩→门窗框安装位置→安装标高→门框安装→门扇安装
(2)操作工艺:
1)依据墙上+50cm 水平控制门框安装标高。
2)木门框靠墙、靠地一面刷防腐涂料,其他各面及扇均刷干性底油一道,刷油后应通风干燥。
3)木门框安装应在地面工程前完成。先用木楔将门框临时固定,调整正侧面垂直、水平度和对角线尺寸合格后,用钉子与混凝土或空心砖墙内预埋预制砼块钉牢。
4)门框安装时要注意门的开启方向,墙厚方向的安装位置。
5)根据门口尺寸对门扇进行修刨,分两次进行。第一次修刨应使门窗能塞入门口,第二次修刨线可安装合页。
6)合页安装时,门框和门扇要同时剔凿,并在剔凿时弹线,防止剔凿过大或过深,影响门的安装质量。
8、电气工程:
8.1、施工依据:
(1)根据设计提供的施工图纸。
(2)“民用建筑电气施工规范”标准图集。
(3)建筑电气安装工程图集。
(4)国家电气装置安装工程施工及验收规范。
(5)根据建筑专业提供的土建条件。
8.2、施工范围:
本工程施工的范围为:电线管敷设,开关、插座、接线盒的固定,开关、插座面板安装,管内穿线,各种型号的灯具安装,消防系统管线敷设,综合布线系统安装调试等。
8.3、电源引入:
在施工过程中根据具体施工要求及设计要求剔凿墙面,拆除原有旧管线,并注意与其它专业密切配合。
8.4、电线管暗敷设:
(1)材料要求和做法:
电线管的壁厚均匀,焊缝均匀、无裂缝、砂眼、棱刺和凹扁现象。护口有用于薄、厚管之区别,护口要完整无损。
1)暗管敷设的基本要求:
基本要求:暗配的电线管路宜沿最近的路线敷设并应减少弯曲,埋入墙内或混凝土内的管子距表面的净距不应小于 15mm。进入落地或配电箱(柜)的电线管路应排列整齐。管子套丝采用套丝板、套丝机,要求丝扣不乱,不过长,干净清晰。管径 20mm及以下时应分二板套成,管径在 25mm 及以上时应分三板套成。
流程工艺:暗管敷设 →预制加工、冷烧管、切管 → 测定盒箱位置 →稳住盒箱→管路连接、管进盒箱 → 暗管敷设方式:随墙配管、大模板现浇混凝土墙配管、现浇混凝土楼板配管 → 地线连接、跨接地线、防腐处理。
灯头盒、插座盒、接线盒在预埋时应测定盒、箱的位置,根据设计图的要求确定盒、箱轴线位置,以土建弹出的 500mm 水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。水平线一定要准确,同一房间的应在一条水平线上,高低差不应大于 2mm。
2)管路连接:
本工程管路敷设根据设计提出的要求施工。采用承插连接,连接管口的对口处应在套管的中心,牢固严密。
在吊顶内采用电线管暗敷设,管径 20mm 以下的电线管必须采用管箍连接。管口锉光滑平整,接头应牢固紧密。电线管在吊顶内敷设:如在吊顶内敷设,采用承插连接,其截面应小于相线的 1/2。
在施工过程中特别注意板上接线盒应设在维修方便位置上,屋面电机回路的管路需要加接线盒,也要设在顶板下维修方便位置上。
管路超过下列长度的应加装中间接线盒,其位置应便于穿线。无弯时为 30m,有一个弯时 20m,有两个弯时 15m,有三个弯时 8m。
3)管进盒、箱的要求:
对盒、箱开孔应整齐并与管径相吻合,并要求一管一孔,不得开长孔。铁制盒、箱严禁用电、气焊开孔,开孔处的边沿应刷防锈漆。如用定型产品,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补齐,不得有漏洞。
对管口入盒、箱,暗配管可用跨接地线焊接固定在盒棱边上,管口不宜与敲落孔焊接,应使用根母、锁母来连接管子与盒、箱。管子口露出盒、箱应小于 5mm,管口露出锁紧螺母的丝扣为 2-4 扣。两根以上的管子入盒、箱时要长短一致,并且间距均匀,管子应排列整齐。
4)对电线管暗敷设质量标准的要求:
在电线管施工过程中,管子的连接应紧密,管口光滑,护口应齐全,管子进入盒、箱应排列整齐,管子弯曲处无明显折皱,电线管暗敷设在地面内,保护层应大于 15mm。
管子进入盒、箱处顺直,管子在盒、箱内露出的长度应小于 5mm。管子用锁紧螺母固定的管口,管子露出锁紧螺母的螺纹为 2-4 扣。管路穿过变形缝处应有补偿装置,要求补偿装置活动自如,穿过建筑物和设备基础处应加保护管。
8.5、管内穿线:
(1)材料要求:
绝缘导线的规格、型号必须符合设计要求并有产品合格证。
(2)工艺流程:
选择导线 → 穿带线 → 扫管 → 放线及断线 → 导线与带线的绑扎 → 带护口→导线接头 → 接头包扎 → 线路检查绝缘遥测。
(3)穿线:
穿线之前应先把带线穿入,目的是检查管路是否通畅,管路的走向及盒箱的位置是否符合设计及施工图的要求。导线根数较少时可将导线前端的绝缘层削去,然后将导线芯直接插入带线的盘圈内并折四压实,绑扎牢固,使绑扎处形成一个平滑的锥形过渡部位。导线根数较多时或导线截面较大时,可将导线前端的绝缘层削去,然后将线芯斜错排列在带线上,用绑扎线缠绕,绑扎牢固,使绑扎接头处形成一个平滑的锥形过渡部位,便于穿线。
(4)质量标准:
导线和规格、型号必须符合设计要求和国家标准的规定。照明线路的绝缘电阻值应不小于 0.5Ω,动力线路的绝缘电阻值不应小于 1Ω。接地(接零)线截面选用正确,连接牢固,严密包扎,绝缘良好,不伤线芯,导线在管内无接头。不同回路、不同电压和交流与直流的导线不得穿入同一管内。导线做电气连接时,必须削掉绝缘再连接,而后加焊。导线接头不能增加电阻值,不的降低绝缘强度。
8.6、各种灯具安装:
(1)材料要求:
本工程采用的灯具主要有荧光灯、疏散指示灯、安全出口灯、节能灯等。各型号灯具的规格必须符合设计要求和国家标准的规定。灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象,所有灯具应有产品合格证。
(2) 灯具安装:
1)荧光灯的安装:
本工程大部分采用的格栅式双管荧光灯,安装方式为嵌入式安装。
2)安全出口标志灯与疏散指示灯安装:
本工程采用的专用线路事故照明采用嵌入式安装,自带蓄电池疏散指示灯采用墙壁内安装,安全出口标志灯应装在门上方 0.2m 处,管吊安装,安装时应注意高度一致。应按灯具的外型选择合适的柜使其平正不歪斜。
3)灯具的安装:
吸顶式灯具的安装应用自攻螺丝将灯箱固定在龙骨上,然后将电源线压入灯箱内的端子板上,灯具安装应顺直,不应有缝。吊杆式灯具安装应根据灯具的安装高度将全部吊链编好,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管,并且灯具应高低一致。安装时应根据预埋的螺栓和灯头盒的位置在灯具的托板上用电钻开好安装孔和出线口,用螺母将其拧紧,调整各个灯口并起装饰作用。
8.7、开关、插座及插座箱的安装:
(1)材料要求:
所有开关、插座规格、型号必须符合设计要求并有产品合格。
(2)开关安装:根据设计要求,使用开关为单联、双联、三联的板把式开关。板把式开关距地的高度 1.3m,距门口为 150mm-200mm,不得置于单扇门后面。暗装开关的面板应端正、严密并与墙面平。在安装板把开关时应与灯位相对应,同一单元房间开关方向应一致,成排安装的开关高度应一致,高低差不大于 2mm。
(3)插座安装:
插座的接线,单相两孔插座,面对插座的右极接相线,左极接零线。五孔插座的右极接相线,左极接零线,上方接保护线。根据设计要求距地面 0.3m 暗装或 1.05 米暗装。
暗装插座的面板应端正,并严密与墙面平。同房间插座高低应一致,高低差不应大于 2mm,并严格区分塑铜线颜色,把好质量关。
9、采暖工程:
9.1、工程基本概况:
本工程采暖系统更新,按管道材料及连接方式按图纸及规范执行。
9.2、施工方法:
(1)安装前对各系统的所有管道和设备综合考虑,同时要熟悉与管道有关的土建、电气设备管线情况,做好施工前预想。
(2)原有系统需拆除更新的,应先核对原图无误后方可拆除;如有误差,须绘制现状图纸或作记录。
(3)消火栓系统保留,并做保护,用做临设消防。
(4)采用分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行。
(5)管道与部件尽量采用提前预制或工厂化加工,采取现场安装的方式。
(6)根据土建施工情况凡具备施工条件的应及早插入。
(7)为保证施工进度质量施工中各系统采取分段安装 → 试验 → 复验的方式。
(8)严格执行样板制,做好样板工序,样板间、样板层。
9.3、基本操作方法:
(1)丝接:
采用丝扣连接的管道,丝扣螺纹应端正光滑、无毛刺,断丝缺扣不得超过螺纹全长的 10 %,螺纹松紧度适宜。接口填料可选用铅油麻丝或聚四氟乙烯生料带,安装完成后,联接牢固,管螺纹根部外露丝扣 2-3 扣,无外露填料,防腐良好。
(2)散热器安装:
散热器经试验合格后方可进行安装,安装位置、标高须符合验标规定,散热器固定卡及立、支管卡架需提前预栽,待卡架稳固后进行安装。
9.4、施工技术措施:
(1)采暖:
工艺流程:安装准备 → 管架安装 → 干管安装 → 立管安装 → 支管及散热器安装 → 试压 → 冲洗 → 防腐→ 调试。
1)管道变径不得使用补芯,应采用异径管箍或摔大小头,管径相差 15%以上抽条变径。
2)所有垫料必须使用标准橡胶制品,组对散热器垫厚度为 1.5 mm,外露不得超过 2 mm。
3)管道对口焊缝或弯曲部位不得焊接支管,接口焊缝距起弯点不得小于 100 mm。
接口焊缝距支、吊架边缘应不小于 50 mm。
4)干、立管分支采用两个弯头连接,横长度 300 mm,坡度 1%。
5)采暖干管分支不得使用丁字直管段连接,应采用羊角形式分支。
6)管道弯头采用压制弯头的,弯头外径须与管道外径相同。
7)固定支架应按要求制作,生根须牢固,并设止动板。
8)安装好散热器后进行管道冲洗和试压。
9)试压完毕后,对管道和散热器做防腐措施,最后经调试满足要求后,即可使用。
9.5、施工要点:
(1)采暖:
1)为保证散热器支管坡度,采用以下方法提前确定坡降值,数值如下:
支管长
1m 以内
1-1.5 m
1.5 m 以上
坡降值
5-10 mm
15 mm
20 mm
2)散热器支架:如为普通墙体可采用单管抱卡,抱卡材料为 2.5 ×3 的扁钢,轻质隔墙卡架应提前预栽,生根于隔墙龙骨或金属网片上。
3)与土建交叉施工的成品保护:因工期、气候等原因,散热器安装时墙面饰面尚未完工,与土建协商可先将散热器后墙面面层先施工完毕,然后进行散热器安装。土建进行其余墙面施工时,散热器稍加遮挡保护即可。
(2)设备洞口及通道预留:
考虑本工程为改造项目,故需事先与甲方、监理、设计人员选定厂家,充分了解产品的尺寸,做好通道及设备洞口的预留工作,合理选择通道,不能影响后序工程的施工。
(3)套管安装:
为保证预埋质量,在施工时,将套管固定在墙体中,并在套管上焊接附加筋,通过附加筋与结构固定。
9.6、施工用水及排水:
本工程为旧楼改造项目,原有生产、消防系统齐全。为保证工期,提高效率,施工现场尽量利用原有系统。
(1)施工现场消防利用原有消防系统。增加 10 套消火栓,消火栓 3 m 范围内不得堆放其他物品。
(2)楼内给水利用原有系统。各层生产用水由卫生间立管引出,用软管引至工作面。
(3)在搅拌处设多级沉淀池,搅拌机废水和车辆冲洗废水经沉淀后排入污水管线。
10、校园绿化
(一)土壤、土质的准备:土方工程在保证所有土方质量的基础上,对各个绿化区域场地进行整理,同时对于种植不同类型(乔、灌、草等)植株的位置进行处理。其中,乔木种植区域的有效土层在1.0m以上,灌木种植区域的土层在0.6m 以上,草坪及花卉的深度不少于0.35m。多年生木本花卉深度大于0.45m。
(二)苗木选择
1、各种规格的树种施工用苗均为同一供应点繁殖批发,以保证本工程所用苗林的规格和形状统一,同时在数量上确保充裕的备货。
2、所选苗林的规格尺寸应比设计所需的苗林规格有所宽余,特别是在高度,枝丛的规格。这样才能达到种植修剪后,还能按设计的规格要求,达到“绿化一次成型”,对于大规格乔木应主杆挺直,树冠茂盛匀称,层次清晰。花灌木应枝繁叶茂,叶挺芽壮,同时根系茂盛,观叶植物是移植苗,叶色鲜艳,叶簇丰满。
3、所选用的苗木,特别是大规格的乔木,体虽大,但注意选用苗龄为青壮年期的,以保证植株生命力的旺盛,栽植以后容易成活,忌老化之苗,应认真鉴别。
4、较大规格的乔木,必须选2012 年冬前已切根转坨的,严禁使用直发苗,其它乔灌木也尽量选用切根苗。
5、苗木品种的选用同样重要,综合考虑长势,抗性和观赏价值。
(三)移植前苗木的加工养护
苗木在种植施工前,需对其进行切根、转坨、疏枝修叶、增施基肥等措施,以保证移植的成活率。同时通过主干保护,根部水份补充,越夏喷雾,剪枝创口消毒打腊,防止病虫害等手段来培育增强株体对搬移适应性的抗害性,以及加强新发须根的吸收功能,使所选用的苗木移植后不但成活,而且一次成形,长势良好。
1、胸径在8cm 乔木,应在所切环状沟中施基肥,促使其须根的萌生。过根的大规格植株,为使其稳固不倒状,对其采用临时支撑杆桩。
2、在苗木切根转坨前的3—5 天,应对植株进行适量的疏枝修叶,以暂时消弱生长势来增强抵抗力,保证根冠的(吸收、蒸腾作用)水份平衡。对于大规格乔木的修剪,保留主要骨架,修去徒长枝、内膛枝、平行枝、枯残枝、并生枝、病虫枝等。对枝条剪切伤口,特别是较粗的切口可用蜡涂沫封闭伤口,已防树汁流失和病菌侵入伤口。乔木需保留骨架枝,修去徒长枝、平行枝及内膛枝过密枝条,同时摘叶减少蒸发量,花灌木要摘除花蕾保存营养。
(四)苗木的挖掘运输
1、在苗木移植的顺序上应先大乔木,再为大灌木,后为小灌木及地被植物。同时根据具体情况及天气变化,灵活调整,做到保证工期,又保证成活率。
2、移植开挖前,对工具准备、人力、运力作充分安排准备。同时使苗木的起挖和栽植保持同步协调,避免已起挖之苗种植滞缓。要求挖、运、种的整个移植过程不超过24 小时。
3、挖掘前3—5 天,对植株再次进行修剪,以保证移植过程及生长势恢复阶段的体内水份平衡。修剪时,在前一次基础上注意树形的保持以及不同树种分别对待。
4、苗木挖掘前还需做好如下工作
护杆:将乔木主杆,大型主枝用草绳密绕,这样在挖运时可避免树皮擦伤和主杆折断,另外在定植后,冬天可防寒保暖,夏天可减少蒸发避免日光。
束冠:以草绳将树冠适度捆拢,以使挖掘过程避免损坏,束冠做好主观赏面标记。
5、乔灌木的挖掘
(1)树木胸径为3—4cm,根系或球直径取45cm
(2)树木胸径为4—9cm,胸径(d)增加1cm,根系或土球直径增加5cm,即(d×5cm+45cm)
(3)无主干树木的根系或土球直径取根丛的1.5 倍
(4)根系或土球的纵向深度取直径的70%
6、土球的包扎
重要树种施以双层腰箍双层网络(即二腰二网),内层用草绳,外层用麻壳层,一般小灌木用草绳包裹,所有乔木灌木泥球草绳保护后,需对绳喷水保湿。
7、树木的装运
装运时必须轻吊轻放,不可拖拉,不损伤树冠和泥球。提运带土球树木时,绳束应扎在土球的下端,不可系在主干基部,更不得系在主干上,对于裸根植株,保持根部温湿。
8、大规格乔木起苗卸苗借用吊机,注意吊机吨位应有所宽余,25 吨以上可在场地紧凑的情况下,运臂起吊,加快工作效率。吊机系扎时在泥球和树干包扎草绳间垫以厚麻袋片或软木,以增加摩擦力防止系绳移位。泥球系绳用粗麻绳以“8 字结”兜底底圈圆环大小应合适,树干系绳以保护树身,另外需在树冠处另系引绳2 根方便调整树冠方向,树干系绳结扎部位在主干上部1/4,1/5 处。
(五)苗木栽植
1、放样定位:根据设计图纸按比例在施工场地中定点、放样。大规格的乔灌木,用插杆法标定点,或用白粉定点。群植小灌木及地被可用白粉线标出种植面积的边缘线。
2、树穴开挖:树穴开挖尺寸应比泥球略大。乔木的树穴直径(或正方形树穴的边)较根系或土球的直径大于40cm,深度比泥球高度尺寸增加10—20cm。另外树穴的尺寸还需依各种不同的生活习性区别对待,挖掘时将表土、心土分开放置。
3、穴土置换:改良土壤理化性状,大规格乔灌木,绝大部分花灌木及喜酸性树种,均应施以富含复合肥力的有机肥和酸性无机肥的复合营养土。在种植时,置换挖出的心土以使根穴土疏松,通气透水保肥,有利根部移植后复壮。
4、苗木栽培:将挖出之表土与复合营养2:1 拌和作为种植土,堆置于树穴的边上。
(1)带土球树木的栽植。在树穴中用种植土回填至放土球底面的高度,将土球放置在顶土面上,定向选好主要观赏面,打开土球包装物,取出包装物(如土球的土质松软,土球底部的包装物可不取出),然后从坑槽边缘向土球四周培土,分层掏实(注意不能冲掏泥球)。
(2)裸根树木的栽植。按根群情况在树穴内填适应厚度的种植土,将根群舒展在坑槽内,周围均匀培土,并将树干稍向上提动或左右移动、扶正,后边培土,边分层夯实。尤其是根与土壤的结合处,土壤应充填到位,然后沿树穴外缘作围堰。
(3)其他花灌木和地被植物的栽植。这一类型的植物以群体栽植为主,同时又是绿带中的中间层,要求栽植整齐,特别是外掘的植物,形态一定要求整齐、美观。地被植物栽植前,要将种植区内的土进一步整理。种植均匀整齐。
(4)以上步骤完成后,浇足第一遍定根水,浇水时从四周均匀进入,隔天浇灌后用挖出的带碎杂草的心土,复上平堰,随后进入栽植后保养阶段。新栽苗木第一周一般每天需浇水,第2—3 周隔天浇水,第4—6 周每隔3—5 天浇一次。如高温天气时,应适当疏稀树叶或搭棚,保持树木湿润。天寒风大时,应采取防风保温措施。
(5)本工程较大规格的部分乔木,在栽植时,不可深埋只宜浇种,可适当抬高,土球表面高于穴位顶10cm左右。
(6)支撑绑扎:苗木栽植后,对于高大乔木要采取支撑绑扎。
a、常绿乔木,可采用树棍三脚斜桩或十字扁担桩支撑。
b、落叶乔木:根系浅,支撑绑扎一定要牢固,以防风吹和沉降引起根球移动而损坏根系。若大规格独栽时,可采用十字扁担桩,对于树型瘦高的树种,可相互间用铅丝需外套橡皮管以免损伤树皮。
(7) 草花栽植:草花栽植前应以中耕机反复几遍切细整平表土,并撒
