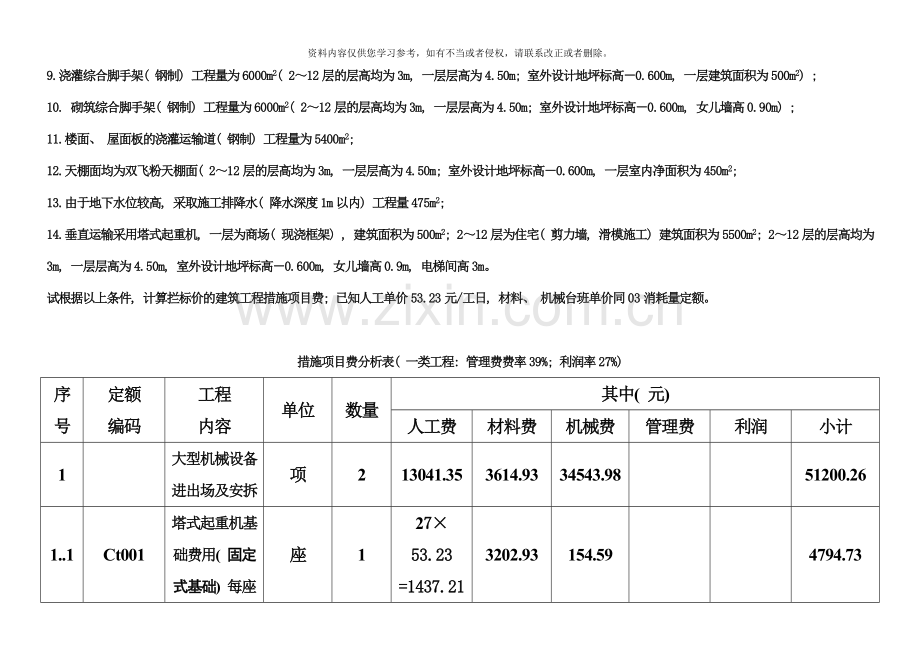

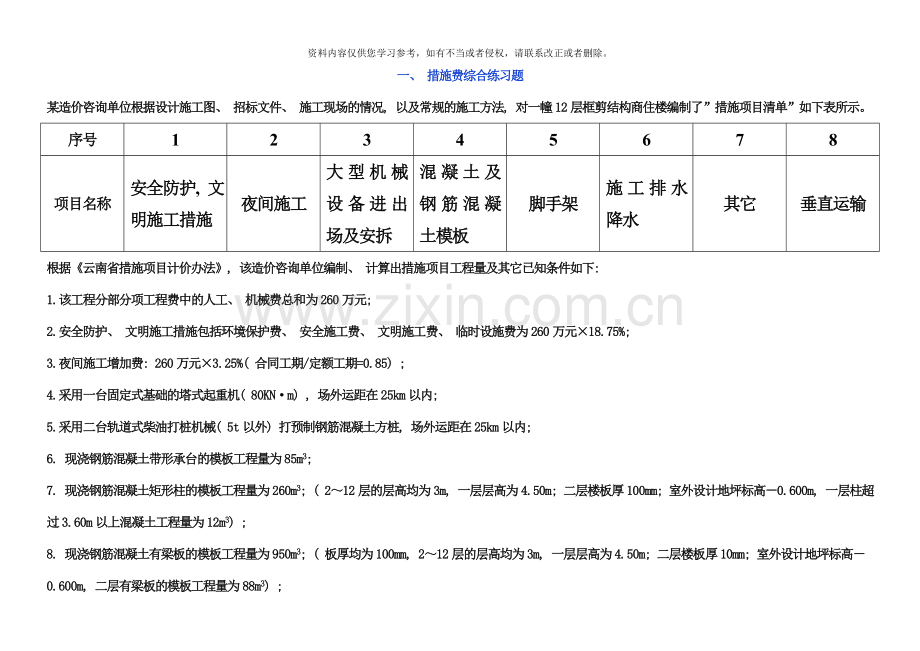

一、 措施费综合练习题
某造价咨询单位根据设计施工图、 招标文件、 施工现场的情况, 以及常规的施工方法, 对一幢12层框剪结构商住楼编制了”措施项目清单”如下表所示。
序号
1
2
3
4
5
6
7
8
项目名称
安全防护, 文明施工措施
夜间施工
大型机械设备进出场及安拆
混凝土及钢筋混凝土模板
脚手架
施工排水降水
其它
垂直运输
根据《云南省措施项目计价办法》, 该造价咨询单位编制、 计算出措施项目工程量及其它已知条件如下:
1.该工程分部分项工程费中的人工、 机械费总和为260万元;
2.安全防护、 文明施工措施包括环境保护费、 安全施工费、 文明施工费、 临时设施费为260万元×18.75%;
3.夜间施工增加费: 260万元×3.25%( 合同工期/定额工期=0.85) ;
4.采用一台固定式基础的塔式起重机( 80KN·m) , 场外运距在25km以内;
5.采用二台轨道式柴油打桩机械( 5t以外) 打预制钢筋混凝土方桩, 场外运距在25km以内;
6. 现浇钢筋混凝土带形承台的模板工程量为85m3;
7. 现浇钢筋混凝土矩形柱的模板工程量为260m3; ( 2~12层的层高均为3m, 一层层高为4.50m; 二层楼板厚100mm; 室外设计地坪标高-0.600m, 一层柱超过3.60m以上混凝土工程量为12m3) ;
8. 现浇钢筋混凝土有梁板的模板工程量为950m3; ( 板厚均为100mm, 2~12层的层高均为3m, 一层层高为4.50m; 二层楼板厚10mm; 室外设计地坪标高-0.600m, 二层有梁板的模板工程量为88m3) ;
9.浇灌综合脚手架( 钢制) 工程量为6000m2( 2~12层的层高均为3m, 一层层高为4.50m; 室外设计地坪标高-0.600m, 一层建筑面积为500m2) ;
10. 砌筑综合脚手架( 钢制) 工程量为6000m2( 2~12层的层高均为3m, 一层层高为4.50m; 室外设计地坪标高-0.600m, 女儿墙高0.90m) ;
11.楼面、 屋面板的浇灌运输道( 钢制) 工程量为5400m2;
12.天棚面均为双飞粉天棚面( 2~12层的层高均为3m, 一层层高为4.50m; 室外设计地坪标高-0.600m, 一层室内净面积为450m2;
13.由于地下水位较高, 采取施工排降水( 降水深度1m以内) 工程量475m2;
14.垂直运输采用塔式起重机, 一层为商场( 现浇框架) , 建筑面积为500m2; 2~12层为住宅( 剪力墙, 滑模施工) 建筑面积为5500m2; 2~12层的层高均为3m, 一层层高为4.50m, 室外设计地坪标高-0.600m, 女儿墙高0.9m, 电梯间高3m。
试根据以上条件, 计算拦标价的建筑工程措施项目费; 已知人工单价53.23元/工日, 材料、 机械台班单价同03消耗量定额。
措施项目费分析表( 一类工程: 管理费费率39%; 利润率27%)
序
号
定额
编码
工程
内容
单位
数量
其中( 元)
人工费
材料费
机械费
管理费
利润
小计
1
大型机械设备进出场及安拆
项
2
13041.35
3614.93
34543.98
51200.26
1..1
Ct001
塔式起重机基础费用( 固定式基础) 每座带配重
座
1
27×53.23
=1437.21
3202.93
154.59
4794.73
1.2
Ct004
塔式起重机安装拆除费用( 80KNm)
座
1
90×53.23
=4790.70
65.40
4747.71
9603.81
1.3
Ct037
场外运输费用塔式起重机( 80kNm)
台次
1
24×53.23
=1277.52
92.20
7505.66
8875.38
1.4
Ct008
柴油打桩机安装拆除费用
座
2
40×2×53.23
=4258.40
57.90×2=
115.80
2697.23
×2=
5394.46
9768.66
1.5
Ct028
场外运输费用柴油打桩机( 5t以外)
台次
2
12×2×53.23
=1277.52
69.30×2=
138.60
8370.78×2=
16741.56
18157.68
2
模板工程
项
3
614426.24
2.1
C0101010
现浇钢筋混凝土模板( 带形承台基础)
10m3
8.5
12×53.23×8.5=
5429.46
214×8.5=
1819.00
62.76×8.5=
533.46
5962.92×39%=
2325.54
5962.92×27%=
1609.99
11717.45
2.2
C0101028
现浇钢筋混凝土模板( 矩形柱, 断面周长1.8m以内)
10m3
26
41.05×53.23×26=
56812.38
1151.46×26=
29937.96
99.68×26=
2591.68
59404.06×39%=
23167.58
59404.06×27%=
16039.10
128548.70
2.3
2×C0101075
现浇钢筋混凝土模板( 柱) 支撑超高, 高度3.6m以上每增1m
10m3
1.2
2.37×53.23×1.2×2=
302.77
13.38×1.2×2=
32.11
302.77×39%=
118.08
302.77×27%=
81.75
534.71
2.4
C0101051
现浇钢筋混凝土模板( 有梁板, 板厚10以内)
10m3
95
40.18×53.23×95=
203184.23
1173.74×95=
111505.30
122.14×95=
11603.30
214787.53×39%=
83767.14
214787.53×27%=
57992.63
468052.60
2.5
C0101078
现浇钢筋混凝土模板( 有梁板) 支撑超高, 高度3.6m以上每增1m
10m3
8.8
6.55×53.23×8.8=
3068.18
54.50×8.8=
479.60
3068.18×39%=
1196.59
3068.18×27%=
828.41
5572.78
3
脚手架工程
项
4
222355.80
3.1
C010
浇灌综合脚手架( 钢制) 层高3.6以内
100m2
60
11.23×53.23×60=
35866.37
72.40×60=
4344.00
35866.37×39%=
13987.88
35866.37×27%=
9683.92
63882.17
3.2
C010
浇灌综合脚手架( 钢制) 层高3.6以上, 每超高1.2m
100m2
5
6.89×53.23×5=
1833.77
24.98×5=
124.90
1833.77×39%=
715.17
1833.77×27%=
495.12
3168.96
3.3
C010
砌筑综合脚手架( 钢制) 建筑物高度( 层数) 40m( 11~13层) 以内
100m2
60
11.02×53.23×60=
35195.68
681.00×60=
40860.00
27.19×60=
1631.40
36827.08×39%=
14362.56
36827.08×27%=
9943.31
101992.95
3.4
C0102020
浇灌运输道( 钢制) 架子高度1m以内
100m2
54
4.15×53.23×54=
11928.84
533.77×54=
28823.58
11928.84×39%=
4652.25
11928.84×27%=
3220.79
48625.46
3.5
C0102043
满堂脚手架, 钢管架( 基本层)
100m2
4.5
9.36×53.23×4.5=
2242.05
196.96×4.5=
886.32
10.46×4.5=
47.07
2289.12×39%=
892.76
2289.12×27%=
618.06
4686.26
4
施工排水降水
项
1
505.69
889.53
7549.18
3141.40
2174.81
14260.61
C0104001
施工排水降水( 降水深度1m以内) 槽坑底面积
100m2
4.75
2×53.23×4.75=
505.69
187.27×4.75=
889.53
1589.30×4.75=
7549.18
8054.87×39%=
3141.40
8054.87×27%=
2174.81
14260.61
5
垂直运输工程
项
1
4628.34
62942.85
26352.77
18244.22
112168.18
5.1
C0103058
20m以上塔式起重机施工, 剪力墙( 滑模施工) 住宅40m以内( 11~13层)
100m2
55
1.36×53.23×55=
3981.60
971.92×55=
53455.60
57437.20×39%=
22400.51
57437.20×27%=
15508.04
95345.75
5.2
C0103121
20m以上塔式起重机施工, 现浇框架商场40m以内( 11~13层)
100m2
5
2.43×53.23×5=
646.74
1897.45×5=
9487.25
10133.99×39%=
3952.26
10133.99×27%=
2736.18
16822.43
6
P402-2
系数3.25%( 合同工期/定额工期=0.85)
夜间施工增加费
项
1
2600000×3.25%=
84500.00
7
P402-3
系数5.4%
其它( 测量放线费等)
项
1
2600000×5.4%=
140400.00
8
云建标661号文系数18.75%
安全文明施工
项
1
2600000×18.75%=
487500.00
合 计
1726811.09
二、 超高增加费与措施费计算
【背景】玉溪某县城中学新建一栋六层现浇框架综合实验楼, 建筑面积为7800m2, 一层层高为5.7m, 二至六层层高均为4.2m, 室外地坪标高为-0.6m。某造价咨询公司根据现行工程造价计价规定计算出该工程分部分项工程费为724万元( 其中: 人工费84.88万元, 机械费53.68万元) ; 模板费为48.16万元。
【问题】还须按常规计算以下费用( 已知人工单价53.23元/工日, 其它同03消耗量定额。计算在相关表格中完成)
( 1) 超高增加费
( 2) 垂直运输费( 采用塔吊)
( 3) 塔吊固定式基础、 安拆及场外运输费( 80KN.m以内, 运20km。)
( 4) 安全文明施工费
( 5) 夜间施工增加费( 合同工期180天, 定额工期210天)
( 6) 工程测量放线等费用
( 7) 综合脚手架费用
【解答】
( 1) 超高增加费计算
根据《文件汇编》”云南省 建设工程计价依据综合解答”: 《建设工程工程量清单计价规范》中规定超高增加费应在分部分项工程量清单报价中考虑。为方便计算, 建筑工程的超高增加费在分部分项工程量清单以无清单编码的形式单独列项, 只有序号。
( 一) 建筑物超高人工、 机械增加费, 以设计室外地坪面以上建筑面积, 按建筑物檐口高度划分计取。
( 二) 同一建筑物中高度不同时, 按不同的高度分别计算。群体工程以沉降缝为界。
( 三) 设计室外地坪以下建筑面积部分, 不得计算超高人工、 机械增加费。
( 四) 室外地坪以上, 层高2.20m以内的管道层、 技术层, 、 架空层等不计算层数也不计算建筑面积的部分, 超高增加费按围护结构外围墙面积计算, 计算系数与建筑物垂直运输相同, 卷扬机施工的按相应定额量乘以系数0.63; 塔式起重机施工的按相应定额量乘以系数0.54。
( 五) 本分部适用于建筑物檐口高度20m(层数6层)以上的工程。
实验楼总高H=0.6+5.7+4.2×5=27.2m>27m, 依据《计价规则》P10、 P16、 P17判定为一类土建工程, 管理费率39%、 利润率27%。套用定额( 01130001)
超高费
查用定额{01130001}
金额( 元)
人工费
7800/100×8.12×53.23
33,713.75
材料费
机械费
7800/100×128.37
10012.86
管理费
(D4+D6) ×39%
17,053.38
利润
(D4+D6)×27%
11806.19
合计
72,586.18
( 2) 垂直运输费( 塔吊施工) 、 塔吊大机三项费、 综合脚手架
措施项目费分析表
序号
项目编码
项目名称
单位
工程量
单价分析
人工费
材料费
机械费
管理费
利润
合价
1
C0103070
垂直运输(塔吊)
100m2
78
6020.31
117344.76
48112.38
33308.57
204786.02
垂直运输小计
39%
27%
20.479
2
Ct001
塔吊基础
座
1
1437.21
3202.93
154.59
4794.73
3
Ct004
塔吊安拆
座
1
4790.70
65.40
4747.71
9603.81
4
Ct037
塔吊运输
台次
1
1277.52
92.2
7505.66
8875.38
大机三项费小计
7505.43
3360.53
12407.96
23273.92
2.327
5
C010
砌筑综合架
100m2
78
43304.73
47435.70
2610.66
17907.00
12397.16
123655.25
6
C010
浇灌综合架(基)
100m2
78
46626.29
5647.20
18184.25
12589.10
83046.84
7
C010
浇灌综合架(增七层
100m2
91
33374.68
2273.18
13016.12
9011.16
57675.14
脚手架小计
123305.70
55356.08
2610.66
49107.38
33997.42
264377.23
91=78/6×7
26.438
49.244
( 3) 措施项目清单与计价分表
序
名称
计算式
金额(元)
1
安全文明施工费
(848800+D4+536800+D6)*18.75%
267,998.74
2
夜间施工增加费
(848800+D4+536800+D6)*3.25%
77,183.64
4
测量放线费
(848800+D4+536800+D6)*5.4%
46,453.11
5
大机三项费
在分析表中算出
23,273.92
9
模板
题給数据
481,600.00
10
脚手架费用
在分析表中算出
264,377.23
11
垂直运输费
在分析表中算出
204,786.02
合计
1,365,672.66
( 4)
单位工程费用汇总表(拦标价)
1
分部分项工程费
724+7.259
731.26
1.1
人工费
84.88+3.371
88.25
1.2
机械费
53.68+1.001
54.68
2
措施项目费
见措施费计算表
1,365,672.66
2.1
安全文明施工
见措施费计算表
267998.74
3
其它项目费
0.00
4
规费
0+22.76+1.72
24.68
4.1
工程排污费
0.00
4.2
社保费
88.251×26%
22.95
4.4
危险作业险
(731.26+136.57+0) ×0.2%
1.74
5
税金
(731.26+136.57+0+24.68) ×0.0341
30.43
6
单位工程造价
(731.26+136.57+0+24.68+30.43)
922.94
综合单价分析及工料分析
【背景材料】某造价咨询单位根据业主提供的某三类工程招标文件、 设计施工图, 结合施工组织设计, 依据《云南省建设工程工程量清单细目指南》中的”工程量计算规则”, 编制出某工程的”分部分项工程量清单”, 其中的一项如下:
分部分项工程量清单表
序号
细目编码
细目名称
细目特征
计量
单位
工程
数量
1
直形砖基础
1.砖品种、 规格、 强度等级: MU10机制粘土砖; 240×115×53mm
2.基础类型: 带形基础
3.基础深度: 0.4m
4.砂浆强度等级: M5.0水泥砂浆砌筑; 20mm厚1:2防水砂浆粉立面、 平面
m3
33.94
造价咨询单位又根据《云南省建筑工程消耗量定额》中的”工程量计算规则”计算出如下的工程量:
( 1) M5.0水泥砂浆砌筑直形砖基础33.94m3( 01030001)
( 2) 20mm厚1:2防水砂浆( 砖基础平面) 工程量84.90m2( 01090127)
( 3) 20mm厚1:2防水砂浆( 砖基础立面) 工程量282.80m2( 01090128)
【问题】1.在”分部分项工程量清单综合单价分析表”及”分部分项工程量清单计价表”上完成直形砖基础的分部分项工程费。( 单位: 元, 保留小数后二位)
2.分析直形砖基础”水泥”数量( 单位: t, 保留小数后三位)
已知: 人工工日单价53.23元/工日; 其它同03消耗量定额。
