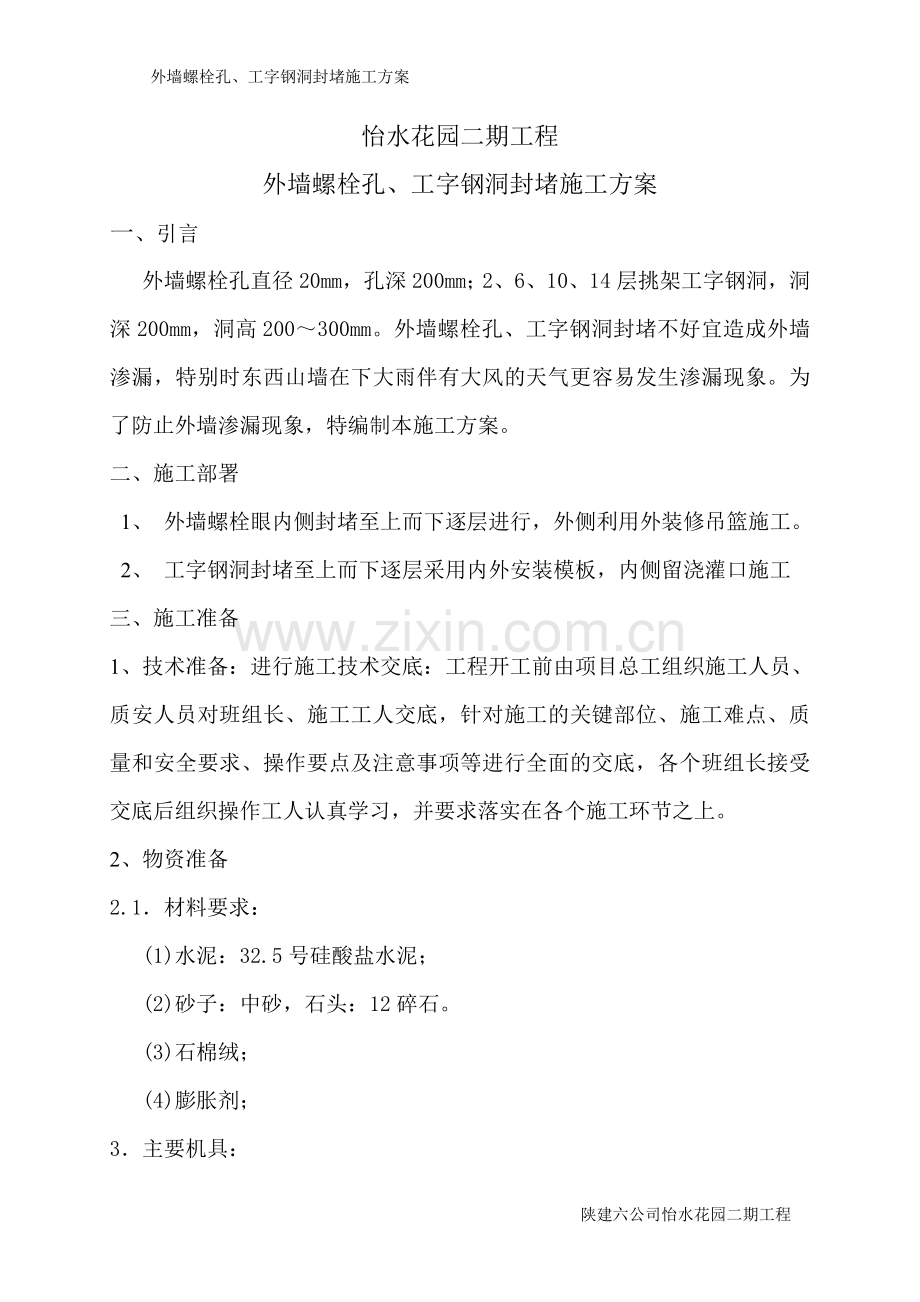

外墙螺栓孔、工字钢洞封堵施工方案
怡水花园二期工程
外墙螺栓孔、工字钢洞封堵施工方案
一、引言
外墙螺栓孔直径20mm,孔深200mm;2、6、10、14层挑架工字钢洞,洞深200mm,洞高200~300mm。外墙螺栓孔、工字钢洞封堵不好宜造成外墙渗漏,特别时东西山墙在下大雨伴有大风的天气更容易发生渗漏现象。为了防止外墙渗漏现象,特编制本施工方案。
二、施工部署
1、 外墙螺栓眼内侧封堵至上而下逐层进行,外侧利用外装修吊篮施工。
2、 工字钢洞封堵至上而下逐层采用内外安装模板,内侧留浇灌口施工
三、施工准备
1、技术准备:进行施工技术交底:工程开工前由项目总工组织施工人员、质安人员对班组长、施工工人交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
2、物资准备
2.1.材料要求:
(1)水泥:32.5号硅酸盐水泥;
(2)砂子:中砂,石头:12碎石。
(3)石棉绒;
(4)膨胀剂;
3.主要机具:

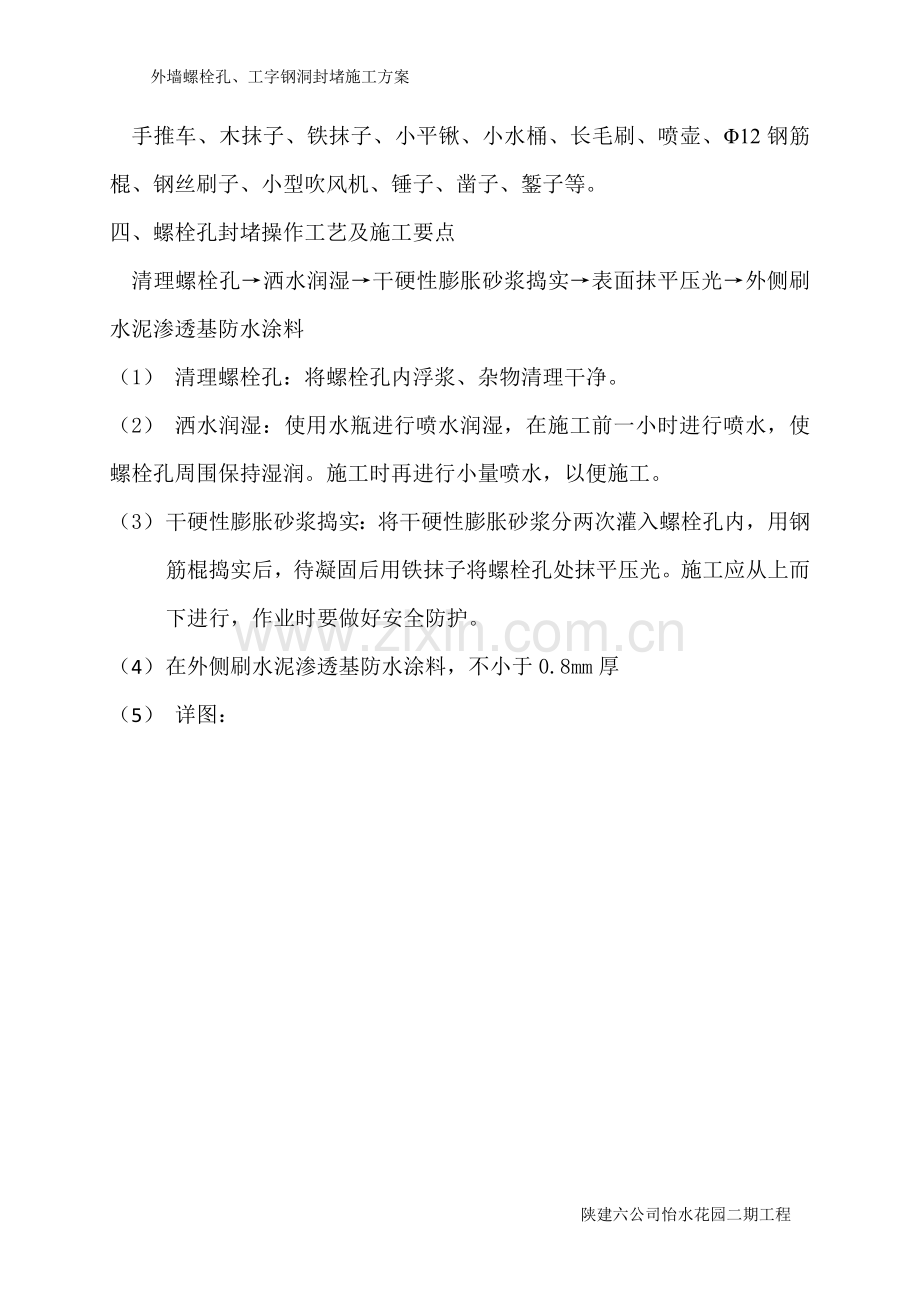

手推车、木抹子、铁抹子、小平锹、小水桶、长毛刷、喷壶、Φ12钢筋棍、钢丝刷子、小型吹风机、锤子、凿子、錾子等。
四、螺栓孔封堵操作工艺及施工要点
清理螺栓孔→洒水润湿→干硬性膨胀砂浆捣实→表面抹平压光→外侧刷水泥渗透基防水涂料
(1) 清理螺栓孔:将螺栓孔内浮浆、杂物清理干净。
(2) 洒水润湿:使用水瓶进行喷水润湿,在施工前一小时进行喷水,使螺栓孔周围保持湿润。施工时再进行小量喷水,以便施工。
(3) 干硬性膨胀砂浆捣实: 将干硬性膨胀砂浆分两次灌入螺栓孔内,用钢筋棍捣实后,待凝固后用铁抹子将螺栓孔处抹平压光。施工应从上而下进行,作业时要做好安全防护。
(4) 在外侧刷水泥渗透基防水涂料,不小于0.8mm厚
(5) 详图:
五、工字钢封堵操作工艺及施工要点
1、孔洞大于100mm 时,采用细石混凝土封堵;所有封堵必须保证密实。
封堵洞口的外侧涂刷水泥渗透基防水涂料,涂刷范围必须大于孔洞周边50mm。
2、工艺流程:
悬挑型钢取出——基层凿毛湿润——两侧支模——浇注混凝土——两侧拆模——凿除凸出砼——外侧刷水泥渗透基防水涂料
3、构造做法:
1)、悬挑型钢取出
取出孔洞内工字钢,并将杂物垃圾清理干净。
2)、基层凿毛湿润
孔洞周壁凿毛,并浇水湿润周边范围100mm以上。
3)、两侧支模
支洞口两侧模板,模板超出洞口上方100mm。
4)、浇注混凝土
浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。
5)、两侧拆模
混凝土两侧模板在2~3天后拆除。
6)、凿除凸出砼
拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。
7)、刷水泥渗透基防水涂料
在墙外侧孔洞及周边分多遍涂刷水泥渗透基防水涂料,涂刷范围超出孔洞周边50mm。
8)、详图
六、质量标准
1、保证项目:
保证外墙螺栓眼、工字钢洞不渗漏。混凝土强度等级符合要求。
2、成品保护
施工操作时应保护已做完的工程项目,防止碰撞造成未凝固前表面损伤。
七、安全文明施工
1.进场前对所有施工人员进行体检、登记造册及进场安全教育,签定安全施工合同。
2.对施工临边进行防护、施工机械进行检查维修保养,确保安全运行。
3.施工过程中安全员进行跟踪检查,发现隐患及时处理。
4.作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作中不擅自脱岗、不打闹、不睡觉、上班前不喝酒。
5、作业人员进入施工现场必须穿戴劳动保护用品,严格执行职工安全规则。
6、施工中作好各种施工记录及过程报验工作,确保过程受控。
7、施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、乱放。
8、乘坐电梯遵守相关安全规定。
9、遵守吊篮安全操作规程。
