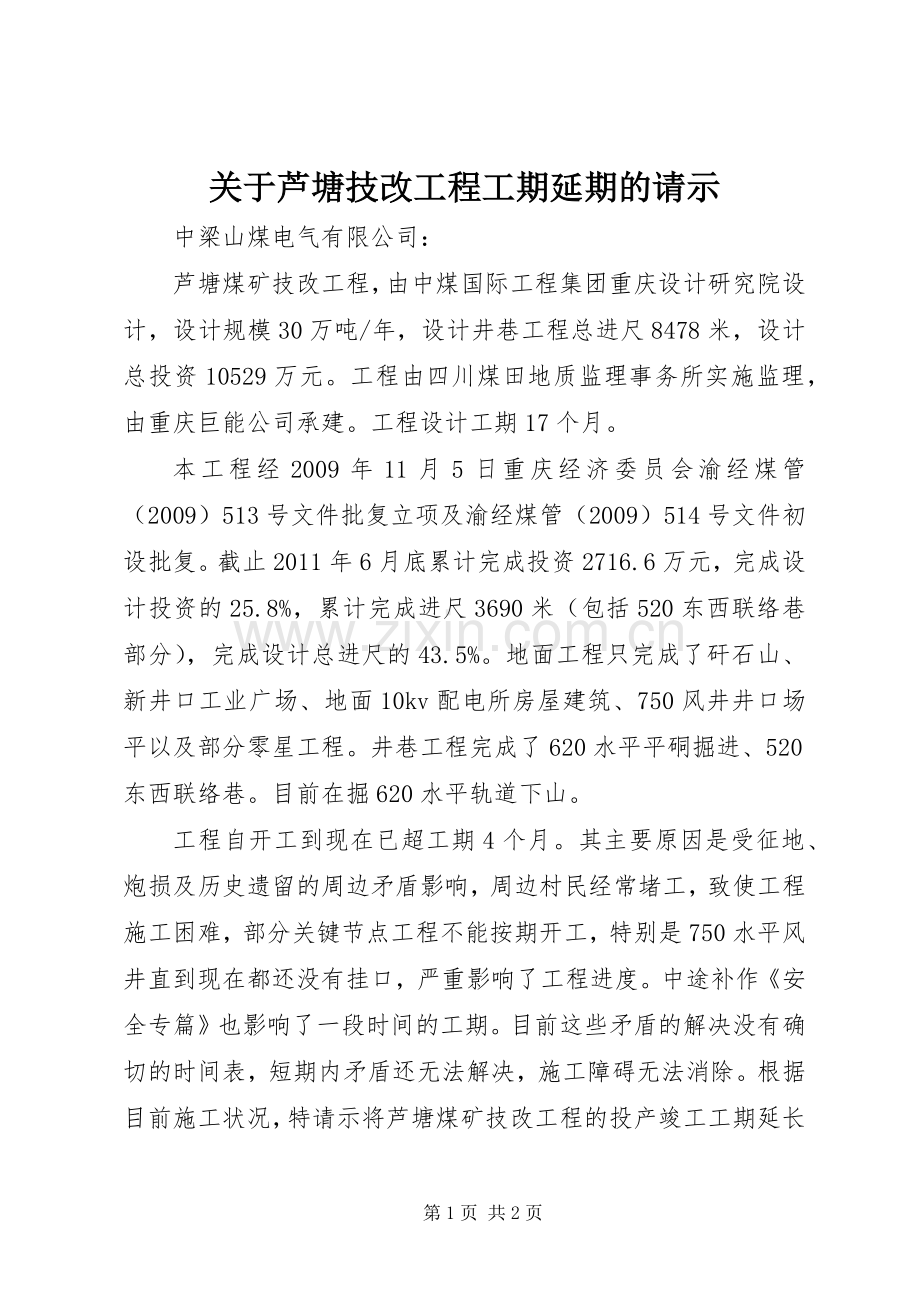

关于芦塘技改工程工期延期的请示 中梁山煤电气有限公司: 芦塘煤矿技改工程,由中煤国际工程集团重庆设计研究院设计,设计规模30万吨/年,设计井巷工程总进尺8478米,设计总投资10529万元。工程由四川煤田地质监理事务所实施监理,由重庆巨能公司承建。工程设计工期17个月。 本工程经2009年11月5日重庆经济委员会渝经煤管(2009)513号文件批复立项及渝经煤管(2009)514号文件初设批复。截止2011年6月底累计完成投资2716.6万元,完成设计投资的25.8%,累计完成进尺3690米(包括520东西联络巷部分),完成设计总进尺的43.5%。地面工程只完成了矸石山、新井口工业广场、地面10kv配电所房屋建筑、750风井井口场平以及部分零星工程。井巷工程完成了620水平平硐掘进、520东西联络巷。目前在掘620水平轨道下山。 工程自开工到现在已超工期4个月。其主要原因是受征地、炮损及历史遗留的周边矛盾影响,周边村民经常堵工,致使工程施工困难,部分关键节点工程不能按期开工,特别是750水平风井直到现在都还没有挂口,严重影响了工程进度。中途补作《安全专篇》也影响了一段时间的工期。目前这些矛盾的解决没有确切的时间表,短期内矛盾还无法解决,施工障碍无法消除。根据目前施工状况,特请示将芦塘煤矿技改工程的投产竣工工期延长48个月,即至2015年2月底竣工投产。 可否,请批复。 二〇一一年七月二十一日 第2页 共2页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
