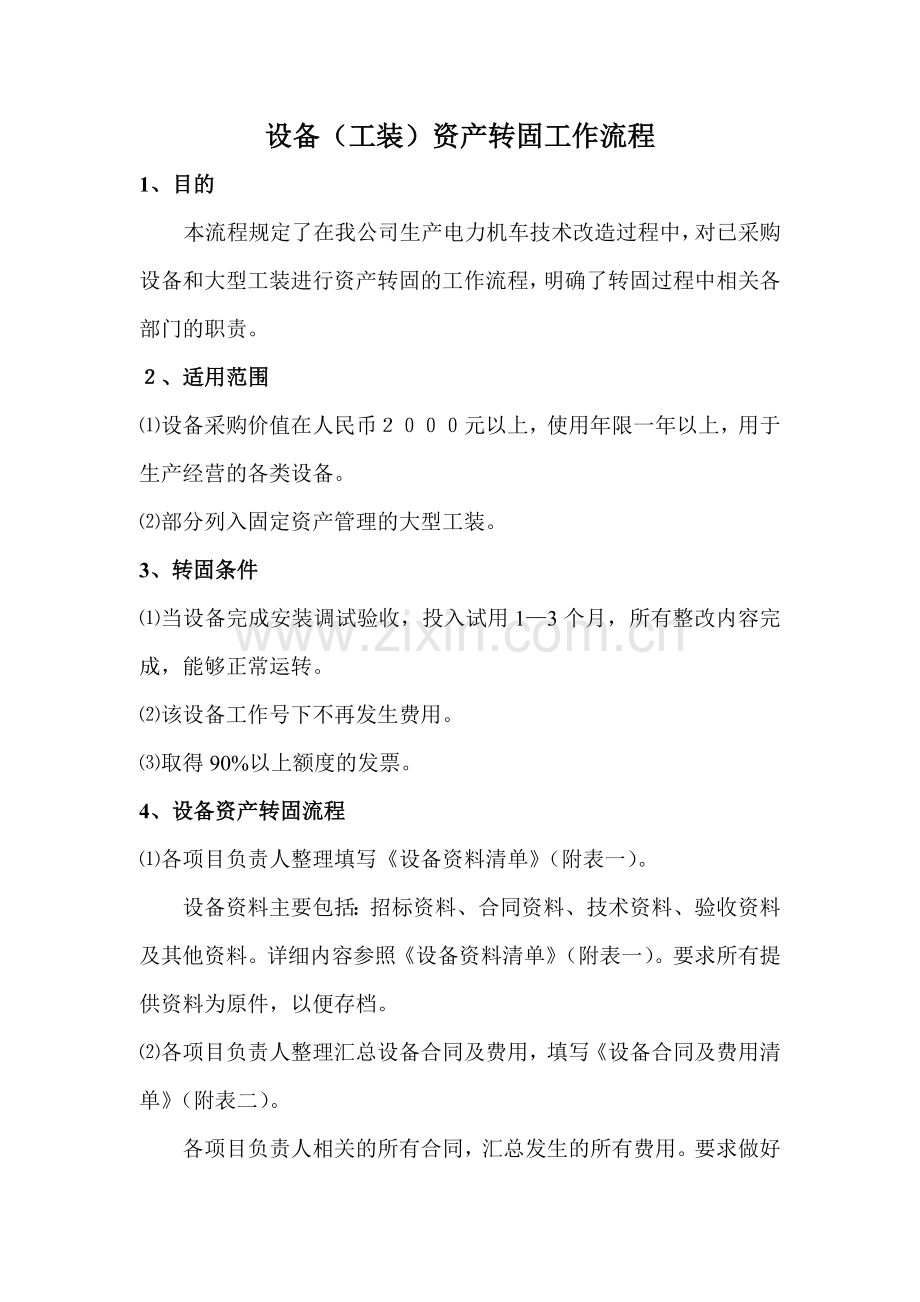

设备(工装)资产转固工作流程
1、目的
本流程规定了在我公司生产电力机车技术改造过程中,对已采购设备和大型工装进行资产转固的工作流程,明确了转固过程中相关各部门的职责。
2、适用范围
⑴设备采购价值在人民币2000元以上,使用年限一年以上,用于生产经营的各类设备。
⑵部分列入固定资产管理的大型工装。
3、转固条件
⑴当设备完成安装调试验收,投入试用1—3个月,所有整改内容完成,能够正常运转。
⑵该设备工作号下不再发生费用。
⑶取得90%以上额度的发票。
4、设备资产转固流程
⑴各项目负责人整理填写《设备资料清单》(附表一)。
设备资料主要包括:招标资料、合同资料、技术资料、验收资料及其他资料。详细内容参照《设备资料清单》(附表一)。要求所有提供资料为原件,以便存档。
⑵各项目负责人整理汇总设备合同及费用,填写《设备合同及费用清单》(附表二)。
各项目负责人相关的所有合同,汇总发生的所有费用。要求做好分类,提供所有合同或补充协议等复印件。
⑶各项目负责人填写《固定资产移交接收记录》(附表三),

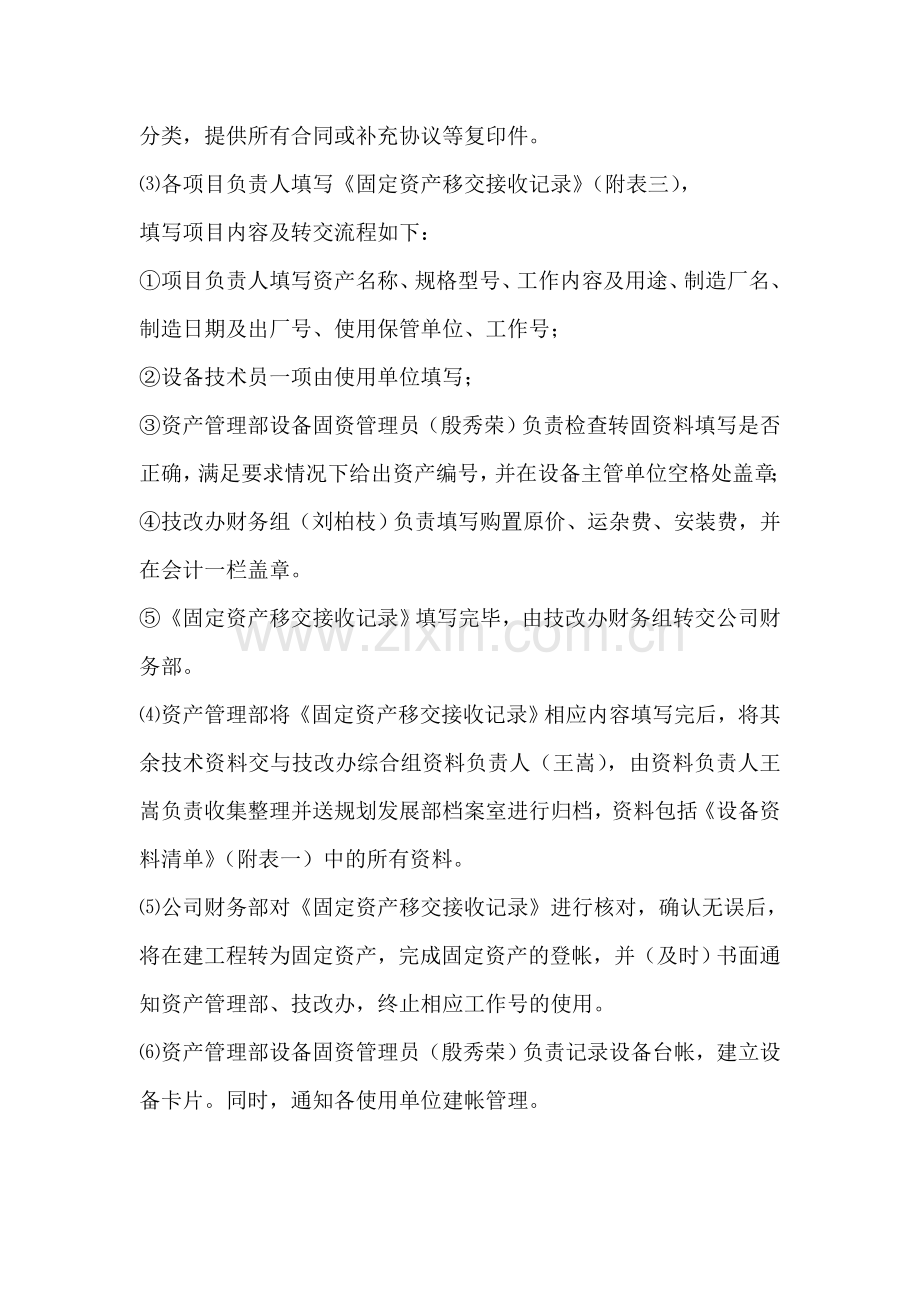

填写项目内容及转交流程如下:
①项目负责人填写资产名称、规格型号、工作内容及用途、制造厂名、制造日期及出厂号、使用保管单位、工作号;
②设备技术员一项由使用单位填写;
③资产管理部设备固资管理员(殷秀荣)负责检查转固资料填写是否正确,满足要求情况下给出资产编号,并在设备主管单位空格处盖章;
④技改办财务组(刘柏枝)负责填写购置原价、运杂费、安装费,并在会计一栏盖章。
⑤《固定资产移交接收记录》填写完毕,由技改办财务组转交公司财务部。
⑷资产管理部将《固定资产移交接收记录》相应内容填写完后,将其余技术资料交与技改办综合组资料负责人(王嵩),由资料负责人王嵩负责收集整理并送规划发展部档案室进行归档,资料包括《设备资料清单》(附表一)中的所有资料。
⑸公司财务部对《固定资产移交接收记录》进行核对,确认无误后,将在建工程转为固定资产,完成固定资产的登帐,并(及时)书面通知资产管理部、技改办,终止相应工作号的使用。
⑹资产管理部设备固资管理员(殷秀荣)负责记录设备台帐,建立设备卡片。同时,通知各使用单位建帐管理。

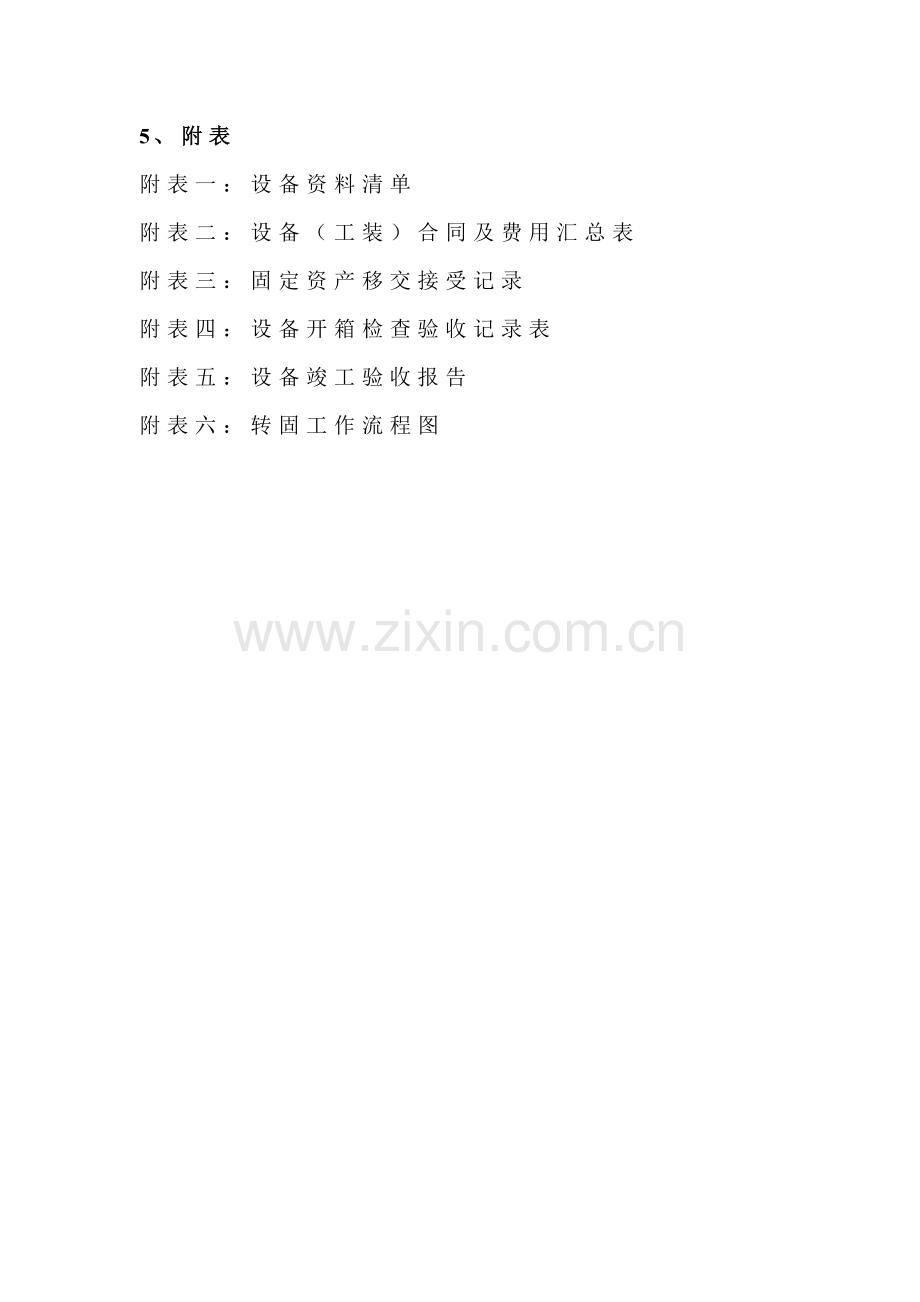

5、附表
附表一:设备资料清单
附表二:设备(工装)合同及费用汇总表
附表三:固定资产移交接受记录
附表四:设备开箱检查验收记录表
附表五:设备竣工验收报告
附表六:转固工作流程图
附表一:
设备资料清单
设备名称:
名称
是否提供
数量
备注
1
招标资料
招标文件
中标通知书
中标厂家标书
2
设备合同及技术协议
3
《设备开箱检查验收记录》(附表四)
4
技术相关资料
合格证、装箱单
设备使用说明书
设备维修手册
设备编程手册
地基图
机械液压原理图
电气原理图
其他技术资料
5
设备验收资料
《设备竣工验收单》(附表五)
环保安全验收单
7
《固定资产移交记录》
8
进口设备免税确认书
9
其他资料
附表二:
设备(工装)合同及费用汇总表
设备名称
工作号
分类
合同金额
备注
1
(主合同)
设备采购费
2
(基础)
安装费
3
(运输)
运输费
4
(其他)
其他
附表三:
北京二七轨道交通装备有限责任公司
固定资产移交接收记录
年 月 日
资产名称 规格
工作内容及用途 型号
资产编号 购置原价
技术编号 运杂费
制造厂商 安装费
制造日期及出厂号 会计
设备主管单位 设备保管单位
工作号 设备技术员
附件:(包括配套设备、电动机主要工具和规格、数量、制造厂名等)
附表四:
设备开箱检查验收记录表
编号:
设备名称
制造单位
设备规格
出厂日期
设备重量
开箱检查日期
检 查 验 收 情 况
受检部分
检查结果
备注
包装情况
按装箱单清点附机件、备件、工卡具
检查主机、附机件、备件有无损坏和锈蚀
技术资料、使用说明书、合格证、装箱单
验 收 单 位 签 字
资产管理部
规划发展部
使用单位
附表五:
设备竣工验收报告
编号:
设备名称
制造单位
设备出厂编号
安装开工日期
施工单位
验收日期
验收报告意见:
结 论:
施工单位: 使用单位:
资产部: 检查员:
附表六: 转固工作流程图
设备具备转固条件
各项目负责人填写《设备资料清单》(附表一)
各项目负责人填写《设备(工装)合同及费用汇总表》(附表二)
报技改办财务组(王丽亚),给出工作号
各项目负责人、技改办财务组(刘柏枝)及资产管理部固资管理员(殷秀荣)共同填写《固定资产移交接收记录》(附表三)
技改办财务报公司财务部
收集整理资料归档(王嵩),资料包括附表一中的所有资料
填写固定资产卡片
转固完毕
