收藏 分销(赏)

XX小学临时用电方案.doc

上传人:胜**** 文档编号:898771 上传时间:2024-04-03 格式:DOC 页数:25 大小:153KB
下载 相关 举报
XX小学临时用电方案.doc_第1页
第1页 / 共25页
XX小学临时用电方案.doc_第2页
第2页 / 共25页
XX小学临时用电方案.doc_第3页
第3页 / 共25页
XX小学临时用电方案.doc_第4页
第4页 / 共25页
XX小学临时用电方案.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

1、临时用电施工方案一、工程概况 重庆市九龙坡区含谷镇小学校迁建项目工程位于重庆市九龙坡区含谷镇含金村,项目拟占地面积23799平方米,新建重庆市九龙坡区含谷镇小学校(36个班),总建筑面积19665.18平方米。其中 1#楼(教学综合楼),建筑面积为17532.87m2 ,共6层,地下一层,地上5层,地下层高4.8米,地上层高3.9米;2#楼(多功能教学楼),分夹层和一层,建筑面积:969.75 m2;3#楼(食堂),分三层,一、二层层高3.9米,三层层高3.4米,建筑面积为1197.47m2。二、 编制依据1、 含谷小学项目施工组织设计2、 低压配电设计规范GB50054-20113、 建筑工

2、程施工现场供电安全规范GB50194-934、 通用用电设备配电设计规范GB50055-20115、 供配电系统设计规范GB50052-20096、 施工现场临时用电安全技术规范JGJ46-20057、 建筑施工安全检查标准JGJ59-2011三、供电系统(一)供电方式采用“三相五线制”从建设单位提供的市政箱式变压器引出,变压器容量为315KVA。(二)施工用电线路布置1、根据施工现场的具体情况,结合建设方对场容要求,为了不影响施工空间,对于环境部分采用埋地,主体部分电缆线走强电井,楼层内采用拖地,并设置保护盒。埋地深度要求大于0.4m(有车辆通行的地方必须有钢质或钢筋砼的套管)引至各大型设备

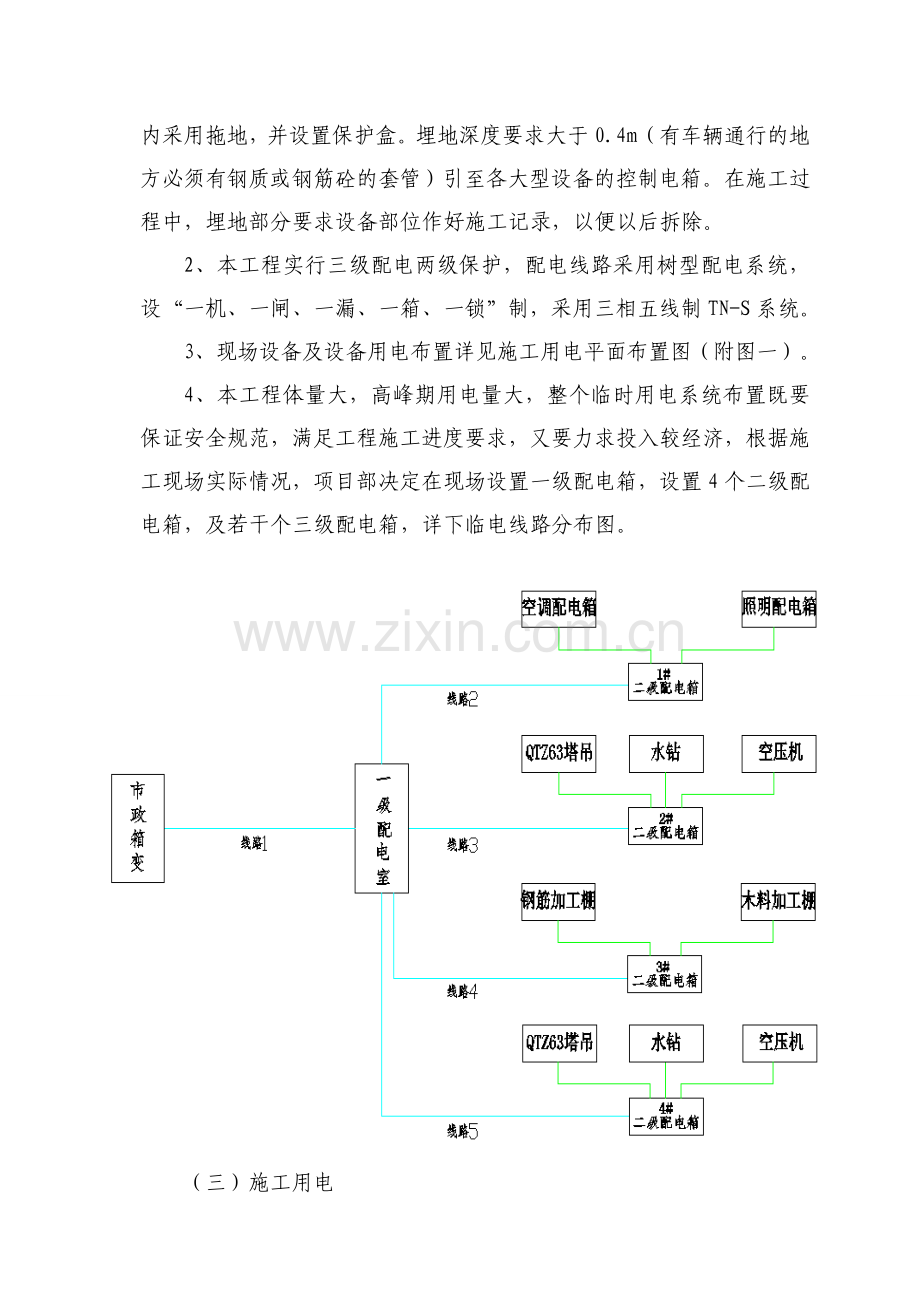

3、的控制电箱。在施工过程中,埋地部分要求设备部位作好施工记录,以便以后拆除。2、本工程实行三级配电两级保护,配电线路采用树型配电系统,设“一机、一闸、一漏、一箱、一锁”制,采用三相五线制TN-S系统。3、现场设备及设备用电布置详见施工用电平面布置图(附图一)。4、本工程体量大,高峰期用电量大,整个临时用电系统布置既要保证安全规范,满足工程施工进度要求,又要力求投入较经济,根据施工现场实际情况,项目部决定在现场设置一级配电箱,设置4个二级配电箱,及若干个三级配电箱,详下临电线路分布图。 (三)施工用电1、拟投入的主要施工机械设备表基础阶段拟投入的主要施工机械设备表序号机械或设备名称型号规格数量定额

4、功率(KW)用电合计(KW)用于施工部位备注1塔吊QTZ8013636基础2塔吊QTZ6313333基础3钢筋切断机GJ40-122.24.4基础4钢筋弯曲机WJ-4022.85.6基础5钢筋调直机GT4825.511基础6钢筋套丝机LFGS-40248基础7插入式振动器GT1-621.12.2基础8污水泵扬程30m111基础9潜水泵扬程50m111全过程10空压机VL-10/7318.555.5基础11水钻钻机zx-1595525基础12旋挖机1柴油/基础13铲车1柴油/基础14挖掘机1柴油/基础15高压砼泵HTB601柴油/全过程16交流电焊机BX1-300122KVA22KVA总计182

5、.70kw主体阶段拟投入的主要施工机械设备表序号机械或设备名称型号规格数量定额功率(KW)用电合计(KW)用于施工部位备注1塔吊QTZ8013636主体2塔吊QTZ6313333主体3钢筋切断机GJ40-122.24.4主体4钢筋弯曲机WJ-4022.85.6主体5钢筋调直机GT4825.511主体6钢筋套丝机LFGS-40248主体7木工圆锯MJ106236主体8木工平刨AMB-504236主体9插入式振动器GT1-631.13.3主体10砂轮切割机J39-400224主体11砂浆搅拌机350L15.55.5砌体、装修12潜水泵扬程50m111全过程13清水泵扬程50m133主体14交流电焊

6、机BX1-300122KVA22KVA全过程总计126.8 kw2、现场用电量计算(基础阶段用电量远比主体阶段用电量大,只需复核基础阶段用电量即可):基础阶段用电量复核:施工用电容量按下列公式计算: P动=K1P1cos+K2P2式中 P1- 电动机额定功率,P1182.70KWK1- 需要系数,取0.6 cos- 电动机平均功率因数,取0.78P2- 电焊机额定容量,P244KVA K2- 需要系数,取0.6则P动=0.6182.700.78+0.622=153.73KVA现场照明用电量为 P照=P动10=15.37KVA现场供电总需要容量:P总1.05(153.73+15.37)=177.

7、57KVA经计算变压器能提供的容量满足基础施工阶段用电需求。3、各电路用电设备功率一览表 基础阶段用电量最大,因此导线截面计算以基础阶段用电量为计算基准,详下各电路用电设备功率一览表及配电系统图。基础阶段各电路用电设备功率一览表序号机械或设备名称型号规格数量定额功率(KW)线路2线路3线路4线路51塔吊QTZ80136362塔吊QTZ63133333钢筋切断机GJ40-122.24.44钢筋弯曲机WJ-4022.85.65钢筋调直机GT4825.5116钢筋套丝机LFGS-402487插入式振动器GT1-621.12.28污水泵扬程30m1119潜水泵扬程50m11110空压机VL-10/73

8、18.555.511水钻钻机zx-159552512交流电焊机BX1-300122KVA22KVA小计P总的10%60KW+22KVA86.70KW36KW4、各条线路用电量及电缆选择1)线路1P1=182.70KW P总1.05(153.73+15.37)=177.57KVAI=KP/(3 U线cos)=1.0177.53(1.7320.380.7)I=385.43A 因此,选择BLX-3185+295铝芯电缆 2)线路2 P1总=线路P动的10%=153.7310%=15.37KVAI=KP/(3 U线cos)=1.015.37(1.7320.380.7)I=33.36A 因此,选择BLX

9、-350+235铝芯电缆3) 线路3 P1=60KW P总=1.05K1P1cos+K2P21.1=1.050.6600.78+0.6221.1=68.55KVAI=KP/(3 U线cos)=1.068.55(1.7320.380.7)I=148.80A 因此,选择BLX-370+235铝芯电缆4) 线路4 P1=86.7KW P总=1.05K1P1cos+K2P21.1=1.050.686.70.781.1=77.03KVAI=KP/(3 U线cos)=1.077.03(1.7320.380.7)I=167.20A 因此,选择BLX-370+235铝芯电缆5)线路5 P1=36KW P总=1

10、.05K1P1cos+K2P21.1=1.050.6360.781.1=31.98KVAI=KP/(3 U线cos)=1.031.98(1.7320.380.7)I=69.42A 因此,选择BLX-370+235铝芯电缆四、施工用电相关措施1、施工用电组织管理措施根据工程施工实际情况,项目部建立以项目经理为组长的施工临时用电管理组织体系,施工专职安全员为副组长直接对施工用电进行管理,专职电工、用电人员应在副组长领导下展开工作。其施工临时用电组织管理体系如下图:组长:项目经理姚贵树副组长:专职安全员张奕专业电工周晓华施工用电人员1)建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建

11、立相应的技术档案。2)建立技术交底制度向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。3)建立安全检测制度 从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。4)建立电气维修制度 加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。5)建立工程拆除制度建筑工程竣工后,临时用电工

12、程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。6)建立安全检查和评估制度施工管理部门和企业要按照JGJ59-2011建筑施工安全检查评分标准定期对现场用电安全情况进行检查评估。7)建立安全用电责任制 对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。8)建立安全教育和培训制度 定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员必须持有劳动部门核发的上岗证书,严禁无证上岗。2、施工用电安全技术措施(1)保护接地是指将电气设备不带电的金属外壳与接地极之间做可靠的电气连接。它的作用是当电气设备的金属外壳带电时,如果

13、人体触及此外壳时,由于人体的电阻远大于接地体电阻,则大部分电流经接地体流入大地,而流经人体的电流很小。这时只要适当控制接地电阻(一般不大于4),就可减少触电事故发生。但是在TT供电系统中,这种保护方式的设备外壳电压对人体来说还是相当危险的。因此这种保护方式只适用于TT供电系统的施工现场,按规定保护接地电阻不大于4。(2)保护接零在电源中性点直接接地的低压电力系统中,将用电设备的金属外壳与供电系统中的零线或专用零线直接做电气连接,称为保护接零。它的作用是当电气设备的金属外壳带电时,短路电流经零线而成闭合电路,使其变成单相短路故障,因零线的阻抗很小,所以短路电流很大,一般大于额定电流的几倍甚至几十

14、倍,这样大的单相短路将使保护装置迅速而准确的动作,切断事故电源,保证人身安全。其供电系统为接零保护系统,即TN系统,TN系统包括TN-C、TN-C-S、TN-S三种类型。本工程采用TN-S系统。TN-S供电系统。它是把工作零线N和专用保护线PE在供电电源处严格分开的供电系统,也称三相五线制。它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作。应该特别指出,PE线不许断线。在供电末端应将PE线做重复接地。施工时应注意:除了总箱处外,其它各处均不得把N线和PE线连接,PE线上不得安装开关和熔断器,也不得把大地兼做PE线且PE线不得通过工作电流。PE线也不得进入漏电保护器且必须由

15、电源进线零线重复接地处或总漏电保护器电源侧零线处引出,因为线路末端的漏电保护器动作,会使前级漏电保护器动作。必须注意:当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。不允得对一部分设备采取保护接地,对另一部分采取保护接零。因为在同一系统中,如果有的设备采取接地,有的设备采取接零,则当采取接地的设备发生碰壳时,零线电位将升高,而使所有接零的设备外壳都带上危险的电压。(3)设置漏电保护器1)施工现场的总配电箱至开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。 2)开关箱中必须设置漏电保护

16、器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。3)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧,不得用于启动电器设备的操作。4)漏电保护器的选择应符合先行国家标准剩余电流动作保护器的一般要求GB 6829和漏电保护器安全和运行的要求GB 13955的规定,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s5)总配箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间

17、应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mAs。6)总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致。7)配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品。当选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品时,应同时设置缺相保护。(4)安全电压安全电压指不戴任何防护设备,接触时对人体各部位不造成任何损害的电压。我国国家标准GB3805-2008安全电压中规定,安全电压值的等级有42、36、24、12、6V五种。同时还规定:当电气设备采用了超过24V时,必须采取

18、防直接接触带电体的保护措施。对下列特殊场所应使用安全电压照明器。1)人防工程、有高温、导电灰尘或灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。2)在潮湿和易触及带电体场所的照明电源电压不得大于24V。3)在特别潮湿的场所,导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V。(5)电气设备的设置应符合下列要求1)配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。配电系统应采用三相负荷平衡。220V或380V单相用电设备接入220/380V三相四线系统;当单相照明线路电流大于30A时,应采用220/380V三相四线制供电。2)动力配电箱与照明配电箱宜分

19、别设置,如合置在同一配电箱内,动力和照明线路应分路设置,照明线路接线宜接在动力开关的上侧。3)总配电箱应设置在靠近电源区域,分配电箱应设置在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不应超过3m。4)每台用电设备必须有各自专用的开关箱,禁止用同一个开关箱直接控制二台及二台以上用电设备(含插座)。5)配电箱、开关箱应装设在干燥、通风及常温场所。不得装设在有严重损伤作用的瓦斯、烟气、潮气及其它有害介质中。亦不得装设在易受外来固体物撞击、强烈振动、液体侵溅及热源烘烤的场所。否则,应予清除或做防护处理。配电箱、开关箱周围应有足够两人同时

20、工作的空间和通道,其周围不得堆放任何有碍操作、维修的物品,不得有灌木杂草。6)配电箱、开关箱安装要端正、牢固。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.41.6m。移动式分配电箱、开关箱应设在坚固、稳定的支架上。其中心点与地面的垂直距离应为0.81.6m。配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板的厚度应为1.22.0mm,其中开关箱箱体港版厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。7)配电箱、开关箱中导线的进线口和出线口应设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。(6)电气设备的安装 1)配电箱、开关箱内的电器(含

21、插座)应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱、开关箱箱体内。金属板与配电箱体应作电气连接。2)配电箱、开关箱内的各种电器(含插座)应按其规定位置紧固在电器安装板上,不得歪斜和松动。并且电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。3)配电箱的电器安装板上必须分设N线端子板和PE线端子板。N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。4)配电箱、开关箱内的连接线应采用铜芯绝缘导线,导线绝缘的颜色标志应按相线L1(A)、L2(B)、L3(C)相序的绝缘颜色依

22、次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色;排列整齐,任何情况下上述颜色标记严紧混用和相互代用。导线分支接头不得采用螺栓压接,应采用焊接并做绝缘包扎,不得有外露带电部分。5)配电箱、开关箱的金属箱体、金属电器安装板以及电器的正常不带电的金属底座、外壳等必须通过PE线端子板与PE线做电气连接,金属箱门与金属箱体必须通过采用编织软铜线做电气连接。6)配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线应留出适当余度,以便检修。7)导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘卷压接,应加装压线端子(有压线孔者除外)。如必须穿孔用

23、顶丝压接时,多股线应涮锡后再压接,不得减少导线股数。8)配电箱、开关箱的进、出线口应配置固定线卡,进出线应加绝缘护套并成束卡固在箱体上,不得与箱体直接接触。移动式配电箱、开关箱、出线应采用橡皮护套绝缘电缆,不得有接头。9)配电箱、开关箱外形结构应能防雨、防尘。(7)外电线路及电气设备防护1)在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施,或堆放构件、架具、材料及其他杂物。2)在建工程(含脚手架)的周边与外电架空线路的边线之间必须保持安全操作距离。当外电线路的电压为1kV以下时,其最小安全操作距离为4m;当外电架空线路的电压为110kV时,其最小安全操作距离为6m;当外电架空线路

24、的电压为35110kV,其最小安全操作距离为8m;当外电架空线路的电压为220kV,其最小安全操作距离为10m;当外电架空线路的电压为300500kV,其最小安全操作距离为15m。上下脚手架的斜道严禁搭设在有外电线路的一侧。3)施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离应符合以下要求:外电线路电压为1kV以下时,最小垂直距离为6m;外电线路电压为135kV时,最小垂直距离为7m。4)起重机严禁越过无防护设施的外电架空线路作业。在外电架空线路附件吊装时,起重机的任何部位或被吊物的边缘在最大偏斜时与架空线路边线的最小安全距离应符合以下要求:外电线路电压为1kV以下

25、时,最小水平与垂直距离为1.5m;外电线路电压为10kV以下时,最小垂直距离为3m,水平距离为2m;外电线路电压为35kV以下时,最小垂直距离为4m,水平距离为3.5m;外电线路电压为110kV以下时,最小垂直距离为5m,水平距离为4m;外电线路电压为220kV以下时,最小水平与垂直距离为6m;外电线路电压为330kV以下时,最小水平与垂直距离为7m;外电线路电压为500kV以下时,最小水平与垂直距离为8.5m;5)施工现场开挖沟槽边缘与外电埋地电缆沟槽边缘之间的距离不得小于0.5m。6)对于达不到最小安全距离时,施工现场必须采取保护措施,可以增设屏障、遮栏、围栏或保护网,并要悬挂醒目的警告标

26、志牌。在架设防护设施时,必须经有关部门批准,采用线路暂时停电或其他可靠的安全技术措施,并应有电气工程技术人员或专职安全人员负责监护。7)防护设施与外电线路之间的安全距离应符合下列要求:外电线路电压为10kV以下时,安全距离为1.7m;外电线路电压为35kV以下时,安全距离为2m;外电线路电压为110kV以下时,安全距离为2.5m;外电线路电压为220kV以下时,安全距离为4m;外电线路电压为330kV以下时,安全距离为5m;外电线路电压为500kV以下时,安全距离为6m。8)对于既不能达到最小安全距离,又无法搭设防护措施的施工现场,必须与有关部门协商,采取停电、迁移外电线或改变工程位置等措施,

27、否则不得施工。9)电气设备现场周围不得存放易燃易爆物、污源和腐蚀介质,否则应予清除或做防护处置,其防护等级必须与环境条件相适应。10)电气设备设置场所应能避免物体打击和机械损伤,否则应做防护处置。(8)电工及用电人员必须符合以下要求:1)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关安全教育培训和技术交底,考核合格后方可上岗工作。2)安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。电工等级应同工程的难易程度和技术复杂性相适应。3)各类用电人员应掌握安全用电基本知识和所用设备的性能,并应符合下列规定:使用电气设备前必须按规定穿戴和配备好相应的

28、劳动防护用品,并应检查电气装置和保护设施,严紧设备带“缺陷”运转;保管和维护所用设备,发现问题及时报告解决;暂时停用设备的开关箱必须分断电源隔离开关,并应关门上锁;移动电气设备时,必须经电工切断电源并做妥善处理后进行。(9)电气设备的使用与维护1)配电箱、开关箱应有名称、用途、分路标记及系统接线图。2)配电箱、开关箱箱门应配锁,并应由专业负责。3)配电箱、开关箱应每月进行一次检查和维修。检查、维修人员必须是专业电工。检查、维修时必须按规定穿、戴绝缘鞋、手套,必须使用电工绝缘工具,并应做检查、维修工作记录。4)对配电箱、开关箱进行定期维修、检查时,必须将其前一级相应的电源隔离开关分闸断电,并悬挂

29、“禁止合闸、有人工作”停电标志牌,严禁带电作业。5)配电箱、开关箱必须按照下列顺序操作:送电操作顺序为:总配电箱分配电箱开关箱;停电操作顺序为:开关箱分配电箱总配电箱。但出现电气故障的紧急情况可除外。6)施工现场停止作业1小时以上时,应将动力开关箱断电上锁。7)配电箱、开关箱内不得放置任何杂物,并应保持清洁。8)配电箱、开关箱内不得随意挂接其他用电设备。9)配电箱、开关箱内的电器配置和接线严禁随意改动。熔断器的熔体更换时,严禁用不符合原规格的熔体代替。漏电保护器每天使用前应启动漏电试验按钮试跳一次,试跳不正常时严禁继续使用。10)配电箱、开关箱得进线和出线严禁承受外力,严禁与金属尖锐断口、强腐

30、蚀介质和易燃易爆物接触。3、施工临时用电安装技术措施1、配电柜(箱)的安装-为了保证安装的准确性,安装前应测量好安装的位置。-配电柜(箱)的安装参照建筑电气安装工程图集其中落地式参照JD3-007,贴墙安装参照JD3-006安装;-箱体及支架均应可靠接地。2、导线及电缆敷设2.1管内穿线的技术要求穿入管内绝缘导线的额定电压不应低于500V;管内导线不得有接头和扭结,不得有因导线绝缘不好而增加的绝缘层。不同回路、不同电压、交流与直流的导线,不得穿入同一根管子内。但以下几种情况例外:-电压为50V及以下的回路;-同一台设备的电动机回路和无抗干扰要求的控制回路;-同一交流回路的导线必须穿于同一管内;

31、-照明花灯的所有回路;同类照明的几个回路,可穿入同一根管内,但管内导线总数不应多于8根。-管内导线的总面积(包括外护层)不应超过管子内截面积的40%;-穿于垂直管路中的导线时,应在管口处或接线盒中将导线固定,以防下坠;-导线穿入钢管后,在导线的出口处,应装护线套保护导线;在不进入箱、盒内的垂直管口,穿入导线后,应将管口作密封处理;-管内穿线导线线芯允许最小截面应符合规定。3、电缆敷设的技术要求电缆通过下列地段时,应采用有一定机械强度的保护措施,以防电缆受到损伤,一般用钢管保护。-引入、引出建筑物、隧道,穿过楼板及墙壁处;-通过道路可能受到机械损伤的地段;-从沟道或地面引至电杆、设备、墙外表面或

32、室内人容易碰触处,从地面起,保护高度为2m。保护管埋人地面的深度不应小于150mm,埋入混凝土内的不作规定,伸出建筑物散水坡的长度不应小于250mm。电缆在下列位置时应留有适当的高度:-由垂直面引向水平面时;保护管引入口或引出口处;引入或引出电缆沟、电缆井、隧道处;建筑物的伸缩缝处;接头处;架空敷设到电杆处;电缆头处。高度的方式一般应使电缆在该处形成倒形或O形,使电缆能伸缩或者电缆击穿后锯断重作接点。电缆保护管在30m以下者,管内径不应小于电缆外径的1.5倍;超过30m以上者不应小于2.5倍。电缆安装敷设过程中,不得使电缆受到损伤,如有则应重新进行试验。4、电气设备的测试 -从事电气测试的人员

33、应熟练掌握电工原理,并能熟练掌握常用电工测试仪器仪表的使用调校及电控元件和电气设备的基本性能,对一般的变配电系统、电气传动系统和电气控制系统应有全面的了解,同时应具备一定的电气安装与电气安全技术,且具有高度的职业责任感。-准备仪器仪表和工具材料,并保证使用的仪器仪表处于良好状态,且具有周期内的合格检定证书,工具无损,材料合格。-经测试调整不合格的元件不得再使用,更换后应做同样试验。-系统通电操作,应在各单体设备、元件试验合格及线路绝缘经测试达到要求后的情况下进行。-调整试验完后,应复查所有端子连接处,折开的应重新接好,应保证良好的接触。4、施工安全用电防火措施1、按施工方案的要求,根据电气设备

34、的用电正确选择导线截面,从理论上杜绝线路过负荷使用。2、电气操作人员要认真执行规范,正确连接导线,接线柱要压牢、压实;各种开关触头要压接牢固。3、配电室的耐火等级要大于三级,室内配置砂箱和绝缘灭火器。4、施工现场内严禁使用电炉子;使用碘钨灯时,灯与易燃物间距要大于30,室内不准使用功率超过100W的灯泡,严禁使用床头灯。5、使用焊机时执行用火证制度,并有人监护,并备齐防火设备。6、施工现场建立防火责任制度,检查制度,加强电气防火重点场所烟火管制,并设置禁烟火标志,强化电气防火领导体制.7、民工宿舍、各类加工房、配电房、材料库,作业层需配置消防灭火器,施工现场一旦发生电气火灾时,迅速切断电源。扑

35、灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火机,严禁使用导电灭火剂进行补救。8、按规范要求设置防雷装置9、在电气设备和线路周围不堆放并清除易燃易爆和腐蚀介质或作阻燃隔离防护。10、不在电气周围使用火源,特别是箱变、发电机等场所须严禁烟火。11、建立电气火警预报制度,发现问题及时处理,不留任何隐患,12、建立电气防火领导体系及电气防火队伍,并学会和掌握扑灭电气火灾的知识和方法。五、施工现场用电管理办法1、电工岗位责任制1) 对施工现场供电系统安全运行负全责。2) 负责现场用电设备的安装拆除及维修工作。3) 对现场用电负责分配、供给及使用的交底。4) 对分包单位的用电、负责建档、指导、监督,对违反

36、电气操作,使用有权制止和停止供电。5) 对违反电气规定乱接电器的行为进行制止并及时向现场主管领导汇报。6) 对现场所有电气按时进行巡视检查、维修、登记工作。7) 负责宣传安全用电和触电急救工作。2、 检查制度1) 项目部用电安全检查每月不得少于三次,电工每天必须检查一次;每次用电安全检查必须认真记录;对检查出来的隐患,必须及时由检查人书面提出,并立即制定整改方案进行整改,不得留有事故隐患。 2) 各级检查人员要以国家的行业标准及法规为依据,不得凭空捏造或以个人好恶为尺度进行检查,检查工作必须严肃认真。 3) 用电安全检查的重点是:用电标识、警示是否齐全;电气设备的绝缘层有无破损;线路的敷设是否

37、合格;绝缘电阻是否合格;设备裸露的带电部份是否有防护;保护接零或接地是否可靠;接地电阻值是否在规定范围内;电气设备安装是否正确、合格;配电系统设计布局是否合理,安全间距是否符合规定;各类保护装置是否灵敏可靠、齐全有效;各种组织措施、技术措施是否健全;电工及各类用电人员的操作行为是否规范;有无违章指挥;各类技术资料是否齐全等。 4) 测试工作接地必须每月进行一次;测试保护接地、重复接地必须每周进行一次。 5) 更换或大修一次电气设备,必须测试一次绝缘电阻值;测试接地电阻工作时必须切断电源,断开设备接地端;操作时不得少于两人,严禁在雷雨或降雨后测试。 6) 对各类漏电保护装置,必须每周进行一次主要

38、参数检测,不合格的立即更换。 7) 对电气设备及线路的绝缘电阻检测,每月必须进行一次;摇测绝缘电阻值,必须使用与被测设备、设施绝缘等级相适应的(按安全规程执行)绝缘摇表。 8) 检测绝缘电阻前必须切断电源,至少两人操作;严禁在雷雨时摇测大型设备和线路的绝缘电阻值;检测大型感性和容性设备前,必须按规定方法放电。3、 电工及用电人员操作制度 1) 严禁使用或安装木质配电箱、开关箱、移动箱;电动施工机械必须实行一闸一机一漏一箱一锁。 2) 严禁以取下(给上)熔断器方式对线路停(送)电;严禁维修时送电,严禁以三相电源插头(或闸刀开关)代替负荷开关启动(停止)电动机运行;严禁使用220电压行灯。 3)

39、严禁频繁按动漏电保护器和私自拆装漏电保护器。 4) 严禁电气设备长时间超额定负荷运行。 5) 配电系统中用电设备必须做保护接地、不准再使用保护接零。 6) 严禁直接使用胶壳闸刀闸开关。 7) 严禁在线路上使用熔断器。 8) 严禁在单一线路上直接挂接负荷线等其它荷载。 4、用电安全教育和培训制度 1)安全教育必须包含用电知识的教育。 2)没有经过专门培训、教育或经过教育、培训不合格及未领到操作证(上岗证的电工(包括各类主要用电人员)不准上岗作业。 3)专业电工必须两年进行一次安全技术复试;用电人员变更作业项目必须进行换岗用电安全教育。 4)采用新技术或使用新设备前,必须对有关人员进行知识、技能及

40、注意事项的教育培训。 5)项目部每月至少进行一次电气事故教训的教育;必须坚持每日上班前和下班后进行一次口头教育,即班前交底、班后总结。 6)公司每年将对电工及主要用电人员进行一次不少于7天的教育培训,并进行闭卷考试,将试卷或成绩归档,不合格者停止上岗作业。 7)所有教育、培训、交底的资料,将按项目或类别分类归档。 5、电器及电气料具使用制度 1)对于进场的电器设备,均需进行进场验收,确定其设备的用电安全行,没有漏电情况及其他安全隐患存在。验收后填写验收记录,以备查验。2)对于施工现场的高、低压基本安全用具,必须按国家颁布的安全规程使用与保管;严禁使用基本安全用具或辅助安全用具从事非电工工作;严

41、禁使用专业工具从事其它作业。 3)现场使用的手持电动工具和移动式碘钨灯必须由专人保管,由电工进行检修;使用完后必须交回。 4)现场备用的低压电器及保护装置必须装箱,专人保管,不得随意存放、着尘受潮。 5)严禁使用未经安全鉴定的各种漏电保护装置;购买与使用各类电气设备、设施及各类导线必须有产品合格证,且需经技术监督部门认证;公司库房(或项目部)必须将该装置按类型、规格、数量等统计造册,归档备查。6、临时用电验收施工现场临时用电线路及设备安装完成之后,需根据设备验收表对其进行验收,验收内容如下表。施工现场临时用电验收表表AQ-C7-1编号工程名称总包单位临时用电工程室内装饰装修工程作业电工序号检查

42、项目检查内容检查结论1施工组织方案用电设备5台以上或设备总容量在50kw以上者,应编制临时用电施工组织设计2外电保护小于安全距离时应有安全防护措施,防护措施应符合要求3接地与接零保护系统应采用TN-S系统供电,重复接地符合要求,其电阻值应小于10,各种电气设备和施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护4三级配电配电室的设置应符合要求,现场实行三级配电,总配电箱设电压表、总电流表、总电度表及其他仪表;总配电箱的电器应具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。分配电箱应设总开关和分开关,总开关可采用漏电开关(具有可见分断点),分开关可采用漏电开关。

43、开关箱内须安装断器器(具有可见分断点)或熔断器,以及漏电保护器5漏电保护器须实行两级漏电保护;严格实行“一机、一闸、一漏、一箱”;漏电保护装置应灵敏、有效,参数应匹配;在总、分配电箱上安装的漏电保护开关的漏电动作电流宜为50至100mA,开关箱必须动作电流不大于30mA,额定漏电动作时间0.1s6配电箱设置配电箱安装位置应符合要求,箱体应采用铁板或优质绝缘材料制作,不得使用木质材料制作,箱体应牢固、防雨;箱内电器安装板应为绝缘材料;金属箱体等不带电的金属体必须作保护接零;进线口和出线口应设在箱体的下面,并加护套保护;工作零线、保护零线应分设接线端子板,并通过端子板接线;不得有带电体明露;闸具、容断器参数与设备容量应匹配,安装应符合要求;不得用其他导线代替熔丝;箱内应设有线路图7配电线路电缆架设或埋设符合规定要求;须使用五芯电缆,电缆完好,无老化、破皮现象8其他照明灯具金属外壳须作保护接零,使用行灯和低压照明灯具,其电源电压不应超过36V;行灯和低压灯的变压器装设在电箱内,符合户外电气安装要求;交流电焊机须装设专用防触电保护装置、电焊把线应双线到位、电缆线应绝缘无破损。9其他增加的验收项目10验收结论:年 月 日验收人签名总包单位分包单位作业队伍监理单位意见:监理工程师(签字):年 月 日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 学校管理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
