收藏 分销(赏)

土方施工方案(新版).doc

上传人:xrp****65 文档编号:8973130 上传时间:2025-03-09 格式:DOC 页数:34 大小:137KB 下载积分:10 金币
下载 相关 举报

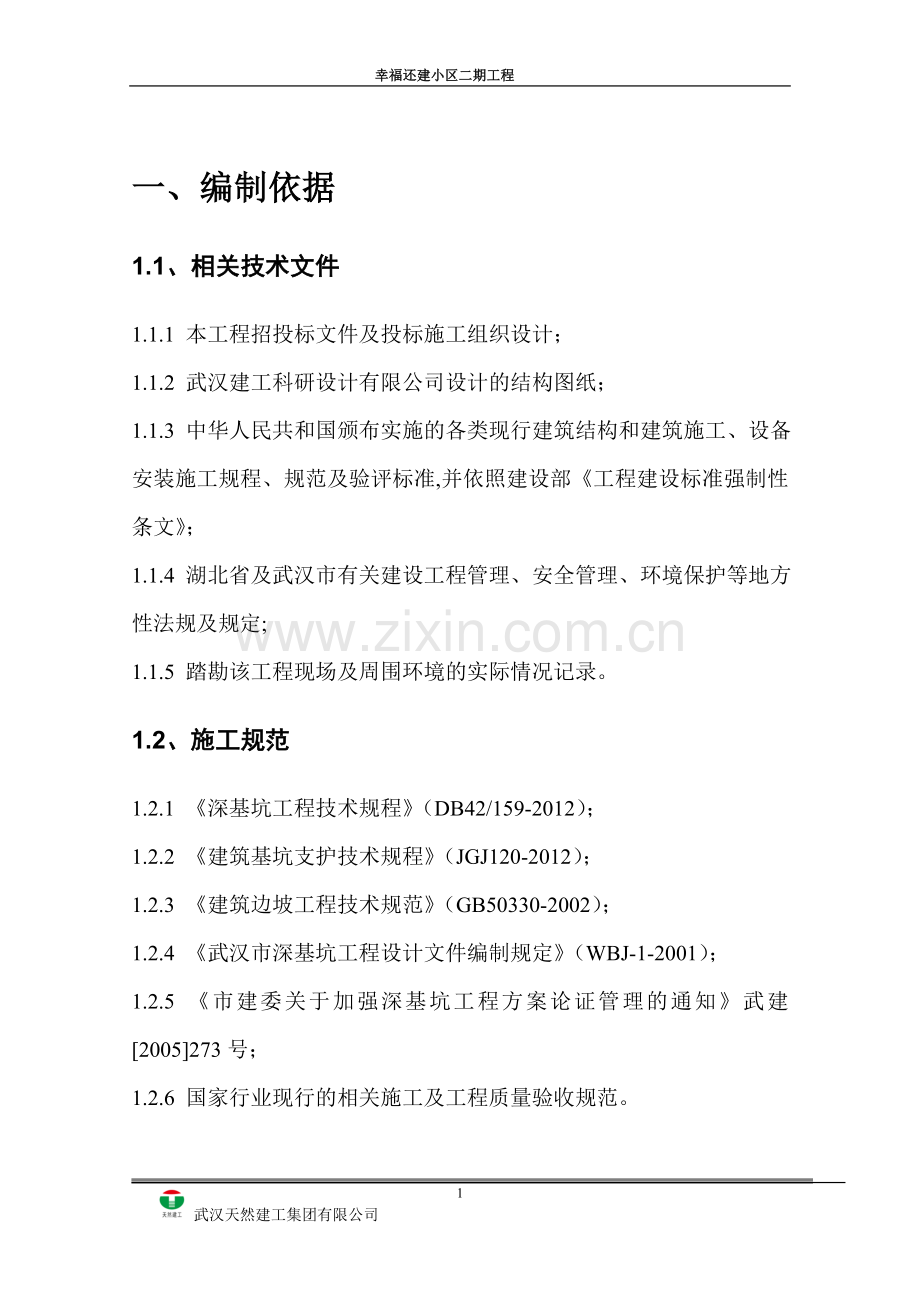

土方施工方案(新版).doc_第1页
第1页 / 共34页

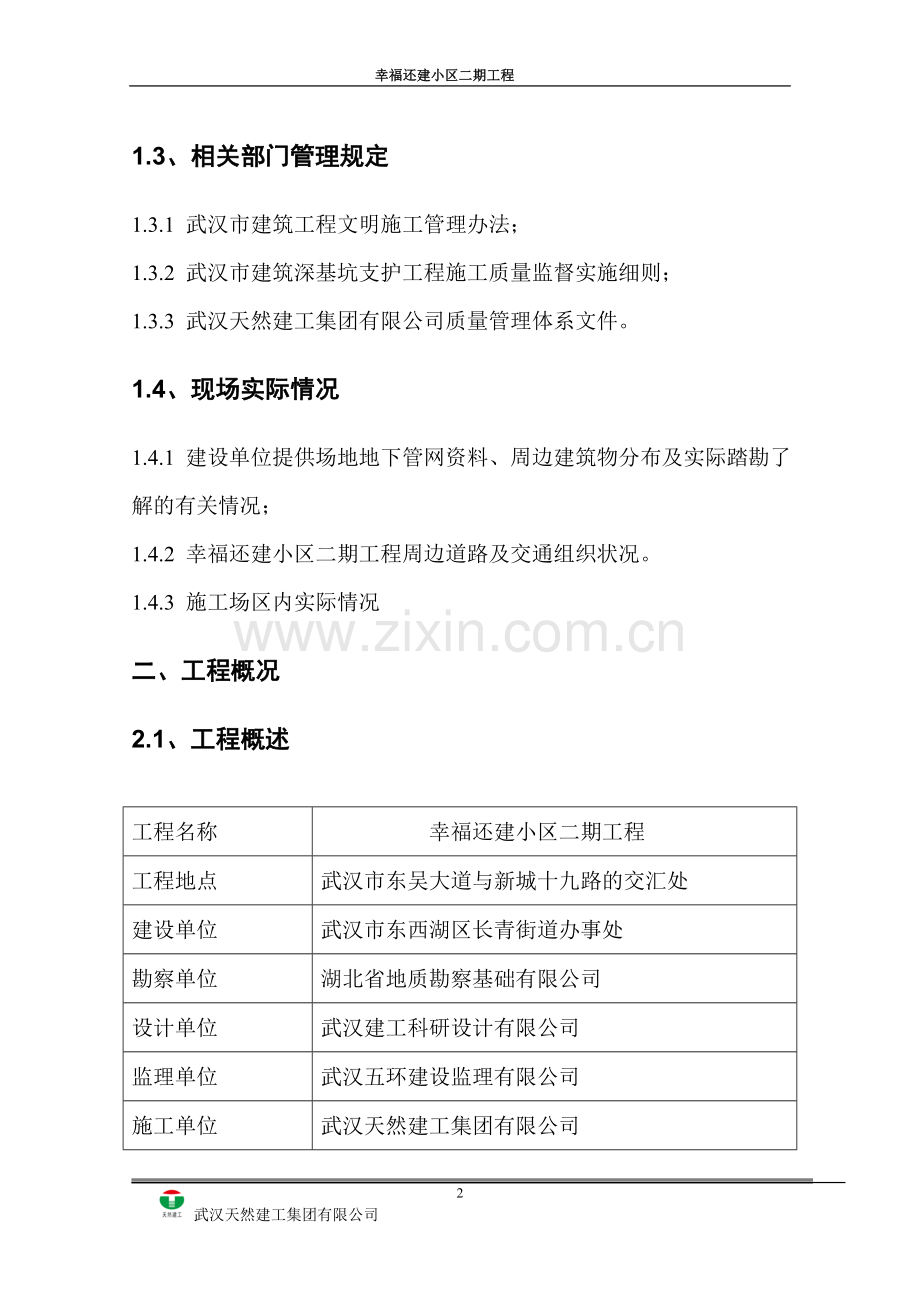

土方施工方案(新版).doc_第2页
第2页 / 共34页


点击查看更多>>
资源描述
幸福还建小区二期工程 一、编制依据 1.1、相关技术文件 1.1.1 本工程招投标文件及投标施工组织设计; 1.1.2 武汉建工科研设计有限公司设计的结构图纸; 1.1.3 中华人民共和国颁布实施的各类现行建筑结构和建筑施工、设备安装施工规程、规范及验评标准,并依照建设部《工程建设标准强制性条文》; 1.1.4 湖北省及武汉市有关建设工程管理、安全管理、环境保护等地方性法规及规定; 1.1.5 踏勘该工程现场及周围环境的实际情况记录。 1.2、施工规范 1.2.1 《深基坑工程技术规程》(DB42/159-2012); 1.2.2 《建筑基坑支护技术规程》(JGJ120-2012); 1.2.3 《建筑边坡工程技术规范》(GB50330-2002); 1.2.4 《武汉市深基坑工程设计文件编制规定》(WBJ-1-2001); 1.2.5 《市建委关于加强深基坑工程方案论证管理的通知》武建[2005]273号; 1.2.6 国家行业现行的相关施工及工程质量验收规范。 1.3、相关部门管理规定 1.3.1 武汉市建筑工程文明施工管理办法; 1.3.2 武汉市建筑深基坑支护工程施工质量监督实施细则; 1.3.3 武汉天然建工集团有限公司质量管理体系文件。 1.4、现场实际情况 1.4.1 建设单位提供场地地下管网资料、周边建筑物分布及实际踏勘了解的有关情况; 1.4.2 幸福还建小区二期工程周边道路及交通组织状况。 1.4.3 施工场区内实际情况 二、工程概况 2.1、工程概述 工程名称 幸福还建小区二期工程 工程地点 武汉市东吴大道与新城十九路的交汇处 建设单位 武汉市东西湖区长青街道办事处 勘察单位 湖北省地质勘察基础有限公司 设计单位 武汉建工科研设计有限公司 监理单位 武汉五环建设监理有限公司 施工单位 武汉天然建工集团有限公司 建筑面积 194882.25㎡ 结构层数 A区地下1层,地上3栋32层居民楼 B区地下2层,地上5栋32层居民楼 配套单项工程:3层幼儿园,2层综合商业,5层集中商业 ±0.000标高 21.45m 设计使用年限 50年 耐火等级 一级 结构安全等级 二级 抗震设防烈度 6度 结构抗震等级 框剪三级 防水等级 Ⅱ级 场地类别 Ⅱ类 结构类型 地下室采用框架结构,主楼采用剪力墙结构 计划开、竣工日期 开工:2014年8月1日 竣工:2017年1月4日 总工期 总工期913日历天 2.2、基坑支护工程设计概况 主楼基础采用钻孔灌注桩+筏板基础,裙楼基础采用管桩+承台基础,地下室抗浮采用抗浮锚杆,该工程由湖北省地质勘察基础工程公司进行其场地的岩土勘察工作。 A区:场区±0.00标高为21.450,现场地平均标高约19.10m(-2.35)。基坑根据周基础布置情况,开挖深度地下室段按承台垫层底,主楼段按主楼筏板垫层底计算,开挖深度为4.35~6.65m。 基坑形状大体上为不规则矩形,基坑长约210m,最宽约76m,基坑下口周长483m,上口周长495m,地下室面积7528.94m2/,基坑开挖面积11689m2/。 B区:场区±0.00标高为21.450m,现场地平均标高约19.10m(-0.45)。基坑根据周围基础布置情况,开挖深度按承台垫层底或主楼筏板垫层底计算,开挖深度为8.65~10.95m。 基坑形状大体上为不规则矩形,基坑长约270m,最宽约122m,基坑下口周长790m,上口周长804m,地下室面积34414m2/,基坑开挖面积25451m2/。 2.3 场地周边环境 本工程位于武汉市东西湖区吴家山新城十九路,东吴大道南侧,田园大道北侧,周边无居民区,北边围墙外边埋有市政管网;南边围墙与三期在建项目相邻,无市政管网;西边围墙内边埋有污水,雨水管网各一条;东边围墙内边地下埋有弱电管网,外边有多条市政管网。 2.4.场地岩土层分布特征 拟建场地位于武汉市东西湖区吴家山新城十九路,东吴大道南侧.场地原为菜地,地势平坦,地面标高18.95~19.86米,场地地貌单元属于汉江一级阶地. 根据岩土工程勘察报告,在勘察深度范围内,场地各土层特征详见下: 第(1)层素填土(Qml/):褐色,饱和可塑状粘性土,松散,主要为耕作层,含较多植物根系和腐殖物. 第(2)层淤泥粘土(Q/4al+1/):以灰色为主,局部灰黄色,流塑,含有机质和腐殖物,见螺壳. 第(3-1)层粘土(Q/4al/):灰褐色,局部灰黄色,饱和可塑,局部软塑,含灰色条纹和黄褐色斑点. 第(3-2)层粘土(Q/4al/):黄褐色为主,局部褐色,可塑,含铁锈斑及灰色条纹条带. 第(4)层淤泥质粉质粘土(Q4al+1/):灰-灰褐色,软-流塑,含灰色条纹和腐殖物,属高压缩性土层. 第(5)层粉质粘土、粉土(Q/4al/):灰色,以饱和软-流塑粉质粘土为主夹饱和稍密状态粉土. 第(6)层粉细砂粉土层(Q/4al/):灰色,饱和稍密粉细砂与饱和中密粉土互层,上部以粉土为主,下部以粉细砂为主,属部夹粉质粘土薄层. 第(7)层粉细砂(Q/4al/):青灰色,饱和,中密,含云母片,为中等偏低压缩性土层,场地中普遍分布. 第(8)层粉细砂(Q/4al/):灰色,饱和软塑状态,含腐殖物和云母片,夹粉细砂,属中等偏高压缩性土层,场地中呈夹层或透镜体分布. 第(9)层粉细砂(Q/4al/):青灰色,饱和,中密,含云母片,为中等偏低压缩性土层,场地中普遍分布. 第(10)层中风化砂岩(N):褐红色,粒状结构,厚层状构造,裂隙少量发育,岩芯较完整,以柱状为主,部分块状;岩石层面近水平产状. 从工程地质情况来看,本工程需开挖的范围包括第1-1~1-3层杂填土,第2-1~2-3粉质粘土,第2-4淤泥质粉粘土、第2-5粉土粉质粘土互层。上述地层土的工程性能相对较差,对基坑开挖不利。 2.5 场区地下水特征 场地地下水类型为上部的上层滞水和下部的孔隙水。上层滞水贮存于填土中,主要受大气降水及地表水补给;孔隙水赋存于砂层中,具承压性质,水量丰富,主要受江汉及区域地下水补给;勘察期间测得上层滞水水位埋深0.5-1.2m,相当于黄海高程19.46-19.08,承压水位埋深1.5m,相当于黄海高程18.530。地下水常年变化幅度为3-5m。 根据ZK12.ZK55孔取水样水质分析资料,场地地下水对混泥土结构及混泥土结构中的钢筋具微腐蚀性。 场地周边无污染,根据武汉地区建筑经验结合地下水水质分析资料,场地土对建筑材料具微腐蚀性。 2.6 气象条件 依据武汉市气象台所提供资料:武汉属亚热季风气候,冬寒夏热,春湿秋旱,夏季多雨,冬季少雪,四季分明。年平均气温为16.3℃;极端最低温度-18.1℃;极端最高温度41.1℃;每年7、8、9月为高温期,12月至次年2月为低温期。 2.7 场地条件 2.7.1、现场场区基本平整; 2.7.2、施工电源线、临时用水具备,临时用电基本满足土方施工的要求; 2.7.3、现场已有完整的围墙; 2.7.4、工程桩已施工完成,支护桩、搅拌桩 、粉喷桩、立柱桩、已施工完成。 2.8、主要工程数量表 A区:土方开挖面积约11689m2,土方开挖总量约76000m3 B区:土方开挖面积约25451m2,土方开挖总量约2685003 三、工程特点及对策 本工程土方开挖具有如下特点或难点; 3.1、土方开挖量大,开挖深度深 A区:基坑面积约11689m2,基坑长度约210m,最大宽度平均约76m,开挖深度约6.3—7 m,局部最深达8.6m。土方开挖量约76000m3 (上述工程量不作为结算依据),属于超深大面积基坑。 B区:基坑面积约25451m2 ,基坑长度约270m,最大宽度平均约122m,开挖深度约10.25—10.95 m,局部最深达12.6m。土方开挖量约268500m3 (上述工程量不作为结算依据),属于超深大面积基坑。 对策:编制详细合理的土方开挖施工方案,合理分层分区组织流水施工,使用有经验、有实力的土方开挖劳务队伍,组织大型反铲、长臂反铲、自卸汽车等多种机械设备进行施工。 3.2、B区:基坑内布设有钢筋混泥土内支撑,钢立柱75根,降水井23口(备用井3口);现场地质条件及水文条件不利,土方开挖难度大。 对策:合理设置土方运输路线,使进出运输车辆尽量避开钢立柱和降水井;开挖前对挖机司机及运输车司机进行详细的作业交底,开挖过程中管理人员指挥到位,确保开挖过程中不与钢立柱、降水井及支护桩相撞; 开挖过程中遇到硬质障碍物,应先沿周边刨开土体后探明障碍物,严禁强拉硬拽; 开挖过程中应设置明显的指示牌,夜间施工应保证充足的照明; 土方施工过程中应注意作业人员的精神状态,严禁疲劳作业。 3.3、场区地处东吴大道边,车流量大,交通组织困难,工期紧张。 基坑场地内虽设置了二个大门,但出土通道只能布置在北侧中段通向东吴大道,根据我方调查,东吴大道为城市交通的主干道,白天车流量多、交通组织困难。 地下工程量大,工序复杂,基坑为超大深基坑,其中还包括内支撑和冠梁的施工及养护龄期以及后期支撑拆除等,整个土方开挖工程对后续工作的影响较大。 周边进出道路主要为东吴大道、新城十九路,根据相关规定,土方外运时为晚间22:00到次日凌晨6:00,有效工作时间约7h。本工程土方外运量A区达76000m3,按照35天的实际出土日期,每工作日需出土约2000m3,进出达150车次;B区达268500m3,按照60天的出土日期,每个工作日需出土4500 m3 ,进出达300车次 ,交通组织困难 对策:分区组织流水施工,优化土方开挖施工顺序,与基坑支护工程紧密配合,组织大型化挖掘机械和足够数量的土方外运车辆。针对工期紧张的情况,白天挖机进行转土作业,夜间集中外运。 3.4、基坑开挖深度深,基坑周边道路较多,基坑周边环境敏感。本工程基坑重要性等级为一级,地下水量复杂,基坑支护及降水由分包单位施工。 对策:加强对基坑支护分包单位的总承包管理,协调土方开挖施工与基坑支护、降水施工密切配合,保持通畅的信息渠道,组织可靠的应急措施,编制可行的应急预案。 严格遵循“先支后挖”的施工原则,严格按照施工部署进行施工;开挖时遵循“信息化”施工原则,组织严密的环境监测,以准确的监测数据指导开挖施工,同时加强基坑周边环境变化的日常巡查及作好险情应急措施。 3.5、安全文明施工要求高 本工程对环境保护有较高要求。同时考虑到工期紧,工程量大,夜间作业比较多。 对策:进出口处设置洗车槽及冲洗设备,对所有出门车辆进出冲洗,场区内道路洒水压尘。施工当中必须切实加强施工扰民管理,将噪音、污水、灰尘等扰民因素降至最低限度。 四、施工部署 4.1本工程项目分为A 、B两区,A区:分为东、西两个施工段,1-12轴为第一施工段,12-26轴为第二施工段,B区:根据地下室分区将B区分为四个施工段,按基坑支护桩,降水井等基坑支护工作的准备顺序,拟先施工东区,进行基坑土方开挖、基坑支护、地下室结构施工,土方回填等工作由东区向西区逐层、逐段进行。土方开挖分区图。 4.2因考虑到现场除深基坑外的场地均很狭窄只有3米、基梁间回填土的情况下,挖出的土方全部外运出现场。 4.3土方开挖及回填工作应在工程总包项目经理领导下进行,各分包单位应密切配合,特别是基坑支护,基坑监测均要及时反馈信息,确保基坑安全、万无一失,确保周边构筑物、通信、供电、给排水等设施不受损坏,不受施工影响。 4.4 总体施工流程 垫层,砖地模等工序施工 支护桩间土壁施工 降水 破桩头,基梁,承台土方清理 冠梁,钢筋混泥土内支撑施工 第二次分两层施工: A区:自-4.35到设计标高以上0.3m B区:自-4.45到设计标高以上0.3m 降水 坡面喷锚,锚杆施工 A区:第一次从自然地面挖到-4.35 B区:第一次从自然地面挖到-4.45 降水施工 工程桩、支护桩、塔吊桩及基础施工,塔吊安装调试 施工准备 五、土方开挖施工条件 5.1深基坑支护桩,搅拌桩已施工完成,并达到了强度龄期,其资料、实物质量通过了有关部门的组织验收。 5.2深基坑降水井已施工完成,供电线路已铺设、排水沟或管已形成,并进行试抽预降水,具备降水功能,通过验收。现场配备了应急停电情况的400KW发电机组,应保证在停电15分钟后供电。 5.3深基坑支护的后续材料钢筋、锚管、水泥、砂石已组织落实到位,支护的施工机械设备到位,深基坑应急预案所需的材料、机具、人员落实到位。 5.4工程测量放线网形成,并得到了校核,能满足施工放线测量的要求。 5.5工程施工运输机械塔吊已施工、已布置、已安装、已调试、通过了相关部门检测,取得了准用证。 六.土方开挖出土通道 本工程施工现场除去地下室深基坑外,现场场地极为狭窄,可供出土的通道只能布置在靠近东吴大道的北侧中段,A区:结合现场道路及洗车槽的布置情况将A区分为西北两个出口;B区:结合B区基坑内支撑的布置情况,将B区设置南北两个出口,坡道为填土形成,供挖土、运土机械上、下行,以提高挖土的速度和效率。(见土方行走路线图) 七、施工准备 7.1 现场准备工作 7.1.1、施工前做好施工现场总平面方格网的测量工作,对施工现场的自然地貌的测量方格网,必须经甲方及监理签字认可。 7.1.2、积极配合建设方做好现场周边居民的工作。 7.1.3、开挖前完成场区内地下管线及其他障碍物的清查。 7.1.4、开挖前要求监测单位作好场地周边城市地下管网、周边建筑物(构筑物)、道路的初始监测,并在开挖期间定时或不定时监测。 7.1.5、土方大开挖前,作好基坑位移等的初始值测定。 7.1.6、土方大开挖前作好相关城市管理部门工作,保证土方开挖顺利进行。 7.1.7、每层土方开挖前完成基坑内道路施工,基坑内道路做法为:建筑砖渣500mm,局部采用钢板铺垫。 7.1.8、土方开挖前作好基坑周边排水系统的疏通及完善工作。 7.1.9、土方开挖前完成塔吊基础施工及塔吊安装。 7.2 技术准备 7.2.1、开挖前完成土方开挖方案三级技术交底,即技术负责人→管理人员→施工班组长。交底以书面形式表达,随同任务单一起下达到班组,班组长在接受交底后,认真贯彻施工意图。 7.2.2、开挖前完成周边环境的测定及支护桩测斜管等的测定及数据统计。 7.2.3、编制工程施工计量管理制度,配置本工程所需的计量、测量、试验等器具计划。 7.2.4、按照地下室结构施工图纸,进行基坑开挖基底标高、定位的详细深化设计,确保现场施工的准确性,防止超挖或漏挖。 7.2.5、开挖前进一步对周边地下管网和构筑物进行勘察和测设,并做好详细标示以备施工期间参考。 7.3、劳动力安排计划 土方开挖期间现场劳动力需求表如下: 序号 工种 人数 工作内容 1 反铲司机 16 负责土方挖掘机的操作 2 自卸汽车司机 80 负责土方外运 3 啄木鸟司机 2 清障 4 砼工 30 冠梁、内支撑施工 5 钢筋工 50 冠梁、内支撑施工 6 木工 50 冠梁、内支撑施工 7 土工 50 开挖配合及后期清底 8 钻工 40 清障、桩头破除 9 电焊工 4 钢筋割除及焊接 10 电工 2 布线 11 塔吊工 12 塔吊操作 12 杂工 10 现场清洁等 7.4、物资准备 根据土方工程施工方案,编制土方工程所需物资计划,包括常用的照明设施及应急措施需用物资。 7.5、机械准备 为确保土方开挖顺利按照计划进行,结合工程的特点及工程要求,我部将根据施工需要和现场进度情况及时安排各种机械设备的进场。本工程土方开挖期间所需机械设备见下表。 序号 名称 型号规格 数量 (台/套) 备注 1 挖掘机 卡特320C型1.2m3 8 挖土 2 小型挖掘机 卡特320C型0.3m3 8 内支撑下方土 基础梁、承台挖土 3 长臂反铲 卡特 2 挖土 4 后八轮运输车 东风 80 土方外运 5 啄木鸟 2 清障 6 空压机 8 清障及桩头破除 7 高压水抢 4 冲洗出门车辆 8 潜水泵 (10m3/h) 20 抽排水用 9 水准仪 DSC232 1 标高测定 10 经纬仪 J2 1 轴线测定 11 全站仪 DK320 1 轴线测定 八、施工方法 8.1、施工测量 根据指定的坐标控制点和控制桩,用全站仪引测出控制轴线,按照基坑支护设计单位的基坑平面图纸放出开挖边线,在开挖过程中用水准仪同步测量控制开挖底标高和开挖边坡。 8.2、土方开挖顺序 8.2.1土方开挖工作应在深基坑支护桩、高压旋喷桩完成并达到龄期深度后才能进行,应紧密结合支护工作的喷锚、锚杆、冠梁、围檩、内支撑等工作有序连贯进行。 8.2.2土方开挖顺序 1) B区:第一次土方开挖,自自然土面分两层进行,每层开挖2m左右,挖至南边-4.45m(北边-3.95m)标高(±0.00m=25.1m),形成卸土坡面,坡面须用挖机扒平,辅以人工铲平、拍实,以进行坡面挂网喷面、锚杆、锚管、第一道内支撑和冠梁施工。 2) 第二次土方开挖必须待第一道内支撑和冠梁砼强度达到设计的100%后方可进行,其土方分二层开挖,每层开挖深度3m左右,从南边-4.45m(北边-3.95m)开挖至:其中筏板部分-11.1m,纯地下室土面标高-10.4m。 8.3、土方开挖要点 8.3.1 B区土方开挖按二次分五层进行,每层土方开挖量约为50000立方米,第一次每个施工段土方开挖量各约为24000立方米,按一台W-80反铲挖土机每天挖土850立方米计算,卸土地点平均运距按10-15千米,运土来回一趟按1.0-1.5小时,一辆车一天(按7小时)来回跑6趟,每辆车一次运土能力为10立方米,一辆车一天的运土能力为70立方米,每区工期约为15天,各配备4台W-80反铲挖机、40辆运土车。 8.3.2第二次土方开挖分三层,每个施工段土方量各约为40000立方米,计划25天完成,每区配备4台W-80反铲挖机,2台W-50小反铲挖转内支撑下部土方,40辆运土车。 8.3.3土方开挖时,优先开挖边坡、冠梁、内支撑土方,以配合基坑支护施工,然后再挖中心岛土方。 8.3.4土方开挖时,应辅以人工配合清理土方,主要清理铲平、拍实边坡、内支撑、工程桩间土方,第一、二次挖土每区配备30人。 8.3.5土方开挖前,应报请市政、环卫部门办理渣土外运手续,报请环保部门办理夜间施工手续,确保施工中不污染市政路面,不扰民。 8.3.6土方开挖过程中,应严格遵循深基坑支护的要求,不超挖,按开挖层厚要求逐步、逐层进行。严禁碰撞降水井、支护架、内支撑等深基坑设施,基坑坡顶严禁堆土、堆载。严禁开挖机械、运输车辆碰撞工程桩。承台、基础梁开挖放坡和留工作面。 8.3.7土方开挖时,基坑支护、降水、主体结构施工单位应有人巡视,跟踪检查,控制挖土的程序,检查土面标高,随时纠正挖土中的错误行为。通宵作业时应安排跟班管理的技术人员。 8.3.8为保证进出车辆不带泥污染城市路面拟采取如下措施: 1) 尽量在晴天出土,非工期严重紧张情况下雨天不安排出土; 2) 坡道和基坑内环行车道上满铺建筑砖渣或分口石,保证运土车在坡道上不带泥; 3) 在大门处设置洗车槽,并配备多台高压冲洗枪,离开现场的车辆如少量带土可在大门口冲洗干净后离去,去自卸车行走的范围内,安排人员清扫落地泥土,并用洒水车沿路洒水冲洗。 8.3.9 在土方开挖过程中,基坑内会汇集地下水和地表水,需设置临时排水沟和集水坑,采用潜水泵或污水泵抽水。 8.3.10 为保证土方不超挖和欠挖,在接近基坑设计底标高时需跟踪测量控制标高和边界。保证土方开挖的准确。 8.3.11 第一次土方开挖完成并在第一道内支撑完成后,迅速完成降水井主管、支管的布置,在进入第二层土方开挖三天前开始基坑预降水。 8.4、排水措施 8.4.1 场地条件 本工程所在地的上层滞水主要为大气降水和地表水渗透补给;孔隙水赋存于砂层中,具承压性质,水量丰富,主要受汉江及区域地下水补给;地下承压水经过降水、止水处理后,承压水不会对基坑造成威胁。 8.4.2 基坑周边排水 场区除去深基坑外,现场场地极为狭窄,深基坑外场地均进行砼硬化,防止雨水侵入土体中,硬化时要保证坑边高出100形成反坡,避免水流入坑中。 8.4.3 基坑内排水 基坑开挖完成后,根据基础布置形式,在基坑底周边和内部设排水沟和集水坑,用潜水泵抽水。排水沟截面宽度300,最浅处深度200,坡度0.5%,集水坑800×800×1000。所有排水沟和集水坑采用MU7.5红砖、M5水泥砂浆砌筑,排水沟和集水坑内面用1:3水泥砂浆抹20厚。 8.4.4 基坑降水 土方开挖过程中应适时开启降水井,以保证基坑内始终处于“干燥”状态。 8.5 土方开挖注意事项 8.5.1 严格按照施工技术交底确定的开挖路线和开挖深度进行开挖,不得随意变更开挖顺序,不得超挖、欠挖。 8.5.2 开挖过程中要做好降水井、工程桩、立柱桩、支护桩、塔吊基础的保护,挖机不得碰撞上述设施。 8.5.3 挖机操作人员要严格按照操作规程操作,避免物体打击、机械伤害,做好临边防护,防止深坑坠落。 8.5.4 土方开挖过程中应严密监视基坑异常情况,如基坑突涌,侧壁流水、流沙,基坑周边裂缝等一切异常情况,出现异常情况后应立即采取必要措施。 九、施工进度 根据工程总进度计划,土方开挖施工计划持续时间A区35天,B区为60天。 十、质量保证措施 10.1 认真抓好质量管理教育,提高全体施工人员的质量意识。建立健全企业职工岗前培训制度,提高职工工作素质。建立健全质量奖罚制度,做到质量与效益挂钩。组织施工管理人员认真学习设计图纸、相关技术标准、施工规范和操作规程。 10.2 施工前要进行三级(技术负责人一工长一班组长一作业人员)技术交底工作。严格执行“三检制”。施工员、质检员必须现场跟班作业,施工前应正式通知试验员做好取样的准备工作。 10.3 土方开挖过程中应重点注意的几个方面 10.3.1 对工程桩的保护 挖土机在开挖土方时,严禁碰撞工程桩、严禁反铲直接压桩头、严禁采用“啄木鸟”进行工程桩桩头破除,对于工程桩过密部位的桩间土由人工开挖,并及时插入截桩。 10.3.2 对立柱桩、降水井、运输通道桩的保护 挖土机在开挖土方时,严禁碰撞上述设施,另在土方开挖时在上述区域应保证对称开挖,防止不对称开挖导致上述设施偏斜甚至断裂。 10.3.3 对内支撑的保护 内支撑架空时所有车辆、设备严禁在上面行驶。即使内支撑下方有原状土,各种运土车辆、大型反铲设备也应在规定路线(下部立柱桩加密区域)行走。 10.3.4、对地基土的保护 开挖过程中,特别是机械开挖过程中,每层开挖深度均由水准仪控制标高,挖到最后一层更要严格控制,保证预留余土由人工清挖至垫层标高。人工清土要用铁铲或铁锹切削,保持基底和边坡的平整。 10.3.5、对边坡的支护 距基坑边缘2m内不得堆物,防止土体对基坑支护结构产生过大侧压力,使边坡失稳。土方开挖时必须仔细观察,严密监控。 十一、土方开挖期间的基坑监测 11.1 基坑监测的目的 11.1.1 通过基坑监测,掌握施工期间基坑、支护结构与周边环境的动态变化,明确施工对基坑、支护结构和周边环境的影响程度以及可能产生安全事故的薄弱环节,验证基坑开挖方案和环境保护方案的合理性,预测基坑及临近建筑物的变形发展趋势,及时对其安全性做出评估,同时综合各种信息进行预警和报警,使有关各方有时间及时作出反应,防止安全事故的发生。 11.1.2 对监测成果结合施工、地质情况进行充分、深入的理论分析:发挥优化设计和及时反馈指导施工的作用(而不是仅仅满足于收集资料和提交简报),对可能出现的各种突发情况提出建议措施,提高本项目信息化施工水平。 11.2 监测内容 按照合同文件规定,基坑监测由基坑支护施工单位(中汉岩土公司)委托第三方监测单位进行监测,按照国家和地方相关文件规定,监测项目应包括: 1)、基坑坡顶位移及沉降。 2)、边坡测斜。 3)、周边道路位移及沉降。 4)、周边建筑物、构筑物的沉降观测。 5)、支护桩位移、应力监测。 6)、内支撑结构的变形、应力、应变监测。 11.3 监测概况 本工程基坑安全等级属于一级。在基坑开挖和使用过程中必须对基坑的边坡进行安全状况进行监测,本工程的基坑监测将委托有监测资质的单位对边坡进行监测;基坑的监测位置的选取、监测点的设置将由监测单位负责完成,并由监测单位根据本工程基坑的实际状况编制专项深基坑监测方案。 监测单位必须对基坑的监测时间及监测结果及时汇报给项目部,并根据监测点所监测的数据成果绘制成沉降、变形曲线特征图,分析基坑边坡变形趋向,以便掌握基坑的变形特征,保证基坑施工和使用过程中安全。 十二、安全保证措施 贯彻执行“安全第一、预防为主”的安全生产方针,建立健全安全技术交底制度。施工人员进场前进行安全教育工作,签订安全责任状。建立健全安全管理制度,使施工人员有章可循,将安全工作落到实处。 基坑上口四周沿排水沟上设置安全防护栏杆,下部用木脚手板设置挡脚板,栏杆上悬挂显眼的防坠落标志,夜间设红灯示警。 夜间施工必须保证挖掘机上、工作地点、主要通道及卸土场有充足的照明。 挖掘机挖土必须严格按照施工方案部署的施工顺序由上而下、逐层进行,禁止先挖放坡脚或逆坡挖土。机械挖土与人工挖土同时进行时,人工挖土的人员应在机械的回转半径以外。如必须在回转半径内工作时,必须停止机械回转并制动好后方可作业。机上、机下人员应随时保持联系,确保安全生产。 严格执行安全用电规程,各种机电设备必须装设灵敏可靠的漏电保护装置,严禁电线随地敷设。 各种气瓶必须安有防震、防爆装置。 施工现场安排专职安全员昼夜值班,监督现场安全,所有进入施工现场的人员必须戴有安全帽。 十三、文明施工措施 严格遵守武汉市环卫、市容、场容管理的有关规定和《现场文明施工管理细则》,加强现场排污及运输车辆的管理。防止施工废水污染环境,现场出口设洗车槽,出场车辆必须用高压水枪冲洗,大门入口铺麻袋,防止污染城市道路。车箱内装载土方时不应太满,采用密封车辆运输;同时应派专人对出入口及现场道路负责清扫。 现场按总平面布置图确定的位置堆放各种材料、设置临时设施等,不得随意摆设或堆放。施工中尽量减少噪音、粉尘、振动、烟雾和强光等对周边的干扰。 十四、突发事件应急措施 施工现场,突发性事件常有发生。一般来讲,突发性事件本身不属于事故,但对土方开挖阶段来讲,如果处理不好或不及时,会衍生出严重的质量和安全事故。因此,认真做好突发性事件的处理和预防,是施工组织管理中的一项重要内容,对保证工程施工进度、施工质量和安全生产都有重要的意义。 14.1突发性停电的处理和预防 突发性停电往往造成工地瘫痪,尤其对喷锚施工影响很大,如处理不当,将造成质量和安全事故等。 14.1.1 紧急处理 施工现场一旦停电应立即指令电工查找停电原因。是线路负荷过大跳闸停电,还是局部线路上元器件损坏而停电;是供电部门线路检修停电,还是例行停电日停电。如属前者应尽快抢修恢复停电;如属后者应立即采取临时租用发电机措施。 14.1.2 预防措施 对突然性停电,在施工组织管理中应有有效的预防措施。 1)、施工作业前应了解现场的供电线路、供电部门的临时停电公告以及正常的停电日期和停电的起止日期,避免盲目用电或侥幸用电。 2)、现场应有值班电工、机修工,并备有常用元配件,当现场供电线路系统局部损坏时,能及时抢修恢复。 14.2突发性停水的处理和预防措施 施工现场突发性停水也常有发生,它对基础垫层混凝土浇筑会产生较大的威胁,如处理不当,易造成质量事故。 14.2.1 紧急处理 首先应查找原因,是现场供水管网局部损坏造成停水,还是供水部门线路检修造成停水。如属前者,应立即突击抢修;如属后者,现场应立即采取场外组织运水措施。 14.2.2 预防措施 1)、与供水部门联系,了解供水管线的检修计划。 2)、现场应有专业水管工值班,并备有常用的配件,做好管线损坏时的抢修准备。 3)、了解周围临时供水的水源情况等。同时与武汉市环卫部门关系密切,可调用环卫用运水车进行饮用水及施工用水的调运。 14.3 突发性机械故障的处理和预防措施 突发性机械故障中,经常出现的是锚杆施工机械及喷射砼施工机械故障。 14.3.1 紧急处理 机械故障的处理,首先应注意必须由专业机修人员操作,以免产生次生工伤事故。如因机械故障影响到混凝土浇筑作业时,可参照停电、停水处理方式进行。 14.3.2 预防措施 1)、平时应定期做好机械保修工作,保持机械的完好率。重要施工作业前,还应认真做好例行检修工作,防止机械带病运转。 2)、作业时,现场应有专业机修人员值班,并具备有常用的机械零配件,以保证临时抢修用。 3)、机械操作人员应持证上岗,严禁非操作人员随意操作机械。 14.4 突发性暴风雨雪灾害天气的预防措施 突发性暴风雨雪灾害天气的破坏力极强,极易造成质量或安全事故。对这类突发性灾害,应以预防为主,施工中应注意以下几个方面。 1、应每天收听(看)气象预报,特别是对连续土方开挖和浇筑混凝土作业,应尽量避开雨雪天气。 2、准备彩条布、塑料薄膜、麻袋等材料,对新浇筑的混凝土及时覆盖保护。 3、当遇大风(大风天相当风速为17.2 20.7m/s)天时,依据武汉地区历史数据显示的风速,现场及时组织各类人员组成临时抢险队。 14.5 土方开挖中的突发事件应急措施 为避免土方开挖期间出现意外情况,在土方开挖前期应尽量做好意外情况的预防措施,同时在开挖期间应加强基坑监测,如在土方施工过程中因地质、环境等因素影响,可能有时会发生意外情况,应根据不同的意外情况制定相应的应急处理措施。 14.5.1 滑坡与塌方的预防及处理 1)、预防措施 产生滑坡的原因主要有内在因素和外在因素,内在因素主要是工程地质条件因素,其占主导因素:外在因素(如大雨等)是诱因。土方开挖阶段主要是作好各项滑坡与塌方的预防措施: 周边场地硬化防止雨水和大量地表水渗入坡体; 严禁在基坑周边堆载超过设计值的材料物资等; 坡边严禁直接切削土体,应按照设计坡度开挖,并预留部分人工清挖; 做好基坑周边和基坑内排水工作。 2)、处理措施 如发生滑坡和塌方可采取如下措施进行处理: (1)、立即停止土方开挖,作好泄水系统,在滑坡范围外设置多道环行截水沟,以拦截附近地表水,在滑坡区域内,修设和疏通原排水系统,疏导地表水及地下水,阻止其渗入滑坡体内。主排水沟宜与滑坡滑动方向一致,支排水沟与滑坡方向成30-45度角斜交,防止冲刷坡角。 (2)、处理好滑坡区域附近的生活及生产用水,防止其侵入滑坡体内。 (3)、坡体上部有条件的话可以卸除部分土体减载,保持边坡有足够的坡度,避免随意切削坡角,土体尽量削成较平缓的坡度,以增加稳定。 (4)逐渐削除滑坡面松散土体,稳定后采取抗滑锚杆加挂网喷射快凝混凝土稳固坡体,并在下段做排水沟和截水沟,防止坡角浸水。 14.5.2 流砂的预防及处理 当基坑开挖深度超过地下水位0.5m以上时,采取坑内抽水时,坑底下面的土产生流动状态随地下水一起涌入坑内,边挖边冒,无法挖深的现象称为“流砂”。 流砂产生原因主要是坑外水位高于坑内水位后,坑外水压向坑内流动的动水压大于或大于颗粒的浸水密度,使土粒失去稳定变成流动状态,随水从坑底或四周涌入坑内。 1)、预防措施: 保证止水帷幕桩的施工质量。 保证深井降水井的数量及抽水量。 2)、处理措施 (1)、应尽快查找到渗漏点,采用棉絮等迅速封堵渗漏点; (2)、采用高压水泥注浆固结周围粉砂层使其形成防渗帷幕。 (3)、加强降水,在必要的时候在渗漏点附近增加降水井,使水压下降。 (4)、往坑底抛大石块,增加土的压重和减小动水压力,同时组织快速施工。 14.5.3 1)其他突发情况处理麻袋装土反压,并用止水材料封堵以缩小范围,再采用高压注浆等办法封堵。 2)、基坑位移沉降过大的处理:在位移沉降过大区域根据产生的原因可增加支撑;或采用增加锚杆等对土体进行预加固。 3)、出现坡脚滑移的处理:立即停止土方开挖,用碎石或土装入纺织袋反压坡脚或回填土方,然后用高压注浆固化土体,并在坡脚打入花管并进行注浆以稳固土体。 4)、当基坑周边构筑物出现开裂、倾斜时,应及时分析原因并进行有效加固处理。 十五、附图 目录 一、编制依据 1 1.1、相关技术文件 1 1.2、施工规范 1 1.3、相关部门管理规定 1 1.4、现场实际情况 2 二、工程概况 2 2.1、工程概述 2 2.2、基坑支护工程设计概况 3 2.3 场地周边环境 4 2.4.场地岩土层分布特征 4 2.5 场区地下水特征 6 2.6 气象条件 6 2.7 场地条件 7 2.8、主要工程数量表 7 三、工程特点及对策 7 四、施工部署 10 五、土方开挖施工条件 12 六.土方开挖出土通道 13 七、施工准备 13 7.1 现场准备工作 13 7.2 技术准备 14 7.3、劳动力安排计划 14 7.4、物资准备 15 7.5、机械准备 15 八、施工方法 16 8.1、施工测量 17 8.2、土方开挖顺序 17 8.3、土方开挖要点 17 8.4、排水措施 19 8.5 土方开挖注意事项 20 九、施工进度 21 十、质量保证措施 21 十一、土方开挖期间的基坑监测 22 11.1 基坑监测的目的 23 11.2 监测内容 23 11.3 监测概况 24 十二、安全保证措施 24 十三、文明施工措施 25 十四、突发事件应急措施 26 14.1突发性停电的处理和预防 26 14.2突发性停水的处理和预防措施 27 14.3 突发性机械故障的处理和预防措施 27 14.4 突发性暴风雨雪灾害天气的预防措施 28 14.5 土方开挖中的突发事件应急措施 29 十五、附图 31 34 武汉天然建工集团有限公司
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
