收藏 分销(赏)

上半年系统集成项目管理工程师试题解析.docx

上传人:可**** 文档编号:896645 上传时间:2024-04-03 格式:DOCX 页数:16 大小:30.33KB
下载 相关 举报
上半年系统集成项目管理工程师试题解析.docx_第1页
第1页 / 共16页
上半年系统集成项目管理工程师试题解析.docx_第2页
第2页 / 共16页
上半年系统集成项目管理工程师试题解析.docx_第3页
第3页 / 共16页
上半年系统集成项目管理工程师试题解析.docx_第4页
第4页 / 共16页
上半年系统集成项目管理工程师试题解析.docx_第5页
第5页 / 共16页
点击查看更多>>
资源描述

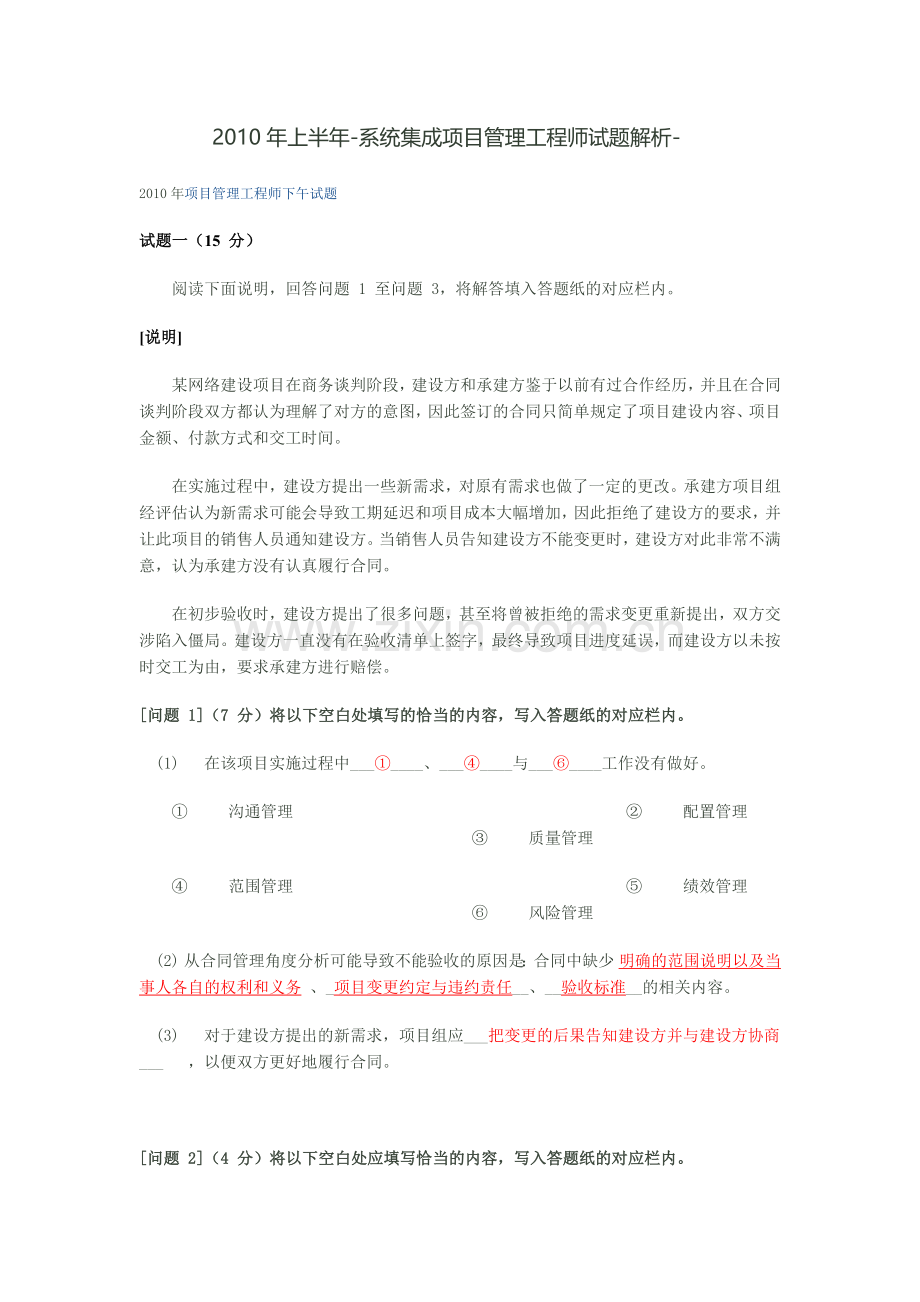

1、2010年上半年-系统集成项目管理工程师试题解析- 2010年项目管理工程师下午试题 试题一(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。说明某网络建设项目在商务谈判阶段,建设方和承建方鉴于以前有过合作经历,并且在合同谈判阶段双方都认为理解了对方的意图,因此签订的合同只简单规定了项目建设内容、项目金额、付款方式和交工时间。在实施过程中,建设方提出一些新需求,对原有需求也做了一定的更改。承建方项目组经评估认为新需求可能会导致工期延迟和项目成本大幅增加,因此拒绝了建设方的要求,并让此项目的销售人员通知建设方。当销售人员告知建设方不能变更时,建设方对此非常不满意,认

2、为承建方没有认真履行合同。在初步验收时,建设方提出了很多问题,甚至将曾被拒绝的需求变更重新提出,双方交涉陷入僵局。建设方一直没有在验收清单上签字,最终导致项目进度延误,而建设方以未按时交工为由,要求承建方进行赔偿。问题 1(7 分)将以下空白处填写的恰当的内容,写入答题纸的对应栏内。(1) 在该项目实施过程中_、_与_工作没有做好。 沟通管理 配置管理 质量管理 范围管理 绩效管理 风险管理(2) 从合同管理角度分析可能导致不能验收的原因是:合同中缺少 明确的范围说明以及当事人各自的权利和义务 、_项目变更约定与违约责任_、_验收标准_的相关内容。(3) 对于建设方提出的新需求,项目组应_把变

3、更的后果告知建设方并与建设方协商_ ,以便双方更好地履行合同。问题 2(4 分)将以下空白处应填写恰当的内容,写入答题纸的对应栏内。从合同变更管理的角度来看,项目经理应当遵循的原则和方法如下:(1) 合同变更的处理原则是_公平合理、双方沟通协商一致_。(2) 变更合同价款应按下列方法进行: 首先确定_合同变更量清单_,然后确定变更合同价款。 若合同中已有适用于项目变更的价格,则按合同已有的价格变更合同价款。 若合同中只有类似于项目的变更价格,则可以参照类似价格变更合同价款。 若合同中没有适用或类似项目变更的价格,则由_承包人_ 提出适当的变更价格,经_监理工程师和业主_确认后执行。问题 3(4

4、 分)为了使项目通过验收,请简要叙述作为承建方的项目经理,应该如何处理。通常,项目的正式验收包括:验收项目产品、文档、及移交已经完成的交付成果和产品。对这个项目来说,作为承建方的项目经理,应该:1. 与建设方沟通和协商,确认或补充合同内容,例如明确项目要完成的工作、项目验收标准等;2. 与建设方协商,双方共同处理需求变更问题,而不是承建方单方拒绝;3. 科学地处理变更,无论是合同变更还是需求变更。加强对变更的控制,以及对变更的全程跟踪管理;4. 加强文档管理,明确要交付的文档清单,确保项目的文档完整、准确、版本一致;5. 在协商一致的基础上,解决建设方关心的遗留问题;6. 按系统测试、试运行、

5、文档验收、终验与移交的顺序,进行项目验收。试题二(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。说明某系统集成公司选定李某作为系统集成项目 A 的项目经理。李某针对 A 项目制定了WBS,将整个项目分为 10 个任务,这 10 个任务的单项预算如下表。序号工作活动预 算 费 用(PV)(万元)序号工作活动预 算 费 用(PV)(万元)1任务133.5任务642任务23.55任务76.43任务32.46任务834任务458任务92.55任务54.510任务101到了第四个月月底的时候,按计划应该完成的任务是:1、2、3、4、6、7、8,但项目经理李某检查发现,实际

6、完成的任务是:1、2、3、4、6、7,其他的工作都没有开始,此时统计出来花费的实际费用总和为 25 万元。问题 1(6 分)请计算此时项目的 PV、AC、EV(需写出计算过程)。问题 2(4 分)请计算此时项目的绩效指数 CPI 和 SPI(需写出公式)。问题 3(5 分)请分析该项目的成本、进度情况,并指出可以在哪些方面采取措施以保障项目的顺利进行。解析首先对背景【说明】进行分析,到了第四个月月底的时候,按计划应该完成的任务是1、2、3、4、6、7、8,根据10 个任务的单项预算表可知,此时问题 1答案: PV 应等于计划完成的任务1、2、3、4、6、7、8的PV之和。PV = 3 + 3.

7、5 + 2.4 + 5 + 4 + 6.4 + 3 = 27.3 AC = 25 EV 应等于已完成的任务1、2、3、4、6、7的PV之和EV = 3 + 3.5 + 2.4 + 5 + 4 + 6.4 = 24.3问题 2答案: CPI = EV/AC= 0.972 SPI = EV/PV= 0.89问题 3的参考答案:因CPI1、SPI1,该项目在第四个月月底时的状态为成本有些超支、进度有点落后。可在以下方面采取措施以保障项目的顺利进行。 在成本超支时,可以采取“进行成本变更控制、进行绩效测量分析、采用预测技术、进行项目绩效审核、采用计算机工具、进行偏差管理” 等一般的成本控制方法、技术与

8、工具。对本题而言,应着重进行“绩效测量分析、偏差管理、制定建议的纠正行动”。 在进度落后时,可以采取“定期编制进展报告、遵循事先制定的进度变更控制系统、进行绩效测量、使用项目管理软件、进行偏差分析、使用跟踪甘特图、进行情景分析、使用进度压缩技术、进行资源平衡”等一般的进度控制方法、技术与工具。对本题而言,应着重进行偏差分析和使用进度压缩技术,例如使用赶工、缩小范围和快速跟进等技术以把落后的进度追回来。以上内容及答题的风格仅供参考。试题三(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。说明王某是某管理平台开发项目的项目经理。王某在项目启动阶段确定了项目组的成员,并

9、任命程序员李工兼任质量保证人员。李工认为项目工期较长,因此将项目的质量检查时间定为每月 1 次。项目在实施过程中不断遇到一些问题,具体如下:事件 1:项目进入编码阶段,在编码工作进行了 1 个月的时候,李工按时进行了一次质量检查,发现某位开发人员负责的一个模块代码未按公司要求的编码规范编写,但是此时这个模块已基本开发完毕,如果重新修改势必影响下一阶段的测试工作。事件 2:李工对这个开发人员开具了不符合项报告,但开发人员认为并不是自己的问题,而且修改代码会影响项目进度,双方一直未达成一致,因此代码也没有修改。事件 3:在对此模块的代码走查过程中,由于可读性较差,不但耗费了很多的时间,还发现了大量

10、的错误。开发人员不得不对此模块重新修改,并按公司要求的编码规范进行修正,结果导致开发阶段的进度延误。问题 1(5 分)请指出这个项目在质量管理方面可能存在哪些问题?问题 2(6 分)质量控制的工具和技术包括哪六项?(从以下候选项中选择,将相应的编号写入答题纸的对应栏内)A. 同行评审 B. 挣值分析 C. 测试 D. 控制图 E. 因果图F. 流程图 G. 成本效益分析 H. 甘特图I. 帕累托图(排列图) J. 决策树分析 K. 波士顿矩阵图问题 3(4 分)作为此项目的质量保证人员,在整个项目中应该完成哪些工作?解析对问题 1而言,这个项目在质量管理方面可能存在如下问题。1. 质量保证一般

11、由组织内质量保证部门或者类似的相关部门完成,一般由质量管理经验丰富的专职人员负责质量保证。任命程序员李工兼任质量保证人员是不恰当的。2. 质量检查的周期太长,违背把“预防胜于事后检查”质量管理原则。3. 没有制定质量保证计划,或质量保证计划不完整,例如可能没有明确编码所需遵守的规范,或者没有把要遵守的编码规范落实到人,也没有对相关人员进行编码规范的培训和考查。4. 质量责任没有落实到具体的人员,李工缺乏质量保证的经验和权威。5. 既没有对编程人员进行编码技术培训和把关,也没有对编程人员进行编码规范的培训,就仓促让其上岗编程。对问题 2,质量控制的工具和技术如下六项。A. 同行评审 C. 测试

12、D. 控制图 E. 因果图F. 流程图I. 帕累托图(排列图)对问题 3,作为此项目的质量保证人员,其质量保证活动一般可以划分为“产品、系统、服务的质量保证”和“管理过程的质量保证”两部分。质量保证人员在整个项目中应该完成如下工作。1. 依据项目的实际情况和项目的质量计划,选择和确定质量保证(QA)活动,这些QA活动是QA计划的依据;2. 制定和维护QA计划,这个计划明确了QA活动与整个项目开发生命周期中各个阶段的关系;3. 执行QA计划、对相关人员进行培训、选择与整个项目环境相适应的质量保证工具;4. 评审项目产品、工具与设施;5. QA活动审查项目开发过程;6. 参与技术和管理评审;7.

13、制订QA报告;8. 做QA度量;9. 在项目各阶段中组织进行质量检查或抽查,阶段末进行质量审计;10.不断完善质量保证过程活动中存在的不足,改进项目的质量保证过程。以上内容及答题的风格仅供参考。试题四(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。说明老陆是某系统集成公司资深项目经理,在项目建设初期带领项目团队确定了项目范围。后因工作安排太忙,无瑕顾及本项目,于是他要求:(1) 本项目各小组组长分别制定组成项目管理计划的子计划;(2) 本项目各小组组长各自监督其团队成员在整个项目建设过程中子计划的执行情况;(3) 项目组成员坚决执行子计划,且原则上不允许修改。在

14、执行了三个月以后,项目经常出现各子项目间无法顺利衔接,需要大量工时进行返工等问题,目前项目进度已经远远滞后于预定计划。问题1 1 (4分)请简要分析造成项目目前状况的原因。问题2 2 (6分)请简要叙述项目整体管理计划中应包含哪些内容。问题3 3 (5分)为了完成该项目,请从整体管理的角度,说明老陆和公司可采取哪些补救措施。解析对问题 1而言,造成项目目前状况的可能原因如下。1. 老陆“因工作安排太忙,无瑕顾及本项目”,老陆没有对项目进行应有的管理,这会导致项目失控。2. 老陆“要求本项目各小组组长分别制定组成项目管理计划的子计划”,这说明老陆没有制定项目的整体管理计划,从而导致项目各项工作一

15、盘散沙。3. “本项目各小组组长各自监督其团队成员在整个项目建设过程中子计划的执行情况”,说明老陆没有对项目的整体、对各组的工作进行组织协调,也缺乏对项目的整体监控。4. “项目组成员坚决执行子计划,且原则上不允许修改”,这说明老陆缺乏整体变更管理。5. 出现的大量返工表明,老陆对项目的质量缺乏有效的管理,没有对项目进行及时的监控,进度监控的周期过长等。对问题 2而言,项目整体管理计划中应包含如下内容。项目管理计划记述了如下内容:1. 项目背景如项目名称、客户名称、项目的商业目的等;2. 项目经理、项目经理的主管领导、客户方联系人、客户方的主管领导,项目领导小组(即项目管理团队)和项目实施小组

16、人员;3. 项目的总体技术解决方案;4. 对用于完成这些过程的工具和技术的描述;5. 选择的项目的生命周期和相关的项目阶段;6. 项目最终目标和阶段性目标;7. 进度计划;8. 项目预算;9. 变更流程和变更控制委员会;10. 沟通管理计划;11. 对于内容、范围和时间的关键管理评审,以便于确定悬留问题和未决决策。除上述的进度计划和项目预算之外,项目管理计划可以是概要的或详细的,并且还可以包含一个或多个分计划。这些分计划包括但不限于:1. 范围管理计划;2. 质量管理计划;3. 过程改进计划;4. 人力资源管理计划;5. 风险管理计划;6. 采购管理计划。对问题 3而言,为了完成该项目,说明老

17、陆和公司在项目的整体管理上可采取如下补救措施。总的思路是摸清项目的现状、存在的问题以及提出建议的整体管理措施。对公司来说,应:1. 让老陆对自己的工作按轻重缓急进行排序,必要时可减轻老陆其他事务或增加必要的人手如项目经理助理。2. 加强对项目的评审及监控,对项目提供质量保证,以及提供项目必需的资源。老陆应该做如下工作:1. 在明确项目范围、明确各组的分工后,进一步组织项目级的管理团队与项目团队。结合项目的范围、现状及存在的问题,制定统一的项目整体管理计划、变更管理计划、各项纠正措施。2. 对项目进行必要的变更管理,而不是一味的拒绝变更。3. 加强项目各小组间的衔接、缩短监控周期、密切整体监控与

18、组织协调。4. 项目的质量绩效和进度的执行绩效应该是老陆重点关注内容之一,老陆应查清返工和进度延误的原因,并制定有效的措施予以纠正。以上内容及答题的风格仅供参考。试题五(15 分)阅读下面说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。说明有多年开发经验的赵工被任命为某应用软件开发项目的项目经理,客户要求 10个月完成项目。项目组包括开发、测试人员共 10 人,赵工兼任配置管理员的工作。按照客户的初步需求,赵工估算了工作量,发现工期很紧。因此,赵工在了解客户的部分需求之后,就开始对这部分需求进行设计和开发工作。在编码阶段,赵工发现需求文件还在不断修改,形成了多个版本,设计文件不知道

19、该与哪一版本的需求文件对应,而代码更不知道对应哪一版本的需求和设计文件。同时,客户仍在不断提出新的需求,有些很细微的修改,开发人员随手就改掉了。到了集成调试的时候,发现错误非常多。由于需求、设计和代码的版本对应不上,甚至搞不清楚是需求、设计还是编码的错误。眼看进度无法保证,项目团队成员失去了信心。问题 1(5 分)请从项目管理和配置管理的角度分析造成项目失控的原因。问题 2(5 分) 以下左侧表格中是配置管理的基本概念,右侧表格是有关这些概念的论述,请在答题纸上用直线将左侧表格与右侧表格里的对应项连接起来。问题 3(5 分)请说明正常的配置管理工作包括哪些活动?解析本题主要聚焦于项目的配置管理

20、。对问题 1的解析从项目管理和配置管理的角度分析,造成项目失控的可能原因如下。1. 赵工作为项目经理兼任配置管理员的工作,可能会造成赵工顾此失彼,从而疏于项目的配置管理。2. 赵工只了解客户的部分需求之后,就开始对这部分需求进行设计和开发工作。基于这样不完整的需求进行的配置管理,难免会造成项目的失控。3. 赵工可能没有制定项目的配置管理计划,也没制定配置项的标识规则,缺乏对配置项进行版本管理和发行管理。4. 没有制定需求跟踪矩阵。5. 缺乏配置项的变更控制。对问题 2的解析 下面左侧表格中配置管理的基本概念,与右侧论述的联系用箭线标识如下。对问题 3的解析正常的配置管理工作包括如下活动。1)

21、制定项目配置管理计划。2) 确定配置标识规则。3) 实施变更控制。4) 报告配置状态。5) 进行配置审核。6) 进行版本管理和发行管理。以上内容及答题的风格仅供参考。 以下采用单一来源采购方式的活动,(16)是不恰当的。(16)A. 某政府部门为建立内部办公系统,已从一个供应商采购了 120 万元的网络设备,由于办公地点扩大,打算继续从原供应商采购 15 万元的设备B. 某地区发生自然灾害,当地民政部门需要紧急采购一批救灾物资C. 某地方主管部门需要采购一种市政设施,目前此种设施国内仅有一家厂商生产D. 某政府机关为升级其内部办公系统,与原承建商签订了系统维护合同解析根据中华人民共和国政府采购

22、法的如下条款:第三十一条符合下列情形之一的货物或者服务,可以依照本法采用单一来源方式采购:(一)只能从唯一供应商处采购的;(二)发生了不可预见的紧急情况不能从其他供应商处采购的;(三)必须保证原有采购项目一致性或者服务配套的要求,需要继续从原供应商处添购,且添购资金总额不超过原合同采购金额百分之十的。可知本题的选项A是不恰当的。 为了解决 C/S 模式中客户机负荷过重的问题,软件架构发展形成了(17)模式。(17)A. 三层 C/S B. 分层 C. B/S D. 知识库解析客户机/服务器(Client/Server ,C/S)模式将应用一分为二,服务器(后台)负责数据管理,客户机(前台)完成

23、与用户的交互任务。C/S模式具有强大的数据操作和事务处理能力,模型思想简单,但随着企业规模的日益扩大,软件的复杂程度不断提高,传统的二层C/S模式的缺点日益突出: 客户机与服务器的通讯依赖于网络,可能成为整个系统运作的瓶颈;客户机的负荷过重,难以管理大量的客户机,系统的性能受到很大影响; 如果服务器及其界面定义有改变,则客户机也要做相应改变; 二层C/S模式采用单一服务器且以局域网为中心,难以扩展至广域网或Internet; 数据安全性不好。客户端程序可以直接访问数据库服务器,使数据库的安全性受到威胁。C/S模式适用于分布式系统,得到了广泛的应用。为了解决C/S模式中客户端的问题,发展形成了浏

24、览器/服务器(B/S)模式;为了解决C/S模式中服务器端的问题,发展形成了三层(多层)C/S模式,即多层应用架构。本题的正确选项是“C. B/S”。 小王在公司局域网中用 Delphi 编写了客户端应用程序,其后台数据库使用 MS NT4+SQL Server,应用程序通过ODBC 连接到后台数据库。此处的 ODBC 是(18)。(18)A. 中间件 B. WEB Service C. COM 构件 D. WEB 容器 解析数据库访问中间件通过一个抽象层访问数据库,从而允许使用相同或相似的代码访问不同的数据库资源。典型的技术如Windows平台的ODBC和Java平台的JDBC等。本题的正确选

25、项是“A. 中间件”。 (19)制定了无线局域网访问控制方法与物理层规范。(19)AIEEE 802.3 BIEEE 802.11 CIEEE 802.15 DIEEE 802.16解析IEEE的802标准委员会定义了多种主要的局域网,其中的IEEE 802.11制定了无线局域网(WLAN)的访问控制方法与物理层规范。本题的正确选项是“BIEEE 802.11”。 可以实现在 Internet 上任意两台计算机之间传输文件的协议是(20)。(20)AFTP BHTTP CSMTP DSNMP解析FTP(File Transfer Protocol)是 Internet 上用来传送文件的协议(文

26、件传输协议)。它是为了我们能够在 Internet 上互相传送文件而制定的的文件传送标准,规定了 Internet 上文件如何传送。可以使用文件传输协议 (FTP)把文件从一部电脑通过Internet传输至另一部电脑。本题的正确选项是“AFTP”。 我国颁布的大楼通信综合布线系统 YD/T926标准的适用范围是跨度距离不超过(21)米,办公总面积不超过 1,000,000 平方米的布线区域。(21)A500 B1000 C2000 D3000解析通信行业标准大楼通信综合布线系统YDT926)的适用范围是跨越距离不超过 3000米、建筑总面积不超过 100万平方米的布线区域,区域内的人员为 50

27、人至5万人。答案是“D3000”。 根据电子信息系统机房设计规范,(22)的叙述是错误的。(22)A. 某机房内面积为 125 平方米,共设置了三个安全出口 B. 机房内所有设备的金属外壳、各类金属管道、金属线槽、建筑物金属结构等必须进行等电位联结并接地 C. 机房内的照明线路宜穿钢管暗敷或在吊顶内穿钢管明敷D. 为了保证通风,A 级电子信息系统机房应设置外窗解析电子信息系统机房设计规范GB 501742008的6.4.6 条款指出:“A级和B级电子信息系统机房的主机房不宜设置外窗”。答案是选项D。 SAN 存储技术的特点包括(23)。 高度的可扩展性 复杂但体系化的存储管理方式 优化的资源和

28、服务共享 高度的可用性(23)A. B. C. D. 解析SAN是采用高速的光纤通道作为传输介质的网络存储技术。它将存储系统网络化,实现了高速共享存储以及块级数据访问的目的。作为独立于服务器网络系统之外,它几乎拥有无限存储扩展能力。业界提倡的Open SAN克服了早先光纤通道仲裁环所带来的互操作和可靠性问题,提供了开放式、灵活多变的多样配置方案。总体来说,SAN拥有极度的可扩展性、简化的存储管理、优化的资源和服务共享以及高度可用性。答案是选项A。 某机房部署了多级 UPS 和线路稳压器,这是出于机房供电的(24)需要。(24)A. 分开供电和稳压供电 B. 稳压供电和电源保护 C. 紧急供电和稳压供电 D. 不间断供电和安全供电解析 答案是选项C。 以下关于计算机机房与设施安全管理的要求,(25)是不正确的。(25)A计算机系统的设备和部件应有明显的标记,并应便于去除或重新标记 B机房中应定期使用静电消除剂,以减少静电的产生 C进入机房的工作人员,应更换不易产生静电的服装 D禁止携带个人计算机等电子设备进入机房解析根据信息安全技术信息系统安全等级保护基本要求(报批稿)的“5.1.1.2 防盗窃和防破坏(G1)”之如下要求:a) 应将主要设备放置在机房内;b) 应将设备或主要部件进行固定,并设置明显的不易除去的标记。可知,答案是选项A。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
