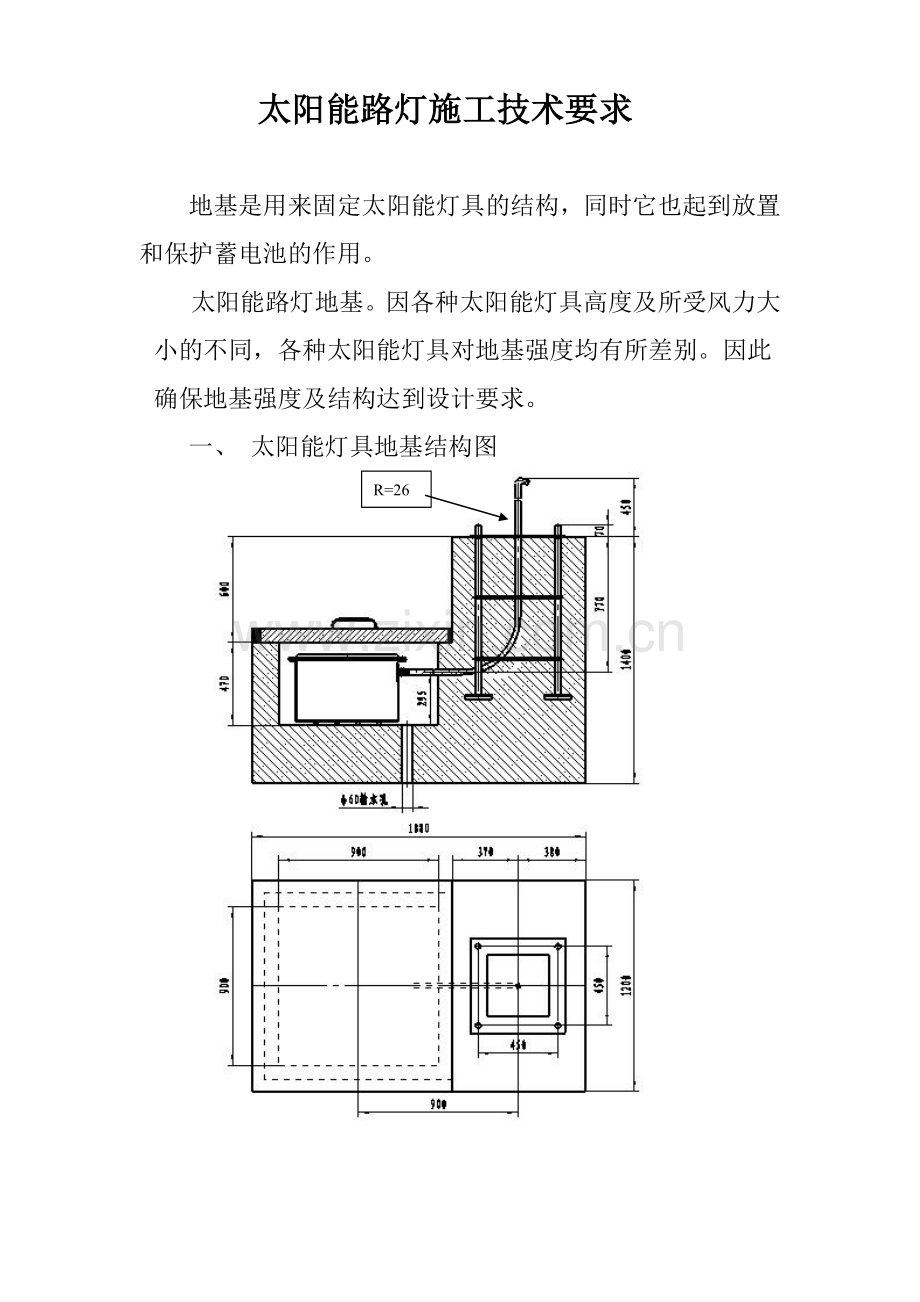

1、太阳能路灯施工技术要求地基是用来固定太阳能灯具的结构,同时它也起到放置和保护蓄电池的作用。太阳能路灯地基。因各种太阳能灯具高度及所受风力大小的不同,各种太阳能灯具对地基强度均有所差别。因此确保地基强度及结构达到设计要求。一、 太阳能灯具地基结构图R=26二、灯具地基施工:1、熟读太阳能灯具地基图纸及技术要求;2、拉线,划点确定灯具安装点,相邻两点直线距离误差0.5m;3、清除灯具安置处的杂物,依据地基图,画线确定地基坑长度及宽度。地基长边或短边的中心线必须垂直于路面走向, 4、依照太阳能灯具地基图开挖地坑。地基坑深度的允许偏差为+100mm、-50mm。当土质原因等造成地坑深度与设计坑深度偏差

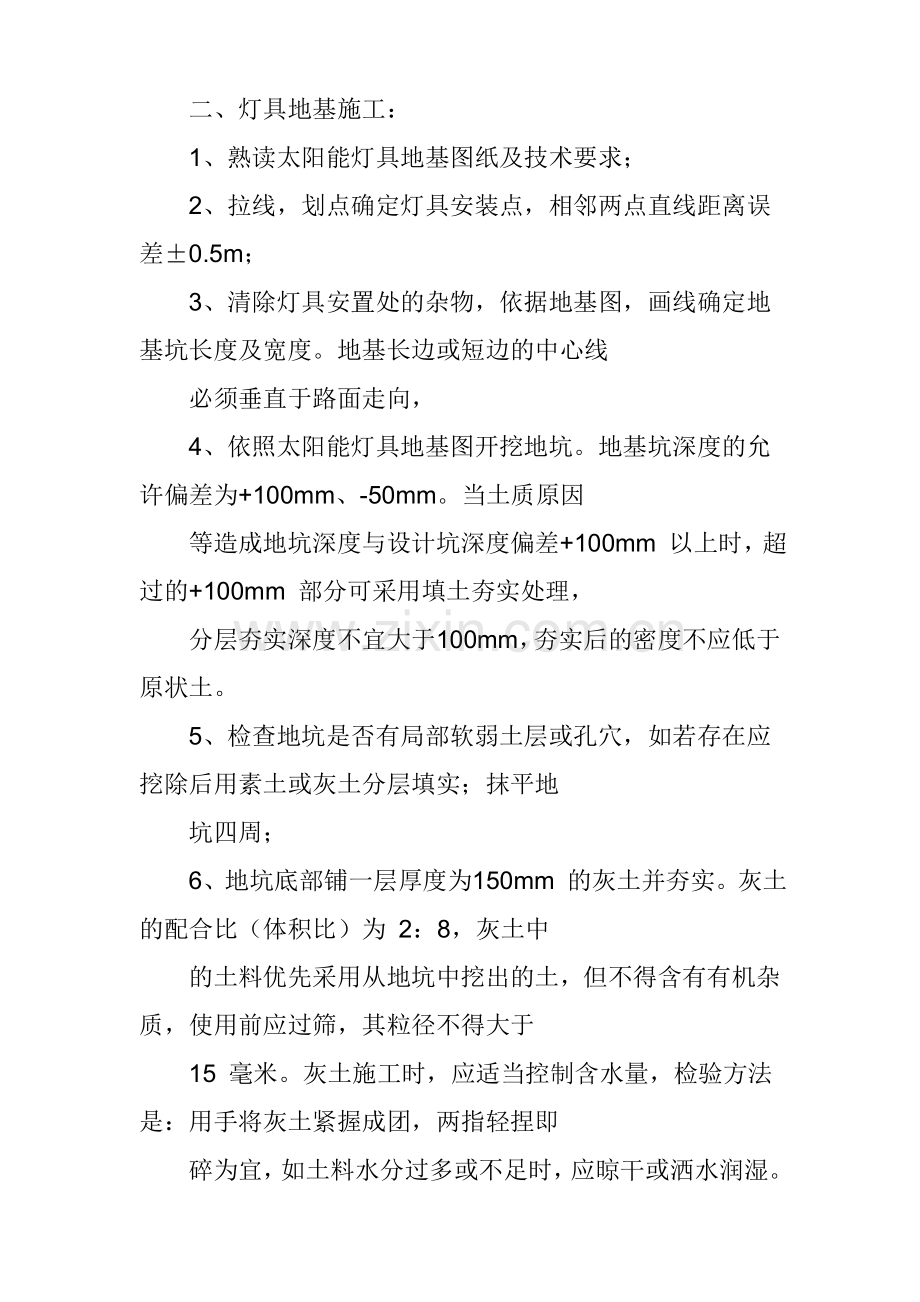

2、+100mm 以上时,超过的+100mm 部分可采用填土夯实处理,分层夯实深度不宜大于100mm,夯实后的密度不应低于原状土。5、检查地坑是否有局部软弱土层或孔穴,如若存在应挖除后用素土或灰土分层填实;抹平地坑四周;6、地坑底部铺一层厚度为150mm 的灰土并夯实。灰土的配合比(体积比)为 2:8,灰土中的土料优先采用从地坑中挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于15 毫米。灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿。灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得隔日夯打。7、清除地坑中的浮土

3、及杂物,边坡必须稳定。制作地基水泥基础:选用合适的水泥、沙和沙石进行混合,搅拌均匀后填入地坑中,每填充200mm250mm 夯实一次,确保填充结实;当填充的混凝土深度达到设计要求时(参照图纸),于合适位置放入地笼和穿线管(关口必须采用东西堵住,避免在施工过程中泥沙灌入管内堵塞穿线管),然后继续填充。此时在填充混凝土时,要保证地笼或地脚螺栓垂直于水平面;路灯地基强度不小于C 30,砂和砂石材料,不得含有草根垃圾等有机杂物,含泥量不宜超过3%。碎石或卵石最大粒径不宜大于50 毫米;8、所填充的混凝土应高于底面10mm15mm,同时必须保证地基上表面及水泥槽上表面的水平(采用精度为0.02/1000 水平仪进行测量、误差不超过两个格),并进行抛光处理;9、制作好的地基必须进行 25 天(根据施工时的环境温度,由施工人员自行把握)的养护,在养护过程中,对地基的上表面不定期进行水平测试以保证其水平;如若不符合要求,应及时进行补修处理。地基工程在冬期施工时,应符合下列规定1)、现场道路和施工地点的冰雪,必须清除;2)、影响施工的冻土应挖除并采取防冻措施;3)、冻结的材料,不得使用10、清除地基四周杂物,保持环境整洁;11、地基施工完毕后必须有施工人员进行现场验收,验收合格后方可进行灯具安装。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
