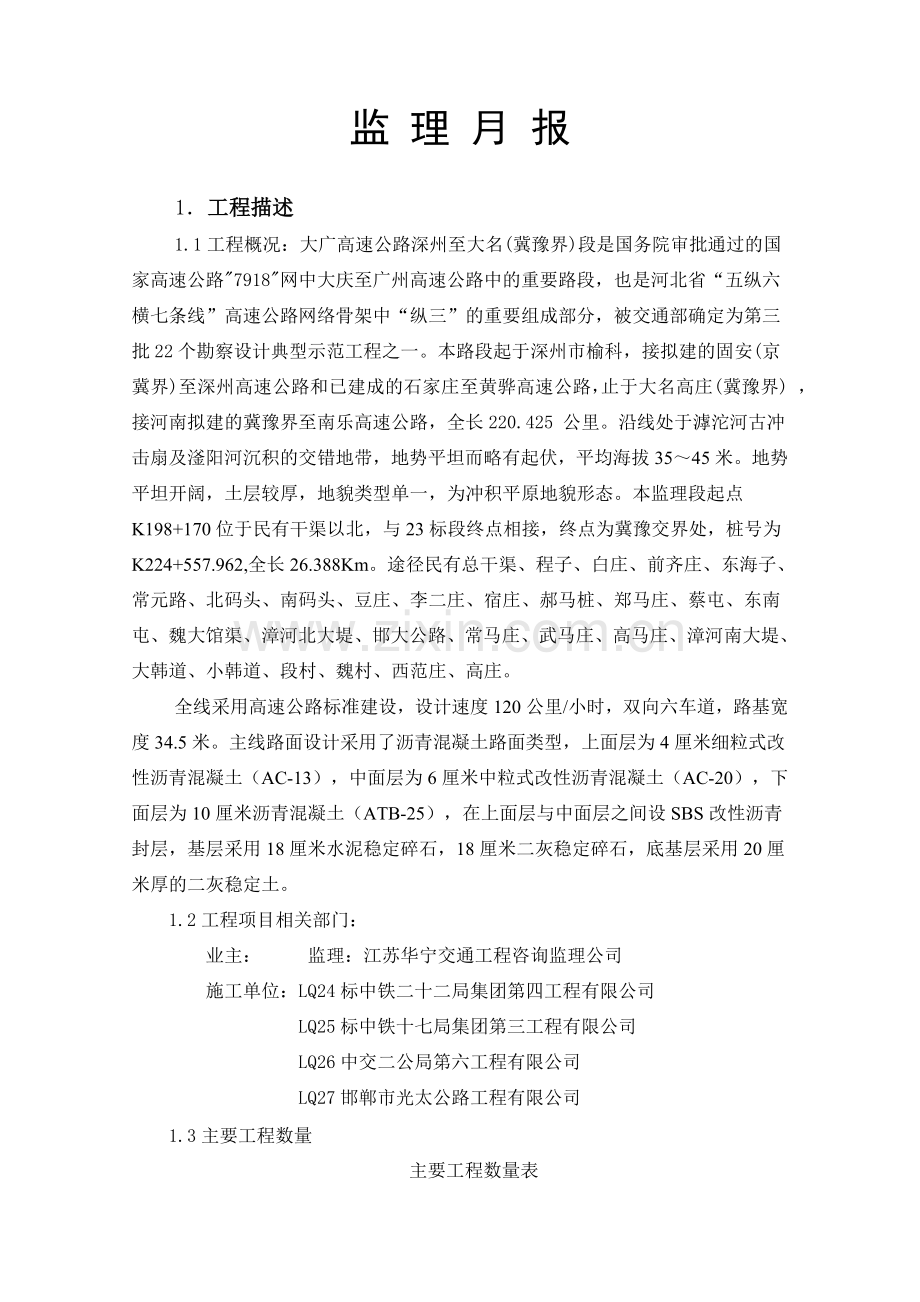

监 理 月 报
1.工程描述
1.1工程概况:大广高速公路深州至大名(冀豫界)段是国务院审批通过的国家高速公路"7918"网中大庆至广州高速公路中的重要路段,也是河北省“五纵六横七条线”高速公路网络骨架中“纵三”的重要组成部分,被交通部确定为第三批22个勘察设计典型示范工程之一。本路段起于深州市榆科,接拟建的固安(京冀界)至深州高速公路和已建成的石家庄至黄骅高速公路,止于大名高庄(冀豫界) ,接河南拟建的冀豫界至南乐高速公路,全长220.425 公里。沿线处于滹沱河古冲击扇及滏阳河沉积的交错地带,地势平坦而略有起伏,平均海拔35~45米。地势平坦开阔,土层较厚,地貌类型单一,为冲积平原地貌形态。本监理段起点K198+170位于民有干渠以北,与23标段终点相接,终点为冀豫交界处,桩号为K224+557.962,全长26.388Km。途径民有总干渠、程子、白庄、前齐庄、东海子、常元路、北码头、南码头、豆庄、李二庄、宿庄、郝马桩、郑马庄、蔡屯、东南屯、魏大馆渠、漳河北大堤、邯大公路、常马庄、武马庄、高马庄、漳河南大堤、大韩道、小韩道、段村、魏村、西范庄、高庄。
全线采用高速公路标准建设,设计速度120公里/小时,双向六车道,路基宽度34.5米。主线路面设计采用了沥青混凝土路面类型,上面层为4厘米细粒式改性沥青混凝土(AC-13),中面层为6厘米中粒式改性沥青混凝土(AC-20),下面层为10厘米沥青混凝土(ATB-25),在上面层与中面层之间设SBS改性沥青封层,基层采用18厘米水泥稳定碎石,18厘米二灰稳定碎石,底基层采用20厘米厚的二灰稳定土。
1.2工程项目相关部门:
业主: 监理:江苏华宁交通工程咨询监理公司
施工单位:LQ24标中铁二十二局集团第四工程有限公司
LQ25标中铁十七局集团第三工程有限公司
LQ26中交二公局第六工程有限公司
LQ27邯郸市光太公路工程有限公司
1.3主要工程数量
主要工程数量表
项目
单位
LQ24
LQ25
LQ26
LQ27
合计
路线长度
Km
13.299
2.275
2.499
8.315
26.388
路基宽度
m
34.5
34.5
34.5
34.5
路基工程
路基填方
万m3
181.5819
184.3132
365.8951
路基挖方
万m3
7.1341
2.6215
9.7556
清理现场
万m2
81.7008
8.7588
9.6212
81.3
181.3808
排水工程
m3
2725
1800.3
4525.3
防护工程
m3
1312
249
151.4
16820.9
18533.3
桥梁
特大桥
m/座
2275/0.5
2499/0.5
4774/1
大桥
m/座
156.8/1
1330.3/5
1487.1/6
中桥
m/座
280/5
280/5
小桥
m/座
20.5/1
88.08/2
180.58/3
涵洞
天桥
m/座
146/1
146/1
2.合同概况
投标书附录
序号
事项
合同条款
数据
1
投标保证金金额
—
人民币10万元
2
履约担保金额
4.5
合同价格的5%
3
工期
5.2
驻地办36个月
4
缺陷责任期
5.2
24个月
5
保修期
5.2
5年
6
质量抵押金
6.3
月支付额的5%
7
质量抵押金限额
6.3
合同价的5%
8
动员预付款
6.3
合同价的10%
9
支付时间
6.3
期中支付业主批复后14天内,最后支付签发交工证书后30天内
10
迟付款额的利率
6.3
银行同期活期存款利率
11
每期支付最低限额
6.3
50万元
3.进度与计划
3.1
项目
单位
本月情况
至本月末累计
计划
实际
完成百分比
合同数量
实际完成
完成百分比
路基填方
M3
450000
243095
54%
1984936
870420
43.9%
承台系梁
座
7
3
42.9%
91
80
87.9%
墩柱
根
9
6
66.7%
168
148
88.1%
盖梁
榀
5
5
100%
54
44
81.5%
桥台
座
11
10.5
95.5%
74
56
75.7%
梁板预制
片
15
11
73.3%
718
681
94.8%
现浇箱梁
米
848
241
28.4%
箱涵、箱通
道
1
1
100%
24
20.5
85.4%
渗井
道
3
0
0%
10
3
30%
LQ25标进度计划:
项目
单位
本月情况
至本月末累计
计划
实际
完成百分比
合同数量
实际完成
完成百分比
梁板预制
片
120
148
123%
952
502
52.73%
系梁承台
个
2
2
100%
163
163
100%
墩柱
根
18
18
100%
304
304
100%
盖梁
座
28
28
100%
140
140
100%
梁板架设
片
161
0
952
420
44.1%
现浇箱梁
米
125
180
144%
516
250
48.4%
项目
单位
本月情况
至本月末累计
计划
实际
完成百分比
合同数量
实际完成
完成百分比
T梁预制
片
80
100
125%
1106
471
42.59%
T梁安装
片
77
0
1106
399
36.08%
现浇箱梁
m
35
35
100%
250
250
100%
桥面系
跨
20
164
0
0
3.6 LQ26标段进度简析:
3.6.1梁板预制及安装:项目部技术管理极其混乱,质量管理频临失控状态,因质量问题和隐患的整改对进度造成一定制约;2#预制场施工队伍为临时拼凑,素质低下,进度和质量都难以确保。
3.6.2桥面系:主要进行湿接缝和湿接头的施工,护栏及铺装尚未开始,主要受前道工序制约。
3.7 LQ27标进度计划:
项目
单位
本月情况
至本月末累计
计划
实际
完成百分比
合同数量
实际完成
完成百分比
路基填方
方
300000
182630
60.9%
1843132
1227717
66.6%
预制梁板
片
134
147
109.7%
706
503
71.2%
墩柱
根
18
18
100%
249
249
100%
承台、系梁
根
5
5
100%
47
47
100%
盖梁
个
40
33
82.5%
106
99
93.4%
桥台
座
28
6
21.43%
34
12
35.3%
箱通涵洞
道
2
1
50%
17
16
94.12%
现浇梁
m
86
66
76.7%
152
66
43.4%
桥面系
跨
29
134
(至 2010 年 4月)
LQ24计量支付:
项目
合同价
到本月末
到上月末
本期完成
金额
百分比
金额
百分比
金额
百分比
清单项目
239296453
90739174
37.92%
90739174
37.92%
工程变更
1330439
1330439
索赔
清单支付小计
239296453
92069613
38.48%
92069613
38.48%
开工预付
24899669
24899669
100.00%
24899669
100.00%
材料预付
26124415
26124415
保留金
7277404
7277404
回扣材料预付款
3017428
3017428
总计支付
132798865
132798865
LQ25计量支付:
项目
合同价
到本月末
到上月末
本期完成
金额
百分比
金额
百分比
金额
百分比
清单项目
78213835
34.62%
78213835
34.62%
工程变更
索赔
开工预付
23491008
23491008
100%
23491008
100%
材料预付
25667882
25667882
保留金
7725557
7725557
扣回材料预付款
2349768
2349768
总计支付
117297400
117297400
LQ26计量支付:
项目
合同价
到本月末
到上月末
本期完成
金额
百分比
金额
百分比
金额
百分比
清单项目
242712591
113508141
46.77%
113508141
46.77%
工程变更
索赔
开工预付
25251412.5
25251413
100%
25251413
100%
材料预付
39098410
39098410
保留金
11350814
11350814
扣回材料预付款
12237530
12237530
总计支付
154269620
154269620
LQ27计量支付:
项目
合同价
到本月末
到上月末
本期完成
金额
百分比
金额
百分比
金额
百分比
清单项目
220095603
81713899
37.13%
81713899
37.13%
工程变更
索赔
开工预付
22911237
22911237
100%
22911237
100%
材料预付
33238581
33238581
保留金
8075216
8075216
扣回材料预付款
2377372
2377372
总计支付
127411129
127411129
LM8计量支付:
项目
合同价
到本月末
到上月末
本期完成
金额
百分比
金额
百分比
金额
百分比
清单项目
277800000
0
0
0
0
0
0
工程变更
索赔
小计
保留金
开工预付
27780000
19450000
70%
0
0
19450000
70%
材料预付
暂定支付
5.1说明目前为止承包商提出变更申请 6 项 ,批复 0项。
序号
变更情况说明
申请文号及日期
金额(元)
批复情况
增加
减少
1
LQ24标K201+665箱通地基换填砂砾
LQ24BS-001/2010.3.29
50727
未批复
2
LQ24标路基填筑煤矸石
LQ24BS-002/2010.3.29
470406
未批复
3
LQ24标K201+096箱通地坑换填砂砾
LQ24BS-003/2010.3.29
未批复
4
K204+088-K211+250部分路段路基掺灰处理
LQ24BS-004/2010.4.20
未批复
5
路段路基掺灰处理
LQ24BS-005/2010.4.20
未批复
6
强夯变更为水泥搅拌桩
LQ24BS-006/2010.4.20
未批复
5.2说明业主指令变更多少项,通知日期及文号。
序号
变更情况说明
变更文号及日期
金额(万元)
备注
增加
1
场地清理专项暂定金项目的变更
LQ24BL-001/
680439
已批复
2
场地清理专项暂定金项目的变更
LQ25BL-001/
545920
已批复
3
场地清理专项暂定金项目的变更
LQ26BL-001/2009.8.10
519011
已批复
4
场地清理专项暂定金项目的变更
LQ27BL-001/2009.9.16
357662.2
已批复
5
LQ24标段增设K202+525.5涵洞
筹建处冀高衡大字【2010】23号/2010.1.26
956214
6
LQ24标段改移K210+420涵洞位置
筹建处冀高衡大字【2010】24号/2010.1.26
235578
7
LQ24标段取消铺上互通CK0+420、DK0+420圆管涵
筹建处冀高衡大字【2009】113号/2009.4.30
-70471
8
LQ24标段下路床3%石灰土取消
筹建处冀高衡大字【2009】158号/2009.5.27
-8377826
9
LQ24标段渗井变更
筹建处冀高衡大字【2009】316号/2009.9.11
288415.68
10
LQ24标段基坑换填液态粉煤灰
筹建处冀高衡大字【2009】321号/2009.9.5
547715
11
LQ27标段取消互通区CK0+400、DK0+400圆管涵
冀高衡大字[2009]113号/2009.4.30
-119000
12
13、16米空心板增加吊环
筹建处冀高衡大字[2009]86号
157295
6.索赔
无
7.延期
无
8.承包人进场人员与设备
8.1进场人员
职务
上月
本月
比上月变化±
累计人/月
管理人员
162
210
48
186
技术人员
146
176
30
161
技术工人
328
344
16
336
普通工人
1135
1235
100
1185
8.2现场设备
见附表1
9.1本月监理活动
9.1.1本月各标段导线复测工作均已完成,驻地办正在进行复核汇总工作。
9.1.2组织LQ24、LQ27项目部总工、主要技术负责人及施工队负责人在驻地办召开了台背回填施工专题会,对施工工艺、质量控制提出了具体要求。
了3次检查,督促施工单位对不能满足计划要求的机械设备、施工人员数量及时补充。
9.2 质量描述及质量控制措施
9.2.1台背回填土灰剂量控制不严,石灰消解不彻底且未过筛,灰土拌和不均匀。
9.2.2 加强桥面系的质量控制,严格执行监理程序。驻地办从梁板吊装,纵、横向连接,横隔板、湿接头、湿接缝砼的浇筑等工序加强了指导。
9.2.3预制梁板质量普遍下滑,模板缝漏浆、砼表面色泽不均匀、梁顶收面及刷毛达不到要求、野蛮拆模导致缺边掉角等情况普遍存在。部分梁板安装工艺问题和严重缺乏施工技术指导造成支座异常变形和伸缩缝预留宽度不足,必须严格按监理通知的要求落实整改。
9.2.4钢筋加工及安装质量控制不严,保护层厚度合格率没有提高、预留(埋)钢筋尺寸及位置偏差较大。
9.2.5 本月驻地办下发关于质量控制方面的监理通知在各标段施工现场发现关于安全、质量存在隐患时,及时下达书面监理通知督促承包人整改,有效遏制了不规范施工行为。
9.3.1驻地办本月对试验监理人员重新进行了分工调整,加强了路基试验室检测力量并增加了相应的路面试验监理。
9.3.2本月各标段的砂石料、水泥、 钢筋、钢绞线均有进场,驻地办试验室在承包人自检的同时,及时进行抽检。对于不合格的原材料,驻地试验室已要求承包人进行清理,不得用于工程施工。
9.3.3路基填筑及台背压实度的控制从检测结果看,LQ24标用于台背回填的灰土均匀性较差,边角部位的碾压需要加强;LQ27标个别路段路基压实度控制不到位,台背回填质量压实控制需要加强。
试验名称
承包商试验汇总
监理试验汇总
总数
合格
不合格
合格率
总数
合格数
不合格
合格率
粗集料筛分
35
35
100%
14
14
100%
粗集料含泥量
25
25
100%
10
10
100%
针片状含量
25
25
100%
10
10
100%
压碎值
11
11
100%
4
4
100%
表观密度
25
25
100%
10
10
100%
堆积密度
25
25
100%
10
10
100%
细集料筛分
34
34
100%
11
11
100%
细集料含泥量
34
34
100%
12
11
1
91.6%
表观密度
34
34
100%
11
11
100%
堆积密度
34
34
100%
11
11
100%
水泥比表面积
92
92
100%
72
72
100%
水泥胶砂强度
50
50
100%
38
38
100%
钢筋原材
98
98
100%
168
168
100%
焊接接头
19
19
100%
16
16
100%
标准击实
70
70
100%
48
48
砼抗压强度
824
824
100%
271
271
100%
压实度
7272
7272
100%
1650
1650
100%
水泥石灰剂量
233
233
100%
544
544
100%
孔道压浆
45
45
100%
16
16
100%
9.4 下月监理工作计划
9.4.1积极参与并督促承包人全面开展 “百日会战”及“百日决战”劳动竞赛活动,抓住有利时机大干快上,确保2010年施工任务目标的实现。
9.4.2要求各项目部对质量、进度、安全、内业资料等方面存在的问题能引起重视,加大施工投入、强化施工组织管理,以良好的施工质量,确保五月份施工计划的完成。
9.4.3规范台背回填的施工工艺,特别强化落实路基外消解石灰、消解灰的过筛、掺灰施工码灰条控制灰用量、路拌机拌合混合料等工艺要求。
9.4.4将再次组织测量、试验等监理人员对已完成的构件进行普查,对检查发现的问题进行通报并安排监理人员跟踪整改。
9.4.5加强业务培训。驻地办在不影响现场监理正常工作的前提下,准备利用两个晚上每次不少于两个小时的时间进行培训,使每位监理人员熟悉现阶段各项工程的控制要点和程序。
9.4.6 完成常规监理工作的前提下,随时完成业主和总监办交办的各项工作。
LQ24标段上月提及问题及现状:
无
10.1.2 LQ25标段上月提及问题及现状:
无
10.1.3 LQ26标段上月提及问题及现状:
无10.1.4 LQ27标段上月提及问题及现状:
无
10.2本月新问题
⑴村民以我单位施工影响农田灌溉为由阻止施工。
⑵村民要求我单位为其打井、架低压线路及交养老保险等问题,经常阻挠我单位施工。
11.安全、环境保护
驻地办严格按照施工安全管理的要求,督促各标段加强安全和文明施工管理,督促各标段对安全隐患进行整改,对发现的安全隐患问题以口头及书面形式通知整改,并认真复检整改结果,确保及时排除安全隐患,努力促使安全工作处于受控状态,本月签发一次整改通知单。
本月无严重违反施工方案施工和严重违规作业行为,无安全事故发生。
本月主要做了以下几方面工作:
11.1安全管理情况
11.1.1安全监理每日对施工现场进行巡查,对发现的隐患以口头及书面形式通知整改,认真复检整改结果,并记好监理日志。
11.1.2认真抓好施工现场临时用电管理,驻地办加强现场巡视,对各标梁场及钢筋加工场电焊机安全防护、现场配电线路、配电箱及临时用电维护、检查等安全管理进行督导,有效地杜绝了触电事故的发生。
11.1.3检查高空作业安全围护情况,尤其对现浇箱梁的钢管支架进行了重点检查。
11.1.4检查各标段是否按已批准的安全专项方案施工。
11.1.5检查施工机械安全运行状况;起重吊装作业状况等。
通过安全和文明施工巡查及专项检查,各标段基本能按照施工安全管理要求及安全专项方案施工。
11.2、存在的问题
本月在安全巡视检查中发现施工现场存在如下安全问题,并认真督促落实整改:
11.2.1临时用电略有不足;
11.2.2施工人员安全帽不戴现象较多;
11.2.3警示标志牌设置数量较少;
11.2.3箱梁围护不符合要求,纵向端部未围护。
以上隐患已书面通知整改落实。
11.3下月安全监理计划
11.3.1下月驻地办将定期或不定期的对临边安全防护,施工机具安全运行状况,临时用电,高空作业,支架、脚手架搭设、拆除安全状况,均严格按照安全施工方案和安全规范进行检查落实,督促承包人认真落实整改,确保无安全事故发生。
11.3.2落实责任,切实抓好安全生产。检查各标段安全文明施工管理工作是否有效,安全生产责任制是否落实等。
11.3.3、加强施工现场安全生产文明施工的巡视及检查。
驻地办在LQ27召开第十次工地例会
常元路分离立交现浇箱梁施工现场(LQ24)
3#梁场第一片箱梁施工(LQ25)
驻地办对每道工序都认真检查验收(LQ26)
13.天气情况
天气实况记录表
2010年3月21日-2010年4月20日
天气情况
日期
晴
阴
小雨
中到大雨
雪
21
△
22
△
23
△
24
△
25
△
26
△
27
△
28
△
29
△
30
△
31
△
1
△
2
△
3
△
4
△
5
△
6
△
7
△
8
△
9
△
10
△
11
△
12
△
13
△
14
△
15
△
16
△
17
△
18
△
19
△
20
△
合计天数
20
5
6
附表:1
LQ24:现场设备
设备类别
型号/功率
进场数量
备注
计划
实际
冲击压实设备
20KJ
1
0
变更取消
吊车
QY16 、QY25
3
7
发电机组
250KW
2
3
光轮压路机
18T
6
灰土拌和机
120KW
3
平地机
PY180
5
5
洒水车
6000L
6
5
水泥混凝土泵车
HB40D
1
1
水泥搅拌站
HZ75A
2
2
砼搅拌运输车
FV415/6m3
4
5
推土机
T140-1
17
17
挖掘机
CAT320/235S
15
9
洗石机
50kw
2
2
振动压路机
XS200
18
15
装载机
ZLC508
8
10
自卸汽车
ND3261SIF/20T
20
77
钢筋弯曲机
GW-40
6
8
钢筋切断机
8
8
对焊机
4
3/36(电焊机)
3
3
运梁拖车
2
1
龙门吊
4
4
变压器
2
4
现场设备
挖掘机
320BU/220
1
1
320BU1台
装载机
CW520F
5
3
ZLM50B 2台、ZL50 1台
洒水车
东风140
1
1
东风140 1台
水泥砼拌和站
3
3
JS750 2座、HZS90 1座
砼搅拌运输车
10m3/5m3
6
6
10m3 3台、6m3 3台
吊装设备
5T/100T
6
7
100T 2台、 5T 4台、跨墩龙门吊1台
吊车
QY25T/浦沅16T
5
2
QY25T 1台、浦沅16T 1台
水泥砼泵车
HBT60/1816D111
2
2
HBT60D 1台、HBT60A 1台
洗石机
40m3/h
3
3
40m3/h 3台
发电机组
250GF/120GF
2
3
250GF 2台、120GF1台
桥梁钻机
旋挖钻机FR622C—3/反循环钻机Z200
17
0
桩基已完成,全部撤场
变压器
S9—400
4
4
630KVA 2台
315KVA 1 台200KVA 1台
LQ26: 现场设备
设备类别
型号/功率
进场数量
备注
计划
实际
砼搅拌机
HZS-75
2
2
JS-750
2
2
砼罐车
SDX5321
8
8
千斤顶
YDC3500
4
4
压浆机
Y112M-4
2
2
龙门吊
HDMH50+50/35-18
4
4
HDMH10/35-9
1
1
电焊机
BX1-500
40
40
切割机
40型
5
5
固定式对焊机
UN-150
4
4
钢筋调直机
GX-12
4
4
钢筋弯曲机
GW.40
4
4
挖掘机
小松PC220
3
3
装载机
ZL-50
6
6
300F
2
2
吊车
25吨
6
9
导管、料斗
Φ30
200m
200m
发电机组
120GF22
1
1
M-C350
1
1
洒水车
东风142
2
2
筛砂机
2
2
洗石机
2
2
LQ27: 现场设备
设备类别
型号/功率
进场数量
备注
计划
实际
吊装设备
DF450
2
2
发电机组
800XB
2
2
光轮压路机
3Y18/21
6
4
已满足施工需要
灰土拌合机
WBL21
3
0
平地机
PY180
4
6
汽车吊
JDQ50
3
5
洒水车
WX5101GSSE
5
7
水泥砼泵车
HB40
1
1
水泥砼搅拌站
HZS100
2
2
砼搅拌运输车
XZJ5270GJB3
4
9
推土机
TY320B
6
12
挖掘机
PC320
5
7
洗石机
XS3600
2
2
振动压路机
XSM222
8
18
装载机
ZL50C
4
10
