收藏 分销(赏)

精选资料二级建造师机电工程管理与实务最后试卷.doc

上传人:胜**** 文档编号:895293 上传时间:2024-04-03 格式:DOC 页数:12 大小:98.50KB
下载 相关 举报
精选资料二级建造师机电工程管理与实务最后试卷.doc_第1页
第1页 / 共12页
精选资料二级建造师机电工程管理与实务最后试卷.doc_第2页
第2页 / 共12页
精选资料二级建造师机电工程管理与实务最后试卷.doc_第3页
第3页 / 共12页
精选资料二级建造师机电工程管理与实务最后试卷.doc_第4页
第4页 / 共12页
精选资料二级建造师机电工程管理与实务最后试卷.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

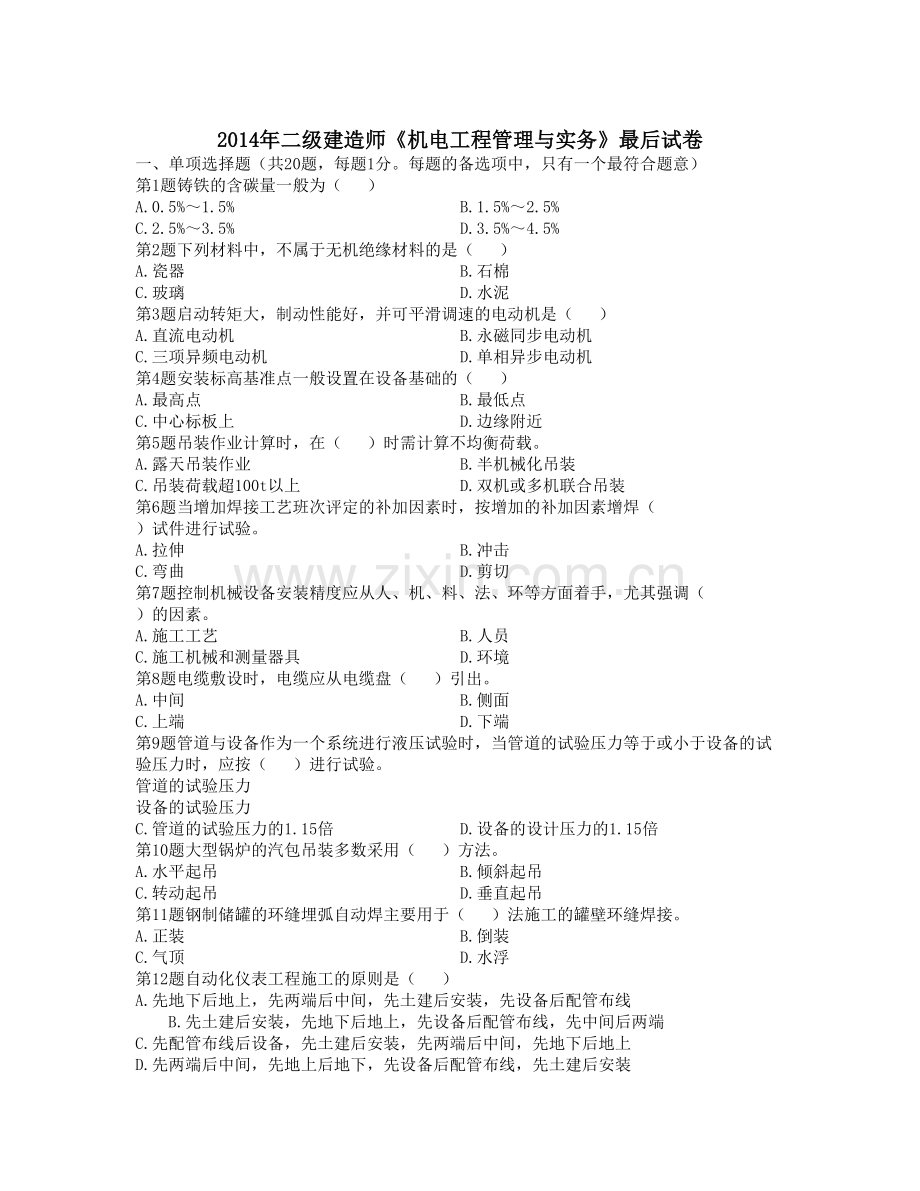

1、2014年二级建造师机电工程管理与实务最后试卷一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意)第1题铸铁的含碳量一般为( )A.0.5%1.5%B.1.5%2.5%C.2.5%3.5%D.3.5%4.5% 第2题下列材料中,不属于无机绝缘材料的是( )A.瓷器B.石棉C.玻璃D.水泥 第3题启动转矩大,制动性能好,并可平滑调速的电动机是( )A.直流电动机B.永磁同步电动机C.三项异频电动机D.单相异步电动机 第4题安装标高基准点一般设置在设备基础的( )A.最高点B.最低点C.中心标板上D.边缘附近 第5题吊装作业计算时,在( )时需计算不均衡荷载。A.露天吊装作业B

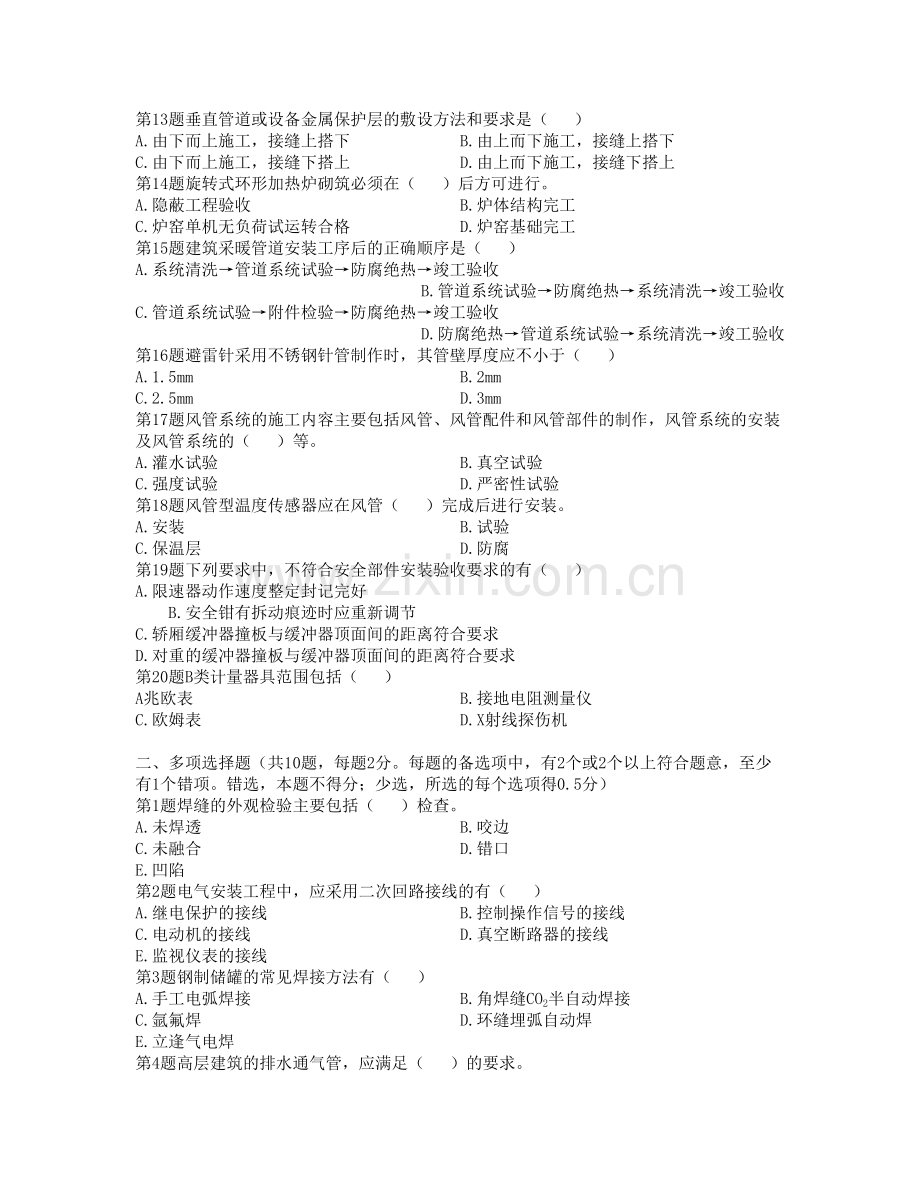

2、.半机械化吊装C.吊装荷载超100t以上D.双机或多机联合吊装 第6题当增加焊接工艺班次评定的补加因素时,按增加的补加因素增焊( )试件进行试验。A.拉伸B.冲击C.弯曲D.剪切 第7题控制机械设备安装精度应从人、机、料、法、环等方面着手,尤其强调( )的因素。A.施工工艺B.人员C.施工机械和测量器具D.环境 第8题电缆敷设时,电缆应从电缆盘( )引出。A.中间B.侧面C.上端D.下端 第9题管道与设备作为一个系统进行液压试验时,当管道的试验压力等于或小于设备的试验压力时,应按( )进行试验。管道的试验压力设备的试验压力C.管道的试验压力的1.15倍D.设备的设计压力的1.15倍 第10题大

3、型锅炉的汽包吊装多数采用( )方法。A.水平起吊B.倾斜起吊C.转动起吊 D.垂直起吊 第11题钢制储罐的环缝埋弧自动焊主要用于( )法施工的罐壁环缝焊接。A.正装B.倒装C.气顶D.水浮 第12题自动化仪表工程施工的原则是( )A. 先地下后地上,先两端后中间,先土建后安装,先设备后配管布线 B.先土建后安装,先地下后地上,先设备后配管布线,先中间后两端C.先配管布线后设备,先土建后安装,先两端后中间,先地下后地上D.先两端后中间,先地上后地下,先设备后配管布线,先土建后安装 第13题垂直管道或设备金属保护层的敷设方法和要求是( )A.由下而上施工,接缝上搭下B.由上而下施工,接缝上搭下C.

4、由下而上施工,接缝下搭上D.由上而下施工,接缝下搭上 第14题旋转式环形加热炉砌筑必须在( )后方可进行。A.隐蔽工程验收B.炉体结构完工C.炉窑单机无负荷试运转合格D.炉窑基础完工 第15题建筑采暖管道安装工序后的正确顺序是( )A.系统清洗管道系统试验防腐绝热竣工验收B.管道系统试验防腐绝热系统清洗竣工验收C.管道系统试验附件检验防腐绝热竣工验收D.防腐绝热管道系统试验系统清洗竣工验收 第16题避雷针采用不锈钢针管制作时,其管壁厚度应不小于( )A.1.5mmB.2mmC.2.5mmD.3mm 第17题风管系统的施工内容主要包括风管、风管配件和风管部件的制作,风管系统的安装及风管系统的(

5、)等。A.灌水试验B.真空试验C.强度试验D.严密性试验 第18题风管型温度传感器应在风管( )完成后进行安装。A.安装B.试验C.保温层D.防腐 第19题下列要求中,不符合安全部件安装验收要求的有( )A. 限速器动作速度整定封记完好 B.安全钳有拆动痕迹时应重新调节C.轿厢缓冲器撞板与缓冲器顶面间的距离符合要求D.对重的缓冲器撞板与缓冲器顶面间的距离符合要求 第20题B类计量器具范围包括( )A兆欧表B.接地电阻测量仪C.欧姆表D.X射线探伤机二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)第1

6、题焊缝的外观检验主要包括( )检查。A.未焊透B.咬边C.未融合D.错口E.凹陷 第2题电气安装工程中,应采用二次回路接线的有( )A.继电保护的接线B.控制操作信号的接线C.电动机的接线D.真空断路器的接线E.监视仪表的接线 第3题钢制储罐的常见焊接方法有( )A.手工电弧焊接B.角焊缝CO2半自动焊接C.氩氟焊D.环缝埋弧自动焊E.立逢气电焊 第4题高层建筑的排水通气管,应满足( )的要求。A.不能与风道连接B.不能与烟道连接C.不能穿过屋面D.出口处不能有风E.出口处必要时设置防雷装置 第5题风管制作时,应针对风管的( )采取相应的加固措施。A.工作压力B.风速流量C.板材厚度D.风管长

7、度E.断面尺寸 第6题消防验收时,施工单位应提交的施工材料包括( )等。A.设备开箱记录B.隐蔽工程验收记录C.检测测试记录D.设计变更文字记录E.调试报告 第7题未经批准或者未采取安全措施在电力设备周围或者依法划定的电力设备保护区内进行作业,危及电力设施安全的,由电力管理部门责令( )A.停止作业B.补办申请C.恢复原状D.赔偿损失E.变更施工方案 第8题特种设备“四方责任”主要指( )四个部门的责任。A.设计B.生产、使用单位C.政府D.检验检测机构E.监管部门 第9题分部工程质量验收记录表签字人包括( )。A.建设单位项目负责人B.总监理工程师C.施工单位项目负责人D.设计单位项目负责人

8、E.质监部门技术负责人 第10题注册建造师的签章文件类别包括( )等类管理文件。A.项目部行政管理B.施工进度管理C.合同管理D.质量管理E.安全管理 三、案例分析题(共4题,每题20分)案例(一)在机电工程施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能

9、合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照建设工程施工合同(示范文本)与该施工单位签订了施工合同。工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元

10、的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。 第1题在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。 第2题指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。 第3题判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。 第4题安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。 案例(二)南方电子电气有限公司(建设单位)新建液晶屏(LCD)

11、生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表):A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 第1

12、题按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。 第2题分析影响工期的关键工作是哪几个?总工期需多少天? 第3题基础检验工作增加到30天,是否影响总工期?说明理由。 第4题LCD生产线设备晚到7天,是否影响总工期?说明理由。 第5题如按合同工期完成,A施工单位如何进行工期调整? 案例(三)A机电安装工程公司承包了一座中外合资乳品厂的机电安装工程,主要设备及工艺管道全部进口,对应部分工艺管线的材质,A公司没有接触过。其中的喷粉塔高40m,最上部的塔节重20t,需要整体吊装。项目部根据吊装方案,决定采用汽车吊。外方专家要求:工艺管线的焊工要

13、经过他们的考核,符合要求后即可施工;其中有3台精密设备的安装,由施工人员调整,由外方专家使用他们带来的仪器直接测量。项目部认真进行了施工前的各项准备,包括编制各种施工技术文件,人员培训,安全生产责任制的制定,技术交底(包括安全技术交底),对识别出的不安全因素制定了相应的预防措施。 第1题外方专家提出的焊工考核和由他们用自己带来的仪器测量精密设备的做法是否妥当?为什么? 第2题安全技术交底制度包括哪几个方面的内容? 第3题项目部制定的高空作业的预防措施包括哪些内容? 第4题在吊装喷粉塔20t塔节时,项目部应如何选择汽车吊? 案例(四)某机电设备安装公司承担了理工大学建筑面积为20000m2的图书

14、馆工程的通风空调系统施工任务。该工程共有S1S6六个集中式全空气空调系统,空调风系统设计工作压力为600Pa。空气处理机组均采用带送风机段的组合式空调机,由安装公司采购并组成项目部承担安装任务。风管系统安装完毕后,严密性试验采用漏光法检测合格。当施工进入空调系统调试阶段时,系统出现三个问题:(1)空气处理机组运转时晃动。(2)S1系统调试中在风管所有阀门全开情况下,实测送入空调区风量小于设计风量且相差较大,而该系统风机出口风量实测值符合设计要求。(3)空气处理机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。针对上述问题,施工单位采取了整改措施后才使系统调试合格。空调系统调试完

15、成后,按施工质量验收程序进行了施工质量验收工作。 第1题空气处理机组运转时产生晃动的原因是什么,如何解决? 第2题分析S1系统送入空调区的风量与设计风量相差较大的主要原因。 第3题解决阀门滴水问题的措施有哪些? 第4题按照建筑工程项目划分标准,该通风空调系统应划分为图书馆工程的什么工程?该工程的施工质量验收程序是什么? 参考答案与解析一、 单项选择题第1题【答案】C【解析】(P2)碳的质量分数超过2%(般为2.5%?3.5%)的铁碳合金称为铸铁。第2题【答案】D【解析】(P10)绝缘材料按其化学性质不同,可分为无机绝缘材料、有机绝缘材料和混合绝缘材料。其中无机绝缘材料有云母、石棉、大理石、瓷器

16、、玻璃和硫黄等。主要用作电机和电器绕组绝缘、开关的底板和绝缘子等。第3题【答案】A【解析】(P13)直流电动机常用于拖动对调速要求较高的生产机械。它具有较大的启动转矩和良好的启动、制动性能,以及易于在较宽范围内实现平滑调速的特点;其缺点是:结构复杂,价格高。第4题【答案】D【解析】(P18)安装标高基准点的测设:标高基准点一般埋设在基础边缘且便于观测的位置。标高基准点一般有两种:一种是简单的标高基准点;另一种是预埋标高基准点。第5题【答案】D【解析】(P22)在多台起重机共同抬吊一个重物时,由于起重机械之间的相互运动可能产生作用于起重机械、重物和吊索上的附加载荷,或者由于工作不同步,吊装载荷不

17、能完全平均地分摊到各台起重机。在吊装计算中,以不均衡载荷系数计入这种不均衡现象的影响。第6题【答案】B【解析】(P30)改变焊接方法必须重新评定;当变更焊接方法的任何一个工艺评定的重要因素时,须重新评定;当增加或变更焊接方法的任何一个工艺评定的补加因素时,按增加或变更的补加因素增焊冲击试件进行试验。第7题【答案】B【解析】(P42)设备安装精度的控制方法从人、机、料、法、环等方面着手,尤其强调人的因素,应选派具有相应技能水平和责任心的人员,选择合理的施工工艺,配备必要的施工机械和满足精度等级的测量器具,在适宜的环境下操作,提高安装精度。第8题【答案】C【解析】(P50)电缆敷设时,敷设电缆应从

18、电缆盘的上端引出。用机械敷设时,机械牵引力不得大于电缆允许牵引强度。第9题【答案】A【解析】(P59)管道与设备作为一个系统进行试验时,当管道的试验压力等于或小于设备的试验压力时,应按管道的试验压力进行试验;当管道试验压力大于设备的试验压力,且设备的试验压力不低于管道设计压力的1.15倍时,经建设单位同意,可按设备的试验压力进行试验。第10题【答案】B【解析】(P69)汽包的吊装有水平起吊、转动起吊和倾斜起吊三种方法。大型锅炉的汽包吊装多数采用倾斜起吊。第11题【答案】A【解析】(P76)钢制储罐环缝埋弧自动焊接主要用于正装法施工的罐壁环缝焊接,它是将焊接操作机挂在刚组焊好的罐壁上缘,沿罐壁行

19、走,带动埋弧焊机完成环缝焊接。第12题【答案】A【解析】(P81)自动化仪表工程施工的原则是:先土建后安装,先地下后地上,先安装设备再配管布线,先两端后中间。第13题【答案】A【解析】(P94)垂直管道或设备金属保护层的敖设,应由下而上进行施工,接缝应上搭下。第14题【答案】C【解析】(P97)动态式炉窑砌筑必须在炉窑单机无负荷试运转验收合格后方可进行。第15题【答案】B【解析】(P102)建筑管道工程的一般施工程序是:施工准备配合土建预留、预埋管道测绘放线管道支架制作安装管道元件检验管道加工预制管道安装管道系统试验防腐绝热系统清洗试运行竣工验收。第16题【答案】D【解析】(P111)避雷针的

20、材料一般用镀锌(或不锈钢)圆钢和管壁厚度不小于3mm镀锌钢管 (或不锈钢管)制成,热镀锌镀层的厚度应不小于65微米。第17题【答案】D【解析】(P120121)风管系统按工作压力(P)可划分为低压系统(P500Pa)、中压系统(500PaP1500Pa)与高压系统(P1500Pa)三个类别。针对不同工作压力的风管,其制作、安装和严密性试验等方面的技术要求不同。风管系统安装后,必须进行严密性检验。第18题【答案】C【解析】(P130)风管型温、湿度传感器的安装应在风管保温层完成后进行。水管型温度传感器的安装开孔与焊接工作,必须在管道的压力试验、清洗、防腐和保温前进行。第19题【答案】B【解析】(

21、P144)安全部件安装验收要求:限速器动作速度整定封记必须完好,且无拆动痕迹;当安全钳可调节时,整定封记应完好,且无拆动痕迹;轿厢在两端站平层位置时,轿厢、对重的缓冲器撞板与缓冲器顶面间的距离应符合土建布置图要求。第20题【答案】C【解析】(P277)A类计量器具范围是指施工企业最高计量标准器具、用于量值传递的工作计量器具或者列入国家强制检定目录的工作计量器具。例如:兆欧表、接地电阻测量仪、X射线探伤机等。B类计量器具范围是指用于工艺控制,质量检测及物资管理的计量器具。如:电压表、电流表、欧姆表、超声波探伤仪等。二、 多项选择题第1题【答案】BDE【解析】(P32)外观检验:利用低倍放大镜或肉

22、眼观察焊缝表面是否有咬边、夹渣、气孔、裂纹等表面缺陷。用焊接检验尺测量焊缝余高、焊瘤、凹陷、错口等。检验焊件是否变形。第2题【答案】ABE【解析】(P49)用于监视测量表计、控制操作信号、继电保护和自动装置的全部低压回路的接线均为二次回路接线。第3题【答案】ABDE【解析】(P76)常见钢制储罐的焊接方法有:手工电弧焊接、钢制储罐的角焊缝半自动焊接、钢制储罐环缝埋弧自动焊接、双丝埋弧自动角缝焊接、钢制储罐立缝气电焊和磁性角焊缝埋弧焊等。第4题【答案】ABE【解析】(P107)高层建筑排水管道安装的要求有:排水通气管不得与风道或烟道连接,通气管应高出屋面300mm,但必须大于最大积雪厚度;在通气

23、管出口4m以内有门、窗时,通气管应高出门、窗顶600mm或引向无门、窗一侧;在经常有人停留的平屋顶上,通气管应高出屋面2m,并应根据防雷要求设置防雷装置;屋顶有隔热层应从隔热层板面算起。第5题【答案】ACDE【解析】(P121)针对其工作压力等级、板材厚度、风管长度与断面尺寸,采取相应的加固措施。风管可采用管内或管外固件、管壁压制加强筋等形式进行加固。矩形风管加固件宜采用角钢、轻钢型材或钢板折叠;圆形风管加固件宜采用角钢。第6题【答案】ABDE【解析】(P137)消防验收时,施工单位应提交竣工图、设备开箱记录、施工记录(包括隐蔽工程验收记录)、 设计变更记录、调试报告、竣工报告等资料。第7题【

24、答案】ACD【解析】(P289)未经批准或者未采取安全措施在电力设施周围或者在依法划定的电力设施保护区内进行作业,危及电力设施安全的,由电力管理部门责令停止作业、恢复原状并赔偿损失。第8题【答案】BCDE【解析】(P293)特种设备“四方责任”主要是指生产和使用单位、检验检测机构、监管部门和政府四个部门的责任。第9题【答案】ABCD【解析】(P301)分部工程质量验收记录表签字人为建设单位项目负责人、建设单位项目技术负责人、总监理工程师、施工单位项目负责人、施工单位项目技术负责人、设计单位项目负责人。第10题【答案】BCDE【解析】(P317)机电安装工程、电力工程和冶炼工程的签章文件类别均分

25、为7类管理文件,即:施工组织管理;施工进度管理;合同管理;质量管理;安全管理;现场环保文明施工管理;成本费用管理等。石油化工工程是6类,其中安全管理和现场环保文明施工管理合并为一个类别。三、 案例分析题案例一:第1题【答案】在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是正确的。理由:以所处地区作为确定投标资格的依据是一种歧视性的依据,这是中华人民共和国招标投标法明确禁止的行为。【解析】本案例第1问主要考查投标资格。中华人民共和国招标投标法规定,依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或者其他组织参加投

26、标,不得以任何方式非法干涉招标投标活动。由于A施工单位经监理单位资格预审均符合要求,所以不得以外地企业为理由否决其投标资格。第2题【答案】施工招标评标委员会组成不妥。理由:不应包括当地建设行政管理部门的招投标管理办公室主任且有关技术、经济方面的专家少于成员总数的2/3。正确做法:评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表以及有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术、经济等方面的专家不得少于成员总数的2/3。【解析】本案例第2问主要考查施工招标评标委员会的组成。评标委员会和评标方法暂行规定规定,有下列情形之一的,不得担任评标委员会成员:投标人或者投标人主要

27、负责人的近亲属;项目主管部门或者行政监督部门的人员;与投标人有经济利益关系,可能影响对投标公正评审的;曾因在招标、评标以及其他与招标投标有关活动中从事违法行为而受过行政处罚或刑事处罚的。所以,评标委员会不应包括当地建设行政管理部门的招投标管理办公室主任。评标委员会一般由招标人代表和技术、经济等方面的专家组成,成员人数为五人以上单数,其中技术、经济等方面的专家不得少于成员总数的2/3。第3题【答案】B、D、F、H四家施工单位的投标是否为有效标的判断:(1)B施工单位的投标为无效标。理由:B施工单位的情况可以认定为低于成本。(2)D施工单位的投标为有效标。理由:D施工单位的投标报价大写金额小于小写

28、金额,属于细微偏差。(3)F施工单位的投标为无效标。理由:施工F单位的情况可以认定为是明显不符合技术规格和技术标准的要求,属重大偏差。(4)H施工单位的投标为有效标。理由:H施工单位投标文件中某分项工程的报价有个别漏项,属于细微偏差。【解析】本案例第3问主要考查标书是否有效、是否存在偏差以及偏差的处理。根据评标委员会和评标方法暂行规定第二十五条规定,投标文件载明的货物包装方式、检验标准和方法等不符合招标文件的要求,属于重大偏差,为未能对招标文件作出实质性响应,按废标处理。所以,F的投标无效。第二十一条规定,在评标过程中,评标委员会发现投标人的报价明显低于其他投标报价或者在设有标底时明显低于标底

29、,使得其投标报价可能低于其个别成本的,应当要求该投标人作出书面说明并提供相关证明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该投标人以低于成本报价竞标,应当否决其投标,B单位的投标无效。第十九条规定,评标委员会可以书面方式要求投标人对投标文件中含义不明确、对同类问题表述不一致或者有明显文字和计算错误的内容作必要的澄清、说明或者补正。澄清、说明或者补正应以书面方式进行并不得超出投标文件的范围或者改变投标文件的实质性内容。投标文件中的大写金额和小写金额不一致的,以大写金额为准。从这一点来看,D单位的投标有效。第二十六条规定,细微偏差是指投标文件在实质上响应招标文件要求,但在

30、个别地方存在漏项或者提供了不完整的技术信息和数据等情况,并且补正这些遗漏或者不完整不会对其他投标人造成不公平的结果。细微偏差不影响投标文件的有效性。显然,H单位的标书属于这种情况,因此H单位的标书有效。第4题【答案】安装调试阶段发生的火灾属于不可抗力。建设单位应承担的费用包括:工程本身损失150万元,其他单位临时停放在现场的汽车损失25万元,待安装的设备的损失100万元,必要的管理保卫人员费用支出1万元,工程所需清理、修复费用200万元。G施工单位应承担的费用包括:G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元,大火扑灭后G施工单位停工5天,造成其他施工机械闲

31、置损失2万元【解析】略。案例二:第1题【答案】LCD生产线安装进度双代号网络计划如下图所示。【解析】本案例第1问主要考查双代号网络图的绘制。第2题【答案】影响工期的关键工作是:开工后生产线进场,LCD生产线组装固定,LCD生产线试车调整,联动调试、试运行、验收。总工期为180天。【解析】本案例第2、3、4问主要考查关键工作的确定、总工期的计算以及判断某一工作的延期是否会影响总工期。网络图线路中总的工作持续时间最长的线路为关键线路。关键线路上的工作为关键工作。关键线路上所有关键工作的持续总时间即为总工期。判断某一工作延期是否影响总工期,首先看此工作是否是关键工作,如为关键工作,则该工作延期几天,

32、影响总工期几天;如为非关键工作,延期时间要与该工作总时差进行比较(如果延期天数未超过该工作总时差,则不影响总工期;如果延期天数超过该工作总时差,则影响总工期,影响天数为超出总时差的天数)。本案例第2问从双代号网络图中可以看出该LCD生产线的关键线路为BEGI,即关键工作为开工后生产线进场,LCD生产线组装固定,生产线试车调整,联动调试、试运行、验收。总工期为180天。第3题【答案】基础检验工作增加到30天,不会影响总工期。理由:因为基础检验在非关键线路上,出现的偏差未大于总时差30天。【解析】本案例第3问基础检验工作为非关键工作。其总时差为30天,该工作延期20天(30-10=20)未超过其总

33、时差,所以不影响总工期。第4题【答案】LCD生产线设备晚到7天,要影响总工期。理由:因为该工作在关键线路上。【解析】本案例第4问LCD生产线组装固定为关键工作,LCD生产线设备晚到7天,会影响总工期,总工期延长7天。第5题【答案】如按合同工期完成,A施工单位应采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。【解析】本案例第5问主要考查工期调整应采取的措施。如按合同工期完成,A施工单位应采用改变施工方案和调整施工程序等适当措施压缩关键工作的持续时间。LCD生产线设备晚到7天,只能压缩其后

34、续关键工作的持续时间,即在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。案例三:第1题【答案】外方专家提出的做法不妥当。这样的做法对于外方而言,是满足了他们的要求,但在我们国家施工,就必须符合我们国家的相关规定。一是A机电安装工程公司要做没接触过的管子的焊接工艺评定,对施焊该项工作的焊工进行培训和考试,合格后再经过外方专家的考核方可施焊;二是外方带来的测量仪器,必须经过省级以上计量行政部门检定合格后使用,所以他们直接使用不妥当。【解析】本案例第1问主要考查焊接工艺评定和施工计量器具的使用要求。第2题【答案】安全技术交底制度包括以下几个方面的内容:(

35、1)工程开工前,工程技术负责人要将工程概况、施工方法、安全技术措施等向全体职工进行详细交底。(2)分项、分部工程施工前,工长(施工员)向所管辖的班组进行安全技术措施底。(3)两个以上施工队或工种配合施工时,工长(施工员)要按工程进度向班组长进行交叉作业的安全技术交底。(4)班组长要认真落实安全技术交底,每天要对工人进行施工要求、作业环境的安全交底。(5)安全技术交底按施工工种安全技术交底;分项、分部工程施工安全技术交底;采用新工艺、新技术、新设备、新材料施工的安全技术交底。【解析】本案例第2问主要考查安全技术交底制度的内容。安全技术交底制度包括以下几个方面的内容:工程开工前,工程技术负责人要将

36、工程概况、施工方法、安全技术措施等向全体职工进行详细交底。分项、分部工程施工前,工长(施工员)向所管辖的班组进行安全技术措施底。两个以上施工队或工种配合施工时,工长(施工员)要按工程进度向班组长进行交叉作业的安全技术交底。班组长要认真落实安全技术交底,每天要对工人进行施工要求、作业环境的安全交底。安全技术交底按施工工种安全技术交底;分项、分部工程施工安全技术交底;采用新工艺、新技术、新设备、新材料施工的安全技术交底。第3题【答案】人员在高空作业,如意外从高空跌落,可能造成人身伤害。高空作业不可避免,安全技术措施应主要从防护着手,包括:职工的身体状况(不允许带病作业、疲劳作业、酒后高空作业)和根

37、据具体情况制定的防护措施(佩戴安全带、设置安全网、防护栏等)。【解析】本案例第3问主要考查高空作业的安全预防措施。人员在高空作业,如意外从高空跌落,可能造成人身伤害。高空作业不可避免,安全技术措施应主要从防护着手,包括:职工的身体状况和根据具体情况制定的防护措施。第4题【答案】吊车的选择应依照吊车说明书规定的特性曲线图、表进行。一般的选择程序步骤是:(1)根据被吊设备或构件的吊装重量(或计算重量)、就位高度、位置和已确定的吊车使用工况,初定吊车的站位位置。(2)根据设备尺寸、设备吊装高度、吊索高度和吊车站位位置(即由此确定的吊车工作半径),查吊车作业范围曲线图,初定吊车臂杆长度。(3)根据吊车

38、工况和已定的吊车工作半径、臂长,查吊车的起重能力表,査出吊车在此配置下的额定起重量。若额定起重量大于设备的吊装重量,本项选择合格,否则重选。(4)计算吊臂与设备之间、吊钩与设备及吊臂之间的安全距离,若符合规范要求,选择合格,否则重选。(5)按上述步骤进行优化,最终确定吊车臂长、工作半径等参数。【解析】本案例第4问主要考查吊装机械的选用。吊车的选择应依照吊车说明书规定的特性曲线图、表进行。一般的选择程序步骤是:根据被吊设备或构件的吊装重量(或计算重量)、就位高度、位置和已确定的吊车使用工况,初定吊车的站位位置。根据设备尺寸、设备吊装高度、吊索高度和吊车站位位置(即由此确定的吊车工作半径),查吊车

39、作业范围曲线图,初定吊车臂杆长度。根据吊车工况和已定的吊车工作半径、臂长,查吊车的起重能力表,査出吊车在此配置下的额定起重量。若额定起重量大于设备的吊装重量,本项选择合格,否则重选。计算吊臂与设备之间、吊钩与设备及吊臂之间的安全距离,若符合规范要求,选择合格,否则重选。按上述步骤进行优化,最终确定吊车臂长、工作半径等参数。案例四:第1题【答案】空气处理机组运转时产生晃动的原因:叶片角度组装得不一致。解决方法:应按符合设备技术文件的规定和施工质量验收规范的要求来重新安装叶片。【解析】本案例第1、2问主要考查通风与空气处理设备的安装要求。在现场组装轴流风机的叶片时,若各叶片的角度不符合设备的技术文

40、件的规定,将影响风机的出口风压和风量,叶片角度组装得不一致,将造成风机运转时产生脉动现象。现在出风口风量正常,那么就可能是风管漏风的原因。该系统设计工作压力为600Pa,属于中压系统,进行严密性检测时,应在漏光法检测合格的基础上,再进行漏风量测试的抽查。第2题【答案】S1系统送入空调区的风量与设计风量相差较大的主要原因:风管系统漏风和风管系统检测方法不正确。【解析】本案例第1、2问主要考查通风与空气处理设备的安装要求。在现场组装轴流风机的叶片时,若各叶片的角度不符合设备的技术文件的规定,将影响风机的出口风压和风量,叶片角度组装得不一致,将造成风机运转时产生脉动现象。现在出风口风量正常,那么就可

41、能是风管漏风的原因。该系统设计工作压力为600Pa,属于中压系统,进行严密性检测时,应在漏光法检测合格的基础上,再进行漏风量测试的抽查。第3题【答案】解决阀门滴水问题的措施是:采取保冷措施。【解析】本案例第3问主要考查阀门滴水的解决措施。案例背景:空气处理机组冷却水进出管路上的阀门有滴水,经检查这两个阀门未保冷但无漏水。由此可见,阀门及阀门安装质量是合格的,但是有滴水,该水应该是阀门处产生的冷凝滴水,所以需采取保冷措施。第4题【答案】按照建筑工程项目划分标准,该通风空调系统应划分为图书馆工程的分部工程。该工程的施工质量验收程序是:分部工程由施工单位项目负责人组织检验评定合格后,向监理单位(或建

42、设单位项目负责人)提出分部工程验收的报告,由总监理工程师(或建设单位项目负责人)组织施工单位的项目负责人和技术、质量负责人等有关人员进行验收。【解析】本案例第4问主要考查建筑工程项目划分及工程质量验收程序。建筑工程可划分为单位工程,分部工程和分项工程。单位工程是能形成独立使用功能的建筑物,分部工程划分是按专业性质或建筑部位确定,而分项工程是按主要工种、设备组别、材料、用途、种类等划分。本案例整个图书馆作为一个单位工程,则建筑给水排水采暖系统、建筑电气、通风空调系统、建筑智能化系统、电梯、消防等各自均可作为分部工程。分部工程由施工单位项目负责人组织检验评定合格后,向监理单位(或建设单位项目负责人)提出分部工程验收的报告,由监理单位总监理工程师(或建设单位项目负责人)组织施工单位的项目负责人和技术、质量负责人等有关人员进行验收。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
