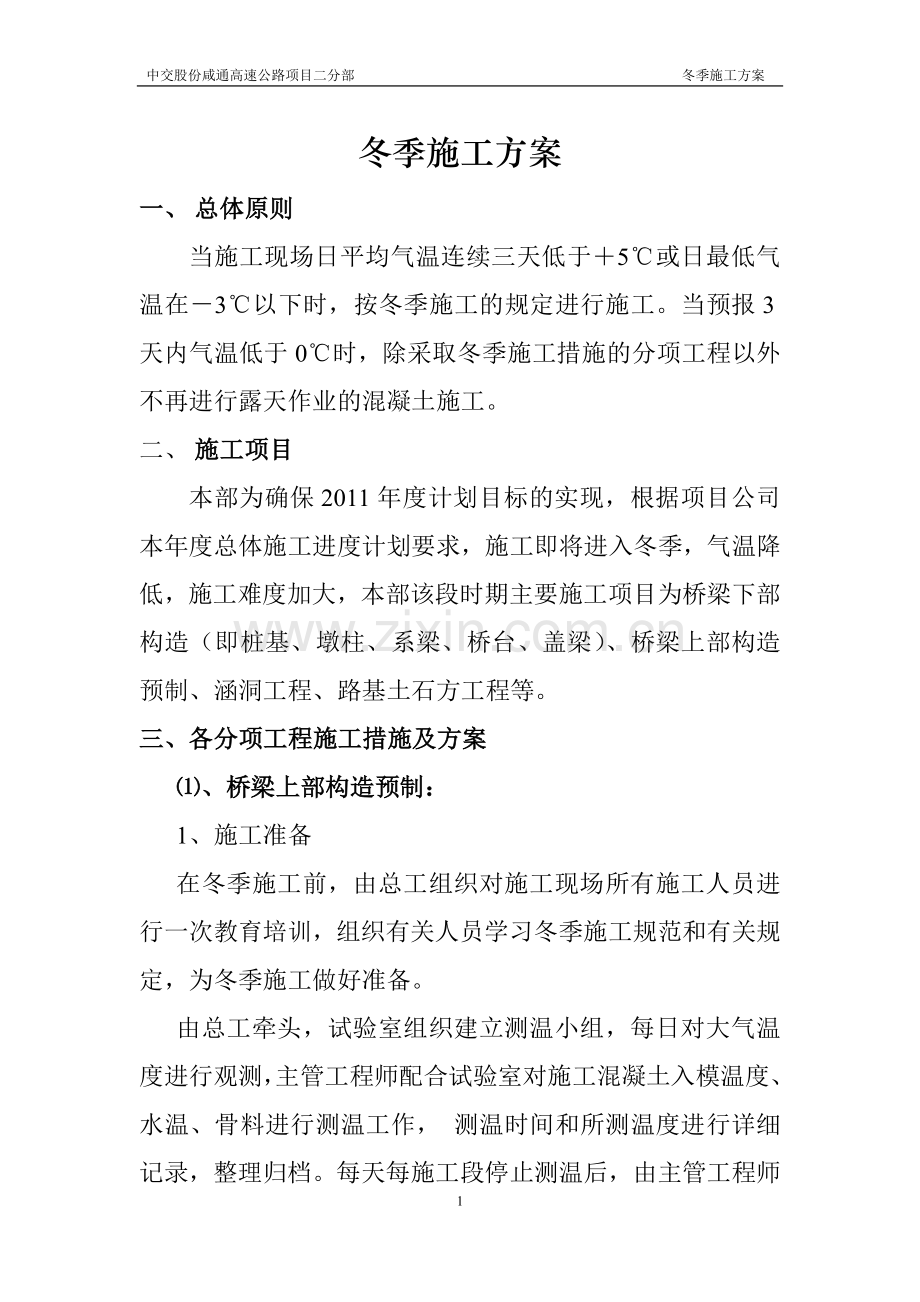

1、中交股份咸通高速公路项目二分部 冬季施工方案冬季施工方案一、 总体原则当施工现场日平均气温连续三天低于5或日最低气温在3以下时,按冬季施工的规定进行施工。当预报3天内气温低于0时,除采取冬季施工措施的分项工程以外不再进行露天作业的混凝土施工。二、 施工项目本部为确保2011年度计划目标的实现,根据项目公司本年度总体施工进度计划要求,施工即将进入冬季,气温降低,施工难度加大,本部该段时期主要施工项目为桥梁下部构造(即桩基、墩柱、系梁、桥台、盖梁)、桥梁上部构造预制、涵洞工程、路基土石方工程等。三、各分项工程施工措施及方案、桥梁上部构造预制:1、施工准备在冬季施工前,由总工组织对施工现场所有施工人

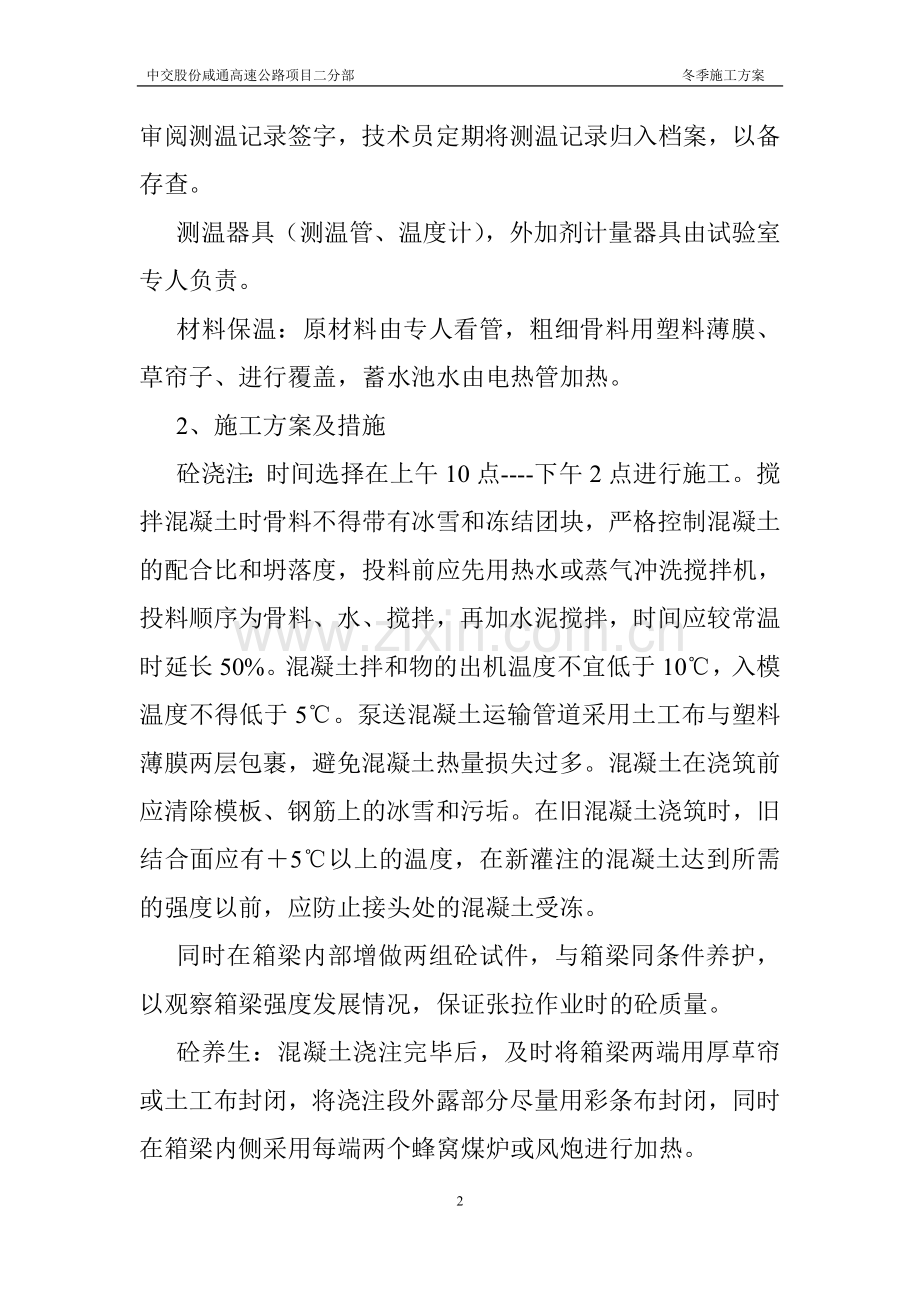

2、员进行一次教育培训,组织有关人员学习冬季施工规范和有关规定,为冬季施工做好准备。由总工牵头,试验室组织建立测温小组,每日对大气温度进行观测,主管工程师配合试验室对施工混凝土入模温度、水温、骨料进行测温工作, 测温时间和所测温度进行详细记录,整理归档。每天每施工段停止测温后,由主管工程师审阅测温记录签字,技术员定期将测温记录归入档案,以备存查。测温器具(测温管、温度计),外加剂计量器具由试验室专人负责。材料保温:原材料由专人看管,粗细骨料用塑料薄膜、草帘子、进行覆盖,蓄水池水由电热管加热。2、施工方案及措施砼浇注:时间选择在上午10点-下午2点进行施工。搅拌混凝土时骨料不得带有冰雪和冻结团块,严
3、格控制混凝土的配合比和坍落度,投料前应先用热水或蒸气冲洗搅拌机,投料顺序为骨料、水、搅拌,再加水泥搅拌,时间应较常温时延长50%。混凝土拌和物的出机温度不宜低于10,入模温度不得低于5。泵送混凝土运输管道采用土工布与塑料薄膜两层包裹,避免混凝土热量损失过多。混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢。在旧混凝土浇筑时,旧结合面应有5以上的温度,在新灌注的混凝土达到所需的强度以前,应防止接头处的混凝土受冻。同时在箱梁内部增做两组砼试件,与箱梁同条件养护,以观察箱梁强度发展情况,保证张拉作业时的砼质量。砼养生:混凝土浇注完毕后,及时将箱梁两端用厚草帘或土工布封闭,将浇注段外露部分尽量用彩条布封闭
4、,同时在箱梁内侧采用每端两个蜂窝煤炉或风炮进行加热。要做好混凝土内部温度、养护温度、外部环境温度的记录。如遇天气骤然变坏(寒流、强风),则必须及时采取措施加强保温防护,以避免混凝土在获得应有的强度前遭受冻结。、桥梁下部构造施工: 1、施工准备 同前 2、施工方案及措施砼浇注:混凝土施工选择在上午10点-下午2点进行施工。搅拌混凝土时骨料不得带有冰雪和冻结团块,严格控制混凝土的配合比和坍落度,投料前应先用热水或蒸气冲洗搅拌机,投料顺序为骨料、水、搅拌,再加水泥搅拌,时间应较常温时延长50%。混凝土拌和物的出机温度不宜低于10,入模温度不得低于5。混凝土的运输时间应尽可能的缩短,运输混凝土的容器应
5、有保温措施。 砼养生:浇注完后的系梁、盖梁、桥台四周用塑料彩条布或土工布围裹,外加棉被进行覆盖,做好混凝土内部温度、养护温度、外部环境温度的记录。圆柱墩应在混凝土灌注结束初凝后应立即进行保温防寒。首先用塑料薄膜将墩身包裹再用土工布进行包裹,然后用塑料薄膜进行第三层包裹。应保持保温材料干燥,严禁向混凝土及覆盖物洒水。如遇天气骤然变坏(寒流、强风),则必须及时采取措施加强保温防护,以避免混凝土在获得应有的强度前遭受冻结,混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢。在旧混凝土浇筑时,旧结合面应有5以上的温度,在新灌注的混凝土达到所需的强度以前,应防止接头处的混凝土受冻。、涵洞、通道工程施工1、施工
6、准备 同前 2、施工方案及措施砼浇注:混凝土施工选择在上午10点-下午2点进行施工。搅拌混凝土时骨料不得带有冰雪和冻结团块,严格控制混凝土的配合比和坍落度,投料前应先用热水或蒸气冲洗搅拌机,投料顺序为骨料、水、搅拌,再加水泥搅拌,时间应较常温时延长50%。混凝土拌和物的出机温度不宜低于10,入模温度不得低于5。混凝土的运输时间应尽可能的缩短,运输混凝土的容器应有保温措施。砼养生:浇注完成后采用棉被进行覆盖养护。、钢筋及预应力施工工艺1、室外进行钢筋焊接时,除应按照常温焊接的有关规定执行外,还应调整焊接工艺参数(焊接电流、电压、焊接通电时间等),同时还应采取措施,减少焊件温度的梯度。2、负温钢筋
7、焊接在室内进行,如必须在室外焊接,应有挡风措施,焊接后的接头宜覆盖炉渣或石灰粉,使其缓慢冷却,严禁直接碰到冰雪。3、在负温条件下使用的钢筋,施工时加强检验,钢筋在运输和加工过程中防止撞击和刻痕。4、冰雪天采取覆盖措施,防止表面结冰瘤,在浇筑混凝土前,应清除钢筋上的积雪冰屑,绑扎完毕后,应尽快进行下道工序。四、冬季施工混凝土的质量检查1、混凝土灌注结束初凝后应立即进行保温防寒。在混凝土的外露面上,须注意不使新灌好的混凝土因铺盖保温层而被弄脏,不宜将锯末草帘之类的隔热材料,直接铺在新浇注的混凝土之上。2、检查混凝土表面是否受冻,粘连收缩裂缝,边角是否脱落,施工缝有无受冻痕迹。3、混凝土冬期施工时,
8、除应保留标准养护试件外,还应制取相同数量与结构混凝土同条件养护的试件。4、质检人员和技术人员监督现场养护试块是否与结构同条件养护。5、根据与结构混凝同条件养护试件的试验,证明已经达到设计强度的40%以上并达到拆模强度后,方可拆除结构模板。五、冬季施工测温范围及次数大气环境、环境温度每昼夜测4次。混凝土养护测温,在温度未达到3.5MPa前,每2h测一次,达到以后,每6h测一次。温度计应与外界气温隔绝,并应在测温孔内留置不少于3分钟。六、冬季施工安全保障措施方案冬季施工安全保障必须认真执行公路工程施工安全技术规程,结合我项目部的实际情况,采取相应的安全措施。 1、冬期施工安全教育1.1由项目部组织
9、施工人员培训,组织有关各专业人员学习有关冬期施工的理论、规范、规定和施工技术。1.2冬施过程中还须对全体职工定期进行冬施的过程教育,对施工现场定期进行安全、质量检查和验收。1.3结合不同时间的工程任务在施工前做好安全技术交底,重点进行冬施工安全技术措施的交底,配备好安全防护用品。1.4对现场每一个工人都必须进行安全教育和操作规程的教育:对变换工种及临时参加生产劳动的人员,也要进行安全教育和安全交底。1.5特殊工种(包括:电气、架子、起重、锅炉、焊接、机械、车辆等工种)须经专业培训、考核发证后方可上岗操作。每年进行一次复审。1.6采用新设备、新机具。新工艺应对操作人员进行机械性能、操作方法等安全
10、技术交底。2、冬期施工安全管理2.1项目部要针对冬期建筑施工安全生产的特点,以起重机械、施工用电、模板工程、施工坍塌、高处坠落、临时设施、以及防火、防风、防冻、防滑、防中毒等工作为重点,召开会议部署冬期安全生产工作。各部门要结合工程施工情况和冬施方案制定冬期管理要求,组织冬期施工的专项检查,对查出的事故隐患制定措施,限期整改;对不能保证安全生产的,要坚决予以停工,确保万无一失。2.2冬期施工应做好防火工作。2.2.1对职工要加强安全及消防教育,重点工程的施工人员应进行冬施安全及消防入场教育。2.2.2在施工现场未经批准,不准随意动火,防止火灾的发生。施工现场的生产和生活用火,须做到有制度、有消
11、防器材和工具、有专人负责看管,做到火灭人走。2.2.3施工现场配有足够的消防器材,并应按规定和需要设置,严禁挪用和损坏。2.2.4宿舍、食堂、仓库里要通风良好,材料堆放等应符合消防安全有关规定,保持一定的安全距离。2.2.5易燃品要及时清理,远离施工地点堆放,安排好监护人,严禁用易燃或可燃液体点火。2.2.6现场施工用电严格按照“三级配电二级保护”、“三相五线制”执行,配电室内设灭火器,防止因电源引起火灾事故;整个工地,明文规定严禁私拉乱接电线,必须按规定专人接线。2.2.7严禁在宿舍内用碘钨灯、大功率灯泡取暖。由项目经理部安全部牵头,对现场办公及宿舍的取暖设施进行检查合格后方可允许取暖。2.
12、2.8施工现场严禁烧火,禁止生火、电炉、汽化炉取暖。2.2.9木工房、材料库、气焊处禁止吸烟,并设灭火器材、防火砂等防火设备2.2.10加强冬季混凝土保温覆盖草帘、棉毡的消防管理工作,冬期施工现场保温材料必须使用防火保温被。现场混凝土养护期间保温材料、燃料、外加剂和加热器设备应远离火源;覆盖材料的存放现场严禁动火,配备足够的消防器材,把火灾隐患消灭在萌芽状态。2.3冬期施工必须做好防爆工作。2.3.1空压机等压力容器使用前,必须经技术、安全、设备等部门检查合格,方可使用。司炉工应随时掌握锅炉运行情况,并有采取应急措施的手段。在汽源、热水供应点设置提示标志,提醒使用人员防止烫伤;2.3.2易燃易
13、爆的炸药、雷管、导火索和液化气罐等,设专人监管,确保使用安全;2.3.3乙炔发生器的保险链、保险壶和保险针等必须良好有效,遇有冻结情况应以热水溶化,不准明火烘烤;2.3.4乙炔瓶、氧气等存放场地要符合安全要求,并加强管理。2.3.5易燃易爆材料、有毒物品、爆炸物品都应分别存放在符合规定的地点,并设专人保管,严格发放和使用制度。2.4冬期施工必须做好防滑工作。2.4.1对脚手架和场内运输道路,要有可靠防滑措施,特别是临时马道、通道、过桥等要钉防滑条,发现有损坏时,要及时修理。对斜道、通行道、爬梯等作业面上的霜冻、冰块、积雪要及时清除。2.4.2霜雪天后要及时清扫。大风大雪后要及时检查脚手架,除应
14、及时清扫霜雪外,尚可采用撒炉灰、锯末、砂子等方法进行防滑。防止高空坠落事故发生。2.4.3每天上班时,首先清除操作部位的冰、霜、雪等。从事高处作业人员,衣着要灵便, 挂牢安全带,雪天除紧急情况外尽可能不从事危险作业;2.5冬期施工必须做好防冻工作。2.5.1入冬前,应对现场使用的机械设备和建、构筑物进行全面检查、维护,凡是固定位置的施工机械等都应搭设防寒棚; 2.5.2一切贮水机械设备及管道内的存水,每天下班时,一定要把水放干净,防止冻裂;管、池试水后要及时排出;确保冬期顺利施工;2.5.3职工生活用水管、排水排污管道外露的均应做好保温防冻工作。2.6冬期施工必须做好防毒工作。2.6.1加强有
15、毒有害物品的管理。2.6.2存放有毒、有害物品的仓库应有专人负责。2.6.3对有毒、有害作业场所和用焦炉、煤炉生火的场所必须设通风孔,有专人看管,保持空气畅通,防止中毒事故发生。2.6.4职工宿舍要符合安全卫生标准,解决好通风与保暖,严禁使用没有烟囱的炉子,禁止在宿舍内使用木材及电炉子取暖,宿舍内设灭火器,并且设有专人负责;2.6.5工地每天晚上要有人值班,巡查职工宿舍情况,预防煤气中毒等事故。2.7预制场梁板张拉安全管理2.7.1、张拉作业区,应设警告标志,无关人员,严禁入内;2.7.2、检查张拉设备工具(如:千斤顶、油泵、压力表、油管、顶楔器及液控顶压阀等)是否符合施工安全的要求。压力表应
16、按规定周期进行检定;2.7.3、高压油泵与千斤顶之间的连接点各接口必须完好无损,螺母拧紧。油泵操作人员要戴防护眼镜;2.7.4、油泵开动时,进、回油速度与压力表指针升降保持一致,并平稳、均匀。安全阀保持灵敏可靠;2.7.5、张拉时,千斤顶的对面及后面严禁站人,作业人员应站在千斤顶的两侧,以防锚具及销子弹出伤人;2.7.6、后张法张拉时,混凝土强度必须达到设计要求强度后,方可进行张拉;2.7.7、张拉操作中,若出现异常现象(如:油表振动剧烈,发生漏油,电机声音异常,发生断丝、滑丝等),应立即停机进行检查;2.7.8、张拉钢束完毕,退销时,应采取安全防护措施,防止销子弹出伤人。卸销子时,不得强击;
17、2.7.9、张拉时和完毕后,对张拉施锚两侧均应妥善保护,不得压重物。张拉完毕,尚未灌浆前,梁端应设围护和挡板。严禁撞击锚具、钢束及钢筋。不得在梁端附近作业或休息;2.7.10、管道压浆时,应严格按照规定压力进行。施压前调整好安全阀,行检验,确认无误后,方可作业。管道压浆时,操作人员戴防护眼镜和其它防护用品。关闭阀门时,作业人员应站在侧面,以确保安全。2.7.11、夜间施工时,必须配备足够的照明设施,保障夜间施工安全。3、冬期电气安全管理3.1在冬期施工时间中,必须有现场电器线路及位置平面图。现场应设电工负责安装、维护和管理用电设备。严禁非电工人员随意拆改。3.2施工现场要配置统一制式开关箱,箱
18、的门、锁齐全;严禁缺门或开门用电,刀闸开关护盖要齐全,保险丝严禁用铜、铝丝代替铅丝。所有动力设备必须达到一机一闸一漏控制,不准一闸多用。箱内必须装漏电保护器,箱内不得有杂物,箱要防雨,外壳要接零或接地保护,不能挂在电线杆或树木上。要达到三级保护(采用TN-S系统)。停用的设备必须拉闸断电,锁好开关箱。3.3施工现场严禁使用裸线。不得私架电线,加强线路检查,防止漏电及电路失火,尤其是要在大风雪后对供电线路进行检查,防止断线造成触电事故。现场架设的电线和电器设施,必须符合安装规范和操作规程。施工现场遇有高压电线达不到安全距离,必须采取绝缘隔离防护措施。电线铺设要防砸、防碾压,防止电线冻结在冰雪之中
19、。大风雪后,应对供电线路进行检查,防止断线造成触电事故。3.4采取电加热设备提高施工环境温度,应有“强电进楼措施”。用电设备采用专用电闸箱。强电源与弱电源的插座要区分开,并明确明显标识,防止误操作造成事故。3.5室内配线必须采用塑料护套绝缘导线,并用瓷瓶敷设;进户线过墙应穿管保护,室外端应采用绝缘子固定,配电线路必须使用五芯电缆架空导线必须采用橡胶绝缘导线,设在专用电杆上,严禁架在树木、脚手架上。3.6宿舍内不准私接电源和使用电炉、电暖器、电热毯等电器设备取暖。凡用电热毯取暖的宿舍要统一单接电源插座线,且必须经过漏电保护器。3.7焊接时的焊把导电部分不能与金属进接接触。3.8严防电气线路火灾,
20、禁止使用碘钨灯取暖,宿舍电气线路穿墙应采用可靠保护,工人上班后应切断所有电源。3.9加强临时用电线路、设备的检查、监督工作,室外各种用电设施、线路、脚手架等,在雨雪天、大风天后、作业前均要由安全、机械、工地负责人、专业负责人、电工及班组长共同检查验收,确认安全可靠并签发验收合格证后方准再次投入使用。4、冬施建筑机械管理4.1起重吊装机械4.1.1在露天、有六级以上大风或大雨大雪、大雾等恶劣天气时应停止起重吊装作业。如要施工必须采取有效的安全技术措施。4.2.2风力在四级以上时,不得进行起重吊装机械升降作业。 4.3.3在作业中风力突然达到四级或以上时,必须立即停止,并应紧固上、下塔身各连接螺栓
21、。4.2起重机的拆装:4.2.1作业应在白天进行。 4.2.2当遇大风、浓雾和雨雪天等恶劣天气时应停止作业 4.2.3遇有六级以上的大风时,严禁安装和拆卸锚固装置4.3升降机4.3.1在大雨、大雾、六级以上大风以及导轨架、电缆等结冰时,必须停止运行,并将梯笼降至到底层,切断电源。4.3.2建筑机械在寒冷季节,当室外温度低于5,所有用水冷却的机械设备,在停止使用后,操作人员应及时放尽机体存水。4.3.3使用防冻液的机械设备,在加入防冻液前,应对冷却系统进行清洗根据气温要求,按比例配制防冻冷却液。4.4加强施工机械管理4.4.1所有施工机具进入施工现场必须技术状况良好,安全装置齐全有效。经安全检查
22、合格验收后方可使用,施工机具操作人员应按照有关规定持证上岗。班前对所使用的机具、设备、防护用品及操作环境进行全面、详细的检查,发现隐患立即上报。4.4.2施工现场搅拌机应搭高防雷、防风操作棚,操作棚要统一制式,结构要美观大方。搅拌机与地面固定牢固。4.4.3塔式起重机的三限位、两保险必须齐全,活动灵敏,安全可靠,启动控制开关应在零位,电缆卷筒必须运转灵活,安全可靠,不得拖缆。4.4.4冬施机械采用冬季用油。5、高处作业5.1雨天和雪天进行高处作业时必须有可靠的防滑、防寒和防冻措施。 5.2 凡水、冰、雪、霜均应及时清除。5.3对进行高处作业的高耸建筑物,遇有六级以上的强风、浓雾等的恶劣气候,不得进行露天攀登与悬空高处作业。6、解除冬期施工后的安全管理随着气温的回升,连续七昼夜不出现负温度方可解除冬施。但注意以下几点:6.1深坑应随时观测土坡稳定,应有专人负责观测。有条件时要抓紧回填土。6.2冬期施工搭设的高架、外用电梯,高度超过三层楼以上的架子,塔式起重机基础和电线杆基础等,应进行一次普查,防止地基冻融沉陷造成倾斜倒塌。6.3现场内的各种材料、半成品、砼构件、材料堆放场、模板堆放场应进行检查和整理。防止各类材料堆场在土层冻融中倒塌伤人。中交股份咸通高速公路项目二分部 二一一年十一月四日15
