资源描述
外墙面砖施工方案
一、编制依据
《水岸新天工程装饰效果图》、《外墙装修问题工作联系函》
《建筑施工规范大全》、《建筑施工手册》、《外墙装修图纸会审记录》
二、施工准备
1、材料准备:
面砖规格主要采用由12块45mm×95mm规格小砖粘纸贴成的295mm×295mm规格大面砖,每块小砖间距为5mm(灰缝宽度),使用时可以按需要撕下其中每块45mm×95mm规格小砖单独使用。粘结材料为素水泥浆内搀10%(水泥用量)108胶拌和物。
2、工具机械准备:
铁板、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、毛刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、小铲、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、墨线盒等。
3、人员准备:根据现场实际情况,每个栋号安排一个劳务班组,每个班组为30人,保证20个大工。
4、技术准备:
现场施工员熟悉面砖操作规程,了解每个部位面砖规格、型号,向劳务班组做好技术交底。并从上而下吊通线,放出面砖竖向和水平线。水平线有层线和窗台线,竖向线按二块大面砖的宽度放出。
三、施工工艺
1、先弹竖向墨线(控制线),再弹水平方向墨线(控制线)。根据控制线弹出每块砖位置线。然后刮底浆、贴面砖,撕面纸、清理。

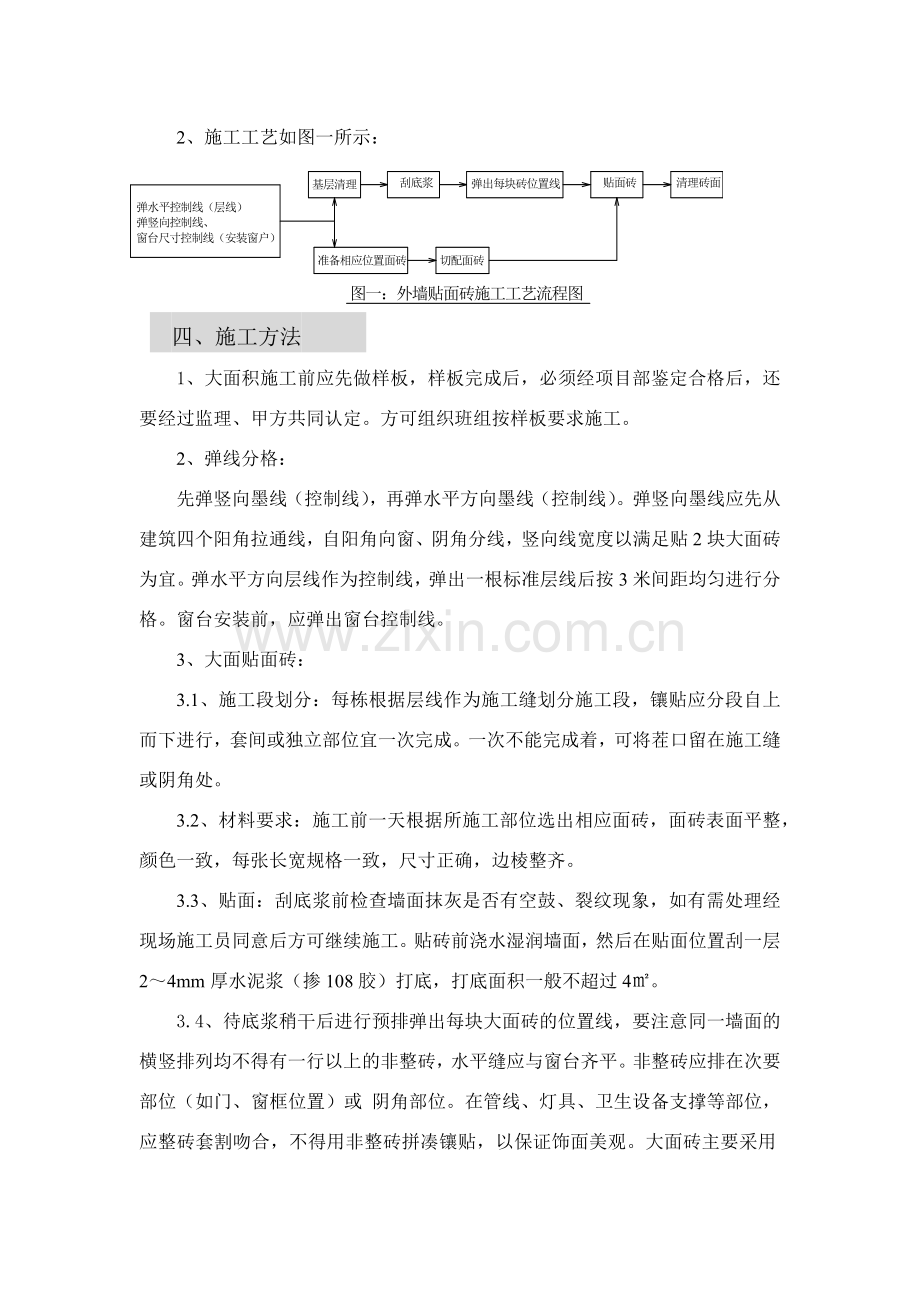

2、施工工艺如图一所示:
四、施工方法
1、大面积施工前应先做样板,样板完成后,必须经项目部鉴定合格后,还要经过监理、甲方共同认定。方可组织班组按样板要求施工。
2、弹线分格:
先弹竖向墨线(控制线),再弹水平方向墨线(控制线)。弹竖向墨线应先从建筑四个阳角拉通线,自阳角向窗、阴角分线,竖向线宽度以满足贴2块大面砖为宜。弹水平方向层线作为控制线,弹出一根标准层线后按3米间距均匀进行分格。窗台安装前,应弹出窗台控制线。
3、大面贴面砖:
3.1、施工段划分:每栋根据层线作为施工缝划分施工段,镶贴应分段自上而下进行,套间或独立部位宜一次完成。一次不能完成着,可将茬口留在施工缝或阴角处。
3.2、材料要求:施工前一天根据所施工部位选出相应面砖,面砖表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐。
3.3、贴面:刮底浆前检查墙面抹灰是否有空鼓、裂纹现象,如有需处理经现场施工员同意后方可继续施工。贴砖前浇水湿润墙面,然后在贴面位置刮一层2~4mm厚水泥浆(掺108胶)打底,打底面积一般不超过4㎡。
3.4、待底浆稍干后进行预排弹出每块大面砖的位置线,要注意同一墙面的横竖排列均不得有一行以上的非整砖,水平缝应与窗台齐平。非整砖应排在次要部位(如门、窗框位置)或 阴角部位。在管线、灯具、卫生设备支撑等部位,应整砖套割吻合,不得用非整砖拼凑镶贴,以保证饰面美观。大面砖主要采用45mm×95mm规格砖横贴,灰缝为5mm,具体如图二所示:
在弹好水平线的下口上,支上一根垫尺,镶贴前在底灰上抹一层素水泥浆(掺水用量的在面砖背面抹一层素水泥浆,缝里要灌满水泥浆,然后沿位置线将其贴在墙面上对齐缝,轻轻扣实,使其粘结牢固。依次镶贴,最后在面砖的纸面上刷水,使其湿润脱胶,便可揭纸。揭纸时应仔细按顺序用力向下揭,切记向外猛揭。检查调整缝隙,并补好个别带下的小块面砖。
3.4、面砖清理:待粘结水泥浆凝固后,用素水泥浆擦缝,然后及时用毛刷和海绵块蘸水清洁面砖表面。
五、细部做法
1、层缝位置做法:层缝处勾缝宽度按20mm考虑,上下各镶贴一排竖向排列面砖,水平位置同所在楼层位置。层缝如图三所示:
2、面砖应从阳角开始排,非整砖留在阴角或门、窗位置,如图四所示:
3、书房构造柱四面贴砖,窗侧横贴一块面砖。做法具体如图五所示:
4、外侧20cm宽(除观光电梯外)贴面砖部分粉刷后考虑250mm宽,按2块半砖进行横排,具体如图六所示:
5、观光电梯外侧20cm宽部分面砖横贴,考虑粉刷后贴面砖,做法具体如图七所示:
6、在阳台梁底、构架外侧梁底横贴一块面砖做滴水。滴水向里斜10mm,做法具体如图八所示:
7、窗套处贴面砖,窗顶横贴两块面砖做滴水,滴水向里斜10mm,窗台横贴两块面砖,向外放坡,斜15mm。做法具体如图九所示:
六、成品保护措施
1、贴面砖镶贴好的陶瓷砖墙面,应有切实可靠的防止污染的措施;同时
要及时清擦干净残留在门窗框、扇上的水泥浆。特别是铝合金门窗框、扇,事先应粘贴好保护膜,预防污染。
2、各施工层在凝结前应防止风干、暴晒、水冲、撞击和振动。
3、少数工种(水电、通风、设备安装等)的各种活应做在陶瓷锦砖镶贴之前,防止损坏面砖。
4、拆除架子时注意不要碰撞墙面。
七、质量标准及质量保证措施
1、主控项目:
a、面砖的品种、规格、图案、颜色和性能应符合设计要求。检验方法:观察,检查产品合格证书、性能检测报告和复验报告。
b、粘结材料及施工方法应符合设计要求及国家现行产品标准及工程技术标准规定。
c、面砖粘结必须牢固,无空鼓、裂纹。检验方法:检查样板粘结强度检测报告和施工记录;用小锤轻击检查。
2、一般项目:
a、面砖表面应平整、洁净、色泽一致,无裂痕和缺损。检验方法:观察
b、阴阳角处搭接方式应符合设计要求。检验方法:观察
c、面砖接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求。检查方法:尺量检查
d、排水部位坡向正确,坡度符合设计要求。检查方法:用水平尺检查。
面砖粘贴的允许偏差和检验方法:
项次
项目
允许偏差(mm)
检验方法
外墙面砖
1
立面垂直度
3
用2m垂直检测尺检查
2
表面平整度
4
用2m靠尺和塞尺检查
3
阴阳角方正
3
用直角检测尺检查
4
接缝直线度
3
拉5m线,不足5m拉通线,用钢尺检查
5
接缝高低差
1
用钢尺和塞尺检查
6
接缝宽度
1
用钢尺检查
3、质量保证措施:
a、基层墙面经验收合格后方可进行面砖施工。
b、根据层线划分施工段,每个施工段检查验收后方可进行下一施工段施工。
c、半砖应留在阴角、门窗等次要部位,窗套、梁底面砖找坡方向正确。
八、质量通病防止措施
1、空鼓:基层清理不够干净;抹底子灰时,基层没有保持湿润;面砖铺贴前底子灰没有保持湿润;面砖背面抹水泥浆不够均匀或量不足;面砖勾缝不严均可引起空鼓。
处理措施:打底浆以前湿润墙面,贴面时在面砖均匀刮一层水泥浆,贴面时压实。处理方法:先用切割机将空鼓处面砖切除,然后用水清洗干净,刮一层底浆(内掺10%108胶),再贴面砖。
2、水平、竖向灰缝不直,面砖歪斜:贴面砖时每面墙挂通线,贴好撕下粘纸后根据位置线及时调整歪斜的面砖。
3、垂直度、平整度:贴砖前在底浆上弹出面砖控制线,每个施工段内从下向上依次粘贴,贴面砖时及时检查调整。
4、墙面脏:主要是因为铺贴完成之后,没有及时将墙面清洗干净,贴砖用水泥浆粘着砖面,以及擦缝时没有将黑水泥浆彻底清干净。
处理措施:用棉纱稀盐酸加20%水刷洗,然后用清水冲净即可。
九、安全文明施工
1、操作前检查脚手架和跳板是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时修整。
2、禁止穿拖鞋、高跟鞋在架子上工作,架子上人不得集中在一起,工具要搁置稳定,以防止坠落伤人。
3、在两层脚手架上操作时,应尽量避免再同一垂直线上工作,必须同时作业时,下层操作人员必须戴安全帽,并应设置防护措施。
4、禁止搭设飞跳板。严禁从高处往下乱投东西。
5、夜间临时用的移动照明灯,必须用安全电压。机械操作人员须培训持证上岗,现场一切机械设备,非机械操作人员一律禁止乱动。
6、外架必须满搭安全网,各层设围栏。出人口应搭设人行防护棚。
7、材料不能随意丢弃,每个施工段完成后应清理落地垃圾、废纸,并堆到指定位置,做到场净料清。
展开阅读全文
