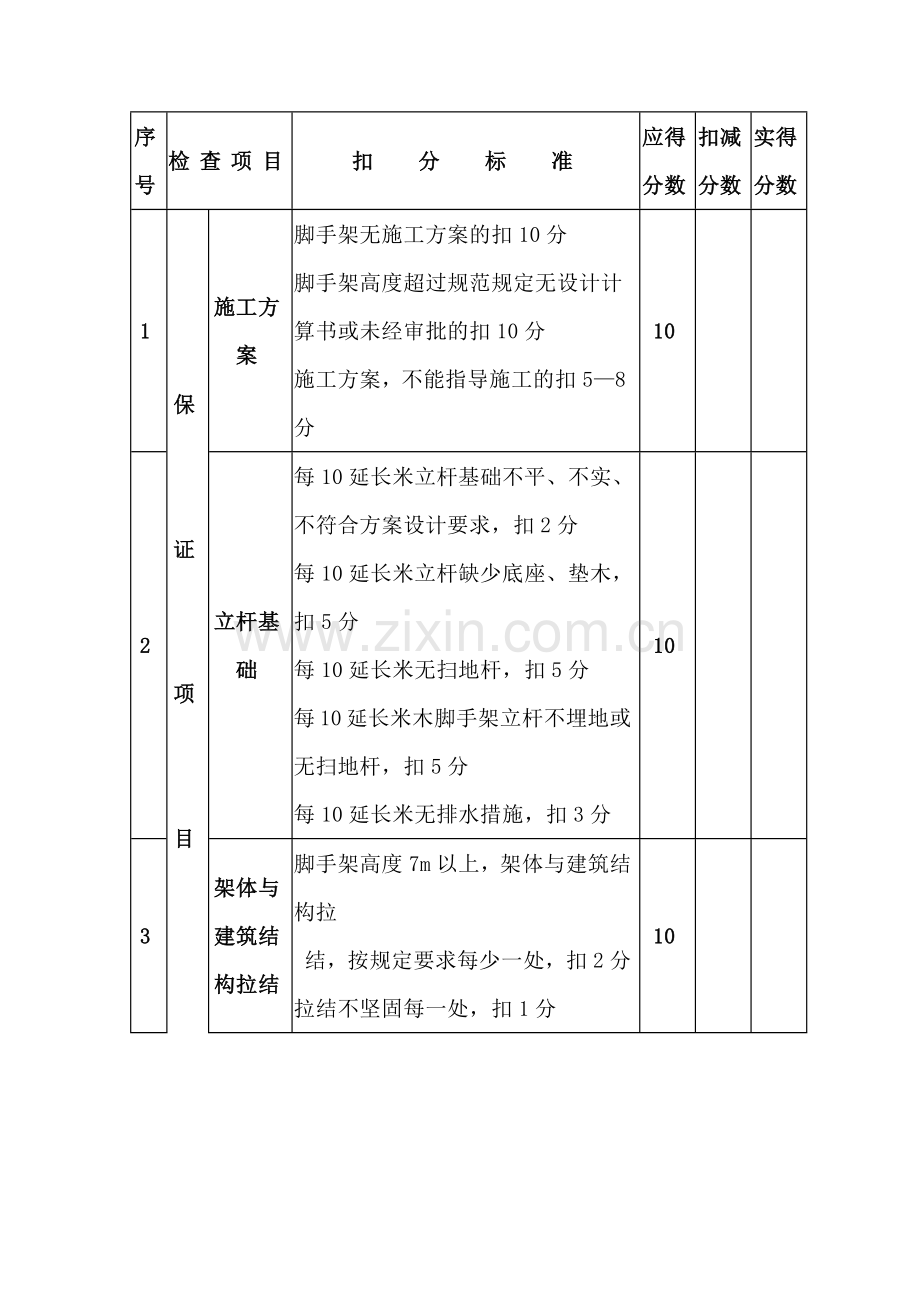

1、序号检 查 项 目扣 分 标 准应得分数扣减分数实得分数1保证项目施工方案脚手架无施工方案的扣10分 脚手架高度超过规范规定无设计计算书或未经审批的扣10分施工方案,不能指导施工的扣58分102立杆基础每10延长米立杆基础不平、不实、不符合方案设计要求,扣2分每10延长米立杆缺少底座、垫木,扣5分每10延长米无扫地杆,扣5分每10延长米木脚手架立杆不埋地或无扫地杆,扣5分每10延长米无排水措施,扣3分103架体与建筑结构拉结脚手架高度7m以上,架体与建筑结构拉 结,按规定要求每少一处,扣2分拉结不坚固每一处,扣1分104杆件间距与剪刀撑每10延长米立杆、大横杆、小横杆间距超过规定要求每一处,扣

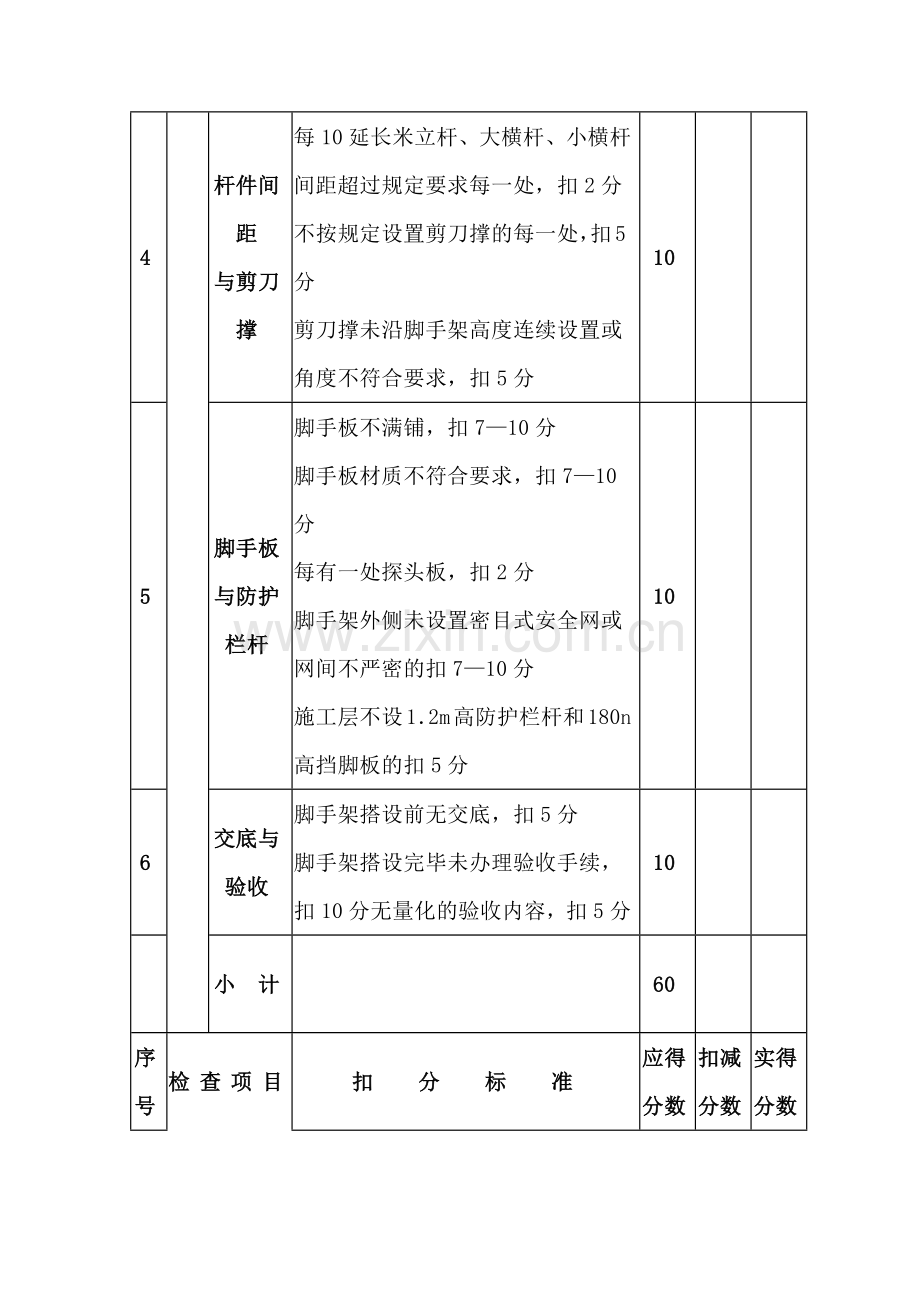

2、2分不按规定设置剪刀撑的每一处,扣5分剪刀撑未沿脚手架高度连续设置或角度不符合要求,扣5分105脚手板与防护栏杆脚手板不满铺,扣710分脚手板材质不符合要求,扣710分每有一处探头板,扣2分脚手架外侧未设置密目式安全网或网间不严密的扣710分施工层不设12m高防护栏杆和180n高挡脚板的扣5分 106交底与验收脚手架搭设前无交底,扣5分脚手架搭设完毕未办理验收手续,扣10分无量化的验收内容,扣5分10小 计60序号检 查 项 目扣 分 标 准应得分数扣减分数实得分数7一般项目小横杆 设置不按立杆与大横杆交点处设置小横杆的,每有一处,扣2分小横杆只固定一端的每有一处扣1分单排架子小横杆插入墙内小
3、于24cm的每有 一处,扣2分108杆件搭接木立杆、大横杆每一处搭接小于15m,扣1分钢管立杆采用搭接的每一处,扣2分59架体内封闭施工层以下海隔l0M未用平网或其他措施封闭的扣5分施工层脚手架内立杆与建筑物之间未进行封闭的扣5分510脚手架材质木杆直径、材质不符合要求的扣45分钢管弯曲、锈蚀严重的扣45分51l通道架体不设上下通道的扣5分通道设置不符合要求的扣1-3分512卸料平台 卸料平台未经设计计算,扣10分 卸料平台搭设不符合设计要求,扣10分 卸料平台支撑系统与脚手架连结的扣8分 卸料平台无限定荷载标牌的扣3分10小计40检查项目合计100注:1发现脚手架钢木、钢竹混合搭设或竹脚手架搭设单撑架,检查评分表计零分。 2每项最多扣减分数不大于该项应得分数。 3保证项目有一项不得分或保证项目小计得分不足40分,检查评分表计零分。 4该表换算到表301后得分=10该表检查项目实得分数合计/100。
