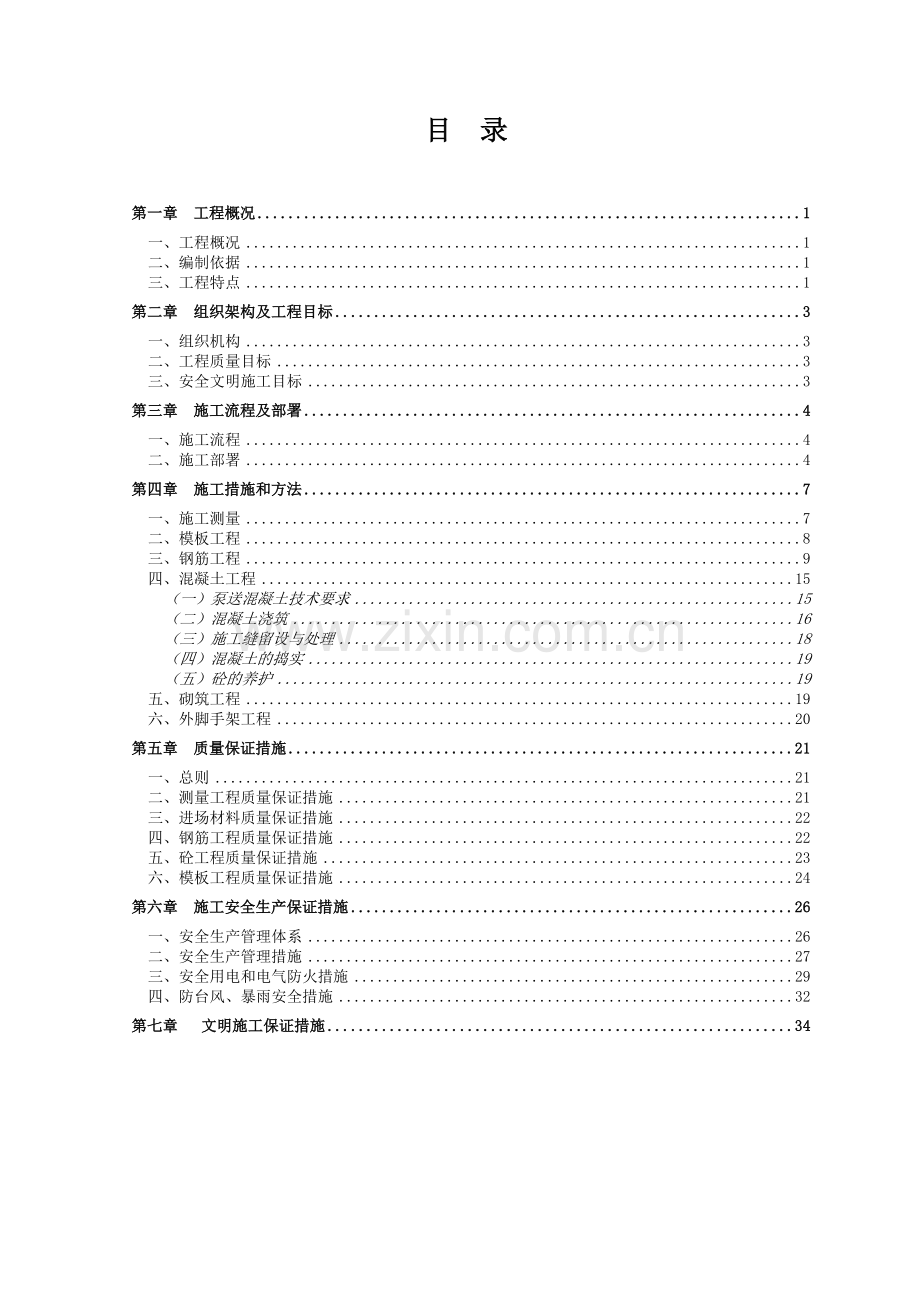

目 录
第一章 工程概况 1
一、工程概况 1
二、编制依据 1
三、工程特点 1
第二章 组织架构及工程目标 3
一、组织机构 3
二、工程质量目标 3
三、安全文明施工目标 3
第三章 施工流程及部署 4
一、施工流程 4
二、施工部署 4
第四章 施工措施和方法 7
一、施工测量 7
二、模板工程 8
三、钢筋工程 9
四、混凝土工程 15
(一)泵送混凝土技术要求 15
(二)混凝土浇筑 16
(三)施工缝留设与处理 18
(四)混凝土的捣实 19
(五)砼的养护 19
五、砌筑工程 19
六、外脚手架工程 20
第五章 质量保证措施 21
一、总则 21
二、测量工程质量保证措施 21
三、进场材料质量保证措施 22
四、钢筋工程质量保证措施 22
五、砼工程质量保证措施 23
六、模板工程质量保证措施 24
第六章 施工安全生产保证措施 26
一、安全生产管理体系 26
二、安全生产管理措施 27
三、安全用电和电气防火措施 29
四、防台风、暴雨安全措施 32
第七章 文明施工保证措施 34

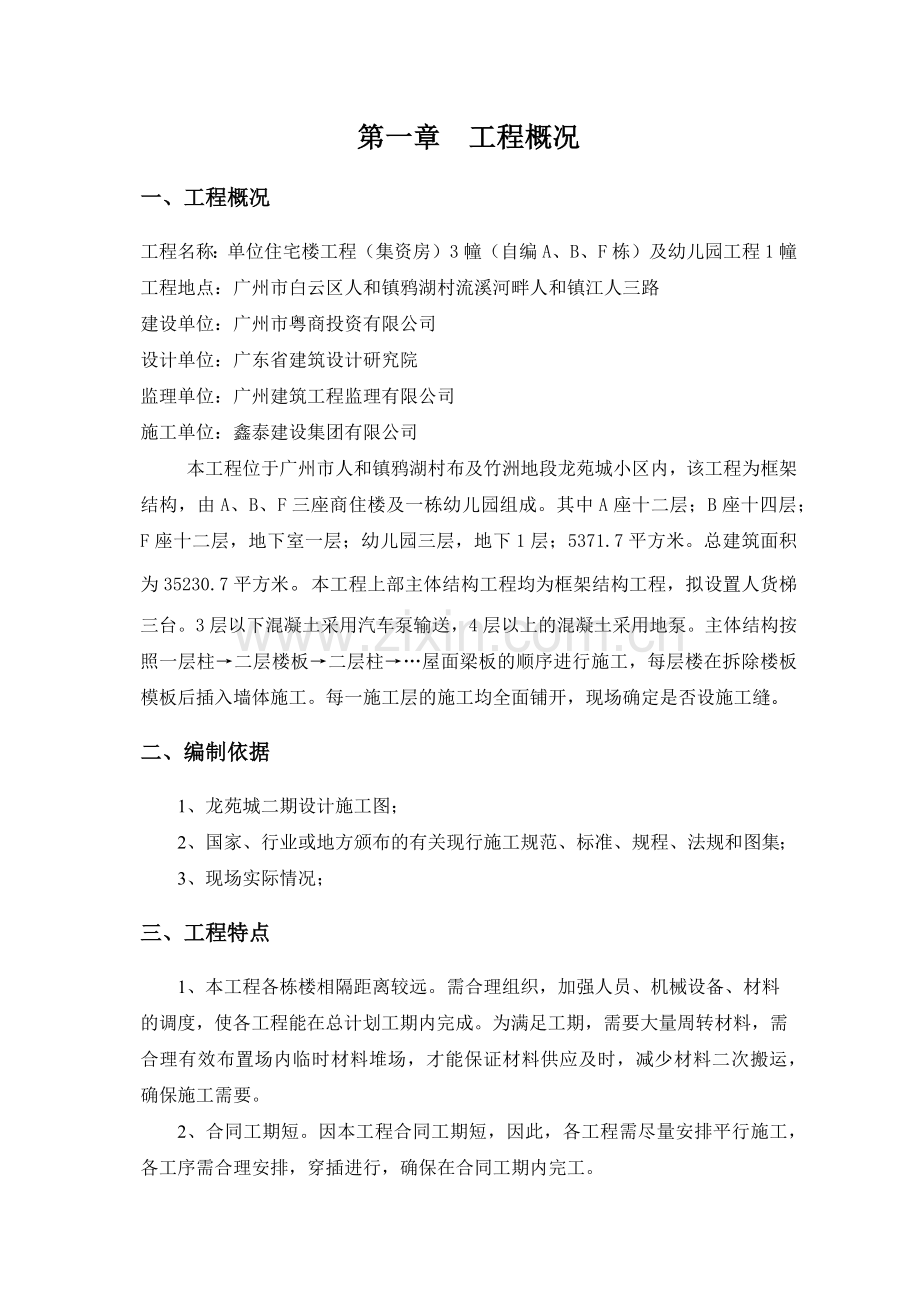

第一章 工程概况
一、工程概况
工程名称:单位住宅楼工程(集资房)3幢(自编A、B、F栋)及幼儿园工程1幢
工程地点:广州市白云区人和镇鸦湖村流溪河畔人和镇江人三路
建设单位:广州市粤商投资有限公司
设计单位:广东省建筑设计研究院
监理单位:广州建筑工程监理有限公司
施工单位:鑫泰建设集团有限公司
本工程位于广州市人和镇鸦湖村布及竹洲地段龙苑城小区内,该工程为框架结构,由A、B、F三座商住楼及一栋幼儿园组成。其中A座十二层;B座十四层;F座十二层,地下室一层;幼儿园三层,地下1层;5371.7平方米。总建筑面积为35230.7平方米。本工程上部主体结构工程均为框架结构工程,拟设置人货梯三台。3层以下混凝土采用汽车泵输送,4层以上的混凝土采用地泵。主体结构按照一层柱→二层楼板→二层柱→…屋面梁板的顺序进行施工,每层楼在拆除楼板模板后插入墙体施工。每一施工层的施工均全面铺开,现场确定是否设施工缝。
二、编制依据
1、龙苑城二期设计施工图;
2、国家、行业或地方颁布的有关现行施工规范、标准、规程、法规和图集;
3、现场实际情况;
三、工程特点
1、本工程各栋楼相隔距离较远。需合理组织,加强人员、机械设备、材料的调度,使各工程能在总计划工期内完成。为满足工期,需要大量周转材料,需合理有效布置场内临时材料堆场,才能保证材料供应及时,减少材料二次搬运,确保施工需要。
2、合同工期短。因本工程合同工期短,因此,各工程需尽量安排平行施工,各工序需合理安排,穿插进行,确保在合同工期内完工。
第二章 组织架构及工程目标
一、组织机构
项目经理
李 建 录
项目技术负责人
游 永 彬
材 设 组
资 料 组
质 安 组
施 工 组
资料员:
李冠斌
预算员:
李 毅
材料员:
吴桂涛
电工:
涂清华
施工员:
吴俊明
戴正华
洪献章
测量员:
许统泽
安全员:
曾景兴
质量检查员:
苏小燕
二、工程质量目标
工程质量达到合格标准。
三、安全文明施工目标
严格执行国家、省、市有关安全生产及文明施工的法律法规及有关规定,加强管理。
第三章 施工流程及部署
一、施工流程
本工程主体施工流程如下:
测量定位→柱钢筋绑扎→柱模板安装→梁板模板安装→柱砼浇筑→柱拆模→柱砼养护→梁板钢筋绑扎→梁板砼浇筑→梁板砼养护→拆模板→进入下一层施工
二、施工部署
1、施工段划分
由于本工程工期较为紧张,主体结构楼板均为现浇混凝土楼板,为加快施工进度,各栋楼距离相隔较远,每个施工段安排一独立的班组作业,每层的3个施工段进行流水作业。
2、施工进度
考虑主要施工段所需的必要时间,以及砼结构必要的养护时间和技术间歇,计划主体结构约210天完成,进度计划图详见施工总进度横道图。
3、劳动力及机械设备的配置
根据工程量及工期要求,主体结构施工期间各主要工种计划投入劳动力人数为:钢筋工60人;模板工80人;砼工30人;泥水工20人;水电配合20人;普工15人。
主要土建施工机械设备见下表
序号
名 称
规格型号
数量
1
塔吊
QTZ80
各3台
2
砼输送泵
80kW
2台
3
电渣焊机
DH-630
3台
4
钢筋切断机
GJ40—1
1台
5
钢筋弯曲机
GW—40
2台
6
钢筋调直机
GT4—15
1台
7
平板振动器
ZB1.1
2台
8
插入式振动器
ZX1.1
6台
9
木工电刨
MQ423B
4台
10
木工刨光机
MB104—1
2台
11
砂轮切割机
CJ-40
2台
12
手电钻
3—16mm
3台
13
冲击钻
Ф6—Ф22
3台
14
全站仪
1台
15
水准仪
2台
16
DZJ激光垂准仪
1台
4、主要工程材料配置计划
名称
规格
计量单位
数量
备注
总量
2016年
钢筋
t
1500
1500
混凝土
M3
6500
6500
模板
M2
2500
2500
砖块
块
140000
140000
电
Kw.h
75622
75622
水
M3
42036
42036
第四章 施工措施和方法
一、施工测量
1、 施工测量放线内容及责任划分
施工测量放线内容一览表
序号
工作内容
负责单位
使用仪器、工具
1
轴线定位,引标高
项目部
全站仪、水准仪
2
轴线投测
项目部
全站仪、
DZJ激光垂准仪及接收靶
3
高程投测
高程投测
项目部
项目部
水准仪和钢尺
4
垂直度
项目部
DZJ激光垂准仪及接收靶
5
结构尺寸线
结构尺寸线
项目部
项目部
钢 尺
2、 工程施工测量内容
1) 工程轴线的定位
由于本工程主体结构分别为3、12、14层,为了达到轴线投测的精度,平面控制采用外控吊线法。在首层地面楼板上测出主要控制点和控制轴线,在二层楼面模板安装时用激光垂准仪及接收靶引测,即可把轴线引测至二楼,到第四层又重新测出主要控制点和控制轴线,在五层楼面模板安装时用激光垂准仪及接收靶引测,即可把轴线引测至五楼,如此类推,每3到4层测一次主要控制点和轴线。
2) 高程投测
根据事先做好的控制点,在首层柱上标出标高控制线,并标注红色倒三角油漆标记,用检定合格的钢尺向上传递,并用做好标记,然后使用水准仪往返检测合格后(误差在±3mm内为合格),将该层标记作为向上层引测的标记。每层的墙、柱模板拆除后,采用水准仪和钢卷尺在墙、柱上放出该楼层的1m结构线。
3)工程细部放线
根据投测的轴线使用钢卷尺放梁、柱边线,钢卷尺要求经过计量检测合格或购买免检产品。
放好的线采用红油漆做出标记。
二、模板工程
模板概况:主体结构分四栋楼,其中A栋12层、B栋14层、F栋12层、幼儿园3层。
主要梁板厚有100mm、120mm、140mm、150mm。
上部结构的模板支架的最大搭设高度为6.1m,其支撑体系采用扣件式钢管脚手架,主体结构模板制安详见《常规模板专项施工方案》。
1、模板选择及安装方法
1)梁板模板
梁、楼板模板面板均采用18mm厚夹板,梁、板模板的上楞均采用80mm×80mm马尾杉木枋,底托采用80mm×80mm马尾杉木枋;木枋长2000mm;支撑体系采用门式钢管脚手架支撑体系,门架型号MF1219,钢材采用Q235,配1219×914的高度调节架及可调底座、顶托;支撑体系中的水平纵横拉杆、扫地杆、剪刀撑均选用φ48×3.0mm钢管;梁高大于700mm的梁采用φ14穿梁螺栓拉紧。梁底、梁侧模板均采用18mm厚夹板,梁底设18mm压脚板,侧板设压楞枋。
2)柱模板
柱模板选用18mm厚胶合板,竖向木楞为80×80方木,间距200,水平加固为2Φ48×3.0钢管,钢管才用Φ14对拉螺栓拉紧,竖向间距300-500,横向间距300-500。
2、施工要求
1)保证结构、构件各部分形状尺寸的正确;
2)必须具有足够的强度、刚度和稳定性;
3)模板接缝要满足要求,不得漏浆;
4)便于模板的安拆;
5)现浇结构模板安装的允许偏差见下页表:
项 目
允许偏差(㎜)
轴线位置
5
底模上表面标高
±5
截面内部尺寸
基 础
±10
柱、墙、梁
+4、-5
层高垂直
全高≤5m
6
全高>5m
8
相邻两板表面高低差
2
表面平整(2m长度上)
5
6)模板与砼的接触面满涂隔离剂,按规范要求留置浇捣孔、清扫孔,浇筑砼前用水湿润木模板,但不得有积水;
7)梁板、柱模板必须按规范规定要求进行拆除;
8)施工中在施工现场作好试块,与结构砼同条件养护,经试验确定具体的拆模时间;
9)梁模板安装后,垃圾要清理干净,检查合格后方能进行后续钢筋安装。
三、钢筋工程
1、钢筋加工制作
1)钢筋原材料进场
钢筋进场后,钢筋加工场保管员会同监理工程师共同在场核对钢材出厂标识、材料证明,并进行外观检查,无误后,过磅、卸车、取样送检等。经检验合格后方可使用。
2)钢筋调直
当钢筋原材为盘圆时,钢筋须调直后才能使用。
3)编制配料单
编制配料单即钢筋加工分析,对图纸中钢筋分批编制钢筋配料单。
4)制造料牌
料牌的作用是方便加工,同时挂在成型钢筋上使之便于辨认,防止混淆。依据钢筋配料单,在料牌上应写有工号(段)名称,料单编号,钢筋规格,根数。下料长度(抄牌时应根据实际计算调整),形状尺寸等。
如果同一种钢筋数量很多,则分为几捆,注明每捆数量和共几捆。料牌应同料单严格核对,必须做到准确无误,以免错误返工。加工后的钢筋每捆不少于二个料牌,主牌副牌各一个。
料牌抄好后,由质检发料人员进行料牌的严格核对,检查无误后主牌交班组参照制作,副牌待钢筋加工完毕检查合格后,挂在钢筋捆上。
5)运筹下料切断
运筹下料即根据运筹法原则,合理搭配使用原材料(包括以前的余料),使钢筋损耗量降至最低点。
下料切断时尺寸度量必须准确,误差控制在允许范围之内。当某种钢筋较多时,为防止累计误差的出现,每加工20根后复查一次。
已下料的钢筋挂上主料牌,随钢筋进入下一工序;钢筋切断后剩余料归类摆放,做记录标牌,以备再次充分利用。
6)弯曲成型
在钢筋弯曲机上进行弯曲成型。工人必须熟练掌握机器性能,熟悉该机器弯曲时的度量差,每一编号的钢筋首根钢筋弯曲后必须检查校正,合格后才能批量加工该编号的钢筋。
钢筋弯曲时选用适当的弯曲轴心直径,钢筋加工遵循国家规范,弯钩增加长度按设计要求采用。
弯曲后的钢筋尺寸误差必须在允许范围内;当弯曲弧形钢筋时,应多次逐步试弯,不得超弯后再回弯,以免损坏机器或伤人。
钢筋在弯曲过程中若发生脆断,则继续随机加工三根,如果全部出现脆断,则本批钢筋悬挂“待验证”标识牌,并取样复验,做好相关记录以便进一步处理。
7)自验挂牌扎捆
成型的钢筋要对照钢筋表,检查成型尺寸和钢筋根数,合格后要扎成捆,挂上副牌。这样每捆钢筋就有主、副共二个料牌。
为了吊装方便,一般每捆钢筋不超过1吨.
2、钢筋的连接
本工程的主体结构钢筋连接方式有:绑扎连接、电渣压力焊连接、螺纹套筒连接。
1)绑扎连接
①钢筋绑扎一般采用20~22号铁丝,在允许误差范围绑扎牢固。
②钢筋绑扎应符合下列要求:
A.接头不宜位于构件最大弯矩处;搭接长度的末端距钢筋弯折处的距离,不得小于钢筋直径的10倍。
B.在受拉区域内,光圆钢筋接头的末端应做弯钩,变形钢筋可不做弯钩。
C.在受压区域内,直径不大于12mm的光圆钢筋接头的末端,以及轴心受压构件中任意直径接头的钢筋的末端,可不做弯钩,但搭接长度不应小于钢筋直径的35倍。
D.钢筋搭接处,应在中心和两端用铁丝扎牢。
E.受拉钢筋接头的长度,应符合规定;受压钢筋接头的长度,应取受拉钢筋接头长度的 0.7倍。
F.各受力钢筋之间的绑扎接头位置应相互错开。从任一接头中心至搭接长度L1的1.3倍的区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合下列规定:
受拉区不得超过25%;受压区不得超过50%。
H.搭接长度范围内的箍筋应加密。当搭接钢筋为受拉时,其箍筋间距不应大于5d,且不应大于100mm;当搭接钢筋为受压时,其箍筋间距不应大于l0d,且不应大于200 mm(d为受力钢筋中的最小直径)。
2)电渣压力焊
①电渣压力焊焊接工艺:电渣压力焊工艺分为“造渣过程”和“电渣过程”,这两个过程中不断的连续操作形成电渣压力焊工艺;
造渣过程:接通电源后,上、下钢筋端面之间产生电弧,焊剂在电弧周围熔化,在电弧热能的作用下,钢筋接头处周围焊剂充分熔化逐渐形成一定深度渣池,在形成渣池的同时,电的作用把钢筋端面逐渐烧平;
电渣过程:把上钢筋端头浸入渣池中,利用电阻热能使钢筋端面熔化,在钢筋端面形成有利于焊接的的形状和熔化层,待钢筋熔化量达到规定后,立即断电顶压,排出全部熔渣和熔化金属,完成焊接过程。
②电渣压力焊焊接工艺程序:安装焊接钢筋→安装引弧铁丝球→缠绕石棉绳装上焊剂盒→装放焊剂→接通电源,“造渣”工作电压40—50V,“电渣”工作电压20—25V→造渣过程形成渣池→电渣过程钢筋端面熔化→切断电源顶压钢筋完成焊接→卸出焊剂拆卸焊盒→拆除夹具。
③操作要点
A.焊接钢筋时,用焊接夹具分别钳固上下的待焊钢筋,上下钢筋安装时中心线要一致;
B.安放引弧铁丝球:抬起上钢筋,将预先准备好的铁丝球安放在上下钢筋焊接端面的中间位置,放下上钢筋,轻压铁丝球,使接触良好,放下钢筋时,要防止铁丝球被压扁变形;
C.装上焊剂盒时焊接口宜位于焊剂盒的中部,石棉缠绕应严密,防止焊剂泄漏;
D.接通电源,引弧造渣:按下开关,接通电源,在接通电源的同时将上钢筋微微上提,引燃电弧造渣。造渣过程工作电压控制在40—50V之间,造渣通电时间约占整个焊接过程用电时间的3/4;
E.电渣过程:把上钢筋的端部插入渣池时,动作要慢。电渣过程工作电压控制在20—25V之间,电渣通电时间占整个焊接过程所需时间的1/4;
F.顶压要迅速;
G.钢筋焊接完成后,应及时进行焊接接头外观检查,外观检查不合格的接头,要切除重焊。
3)钢筋螺纹套筒连接
①钢筋螺纹套筒连接优点:质量可靠,操作简单,不受雨天限制,施工速度快,可连接各种钢筋,不受钢筋种类、含碳量限制;
②机具设备:配备2台套丝机;4把扭力搬手;1把量规;
③钢筋螺纹套筒的检验:
A.套筒按规格从专业厂家订购,保证其质量;
B.检查规格、型号;
C.内螺纹圈数、螺距、齿高;
D.螺纹有无破损、歪斜、不全、锈蚀等现象。
④钢筋螺纹套筒的加工和检验:
A.使用无锯敦促切割机切割;
B.套丝时用冷却润滑液润滑;
C.套完丝后,上套筒检查;
D.检查合格后,拧上塑料保护帽。
⑤钢筋螺纹套筒的连接与检验:
A.拧下塑料帽后,把钢筋头清理干净;
B.上下钢筋对齐,用扭力搬手按规定的力矩值把钢筋接头拧紧;
C.专人跟踪检查,并取样送检。
3、钢筋的现场绑扎
1)准备工作
核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符,如有错漏,应及时纠正增补。
准备绑扎用的铁线、绑扎工具(如钢筋钩、带板口的小撬棍),绑扎架等。
绑扎用的铁线,可采用20~22号铁线,其中22号铁线只用于绑扎直径12mm以下的钢筋。
2)准备控制混凝土保护用的水泥砂浆垫块
水泥砂浆垫块的厚度,应等于保护层厚度。垫块的平面尺寸:当保护厚度等于或小于20mm时为30mm×30mm;大于20mm时为50mm×50mm。当在垂直方向使用垫块时,可在垫块中埋入20号铁线。
划出钢筋位置线。平板或墙板的钢筋,在模板上划线;柱的箍筋,在两根对角线主筋上划点。
4、质量检查
钢筋绑扎完毕后,应检查下列方面:
1)根据设计图纸检查钢筋的钢号、直径、根数、间距是否正确,特别要注意检查负筋的位置是否正确;
2)检查钢筋接头的位置及搭接长度是否符合规定;
3)检查混凝土保护层是否符合要求;
4)检查钢筋绑扎是否牢固到位,有无松动变形现象;
5)钢筋表面不允许有油漆、漆污和颗粒状(片状)铁锈;
6)钢筋位置的偏差,不得大于规范允许的范围。
7)钢筋接头质量要求
凡采用电渣压力焊、闪光对焊、搭接焊连接的钢筋接头,应按规定要求在现场进行取样试验,其质量必须符合《钢筋焊接及验收规范》的要求,其取样实验方法必须符合《钢筋焊接接头和机械性能实验取样方法》中的有关规定。接头位置必须符合图纸、图纸会审纪要以及《混凝土结构工程施工及验收规范》的要求。
5、钢筋隐蔽工程验收
钢筋绑扎、安装完毕,班组自检合格,专业工程师和质量检查员复检合格后,通知现场监理工程师初验,初验合格后由监理组织业主、质监、设计等单位进行隐蔽工程验收,验收合格,签字确认后才能进行下道工序施工。
(二)质量标准
1、保证项目
(1)钢筋的材质、规格及焊条类型应符合钢筋工程的设计和施工规范,有材质及产品合格证书和物理性能检验,对于进口钢材还需要增加化学性能检定,检验合格后才能使用;
(2)钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计要求和施工规范规定;
(3)焊工必须持相应等级的焊工上岗证才允许上岗操作;
(4)在焊接前应预先用相同材料、相同焊接参数制作2个抗拉试件,其试验结果大于该类别钢筋的抗拉强度时,才允许正式施焊。
2、基本项目
(1)钢筋骨架绑扎时,缺扣、松扣不超过应绑扎数的10%,且不应集中;
(2)钢筋弯钩的朝向应正确;
(3)其要求是:焊缝表面平顺,没有较明显的咬边、凹陷、焊瘤、夹渣及气孔,严禁有裂纹出现。
(三)施工注意事项
1、钢筋绑扎前应先熟悉施工图纸,核对钢筋配料表和料牌。核对成品钢筋的钢种、直径、形状、尺寸和数量,发生错漏,应及时增补;
2、结构节点复杂,钢筋密布,应先研究逐根钢筋穿插就位的顺序,并与有关工种研究支模、管线和绑扎钢筋等的配合次序和施工方法,明确施工进度要求,以减少绑扎困难,避免返工和影响进度;
3、框架梁节点处钢筋穿插十分稠密时,应注意梁顶面柱筋间的净面距,要留有30mm,以利灌筑混凝土的需要;
4、框架柱、剪力墙内钢筋在施工中,往往由于箍筋绑扎不牢;模板刚度差;或柱筋与模板间固定措施不利;或由于振动棒的振捣,使混凝土中的内料挤压柱筋;或振动棒动柱钢筋;或采用沉梁法绑扎钢筋,使柱主筋被挤歪,而造成柱钢筋位移从而改弯了主筋的受力状态,给工程带来隐患。施工中要针对原因采用预防措施,一旦发生错位应进行处理,才能进行上层柱钢筋绑扎。一般处理方法是移位小于或等于40mm时,可采用按1:6的比例弯折进行搭接,错位大于40mm时,应用加垫筋或垫板焊接或凿去下部部分混凝土进行加筋焊接处理,或钻孔浆锚主筋,焊接及锚固长度按规范的规定;
5、钢筋绑扎应注意保持钢筋骨架尺寸外形正确,绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定位置及骨架扭曲变形;
6、保护层砂浆垫块厚度应准确,垫块间距应适宜,以防因垫块厚薄和间距不一,而导致楼板和悬臂板出现裂缝,梁底、柱侧露筋;
7、钢筋骨架吊装入模时应用扁担起吊,吊点应根据骨架外形预先确定,骨架各钢筋交点要绑扎牢固,必要时应焊接牢固,起吊时应力求平稳,以防产生变形而影响安装入模;
8、柱、墙钢筋焊接应控制好钢筋的垂直度,焊接竖向受力筋时要钳固上下的待焊钢筋,上下钢筋安装时中心线要一致。层高超过4m的柱、墙,要搭设脚手架进行焊接,并应采取一定的固定钢筋措施;
9、梁钢筋连接要保持伸入支座必需的锚固长度,连接时要注意保证弯起钢筋位置正确;在连接前,应先按设计图纸检查对照已摆好的钢筋尺寸、位置正确无误,然后再进行连接;
10、板钢筋绑好后,应禁止人在钢筋上行走或在负弯距钢筋上铺跳板作运输马道;在混凝土浇筑前应整修合格后再浇筑混凝土,以免将板的弯起钢筋、负筋踩(压)到下面,而影响板的承载力。
四、混凝土工程
本工程结构混凝土全部采用商品混凝土,泵送入模。项目根据《预拌混凝土》(GB14902-2003)标准和施工图纸要求委托商品砼供应商提供满足设计和规范要求的高质量砼。项目对砼生产施工质量进行全过程监控。
(一)泵送混凝土技术要求
1. 对碱—集料要求
若混凝土含碱量过大,会引起碱—集料反应,导致混凝土被破坏,因此要求严格控制水泥中含碱量不得超过0.6%Na2O当量,活性集料含量不超过1%。
2. 对混凝土和易性的要求
为保证混凝土在浇注过程中不离析,要求混凝土要有足够的粘聚性,在泵送过程不泌水、不离析。《混凝土泵送施工技术规程》规定泵送混凝土10s时的相对压力泌水率不得超过40%,因此要求混凝土要泌水速度慢,保证混凝土的稳定性和可泵性。
3. 对坍落度的要求
项目技术部根据施工高度、施工部位、施工时间对混凝土坍落度提出要求,进而要求试配。水灰比控制在0.45左右,用水量不大于180kg/m3,最小水泥用量320kg/m3。主体结构坍落度控制在140-160mm,防水混凝土坍落度控120-160mm。
4. 混凝土的搅拌
必须按照规范及操作规程进行拌制,并保证加料计量器具的定期校核、骨料含水率的经常测定等搅拌环节具有可追溯性。
5. 砼运输
混凝土由砼厂家采用砼搅拌运输车运送到现场后,项目试验员应立即取样测定砼坍落度,符合要求后方可用砼输送泵连续输送砼,必要时采用塔吊配合吊运。
砼从搅拌机卸出到开始浇筑的时间不得超过2小时。
砼运输过程中,应控制砼不离析、不分层,组成成分不发生变化,并能保证施工所必须的稠度。
(二)混凝土浇筑
1. 浇注前的准备工作
1)制订方案
根据工程对象,结构特点、结合具体条件,研究制定砼浇筑施工方案。
2)模板检查:主要检查模板的位置、标高、截面尺寸、垂直度是否正确,接缝是否严密,预埋件位置和数量是否符合图纸要求,支撑是否牢固。此外,还要清理模板内的木屑、垃圾等杂物。混凝土浇筑前模板需要浇水湿润,在浇筑混凝土过程中要安排专人配合进行模板的观察和修整工作。
3)钢筋检查:主要是对钢筋的规格、数量、位置、接头是否正确,是否沾有油污等进行检查,并填写隐蔽工程验收单,要安排专人配合浇筑混凝土时的钢筋修整工作。
4)材料、机具、道路的检查:对材料主要是检查其品种、规格、数量与质量;对机具主要检查数量,运转是否正常;对地面与楼面运输道路主要检查是否平坦,运输机具能否直接到达各个浇筑部位。
5)与水、电供应部门联系,防止水、电供应中断;了解天气预报,准备好防雨、防台风措施;对机械故障做好修理和更换工作的准备;夜间施工准备好照明设备。
6)做好安全设施检查,安全与技术交底,劳动力的分工,以及其它组织工作。
2.混凝土浇筑一般要求
1)混凝土自出料口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串筒或溜槽等下料。
2)混凝土浇筑时应分段分层连续进行,浇筑层高度根据结构特点、钢筋疏密程度决定,一般为振捣器作用长度的1.25倍,最大不超过500mm。
3)浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕,间歇的最长时间应按所选用的水泥品种、气温及混凝土凝结条件决定,一般超过2小时即按施工缝进行处理。
4)混凝土浇筑应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形和堵塞等情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修整完好。
5)在降雨时不宜露天浇筑混凝土,当需浇筑时,应采取有效措施,如用纤维布遮盖等,以保证砼质量。
3.梁板混凝土浇筑
1)梁砼浇筑方法用“赶浆法”,由梁一端开始,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板混凝土一起浇筑,随着阶梯形不断延伸,梁混凝土浇筑连续向前进行。
2)浇筑板混凝土的虚铺厚度应略大于板厚,用平板振动器沿浇筑方向来回振捣,厚板采用插入式振捣棒沿浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平,施工缝处或预埋铁件及插筋处用木抹子找平,浇筑板混凝土时,不允许用振动棒铺摊混凝土。
(三)施工缝留设与处理
1. 施工缝留设
1)由于技术上的原因或设备、人力的限制,混凝土的浇筑不能连续进行,中间的间歇时间需超过混凝土的初凝时间时,则应留置施工缝。沿次梁方向浇筑砼,施工缝应留置在次梁跨度的中间1/3范围内,施工缝的表面应与梁轴线或板面垂直,不得留槎,施工缝处用钢丝网拦牢。
2)柱施工缝的留设位置一般在基础的顶面、梁的下面、无梁楼板柱帽的下面。
3)单向板的施工缝,可留置在平行于板的短边的任何位置。
4)施工缝所形成的截面与结构所产生的轴向压力相垂直,以发挥混凝土传递压力好的特性。故柱与梁的施工缝表面应垂直于构件的轴线,板与墙的施工缝应与其表面垂直,不得留斜槎。
2. 施工缝设置注意事项
1)梁板施工缝必须垂直设置,严禁留斜缝;柱施工缝留于梁柱接头处,必须水平留设,不得留垂直缝或斜槎。
2)若混凝土浇筑过程中,由于设备故障或天气影响而无法连续浇筑时,必须按规范要求留置施工缝,施工缝位置设在次梁(板)跨中1/3范围内。
3)施工缝处须待已浇筑混凝土的抗压强度不小于1.2Mpa时,才允许后续浇筑。
3. 施工缝处理方法
1)施工前先凿去缝内混凝土浮浆及杂物并用水冲洗干净。
2)将原混凝土表面普遍凿毛,直到出现新槎,均匀露出石子为止。
3)清除混凝土表面的混凝土渣、木屑、泥浆、积水和其它杂物,并对钢筋表面进行清理,除去铁锈,用水冲洗干净。
4)浇混凝土前,对已凿毛并清理干净的混凝土表面进行预湿,提前12-24小时充分浇水湿润,使其预湿深度在10mm左右。
5)混凝土浇筑前用与结构相同级配的去石子混凝土进行接浆处理。混凝土浇筑时要细致振捣,确保新旧混凝土连接紧密。
6)混凝土浇筑后必须进行充分的湿润养护。
(四)混凝土的捣实
混凝土浇筑入模后,内部还存在着很多空隙。为了使硬化后的混凝土具有所要求的外形和足够的强度与耐久性,必须使新入模混凝土填满模板的每一角落,并使混凝土内部空隙降低到一定程度以下,具有足够的密实性。混凝土的捣实就是使浇入模内的混凝土完成成型与密实过程,保证混凝土构件外形正确,表面平整,混凝土的强度和其它性能符合设计要求。
(五)砼的养护
养护在终凝2h内开始,先采用浇水养护,保持砼湿润,养护不得少于14天。
五、砌筑工程
本工程墙体采用加气混凝土砌块、灰砂砖。
1、施工工艺
基层处理→弹线→立皮数杆→拉准线→砌砖。
2、施工要点
1)先检查基层是否符合质量要求,然后清扫基层表面,将浮土及垃圾清除干净,并浇水湿润。
2)砌筑前,先根据墙体位置弹出墙身轴线及边线。
3)砌墙前,先要立皮数杆,皮数杆上划有砌体的高度、门窗、过梁、圈梁等构件位置。皮数杆立于墙角及某些交接处,其间距以不超过15m为宜。立皮数杆时要用水准仪来进行抄平,使皮数杆上的楼地面标高线位于设计标高位置上。
4)施工中所需门窗框、插筋、预埋件等必须事先作好安排,配合砌筑进度及时送到现场。
5)墙体与上层结构的接触处,采用砌块斜砌挤紧,所有填充墙顶部一律要求斜砌并与顶部梁或板顶紧,并于墙体砌筑5天后砌筑。
6)墙体拉结筋和门窗过梁按设计要求施工。
7)墙预留,窗洞口尺寸必须确保窗框与周边梁、墙的间隙不小于25mm,以保证后续塞缝施工质量。
8)凡安装铝合金窗时,均要用射钉枪将门、窗框联接件钉在墙体内锚固。
9)砌块实测质量允许偏差如下表
分项名称
允许偏差
墙面垂直
5
墙面平整
8
轴线位移
10
门窗洞口宽度
±5
门窗洞口高度
+15,-5
上下窗口偏移
20
10)水平灰缝应平直,砂浆饱满度不应低于90%,竖向灰缝应采用加浆方法,使其饱满,不得出现瞎缝、透明缝、其砂浆饱满度不应低于80%。
11)墙全转角处交接应同时砌筑,若不能做到,则要作成与牙搓。
12)在砌筑砂浆终凝前后时间内,应将灰缝刮平。
六、外脚手架工程
本工程的外脚手架搭设采用落地式排栅,详细内容见《外脚手架搭设专项施工方案》。
第五章 质量保证措施
一、总则
1.执行GB/T 19001 idt ISO9001:2008质量体系标准,按程序文件进行质量管理,按作业指导书进行操作,是质量水平保持稳定,持续发展并不断提高的根本保证。
1)根据ISO质量体系标准的要求,提出了:坚持标准,一丝不苟筑精品;不断奉献,真诚服务创一流的质量方针。
2)为确保工程质量,制定了:工程合同履约率100%,工程一次交验合格率100%。
2.技术管理,认真贯彻执行国家、部门、行业制定的规范、标准,严格遵守操作规程和各项管理制度,明确岗位责任制,认真做好技术交底工作,除进行书面交底外,还应组织各班组召开技术交底会,对施工难点进行解释。
3.质量保证的技术措施及质量通病的预防方法
严格执行材料、设备进场验收制度,提前做好试验、检验工作,杜绝不经试验、检验而先使用的现象。严格执行施工流程各工序的施工技术交底要求,对不符合工艺标准要求的要进行返工处理,直至符合工艺标准才能进入下一工序施工,责任落实到人。
本次施工的主要工序有测量放线、模板、钢筋、混凝土、砌体工程等。
二、测量工程质量保证措施
1)设立专门的测量放线小组,测量仪器及工具事先检查、定期校正。测量控制的重点是保证建筑物垂直度的控制。
2)用于测量轴线的大钢尺除有CMC标志外,必须要由计量单位标定合格,并应妥善保管,以达到整栋建筑物都使用同一把尺放线。
3)水准仪、全站仪要按计量要求进行标定,合格后才能投入施工使用,并要注意进行妥善保管和使用。
4)标示混凝土厚度的“三角墨”应尖角朝上,以便浇捣混凝土中途寻找(或用铁钉、铁丝等标示)
5)每次轴线测量都应由另一人进行复核。
三、进场材料质量保证措施
材料部负责物资统一采购,供应与管理,并根据ISO9000质量管理体系和公司物资《采购手册》,对本工程所需采购和物资分供方供应物资进行严格的质量检验和控制。
1、对砂、石料等天然材料产品,应由采购员陪同试验员到砂、石场亲自考察,对砂石料的颗粒及配,泥、土块和有害物质的含量进行目测,选择颗粒级配好,色泽自然,有害物含量少的砂、石场作供应商。
2、对水泥、钢材、砖砌体等成品半成品,应由多家供应商先提供材料的检验报告、合格证书,生产产家的资质证书,选择其中产家规模大,材料各项指标最优良的几种材料进行比较,选择出质优价廉的产品。
3、材料进场后,应由试验员按试验规范要求进行取样送检,材料取样后应进持试验状态标识,经检验合格后才能投入使用。
四、钢筋工程质量保证措施
1.钢筋加工
1)钢筋进场后要及时进行原材料检测试验,检验合格后方可使用。
2)钢筋开料切断尺寸不准,根据结构钢筋的所在部位和钢筋切断后的误差情况,确定调整或返工。
3)钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值,对于Ⅰ级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。
2.钢筋绑扎与安装
1)钢筋骨架外形尺寸不准:绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定位置及骨架扭曲变形。
2)保护层砂浆垫块应准确,垫块间距应适宜,否则导致平板悬臂板面出现裂缝,梁底柱侧露筋。
3)钢筋骨架绑扎完成后,会出现斜向一方,绑扎时铁线应绑成八字形。左右口绑扎发现箍筋遗漏。间距不对要及时调整纠正。
4)柱子箍筋接头无错开放置,绑扎前要先检查;绑扎完毕后再检查,若有错误应及时纠正。
5)浇筑混凝土时,受到侧压钢筋位置出现位移时,要及时调整。
6)同截面钢筋接头数量超过规范规定,骨架未绑扎前要检查钢筋对焊数量或螺纹连接数量,如超过规范要求,要作调整才可绑扎成型。
7)钢筋工程施工前要认真做好翻样交底工作。钢筋密集处既保证钢筋位置准确,又要保证混凝土顺利浇捣。
8)钢筋工程安装后,工程质检人员应对钢筋进行检查,做好隐蔽验收。重点进行下列内容检查:根据设计图,检查钢筋的种类、直径、根数、间距是否正确,特别要检查负筋位置是否牢固、有无松动脱落现象,检查混凝土保护层是否符合要求,检查钢筋对焊接头是否符合要求。
五、砼工程质量保证措施
1.质量保证措施
1)严格执行材料进场验收制度,特别是对水泥要有计划地提前做好复检工作,杜绝未经检验而先使用的现象。
2)作业面由技术人员和专职质检跟班作业,对振捣密实度、砼搅拌质量、砼浇筑工艺进行全过程监督,对不符合施工工艺标准和要求的要行使质量否决权,有权下令停工修复,直至符合工艺标准才能继续施工。
3)因夏季白天气温高。为避免砼干缩过快出现裂缝,应多组织夜间施工。
4)雨季砼施工防雨水措施:砼浇筑前应密切关注天气变化和气象预报,抓住晴天和雨天间歇的机会进行砼浇筑,同时切实做好防雨准备,大雨时对已浇好未终凝的砼,均要用彩条布覆盖;对现场的电箱也要覆盖,有雷电时应该切断电源。
2.预防质量通病措施
1)砼表面不规则裂缝
产生原因:一般是淋水保养不及时,湿润不足,水分蒸发过快或厚大构件温差收缩,没有执行有关规定。
预防措施:混凝土终凝后立即进行淋水养护;高温或干燥天气要加麻袋草袋等覆盖,保持构件有较久的湿润时间。
2)钢筋保护层垫块脆裂
产生原因:垫块强度低于构件强度;沉置钢筋笼时冲力过大。
预防措施:垫块的强度不得低于构件强度,并能抵御钢筋放置时得冲击力;垫块中应加钢筋或铁丝增强;垫块制作完毕后应浇水养护。
3)泵送砼
A、砼输送管道的直管布置应顺直,管道接头应不漏浆,转弯位置的锚固应牢固可靠。
B、向下泵送时,砼的坍落度应适当减小,砼泵前应有一段水平管道和弯上管道才折向下方。并应避免垂直向下装置方式以防止离析和混入空气,对压送不利。
C、凡管道经过的位置要平整,管道应用支架或木垫枋等垫固,不得直接与模板、钢筋接触,应放在支架上采取加固措施。
D、对施工中途新接驳的输送管道应先清除管内杂物,并用水或水泥砂浆润滑管壁。
E、泵送中途停歇时间一般不应大于60min,否则要予以或添加自拌混凝土,以保证泵机连续工作。
F、最初泵出的砂浆应均匀分布到较大的工作面上,不能集中一处浇筑。
G、泵送过程要做好开泵记录、机械运行记录、压力表压力记录、塞管处理记录、泵砼量记录、清洗记录、检修时做检修记录。
六、模板工程质量保证措施
1. 模板安装必须要有足够的强度、刚度和稳定性,拼缝严密,模板最大拼缝宽度应控制在1.5mm以内。
2. 为了提高工效,保证质量,模板重复使用时应编号定位,清理干净模板上砂浆,刷隔离剂,使混凝土达到不掉角,不
展开阅读全文
