收藏 分销(赏)

学校交通安全工作简报第二期 (2).docx

上传人:asd****19 文档编号:8839972 上传时间:2025-03-04 格式:DOCX 页数:6 大小:16.96KB
下载 相关 举报
学校交通安全工作简报第二期 (2).docx_第1页
第1页 / 共6页
学校交通安全工作简报第二期 (2).docx_第2页
第2页 / 共6页
点击查看更多>>
资源描述

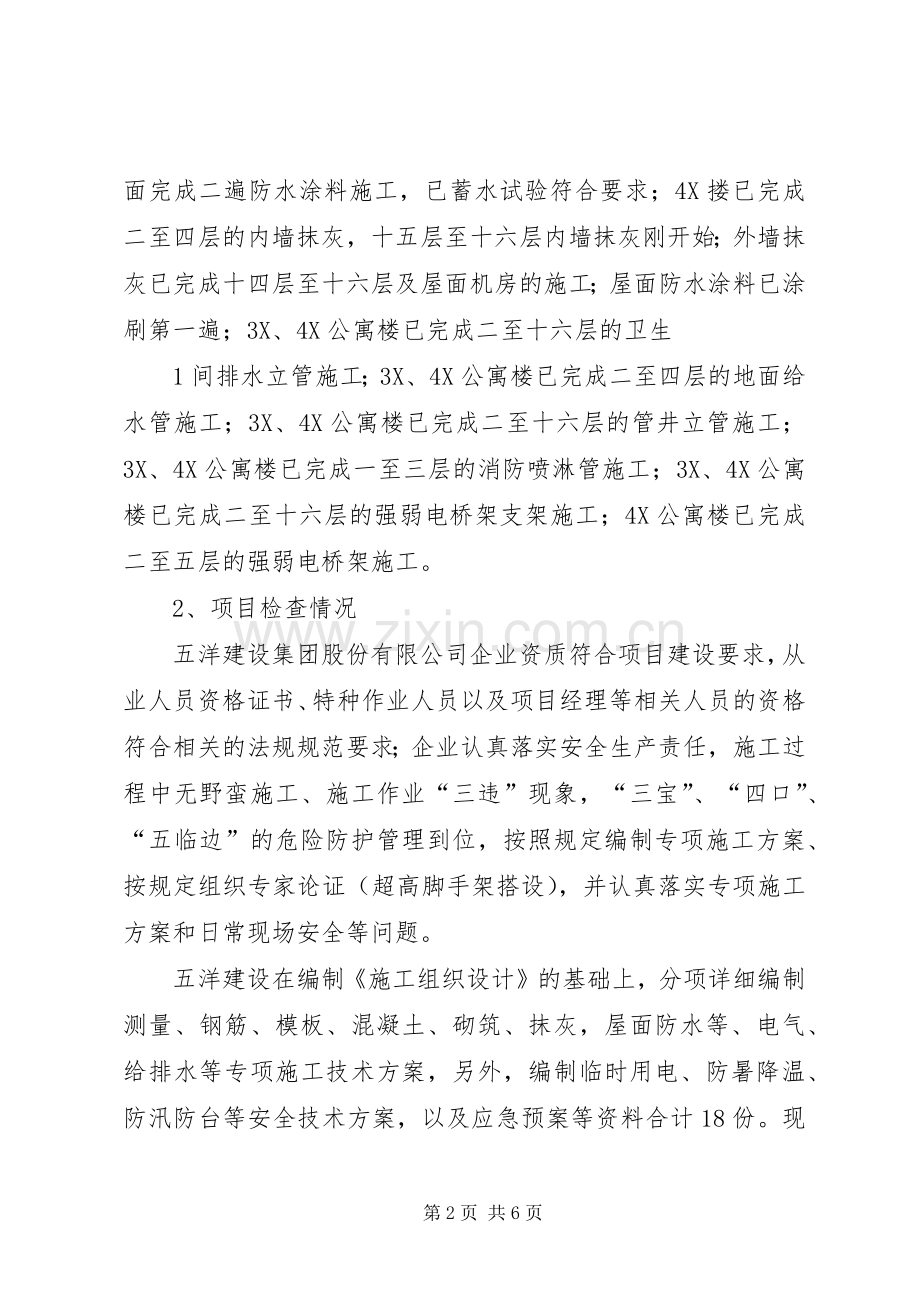

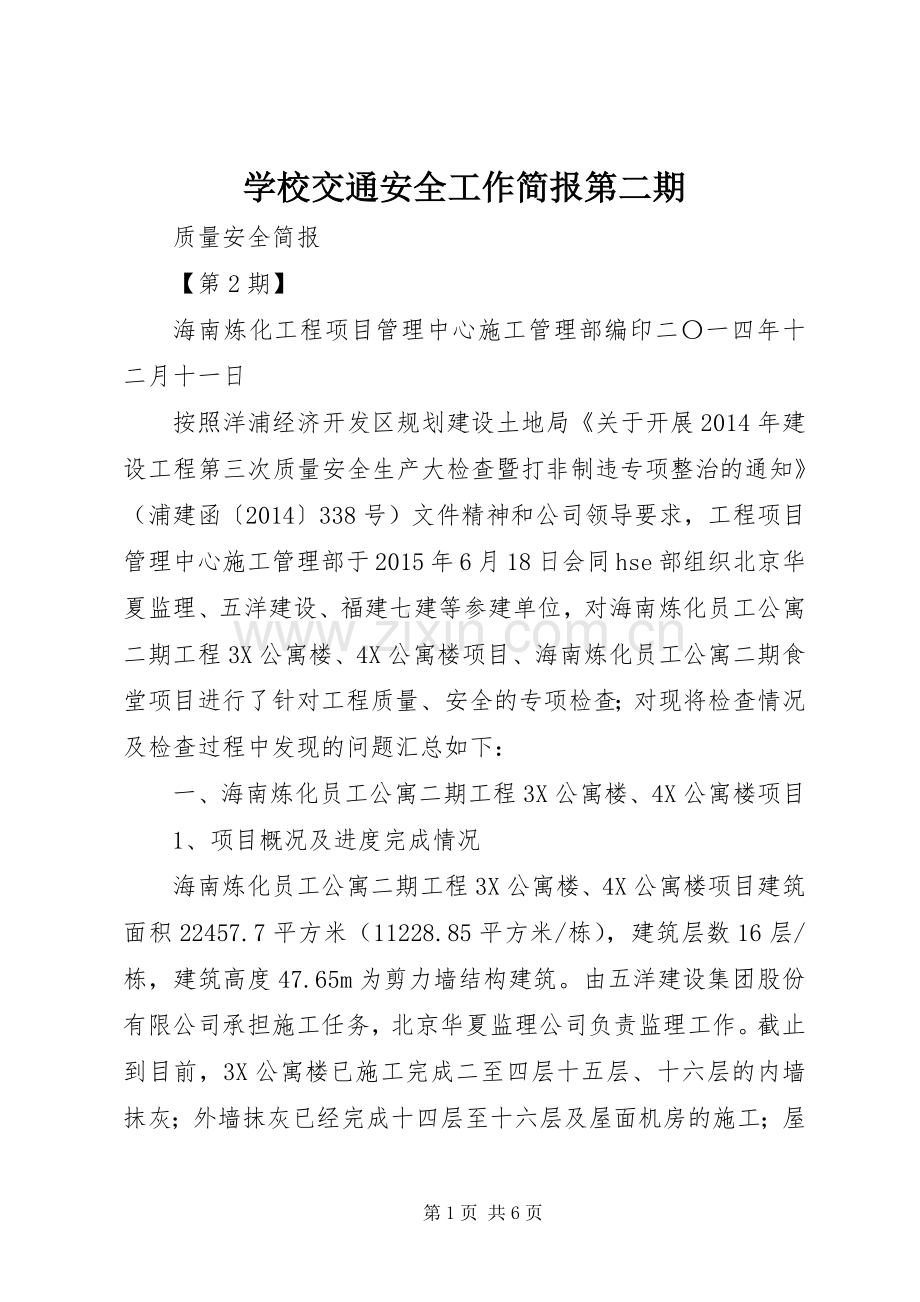

学校交通安全工作简报第二期 质量安全简报 【第2期】 海南炼化工程项目管理中心施工管理部编印二〇一四年十二月十一日 按照洋浦经济开发区规划建设土地局《关于开展2014年建设工程第三次质量安全生产大检查暨打非制违专项整治的通知》(浦建函〔2014〕338号)文件精神和公司领导要求,工程项目管理中心施工管理部于2015年6月18日会同hse部组织北京华夏监理、五洋建设、福建七建等参建单位,对海南炼化员工公寓二期工程3X公寓楼、4X公寓楼项目、海南炼化员工公寓二期食堂项目进行了针对工程质量、安全的专项检查;对现将检查情况及检查过程中发现的问题汇总如下: 一、海南炼化员工公寓二期工程3X公寓楼、4X公寓楼项目 1、项目概况及进度完成情况 海南炼化员工公寓二期工程3X公寓楼、4X公寓楼项目建筑面积22457.7平方米(11228.85平方米/栋),建筑层数16层/栋,建筑高度47.65m为剪力墙结构建筑。由五洋建设集团股份有限公司承担施工任务,北京华夏监理公司负责监理工作。截止到目前,3X公寓楼已施工完成二至四层十五层、十六层的内墙抹灰;外墙抹灰已经完成十四层至十六层及屋面机房的施工;屋面完成二遍防水涂料施工,已蓄水试验符合要求;4X搂已完成二至四层的内墙抹灰,十五层至十六层内墙抹灰刚开始;外墙抹灰已完成十四层至十六层及屋面机房的施工;屋面防水涂料已涂刷第一遍;3X、4X公寓楼已完成二至十六层的卫生 1间排水立管施工;3X、4X公寓楼已完成二至四层的地面给水管施工;3X、4X公寓楼已完成二至十六层的管井立管施工;3X、4X公寓楼已完成一至三层的消防喷淋管施工;3X、4X公寓楼已完成二至十六层的强弱电桥架支架施工;4X公寓楼已完成二至五层的强弱电桥架施工。 2、项目检查情况 五洋建设集团股份有限公司企业资质符合项目建设要求,从业人员资格证书、特种作业人员以及项目经理等相关人员的资格符合相关的法规规范要求;企业认真落实安全生产责任,施工过程中无野蛮施工、施工作业“三违”现象,“三宝”、“四口”、“五临边”的危险防护管理到位,按照规定编制专项施工方案、按规定组织专家论证(超高脚手架搭设),并认真落实专项施工方案和日常现场安全等问题。 五洋建设在编制《施工组织设计》的基础上,分项详细编制测量、钢筋、模板、混凝土、砌筑、抹灰,屋面防水等、电气、给排水等专项施工技术方案,另外,编制临时用电、防暑降温、防汛防台等安全技术方案,以及应急预案等资料合计18份。现场安全管理人员和特种作业人员的持证上岗情况较好,应急救援物资、设备配备和维护情况满足现场需要;活动板房、装修材料等火灾危险源管理及防控措施到位,现场材料检验及材料质量通过严格把关,现场文明施工做得较好,工程整体质量受控,过程工序资料都同步, 2 企业资质符合要求 围挡、安全标识齐全 线管敷设、开槽符合规范要求 各专项施工方案齐全 防坠落安全措施符合要求 屋面排水立管施工符合规范要求 3、存在的主要工程质量、安全问题 (1)3X公寓楼二层走道给水管线安装不规范;见照片。(2)3X公寓楼十五层个别填充墙顶部未塞缝,见照片。(3)3X公寓楼内墙走道吊顶内抹灰收口不齐;见照片。(4)3X公寓楼防雷接地测试仪器报验不及时; 4、资料存在的问题 隐蔽工程资料设计单位栏设计单位未签字;见照片 二、海南炼化员工公寓二期食堂、设备房和室外配套工程项目 1、项目概况及进度完成情况 海南炼化员工公寓二期食堂、设备房和室外配套工程项目由福建七建集团有限公司负责施工,其中食堂建筑面积:7495.70平方米,建筑层数3层,建筑高度13.35m,3层框架结构冲孔灌注桩承台基础结构类型多层公共食堂,底层层高为4.5m,2~3层层高均为4.2m。设备房建筑面积560.00平方米,建筑高度,地上1.7米,地下2米,1层半地下框剪结构筏板基础半地下生活供水泵房,发电机、配电房等设备用房。截止到目前,食堂外墙抗裂砂浆完成70%;一层填充墙砌筑完成60%;屋面防水施工已完成100%,已蓄水试验合格;食堂一至三的照明穿线已经完成90%;食堂一至三层的消防喷淋已经完成80%;食堂一至三层的暖通风管已经完成20%。 2、项目检查情况 福建七建集团有限公司企业资质符合项目建设要求,无违反基本建设程序现象,无超越资质承揽工程、转包及违法分包问题;从业人 4员资格证书、特种作业人员以及项目经理等相关人员的资格符合相关的法规规范要求;企业认真落实安全生产责任,施工过程中无野蛮施工现象,对危险源的防护管理到位,质量、安全都符合要求 福建七建集团有限公司在编制《施工组织设计》的基础上,分项详细编制桩基、钢筋、模板、混凝土、砌筑等专项施工技术方案,另外,编制临时用电、升降机、防暑降温、防汛防台等安全技术方案,以及应急预案等资料合计14份。现场安全管理人员和特种作业人员的持证上岗情况较好,但施工作业人员名单不全,管理不到位。应急救援物资、设备配备和维护情况较差,已提出相应的整改要求;活动板房、装修材料等火灾危险源管理及防控措施到位,现场材料检验及材料质量通过严格把关,工程整体质量受控。 企业资质符合要求安全防范措施落实较好 模板、脚手架等辅助材料拆除后堆放坑口、孔洞防护措施到位合理,文明施工管理到位 5 屋面接地焊接符合规范要求埋地排水管施工符合规范要求 3、存在的主要工程质量、安全问题 (1)食堂三层部分消防立管管口未封堵;见照片。 三、自查自纠的其它要求 海南炼化员工公寓二期工程施工许可证正在办理当中,存在严重滞后现象; 在质量方面,五洋建设、福建七建的质量管理意识、质量过程控制把关严格,按照流水化的施工作业,工序质量控制过程中通病较少。在安全方面,由于安全管理人员的不到位或责任心不强,存在安全管理制度未得到落实、应急预案未及时演练、施工作业人员流动频繁未及时教育等现象。 要求各施工单位要加强质量、安全意识教育,提高质量责任意识和安全意识,坚决遏制质量安全事故的发生,精心、安全、文明的做好施工管理,确保工程质量。监理单位也要加强巡检和例行检查。对 6于检查出来的质量、安全问题,要求有关责任单位在6月25日前整改完毕,并书面回复。 7 第6页 共6页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
