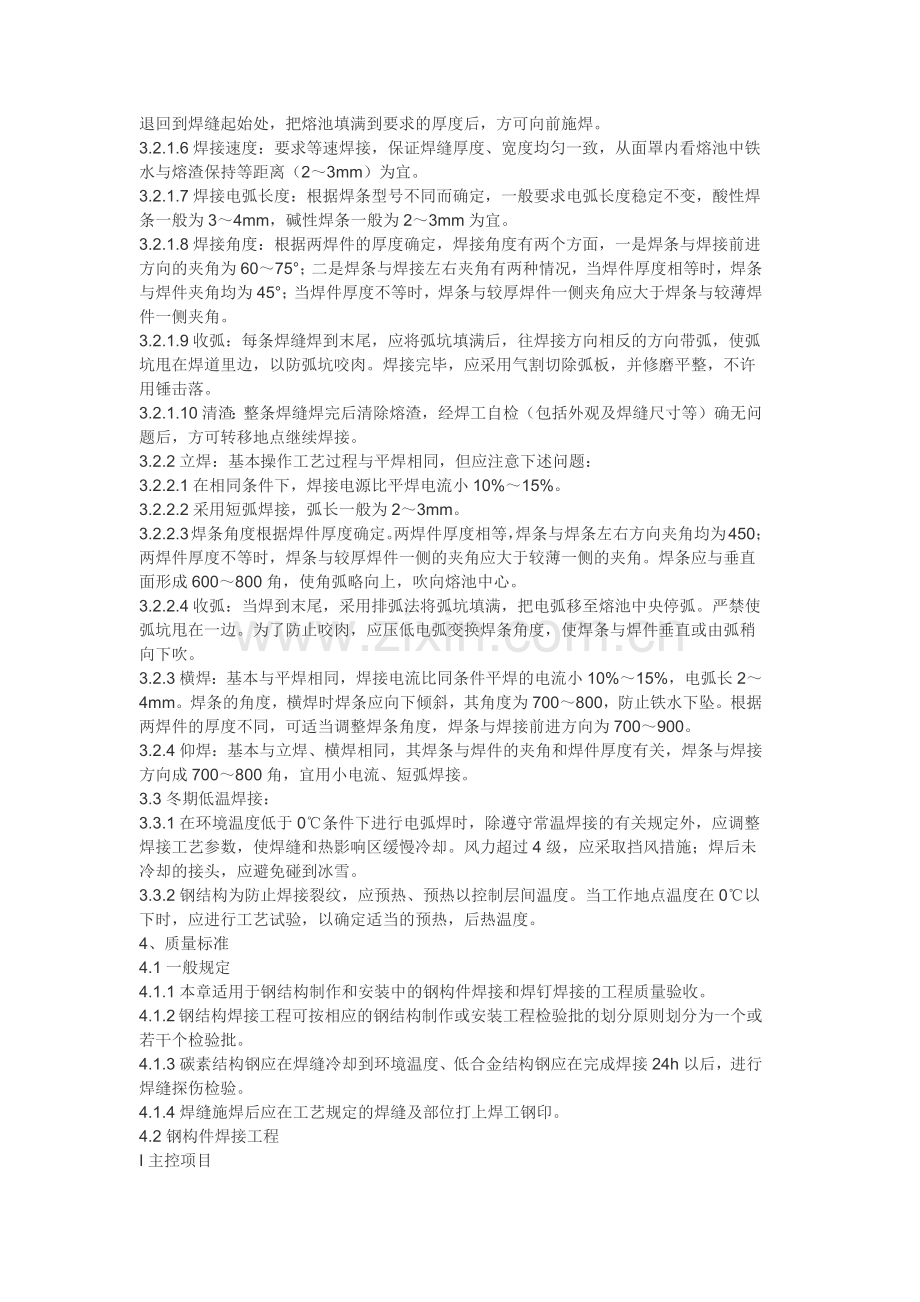

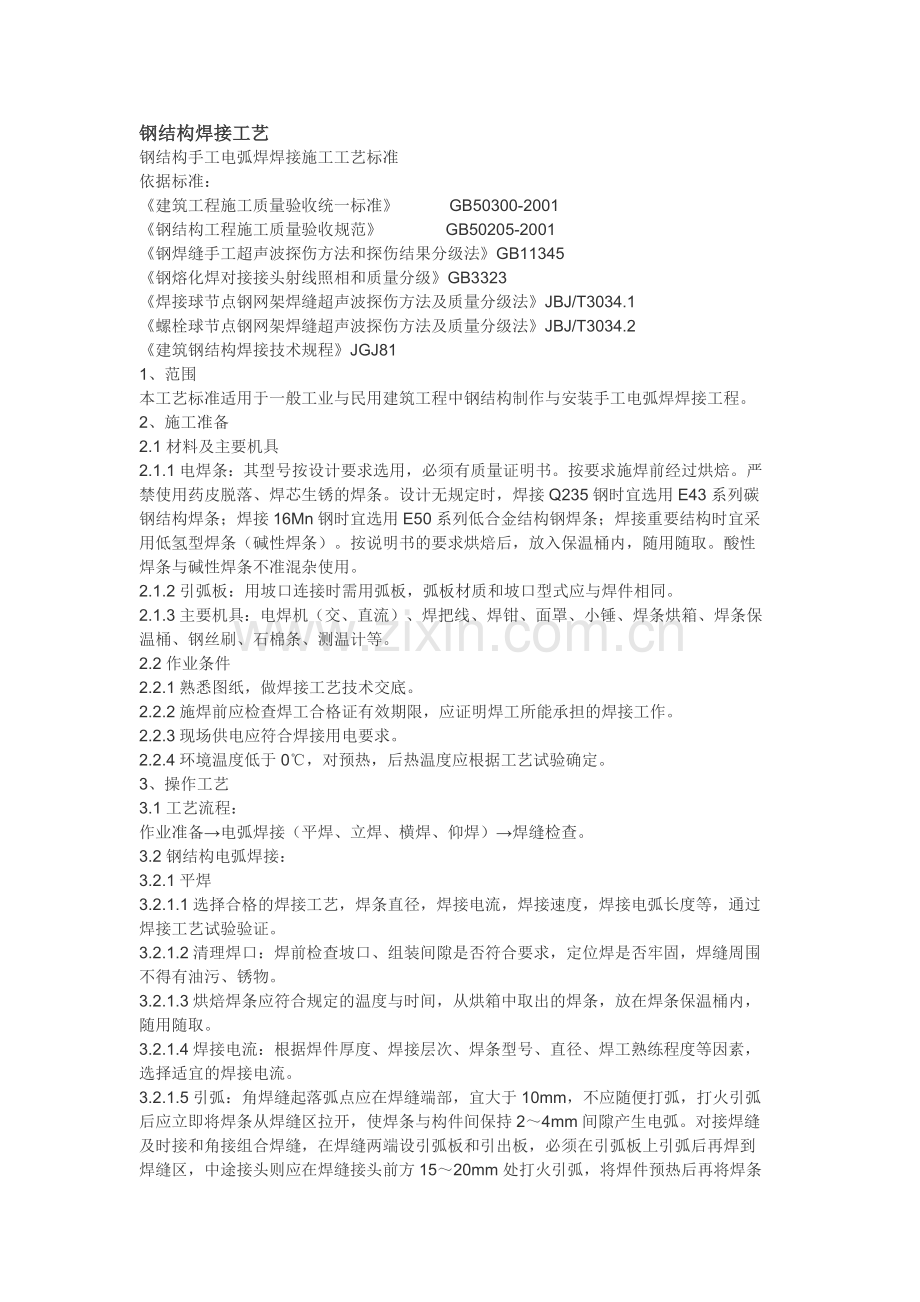

钢结构焊接工艺  钢结构手工电弧焊焊接施工工艺标准 依据标准: 《建筑工程施工质量验收统一标准》        GB50300-2001 《钢结构工程施工质量验收规范》          GB50205-2001 《钢焊缝手工超声波探伤方法和探伤结果分级法》GB11345 《钢熔化焊对接接头射线照相和质量分级》GB3323 《焊接球节点钢网架焊缝超声波探伤方法及质量分级法》JBJ/T3034.1 《螺栓球节点钢网架焊缝超声波探伤方法及质量分级法》JBJ/T3034.2 《建筑钢结构焊接技术规程》JGJ81 1、范围 本工艺标准适用于一般工业与民用建筑工程中钢结构制作与安装手工电弧焊焊接工程。 2、施工准备 2.1材料及主要机具 2.1.1电焊条:其型号按设计要求选用,必须有质量证明书。按要求施焊前经过烘焙。严禁使用药皮脱落、焊芯生锈的焊条。设计无规定时,焊接Q235钢时宜选用E43系列碳钢结构焊条;焊接16Mn钢时宜选用E50系列低合金结构钢焊条;焊接重要结构时宜采用低氢型焊条(碱性焊条)。按说明书的要求烘焙后,放入保温桶内,随用随取。酸性焊条与碱性焊条不准混杂使用。 2.1.2引弧板:用坡口连接时需用弧板,弧板材质和坡口型式应与焊件相同。 2.1.3主要机具:电焊机(交、直流)、焊把线、焊钳、面罩、小锤、焊条烘箱、焊条保温桶、钢丝刷、石棉条、测温计等。 2.2作业条件 2.2.1熟悉图纸,做焊接工艺技术交底。 2.2.2施焊前应检查焊工合格证有效期限,应证明焊工所能承担的焊接工作。 2.2.3现场供电应符合焊接用电要求。 2.2.4环境温度低于0℃,对预热,后热温度应根据工艺试验确定。 3、操作工艺 3.1工艺流程: 作业准备→电弧焊接(平焊、立焊、横焊、仰焊)→焊缝检查。 3.2钢结构电弧焊接: 3.2.1平焊 3.2.1.1选择合格的焊接工艺,焊条直径,焊接电流,焊接速度,焊接电弧长度等,通过焊接工艺试验验证。 3.2.1.2清理焊口:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污、锈物。 3.2.1.3烘焙焊条应符合规定的温度与时间,从烘箱中取出的焊条,放在焊条保温桶内,随用随取。 3.2.1.4焊接电流:根据焊件厚度、焊接层次、焊条型号、直径、焊工熟练程度等因素,选择适宜的焊接电流。 3.2.1.5引弧:角焊缝起落弧点应在焊缝端部,宜大于10mm,不应随便打弧,打火引弧后应立即将焊条从焊缝区拉开,使焊条与构件间保持2~4mm间隙产生电弧。对接焊缝及时接和角接组合焊缝,在焊缝两端设引弧板和引出板,必须在引弧板上引弧后再焊到焊缝区,中途接头则应在焊缝接头前方15~20mm处打火引弧,将焊件预热后再将焊条退回到焊缝起始处,把熔池填满到要求的厚度后,方可向前施焊。 3.2.1.6焊接速度:要求等速焊接,保证焊缝厚度、宽度均匀一致,从面罩内看熔池中铁水与熔渣保持等距离(2~3mm)为宜。 3.2.1.7焊接电弧长度:根据焊条型号不同而确定,一般要求电弧长度稳定不变,酸性焊条一般为3~4mm,碱性焊条一般为2~3mm为宜。 3.2.1.8焊接角度:根据两焊件的厚度确定,焊接角度有两个方面,一是焊条与焊接前进方向的夹角为60~75°;二是焊条与焊接左右夹角有两种情况,当焊件厚度相等时,焊条与焊件夹角均为45°;当焊件厚度不等时,焊条与较厚焊件一侧夹角应大于焊条与较薄焊件一侧夹角。 3.2.1.9收弧:每条焊缝焊到末尾,应将弧坑填满后,往焊接方向相反的方向带弧,使弧坑甩在焊道里边,以防弧坑咬肉。焊接完毕,应采用气割切除弧板,并修磨平整,不许用锤击落。 3.2.1.10清渣:整条焊缝焊完后清除熔渣,经焊工自检(包括外观及焊缝尺寸等)确无问题后,方可转移地点继续焊接。 3.2.2立焊:基本操作工艺过程与平焊相同,但应注意下述问题: 3.2.2.1在相同条件下,焊接电源比平焊电流小10%~15%。 3.2.2.2采用短弧焊接,弧长一般为2~3mm。 3.2.2.3焊条角度根据焊件厚度确定。两焊件厚度相等,焊条与焊条左右方向夹角均为450;两焊件厚度不等时,焊条与较厚焊件一侧的夹角应大于较薄一侧的夹角。焊条应与垂直面形成600~800角,使角弧略向上,吹向熔池中心。 3.2.2.4收弧:当焊到末尾,采用排弧法将弧坑填满,把电弧移至熔池中央停弧。严禁使弧坑甩在一边。为了防止咬肉,应压低电弧变换焊条角度,使焊条与焊件垂直或由弧稍向下吹。 3.2.3横焊:基本与平焊相同,焊接电流比同条件平焊的电流小10%~15%,电弧长2~4mm。焊条的角度,横焊时焊条应向下倾斜,其角度为700~800,防止铁水下坠。根据两焊件的厚度不同,可适当调整焊条角度,焊条与焊接前进方向为700~900。 3.2.4仰焊:基本与立焊、横焊相同,其焊条与焊件的夹角和焊件厚度有关,焊条与焊接方向成700~800角,宜用小电流、短弧焊接。 3.3冬期低温焊接: 3.3.1在环境温度低于0℃条件下进行电弧焊时,除遵守常温焊接的有关规定外,应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。风力超过4级,应采取挡风措施;焊后未冷却的接头,应避免碰到冰雪。 3.3.2钢结构为防止焊接裂纹,应预热、预热以控制层间温度。当工作地点温度在0℃以下时,应进行工艺试验,以确定适当的预热,后热温度。 4、质量标准 4.1一般规定 4.1.1本章适用于钢结构制作和安装中的钢构件焊接和焊钉焊接的工程质量验收。 4.1.2钢结构焊接工程可按相应的钢结构制作或安装工程检验批的划分原则划分为一个或若干个检验批。 4.1.3碳素结构钢应在焊缝冷却到环境温度、低合金结构钢应在完成焊接24h以后,进行焊缝探伤检验。 4.1.4焊缝施焊后应在工艺规定的焊缝及部位打上焊工钢印。 4.2钢构件焊接工程 I主控项目 4.2.1焊条、焊丝、焊剂、电渣焊熔嘴等焊接材料与母材的匹配应符合设计要求及国家现行行业标准《建筑钢结构焊接技术规程》JGJ81的规定。焊条、焊剂、药芯焊丝、熔嘴等在使用前,应按其产品说明书及焊接工艺文件的规定进行烘焙和存放。 检查数量:全数检查。 检验方法:检查质量证明书和烘焙记录。 4.2.2焊工必须经考试合格并取得合格证书。持证焊工必须在其考试合格项目及其认可范围内施焊。 检查数量:全数检查。 检验方法:检查焊工合格证及其认可范围、有效期。 4.2.3施工单位对其首次采用的钢材、焊接材料、焊接方法、焊后热处理等,应进行焊接工艺评定,并应根据评定报告确定焊接工艺。 检查数量:全数检查。 检验方法:检查焊接工艺评定报告。 4.2.4设计要求全焊透的一、二级焊缝应采用超声波探伤进行内部缺陷的检验,超声波探伤不能对缺陷作出判断时,应采用射线探伤,其内部缺陷分级及探伤方法应符合现行国家标准《钢焊缝手工超声波探伤方法和探伤结果分级法》GB11345或《钢熔化焊对接接头射线照相和质量分级》GB3323的规定。 焊接球节点网架焊缝、螺栓球节点网架焊缝及圆管T、K、Y形节点相关线焊缝,其内部缺陷分级及探伤方法应分别符合国家现行标准《焊接球节点钢网架焊缝超声波探伤方法及质量分级法》JBJ/T3034.1、《螺栓球节点钢网架焊缝超声波探伤方法及质量分级法》JBJ/T3034.2、《建筑钢结构焊接技术规程》JGJ81的规定。 一级、二级焊缝的质量等级及缺陷分级应符合表4.2.4的规定。 检查数量:全数检查。 检验方法:检查超声波或射线探伤记录。 表4.2.4 一、二级焊缝质量等级及缺陷分级 焊缝质量等级 一级 二级 内部缺陷超声波探伤 评定等级 Ⅱ Ⅲ 检验等级 B级 B级 探伤比例 100% 20% 内部缺陷射线探伤 评定等级 Ⅱ Ⅲ 检验等级 AB级 AB级 探伤比例 100% 20% 注:探伤比例的计数方法应按以下原则确定:(1)对工厂制作焊缝,应按每条焊缝计算百分比,且探伤长度应不小于200mm,当焊缝长度不足200mm时,应对整条焊缝进行探伤;(2)对现场安装焊缝,应按同一类型、同一施焊条件的焊缝条数计算百分比,探伤长度应不小于200mm,并应不少于1条焊缝。 4.2.5T形接头、十字接头、角接接头等要求熔透的对接和角对接组合焊缝,其焊脚尺寸不应小于t/4(图4.2.5a、b、c);设计有疲劳验算要求的吊车梁或类似构件的腹板与上翼缘连接焊缝的焊脚尺寸为t/2(图4.2.5d),且不应大于10mm。焊脚尺寸的允许偏差为0~4mm。 检查数量:资料全数检查;同类焊缝抽查10%,且不应少于3条。 检验方法:观察检查,用焊缝量规抽查测量。 图4.2.5焊脚尺寸 4.2.6焊缝表面不得有裂纹、焊瘤等缺陷。一级、二级焊缝不得有表面气孔、夹渣、弧坑裂纹、电弧擦伤等缺陷。且一级焊缝不得有咬边、未焊满、根部收缩等缺陷。 检查数量:每批同类构件抽查10%,且不应少于3件;被抽查构件中,每一类型焊缝按条数抽查5%,且不应少于1条;每条检查1处,总抽查数不应少于10处。 检验方法:观察检查或使用放大镜、焊缝量规和钢尺检查,当存在疑义时,采用渗透或磁粉探伤检查。 Ⅱ一般项目 4.2.7对于需要进行焊前预热或焊后热处理的焊缝,其预热温度或后热温度应符合国家现行有关标准的规定或通过工艺试验确定。预热区在焊道两侧,每侧宽度均应大于焊件厚度的1.5倍以上,且不应小于100mm;后热处理应在焊后立即进行,保温时间应根据板厚按每25mm板厚1h确定。 检查数量:全数检查。 检验方法:检查预、后热施工记录和工艺试验报告。 4.2.8二级、三级焊缝外观质量标准应符合本规范附录A中表A.0.1的规定。三级对接焊缝应按二级焊缝标准进行外观质量检验。 检查数量:每批同类构件抽查10%,且不应少于3件;被抽查构件中,每一类型焊缝按条数抽查5%,且不应少于1条;每条检查1处,总抽查数不应少于10处。 检验方法:观察检查或使用放大镜、焊缝量规和钢尺检查。 4.2.9焊缝尺寸允许偏差应符合本规范附录A中表A.0.2的规定。 检查数量:每批同类构件抽查10%,且不应少于3件;被抽查构件中,每种焊缝按条数各抽查5%,但不应少于1条;每条检查1处,总抽查数不应少于10处。 检验方法:用焊缝量规检查。 4.2.10焊成凹形的角焊缝,焊缝金属与母材间应平缓过渡;加工成凹形的角焊缝,不得在其表面留下切痕。 检查数量:每批同类构件抽查10%,且不应少于3件。 检验方法:观察检查。 4.2.11焊缝感观应达到:外形均匀、成型较好,焊道与焊道、焊道与基本金属间过渡较平滑,焊渣和飞溅物基本清除干净。 检查数量:每批同类构件抽查10%,且不应少于3件;被抽查构件中,每种焊缝按数量各抽查5%,总抽查处不应少于5处。 检验方法:观察检查。 钢结构制作(安装)焊接工程质量检验标准 项目 序号 项    目 允许偏差(mm) 检 验 方 法 主控项目 1 焊接材料品种、规格 第4.3.1条 检查产品合格证明文件、中文标志及检验报告(全数检查) 2 焊接材料复验 第4.3.2条 检查复试报告(全数检查) 3 材料匹配 第5.2.1条 检查质量证明书和烘焙记录(全数检查) 4 焊工证书 第5.2.2条 检查焊工合格证及其认可范围、有效期(所有焊工) 5 焊接工艺评定 第5.2.3条 检查焊接工艺评定报告(全数检查) 6 内部缺陷 第5.2.4条 检查焊缝探伤纪录(全数检查) 7 组合焊缝尺寸 第5.2.5条 观察检查、焊缝量规抽查测量(资料全数检查,同类焊缝抽查10%,且≥3处) 8 焊缝表面缺陷 第5.2.6条 观察检查或使用放大镜、焊缝量规和钢尺检查,必要时,采用渗透或磁粉探伤检查 —般项目 1 焊接材料外观质量 第4.3.4条 观察检查(按量抽查1%,且≥10包) 2 预热和后热处理 第5.2.7条 检查试验报告(全数检查) 3 焊缝外观质量 第5.2.8条 观察检查或使用放大镜、焊缝量规和钢尺检查(第5.2.8条) 4 焊缝尺寸偏差 第5.2.9条 观察检查第(5.2.9条) 5 凹形角焊缝 第5.2.10条 观察检查(同类构件抽查10%,且≥3件) 6 焊缝感观 第5.2.11条 观察检查(第5.2.11条) 5、成品保护 5.1焊后不准撞砸接头,不准往刚焊完的钢材上浇水。低温下应采取缓冷措施。 5.2不准随意在焊缝外母材上引弧。 5.3各种构件校正好之后方可施焊,并不得随意移动垫铁和卡具,以防造成构件尺寸偏差。隐蔽部位的焊缝必须办理完隐蔽验收手续后,方可进行下道隐蔽工序。 5.4低温焊接不准立即清渣,应等焊缝降温后进行。 6、应注意的质量问题 6.1尺寸超出允许偏差:对焊缝长度、宽度、厚度不足,中心线偏移,弯折等偏差,应严格控制焊接部位的相对位置尺寸,合格后方准焊接,焊接时精心操作。 6.2焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避免用大电流,不要突然熄火,焊缝接头应搭接10~15mm,焊接中不允许搬动、敲击焊件。 6.3表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必须清理干净,焊接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出。 6.4焊缝夹渣:多层施焊应层层将焊渣清除干净,操作中应运条正确,弧长适当。注意熔渣的流动方向,采用碱性焊条时,必须使熔渣留在熔渣后面。 7、质量记录 7.1焊接材料质量证明书。 7.2焊工合格证及编号。 7.3焊接工艺试验报告。 7.4焊接质量检验报告、超声波、射线探伤记录。 7.5设计变更、洽商记录。 7.6隐蔽工程验收记录。 7.7其它技术文件。 8、安全环保措施 8.1电焊机外壳,必须接地良好,其电源的装拆应由电工进行。 8.2电焊机要设单独的开关。开关应放在防雨的闸箱内,拉合时应戴手套侧向操作。 8.3焊钳与把线必须绝缘良好。连接牢固,更换焊条应戴手套。在潮湿的地点工作,应站在绝缘胶板或木板上。 8.4严禁在带压力的容器或管道上施焊,焊接带电的设备必须先切断电源。 8.5焊接贮存过易燃、易爆、有毒物品的容器或管道,必须清除干净.并将所有孔口打开。 8.6在密闭金属容器内施焊时,容器必须可靠接地,通风良好,并应有人监护。严禁向容器内输入氧气。 8.7焊接预热工件时,应有石棉布或档板等隔热措施。 8.8把线、地线,禁止与钢丝绳接触,更不用钢丝绳或机电设备代替零线。所有地线接头必须连接牢固。 8.9更换场地转动把线时,应切断电源,并不得手持把线爬梯登高。 8.10清除焊渣、采用电弧气刨清根时,应戴防护眼镜或面罩,防止铁渣飞溅伤人。 8.11多台焊机在一起集中施焊时,焊接平台或焊件必须接地。并应有隔光板。 8.12钍钨极要放置在密闭铅盒内,磨削钍钨极时,必须戴手套、口罩,并将粉尘及时排除。 8.13二氧化碳气体预热器的上壳应绝缘,端电压不应大于36伏。 8.14雷雨时,应停止露天焊接作业。 8.15施焊场地周围应清易燃易爆物品,或进行覆盖、隔离。 8.16必须在易燃易燃气体或液体扩散区施焊时,应经有关部门检试许可后。方可施焊。 8.17工作结束,应切断焊机电源并检查操作地点,确认无起火危险后,方可离开。 钢结构柱接头现场焊接工艺的实施及控制 作者:北京电力建设公司 杜武斌 摘要: 本文简要介绍了Q345C钢材的基本性能,在现场焊接时的焊接工艺及焊接操作基本要领。 关键词: Q345C 现场 焊接 工艺 河北定洲发电厂一期工程2×600MW机组的主厂房钢结构由河北电力设计院设计,三门峡水工机械厂制造。主厂房钢结构分为:除氧煤仓间、加热器平台、汽机房A0-A列柱。钢架的主立柱、梁、垂直支撑全部采用"H"型钢,母材材质为Q345C(属低合金结构钢),钢架主立柱采用分段对接方式连成一体,其中"H"型钢的腹板采用高强螺栓连接,翼缘板之间的连接采用对口焊接方式。 一、材料介绍 1. Q345化学成分如下表(%): 元素 C≤ Mn Si≤ P≤ S≤ Al≥ V Nb Ti 含量 0.2 1.0-1.6 0.55 0.035 0.035 0.015 0.02-0.15 0.015-0.06 0.02-0.2 Q345C力学性能如下表(%): 机械性能指标 伸长率(%) 试验温度0℃ 抗拉强度MPa 屈服点MPa≥ 数值 δ5≥22 J≥34 σb(470-650) σs(324-259) 其中壁厚介于16-35mm时,σs≥325Mpa;壁厚介于 35-50mm时,σs≥295Mpa 2. Q345钢的焊接特点 2.1 碳当量(Ceq)的计算 Ceq=C+Mn/6+Ni/15+Cu/15+Cr/5+Mo/5+V/5 计算Ceq=0.49%,大于0.45%,可见Q345钢焊接性能不是很好,需要在焊接时制定严格的工艺措施。 2.2 Q345钢在焊接时易出现的问题 2.2.1 热影响区的淬硬倾向 Q345钢在焊接冷却过程中,热影响区容易形成淬火组织-马氏体,使近缝区的硬度提高,塑性下降。结果导致焊后发生裂纹。 2.2.2 冷裂纹敏感性 Q345钢的焊接裂纹主要是冷裂纹。 二、焊接施工流程 坡口准备→点固焊→预热→里口施焊→背部清根(碳弧气刨)→外口施焊 →里口施焊→自检/专检→焊后热处理→无损检验(焊缝质量一级合格) 三、焊接工艺参数的选择 通过对Q345钢的焊接性分析,制定措施如下: 1. 焊接材料的选用 由于Q345钢的冷裂纹倾向较大,应选用低氢型的焊接材料,同时考虑到焊接接头应与母材等强的原则,选用E5015 (J507)型电焊条。 化学成分见下表(%): 元素 C Mn Si S P Cr Mo V Ti 含量 0.071 1.11 0.53 0.009 0.016 0.02 0.01 0.01 0.01 力学性能见下表: 机械性能指标 σb(Mpa) σs(Mpa) δ5(%) Ψ(%) AkvJ-30℃ 数值 440 540 31 79 164 114 76 2. 坡口形式:(根据图纸和设备供货) 3. 焊接方法:采用手工电弧焊(D)。 4. 焊接电流:为了避免焊缝组织粗大,造成冲击韧性下降,必须采用小规范焊接。具体措施为:选用小直径焊条、窄焊道、薄焊层、多层多道的焊接工艺(焊接顺序如图一所示)。焊道的宽度不大于焊条的3倍,焊层厚度不大于5mm。第一层至第三层采用Ф3.2电焊条,焊接电流100-130A;第四层至第六层采用Ф4.0的电焊条,焊接电流120-180A。 5. 预热温度:由于Q345钢的Ceq>0.45%,在焊接前应进行预热,预热温度T0=100-150℃,层间温度Ti≤400℃。 6. 焊后热处理参数:为了降低焊接残余应力,减小焊缝中的氢含量,改善焊缝的金属组织和性能,在焊后应对焊缝进行热处理。热处理温度为:600-640℃,恒温时间为2小时(板厚40mm时),升降温速度为125℃/h 。 四、现场焊接顺序: 1. 焊前预热 在翼缘板焊接前,首先对翼缘板进行预热,恒温30分钟后开始焊接。 焊接的预热、层间温度、热处理由热处理控温柜自动控制,采用远红外履带式加热炉片,微电脑自动设定曲线和记录曲线,热电偶测量温度。预热时热电偶的测点距离坡口边缘15mm-20mm。 2. 焊接 2.1 为了防止焊接变形,每个柱接头采用二人对称施焊,焊接方向由中间向两边施焊。在焊接里口时(里口为靠近腹板的坡口),第一层至第三层必须使用小规范操作,因为它的焊接是影响焊接变形的主要原因。在焊接一至三层结束后,背面进行清根。在使用碳弧气刨清根结束后,必须对焊缝进行机械打磨,清理焊缝表面渗碳,露出金属光泽,防止表层碳化严重造成裂纹。外口焊接应一次焊完,最后再焊接里口的剩余部分。 2.2 当焊接第二层时,焊接方向应与第一层方向相反,以此类推。每层焊接接头应错开15-20mm。 2.3 两名焊工在焊接时的焊接电流、焊接速度和焊接层数应保持一致。 2.4 在焊接中应从引弧板开始施焊,收弧板上结束。焊接完成后割掉并打磨干净。 3. 焊后热处理:焊口焊接完成后应在12小时内进行热处理。如不能及时进行热处理应采取保温、缓冷措施。在进行热处理时,应采用两根热电偶测温,热电偶点焊在焊口的里外侧。 Q345钢的焊接温度曲线如下图 4. 焊接检验 根据《钢结构工程施工及验收规范》的要求,焊口采用超声波探伤法进行检验,检验比例为100%。 五、现场技术管理 1. 编制详细的焊接施工作业指导书。 2. 全过程控制焊接工艺是确保质量的核心。 每个柱接头的焊接时,应有专人监控焊接工艺,如焊工不按作业指导书施工应立即终止焊接。在焊接过程中,热处理人员应全程监控层间温度,如超标应立即通知焊工暂停。 3. 提高施工人员质量意识是贯彻焊接工艺的关键 在施工前,进行全员交底,并且开取施工工艺卡。交底中详细讲解焊接工艺特点及严格控制现场焊接工艺的必要性和控制要点。 六、结论 按此焊接工艺措施施工,在现场共焊焊口102道,经无损检验一次合格率达到100%。经过实际施工的验证,此焊接工艺措施不仅能在现场指导对Q345钢的焊接,而且能够保证焊接质量。(end)
