设备销售及安装合同
买方:(以下称:“甲方”) 卖方:(以下称:“乙方”)
名称: 天水恒顺房地产开发有限公司 名称: 甘肃凯捷电梯有限公司
地址:____________________________ 甘肃省天水市麦积区桥南盐业站三楼____ 联络地址:兰州市城关区金昌北路121号4楼
邮编:_______741020_________________________ 邮编 :730030
电话:___________0938-2728866_____________________ 电话:0931-8484195
传真:________________________________ 传真:0931-8484195
开户银行:_____________________________ 开户银行: 兰州银行秦安路支行
银行帐号:_____________________________ 银行帐号:101252000032479
税号:_________________________________ 注册地址: 兰州市城关区金昌北路121号
甲方代表签字: 乙方代表签字:
甲方盖章: 乙方盖章:
签订日期: 签订日期:
电梯数量: 42台
发票类型: □增值税发票 □普通税务发票
交货方式: □乙方指定工厂交货 □项目工地交货
交货地点详细地址:
安装工期:________________天

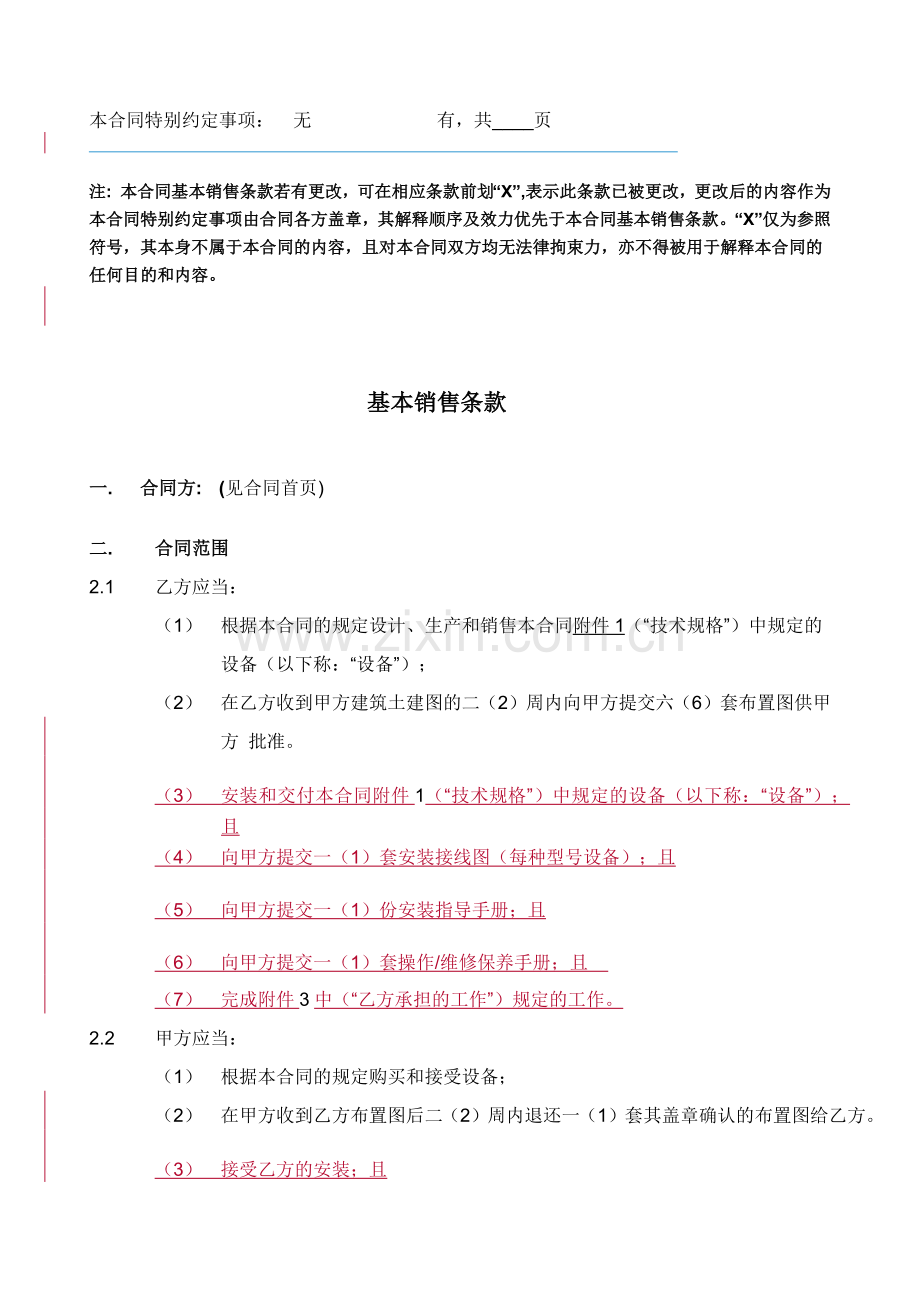

本合同特别约定事项: 无 有,共____页
注: 本合同基本销售条款若有更改,可在相应条款前划“X”,表示此条款已被更改,更改后的内容作为本合同特别约定事项由合同各方盖章,其解释顺序及效力优先于本合同基本销售条款。“X”仅为参照符号,其本身不属于本合同的内容,且对本合同双方均无法律拘束力,亦不得被用于解释本合同的任何目的和内容。
基本销售条款
一. 合同方: (见合同首页)
二. 合同范围
2.1 乙方应当:
(1) 根据本合同的规定设计、生产和销售本合同附件1(“技术规格”)中规定的设备(以下称:“设备”);
(2) 在乙方收到甲方建筑土建图的二(2)周内向甲方提交六(6)套布置图供甲方 批准。
(3) 安装和交付本合同附件1(“技术规格”)中规定的设备(以下称:“设备”);且
(4) 向甲方提交一(1)套安装接线图(每种型号设备);且
(5) 向甲方提交一(1)份安装指导手册;且
(6) 向甲方提交一(1)套操作/维修保养手册;且
(7) 完成附件3中(“乙方承担的工作”)规定的工作。
2.2 甲方应当:
(1) 根据本合同的规定购买和接受设备;
(2) 在甲方收到乙方布置图后二(2)周内退还一(1)套其盖章确认的布置图给乙方。
(3) 接受乙方的安装;且
(4) 完成附件3中(“甲方承担的工作”)规定的工作。
三. 合同价格
本合同设备总价为人民币 圆整,其中已包括运输费及百分之 十七(17%)的增值税。
3.1 合同设备价格的明细如下:
3.1
设备号
单价(人民币)
数量
分项总价(人民币)
合同总价(人民币)
设备号
设备单价(人民币)
数量
设备分项总价(人民币)
1#-L1-3
3
2#-L4-6
3
设备总价(人民币)
42
本合同安装总价 为人民币 元整 ,含乙方按现行法规开具完税发票所应缴纳的税款。
安装价格的明细如下:
设备号
安装单价(人民币)
数量
安装分项总价(人民币)
1#-L1-3
3
2#-L4-6
3
安装总价(人民币)
42
3.3 设备价层站差价为 元/层/台(层高不超过3米),安装价层站差价为 元/层/台(层高不超过3米)。本合同设备及安装总价为人民币: 元整。(RMB 元)
四. 付款条件
4.1 甲方应当在合同签定后七(7)天内支付给乙方相当于合同总价百分之 天内支付给乙方相当于所定货款总价百分之 二十( 20%)的定金(以下称:“第一次付款”),即:
人民币 圆整(RMB 元)。
4.2 4.2 甲方应当在收到乙方电梯货品时 支付给乙方相当于所定货款合同总价百分之 五六十 ( 60% )的设备款项,同时甲方还应支付给乙方相当于所定货物安装总价百分之三五 十(530%)的安装款
(以下称:“第二次付款”),即:
人民币 圆整(RMB 元)。
4.3 4.3 甲方应在根据本合同安装、调试、验收完成,经质量技术监督部门检验合格并取得合格证书 后15日内3天后支付给乙方相当于所定货款合同总价百分之 十五( 15%)的设备款,项同时甲 方还应支付给乙方相当于所定货物安装总价百分之四十五六十(4560%)的安装款(以下 称:“第三次付款”),即:
人民币 圆整(RMB 元)。
4.4 甲方应在工程竣工验收、设备交付使用后15日内支付给 十乙方相当于所定货物安装总 价百分之五(5%)的安装款(以下称:“第三四次付款”,
4.5 甲方应当在设备经过1212个月免费保养期结束后十五(1015)天内支付给乙方相当于
所定货款合同总价的百分之 五(5%)的款项设备款,同时甲方还应支付给乙方相当于所定货物安装总价百分之五(5%)的安装款(以下称“第四五次付款”),即:
人民币 圆整(RMB 元)。
4.6 甲方应不迟于合同生效后三十天内根据所需发票种类向乙方提供开具发票必需的开户 银行、帐号、税号,乙方在收到上述资料及合同的全部款项后,在货物发运后一周内 向甲方开具发票。如甲方要求分批交货和/或安装,各批次货物的款项应相应分批结 算。
五. 交货
5.1 设备将在乙方全部收到以下款项和资料后开始进场安装:
--- 相当于本合同所定货款总价百分之 七八十的合同设备款及所定设备百分之五三十的安装 款。
--- 经双方盖章确认的布置图。
5.2 乙方应当按照适合于公路/铁路/水路运输的要求对设备进行适当的包装。
5.3 如果甲方未能在最终工厂出货期内提货/通知发货,设备的仓储费、保险费及保管费由甲方承担,上述总费用为每台每天人民币八十元。如因储存时间超过六个月,则乙方对设备损坏不负任何责任,且乙方有权处置该设备并优先受偿。设备所有权仅在乙方收到全部合同款项后转移至甲方。
5.4 当设备运至甲方工地时,若因甲方工地不具备卸货场地(卸货场地距库房﹤1001300米)或其它必备卸货条件致使设备多次搬运,则由此引起的费用及损失由甲方承担。
六. 设备质量保证
6.1 乙方保证按照国家标准使用先进的科技和专有技术生产设备。
设备的质量保证期为当地质量技术监督部门验收合格之日起的十二(12)个月,但最迟不超过最终工厂出货期后的十八(18)个月。在质量保证期内,如果证实设备存在制造缺陷,乙方应负责免费纠正缺陷。
电梯必须达到或超过国家、行业标准: GB7588-2003《电梯制造与安装安全规范》;GB/T10058《电梯技术条件》;GB/T10059《电梯试验方法》;GB10060《电梯安装验收规范》;GB8903《电梯用钢丝绳》;GB50182-93《电梯装置安装工程电梯电气装置施工及验收规范》;GB50310《电梯工程施工质量验收规范》; GBJ电梯安装工程质量检验评定标准;TJ231(四)机械设备安装工程施工及验收规范; GB/T7025.1-7025.3-97《电梯主要参数及轿箱、井道、机房的形式与尺寸. 以上未含的按现行甘肃省兰州市规范、标准,若电梯安装所在地政府相关部门有相应规定的,乙方承诺提供的电梯符合其规定。
6.2 履约期间,甲方可以委托第三方诸如质量技术监督部门任意抽取一个电梯配置进行检验,如果检验质量达不到6.3条相关标准要求,甲方有权认为其产品不合格。届时,乙方应当无条件更换并按本合同抽验电梯总价款的10%向甲方支付违约金。
七. 验货和索赔的解决
7.1 设备交付后的二周(2)内,甲方应检验设备的装箱数量和包装状况并书面通知乙方有关设备的装箱数量和包装状况的任何不符或瑕疵,否则乙方装箱单中的设备装箱数量将被视为正确和有效且设备的包装状况良好。如果设备在没有乙方代表在场时被打开,则乙方对设备的灭失或损失不承担任何责任。
如果甲方在质量保证期内发现设备的任何缺陷,且甲方要求根据上述设备质量保证对此缺陷进行纠正的,则甲方应在发现缺陷后的两(2)周内以书面形式通知乙方。乙方有权检验通知的缺陷部分。如该缺陷被证实为制造原因引起,乙方将修理或调换缺陷部分。被调换下来部分的所有权属于乙方。
乙方应在交货前5十(10)日,以书面形式发送《发货确认函》给甲方,通知准确的发货日期、到货时间、货物型号规格、数量以及场地的要求,甲方须在收到确认函后二(2)2日内予以答复,经甲方确认同意后乙方可发货。 货物到货时,包装必须完好无缺,产品包装要求包括规格型号、产品种类、数量等,货物在安装完成验收通过前的丢失、损坏的风险由乙方承担。
到货后,甲方组织工程监理公司、承包安装单位,会同乙方到现场进行清点,清点货物数量、品牌、配件等与本合同的约定是否相符。货物有丢失或损坏,或者货物的包装、品种、型号、规格等不符合合同约定的,甲方有权要求乙方退回更换或补齐货物,乙方实际交货时间以最终补齐货物时间为准。参与交货验收的单位在货物清单上共同签字。此签单仅作为乙方交货的凭证,承包安装单位接收凭证,不作为乙方货物是否合格的最终依据。若乙方的产品经送检不符合本合同约定或安装后因产品质量问题未能通过验收的,乙方仍应当向甲方承担违约责任。” 交货后,甲方提供设备存放地点,乙方或其委托的设备安装承包方保管货物,货物如有丢失或损坏的情况,由乙方负责照价赔偿。 乙方在交货的同时应向甲方提交产品合格证、出厂检验报告和记录、执行标准等相关单证和资料,否则,甲方有权拒绝清点货物
乙方应在电梯设备全部发货后4小时内将: a) 供货合同编号 ;b)商品名称及装箱情况;c)数量;d)毛重; e)发票金额; f) 运输工具名称;g) 发货时间等相关事宜以传真方式告知甲方并确认甲方已收到
7.2
八. 安装
8.1 安装包括安装设备所需的工作和交付设备前通常进行的测试和调试。安装、测试及调试应当按照乙方的安装测试标准和国家标准进行。
8.2 在安装开始前由甲方完成的,包括但不限于附件2中的“甲方承担的工作”的土建和准备工作所产生的所有费用由甲方承担。因土建工作已开展,在安装前乙方应去甲方工地进行勘察,如井道等各方面不适合安装,乙方应向甲方提供书面整改意见,其他楼因未建设乙方应同甲方建筑设计单位进行沟通以达到土建施工时与电梯安装时的要求相同,如乙方与甲方建筑设计单位进行沟通后仍发生安装现场需要整改的,一切费用均由乙方承担,由此造成的连带直接损失也有由乙方承担。
8.3 设备到达安装地点且安装所需的各项条件均满足后,双方应在安装开始前三十
(30)天协商确定准确的安装开始日期。安装工期为合同首页所规定的天数(以安装地点的状况满足双方确认的布置图及国家标准相关要求的工作日计算,该工期不包括政府监管部门的验收时间),若由于非乙方原因造成延误,则工期相应顺延。
8.4 如果由于非乙方原因造成乙方停工的,停工时间不计入乙方实际安装工期。停工期间的设备保管由甲方负责。若由乙方负责,则费用均由甲方承担。项目停工后甲方须以书面形式通知乙方重新开工,乙方将收取相应的复工费用包括交通费、运输费和人工检查费后再次进入工地。
九. 违约和赔偿
9.1 任何一方单方面解除本合同的,应向对方赔偿相当于本合同总价百分之三十(30%)的违约金。
9.2 除不可抗力原因外,如果甲方未能按本合同规定支付款项,则甲方应向乙方支付逾期违约金,其支付方法是:每延误一(1)周(不足一周的按一周计),违约金为延误部分金额的百分之零点五(0.5%)。此违约金最高不得超过延误部分合同金额的百分之五(5%)。如果逾期付款超过十(10)周,则乙方有权视甲方为单方面解除合同。
9.3 除不可抗力原因外,如果乙方未能按时交付设备,乙方应向甲方支付逾期违约金,其支付方法是:每延误一(1)周(不足一周的按一周计),违约金为延误部分合同金额的百分之零点五(0.5%)。此违约金最高不得超过延误部分合同金额的百分之五(5%)。如果延误超过十(10)周,则甲方有权视乙方为单方面解除合同。
9.4 除本合同另有规定外,合同双方必须完全履行本合同,否则,应承担相应的违约责任。 乙方逾期供货的,乙方每日应当按总所定货款5‰的标准支付给甲方违约金;若此违约金不足以弥补甲方损失的,乙方应当按甲方损失的30%向甲方支付违约金。逾期交货超过30 日的,甲方有权单方面解除本合同,乙方应向甲方支付所定货款总额的10%为违约金。甲方逾期付款的,甲方每日应当按所定货款5‰的标准支付给乙方违约金;若此违约金不足以弥补乙方损失的,甲方应当按乙方损失的30%向乙方支付违约金。逾期交货超过30 日的,乙方有权单方面解除本合同,甲方应向乙方支付所定货款总额的10%为违约金。
9.5 除不可抗力原因外,并在甲方无任何违约的前提下,如果乙方未能按合同规定完成设备安装,乙方应向甲方支付逾期违约金,其支付方法是:每延误一(1)周(不足一周的按一周计),违约金为延误部分安装金额的千分之五(5‰)。此违约金最高不得超过延误部分安装金额的百分之五(5%)。如果延误超过十(10)周,则甲方有权视乙方为单方面解除合同。
十. 不可抗力
10.1 任何一方对由于不可抗力所产生的任何结果(包括损失和延期交货)不承担责任。受不可抗力影响的一方应在不可抗力事故发生后尽快通知对方,并于事故发生后十四(14)天内将事故发生地的有关当局出具的证明文件用航空信(或任何更快的方法)寄给对方审阅确认。一旦不可抗力事故持续十周以上,双方应通过友好协商修改本合同的条款。
十一. 争议的解决
11.1 所有因本合同产生或与本合同有关的争议应由双方通过友好协商解决。如果无法协商解决,该争议应向工程所在地人民法院通过诉讼解决。诉讼费用(包括但不限于律师费用)由败诉方承担。本条款在合同终止后仍然有效。
十二. 其它事项
12.1 软件
根据本合同由乙方提供的任何软件应属于乙方或其他相关的软件提供者的财产,甲方仅有非独占的且不得转让的使用权,并且不得进行任何形式的复制、修改或允许任何第三方占有、使用、复制或修改。
12.2 本合同为双方之间的完整协议并替代双方先前所有书面或口头的磋商、报价和协议。下列附件附属于本合同:
附件1:技术规格 甲方承担的工作 附件2:各方承担的工作乙方承担的工作 附件3:报价明细表附件1:技术规格及辅助设备综合表 附件2:配置清单
附件4: 附件5: 附件6: 附件3:各方承担的工作 附件4:制造商授权书
附件7: 附件8: 附件9: 附件5:项目经理和工程技术管理人员配置表 附件6:质保期内售后服务内容
附件10: 附件11: 附件12: 附件7:电梯质保期免费保养合同主要条款 附件8:电梯有偿服务合同内容
附件13:
附件是本合同不可分割的组成部分。如果附件与本合同特别约定事项/基本销售条款不一致,以本合同特别约定事项/基本销售条款为准。
12.3 任何一方地址或联络方式发生变动,须在该变动发生前十五个工作日内书面通知另一方。
十三. 文本和生效
本合同一式贰份,甲乙双方各执壹份。本合同自双方盖章后生效。
(基本销售条款结束)
十四.
现确认本合同项下设备的最终进场安装日期为本合同第5.1条规定的初定进场安装日期。
甲方: 乙方:
公章: 公章:
日期: 年 月 日 日期: 年 月 日
附件1
甲方承担的工作
以下各项与设备安装工程有关的准备工作是甲方应尽的义务,应由甲方根据通力电梯有限公司提供的并经双方确认的规格配置所要求的设备布置图执行,并应符合国家和地方性的行业法规和条例。具体要求如下:
1、甲方责任及承担的费用:
1.1 提供符合安装布置图技术要求的电梯井道及机房电源、井道永久性低压照明,并排除积水、污物,若有差错应予及时修改。
1.2 提供电梯施工期间的水、电、消耗;据实发生费用由乙方承担。
1.3提供符合土建布置图规定的机房、井道、底坑和工作现场安全标准的厅门安全护栏装置;提供各楼层地面水平装饰基准线,墙面装饰基准线。
1.4 提供有防盗措施和风雨保护措施要求并在安装作业附近有足够面积的电梯零件存储间和工具室。
1.5 负责提供符合经甲乙双方确认的土建图纸和GB7588—2003标准的电梯井道,负责井道的土建工程,包括按钮箱孔、厅外显示、召唤孔的预留;牛腿、机房曳引机座、缓冲器座的混凝土灌注,并通知乙方及时约定检查日期,检查后如有不合格部分需要修正的,甲方应在双方约定好的时间内完成。
1.6 机房内每台电梯设备上方至少应有一个吊钩或起重梁(应有清楚的承载标示),其承载力和位置应符合布置图的要求;并提供符合电梯规格要求的动力电源(380V相无线制)和照明电源(220V),在安装开工前,应提供正式电源到电梯机房电源箱,待具备此条件后,乙方方可进入施工现场安装。
1.7 负责安装后的土建填充装修工作。
1.8 协调配合电梯设备的现场起吊工作,费用由乙方承担。
1.9 负责电梯安装单位与其它土建施工单位交叉作业的协调工作。附件1
技术规格(电梯)
一般规格
电梯编号 : 1#L1-3、2#L4-6
产品名称 : KONE MiniSpaceTM 小机房乘客电梯
型号/规格/数量 : PT10/10-19 6台
额定载重量 : 800公斤
额定速度 : 1.0米/秒
行程 : 23.1米
服务楼层/停站 : 8层 / 7站
操作系统
控制系统 : (KONE LCE 型)电脑智能控制,串行传输系统
控制方式 : 集选
机械规格
驱动系统 : 交流调频调压驱动
曳引系统 : EcoDiscâ 无齿轮曳引机(碟式马达)
机械位置 : 井道顶部
建筑尺寸
井道尺寸 : 1900毫米(宽) X 2000毫米(深)
顶层高度 : 4400毫米
地坑深度 : 1500毫米
入口尺寸
类型 : 2扇中分自动门
尺寸 : 800毫米(宽) X 2100毫米(高)
候梯厅门
厅门、门框装修 : 所有层发纹不锈钢
门框 : 标准门框
厅外显示 : KDS 300轿厢位置及方向显示(一体式,发纹不锈钢
红色点阵显示)
轿厢
轿厢尺寸 : 1350毫米(宽) X 1400毫米(深) X 2300毫米(高)
轿厢装潢 : 轿厢操纵盘、轿门、前壁、轿厢两侧壁及后壁两侧板: 发纹不锈钢;
后壁两侧板镜面不锈钢,后壁中间板:金色蚀刻不锈钢;轿厢两侧 壁配不锈钢扁平扶手(末端弯曲)
轿顶型式 : LF88型
轿内显示 : 轿厢位置及方向显示器
地板型号 : 大理石(金线米黄色)
注:所有尺寸以确认图纸为准,若涉及价格变化由双方协商解决。
注:根据国标规定,若相邻两停站间距大于11米,需加井道安全门(客户自理)。
附件11
KONE MiniSpaceTM 辅助设备综合表(标准)
安全功能
拯救及故障监测
修正运行 精确再平层 – 门关
马达过热保护 滥用、误用保护
电源相位故障监测 按钮黏滞监察
驱动运行时间监察 取消轿厢虚假召唤
制动方式-电阻式 反向内呼
缓冲器开关(液压缓冲器时) 外呼互锁
门区指示灯 运行舒适度
救助运行功能 轿厢内照明 – 自动
紧急备用电源运行 轿内风扇操作 – 自动
同步运行 轿厢称重装置
轿厢应急照明 – 独立照明 轿内照明监察
紧急备用电池供电(供紧急照明,警铃) 启动转矩预置
制动电路
紧急通讯功能 测速计故障计数器,三次
警铃 – 轿顶或轿底 控制功能
五方通话 优先和特殊服务功能
其它安全及维护功能 退出服务开关 – 厅外
检修运行 空轿厢分配
维修用开门按钮 主楼层停靠 – 门关
控制柜内呼按钮 优化运载流量功能
轿门触点 满载不停站运行
轿门位置开关 下行高峰服务
禁止开门开关 上下行高峰服务
轿厢急停开关 – 底坑 上行高峰服务
轿厢急停开关 – 轿顶 信息功能
禁止外呼开关 厅外乘客信息显示
轿厢限速器安全触点 外呼登记显示
轿厢安全钳安全触点 轿内信息显示
轿厢限速器张紧块安全触点 超载功能
乘客舒适功能 内呼登记显示
出入轿厢 轿厢位置指示
关门按钮 运行方向指示
开门按钮 控制柜信息
内呼快速关门 控制柜内轿厢位置指示
外呼重新开门 启动计数器
光幕式安全门边
客户要求功能
消防员操作运行
多方通话替代上述第(12)五方通话(含井道内电缆)
双击取消轿厢呼叫
附件22
Table of Configuration配置清单
通力电梯有限公司
版本
KONE Elevator's Co., Ltd.
O
Project Name项目名称
江山悦
Product产品名称
KONE 3000XN MiniSpace
Lift Number电梯编号
L1-42
Components Name部件名称
Supplier品牌供应商
Origin/产地
Traction System 曳引机系统
MX Machine
曳引机
KONE Corporation
通力公司
China中国
Stator
定子
Kolmeks Corporation/ Hua Yin Company
Kolmeks公司或华银公司
China中国
Tachometer / Encoder
测速计或编码器
Hubner Corporation, Germany / Kubler Corporation, Germany
德国Hubner公司或德国Kubler公司
Europe欧洲
Bearing
轴承
SKF Corporation/NSK Corporation
SKF公司/NSK公司
Europe欧洲/Japan日本
Brake shoes
闸皮
Starlite Corporation
Starlite公司
China中国
Control System 控制柜系统
Transducer Module
变频器
KONE Corporation
通力公司
China中国
LCE CPU Control board
电脑主控板
KONE Corporation
通力公司
China中国
LCE230
安全电路板
KONE Corporation
通力公司
China中国
LCE CCB
轿顶电气板
KONE Corporation
通力公司
China中国
LCE通讯板
KONE Corporation
通力公司
China中国
Connector & Terminal
接插件、端子(组合)
Weidmuller,Phoenix Corporation, Europe
德国魏德米勒公司或德国菲尼克斯公司
Europe欧洲
Molex Corporation, Europe
Molex公司
Europe欧洲
Main Switch
主断路器
Siemens Corporation
西门子公司
China中国
Filter module
滤波模块主接触器
Schneider Corporation / Siemens Corporation
施耐德公司或西门子公司
China中国
Main Contactor
主接触器
Schneider Corporation / Siemens Corporation
施耐德公司或西门子公司
China中国
Aux Contactor
辅助接触器
Schneider Corporation / Siemens Corporation
施耐德公司或西门子公司
China中国
Brake contactor
抱闸接触器
Schneider Corporation / Siemens Corporation
施耐德公司或西门子公司
China中国
RDF switch / button
紧急电动运行开关或按钮
Shan Ho Company / Man Tung Company
山河电机公司或Man Tung电子电器公司
China中国
Dynamic brake Contactor
动态抱闸触点
Schneider Corporation/Siemens Corporation
施耐德公司或西门子公司
China中国
Door Operator System 门机系统
Door Operator
门机
Wittur Corporation / KONE Corporation
威特公司或通力公司
China中国
DOP Motor
门机马达
Wittur Corporation / Zeitlauf Corporation
威特公司或Zeitlauf公司
China中国
DOP PCB
门机线路板
Wittur Corporation, Austria
威特公司
AUSTRIA奥地利
DOP switch
门机限位开关
Bernstein Corporation, Germany
德国Bernstein公司
GERMANY德国
Safety Components 安全部件
Weighing device
称重装置
Chang Rong factory / Liyang FeiYue
昌荣公司/溧阳飞跃公司
China中国
Curtain of light
光幕
Formula Corporation
Formula公司
China中国
Overspeed governer
限速器
HeBei DongFang
河北东方
China中国
Safety gear
安全钳
HeBei DongFang
河北东方
China中国
Buffer
缓冲器
DaLian Lier/HeBei DongFang
大连李尔/河北东方
China中国
Shaft Mechanics 井道部件
Travelling Cable
随行电缆
Jiang Su Onitl
江苏奥林特
China中国
Suspension Rope
钢丝绳
WuXi TongYong /Gustav Wolf Corporation
无锡通用公司或固丝塔夫沃尔公司
China中国
Overspeed governer rope
限速器绳
WuXi TongYong
无锡通用公司
China中国
Guide rail
导轨
Suzhou Savera /Zhang Jiang Gang RunFa/Zhang Jiang Gang Tonda
苏州塞维拉公司/张家港润发公司/张家港通达
China中国
Filler Bits
对重
Tiangjin Lift /Haian SIC-LAZARO
天津利福特公司或海安赛力诺
China中国
Other Components 其它部件
Signalization
信号系统
KONE Corporation
通力公司
China中国
Sling & CWT frame
吊架和对重架
KONE Corporation
通力公司
China中国
Car
轿厢
KONE Corporation
通力公司
China中国
Car door
轿门
KONE Corporation
通力公司
China中国
通力实行全球采购,可根据产品技术革新的需要,适当调整部分供应商/产地,恕不另行通知。通力承诺部件在调整前后属于同一档次,不会产生负面影响。
附件3
各方承担的工作
甲方承担的工作
以下各项与设备安装工程有关的准备工作是甲方应尽的义务,应由甲方根据通力电梯有限公司提供的并经双方确认的规格配置所要求的设备布置图执行,并应符合国家和地方性的行业法规和条例。具体要求如下:
1、甲方责任及承担的费用:
1.1 提供符合安装布置图技术要求的电梯井道及机房电源、井道永久性低压照明,并排除积水、污物,若有差错应予及时修改。
1.2 提供电梯施工期间的水、电、消耗;;据实发生费用由乙方承担。
1.3提供符合土建布置图规定的机房、井道、底坑和工作现场安全标准的厅门安全护栏装置;提供各楼层地面水平装饰基准线,墙面装饰基准线。
1.4 提供有防盗措施和风雨保护措施要求并在安装作业附近有足够面积的电梯零件存储间和工具室。
1.5 负责提供符合经甲乙双方确认的土建图纸和GB7588—2003标准的电梯井道,负责井道的土建工程,包括按钮箱孔、厅外显示、召唤孔的预留;牛腿、机房曳引机座、缓冲器座的混凝土灌注,并通知乙方及时约定检查日期,检查后如有不合格部分需要修正的,甲方应在双方约定好的时间内完成。
1.6 机房内每台电梯设备上方至少应有一个吊钩或起重梁(应有清楚的承载标示),其承载力和位置应符合布置图的要求;并提供符合电梯规格要求的动力电源(380V相无线制)和照明电源(220V),在安装开工前,应提供正式电源到电梯机房电源箱,待具备此条件后,乙方方可进入施工现场安装。
1.7 负责安装后的土建填充装修工作。
1.8 协调配合电梯设备的现场起吊工作及其他一切配合工作,费用由乙方承担安装调试价格的1.5%。
1.9 负责电梯安装单位与其它土建施工单位交叉作业的协调工作。
附件3
乙方承担的工作
以下与设备安装工程有关的工作应由乙方按照通力电梯有限公司提供的并经双方确认的布置图和规格执行,并且符合有关地方性条例和法规。具体要求如下:
2、乙方责任及承担的费用:
2.1 电梯设备到货后,在预计安装时间前,负责派员前往工地查验土建安装条件,并依据合同规定提供咨询服务。
2.2 电梯设备的拆箱清点。
2.3 按照国家电梯安装规范和标准完成安装工作。
2.4 按照国家电梯调试规范和标准完成调试工作。
2.5 乙方施工人员的食、宿,施工安全及电梯交付使用前的安全保卫工作。
2.6 遵守施工现场之有关规章制度。
2.7 乙方施工人员的劳动保险和人身保险。
2.8 电梯设备的喷漆工作。
2.9 负责电梯安装所需脚手架的搭设,费用由乙方承担。
2.10 负责向当地安检部门申请使用许可证,费用由甲乙方承担。附件2
乙方承担的工作
以下与设备安装工程有关的工作应由乙方按照通力电梯有限公司提供的并经双方确认的布置图和规格执行,并且符合有关地方性条例和法规。具体要求如下:
2、乙方责任及承担的费用:
2.1 电梯设备到货后,在预计安装时间前,负责派员前往工地查验土建安装条件,并依据合同规定提供咨询服务。
2.2 电梯设备的拆箱清点。
2.3 按照国家电梯安装规范和标准完成安装工作。
2.4 按照国家电梯调试规范和标准完成调试工作。
2.5 乙方施工人员的食、宿,施工安全及电梯交付使用前的安全保卫工作。
2.6 遵守施工现场之有关规章制度。
2.7 乙方施工人员的劳动保险和人身保险。
2.8 电梯设备的喷漆工作。
2.9 负责电梯安装所需脚手架的搭设,费用由乙方承担。
2.10 负责向当地安检部门申请使用许可证,并承担其费用。
附件3
报价明细表
货币单位:人民币 元
楼座
电梯型号
层/站/门
载重量(Kg)
数量(台)
设备单价
运输费单价
安装 调试费单价
综合单价
合价
合计
设备总价
安装总价
投标总价格
RMB 元(人民币:大写)
注:1、上述设备单价所包括的设备规格详见“电梯技术规格表”;
2、上述安装单价为大包交
