收藏 分销(赏)

临时架空电缆线路及防护安全技术交底.doc

上传人:s4****5z 文档编号:8796436 上传时间:2025-03-02 格式:DOC 页数:4 大小:55.50KB
下载 相关 举报
临时架空电缆线路及防护安全技术交底.doc_第1页
第1页 / 共4页
临时架空电缆线路及防护安全技术交底.doc_第2页
第2页 / 共4页
点击查看更多>>
资源描述

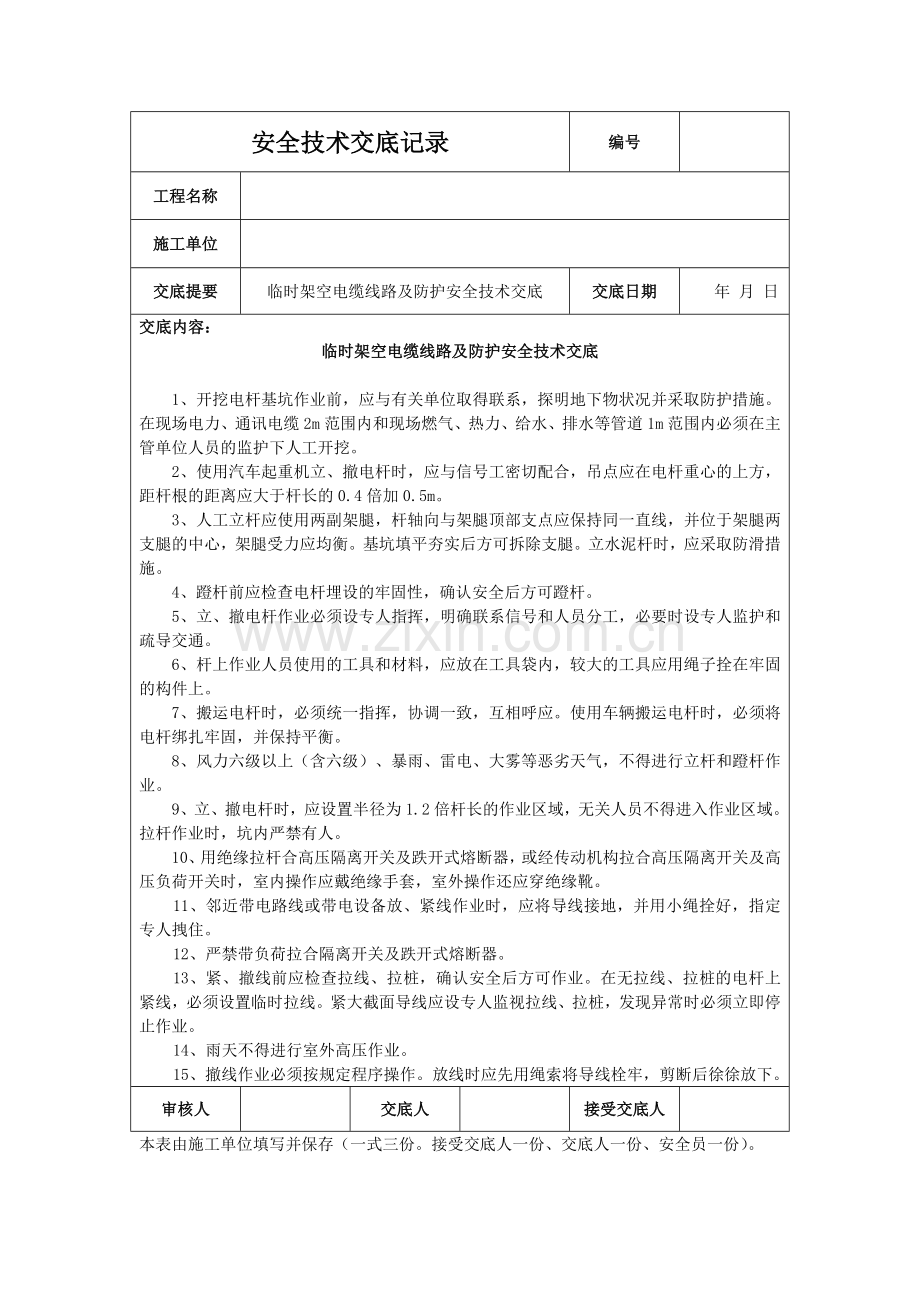

安全技术交底记录 编号 工程名称 施工单位 交底提要 临时架空电缆线路及防护安全技术交底 交底日期 年 月 日 交底内容: 临时架空电缆线路及防护安全技术交底 1、开挖电杆基坑作业前,应与有关单位取得联系,探明地下物状况并采取防护措施。在现场电力、通讯电缆2m范围内和现场燃气、热力、给水、排水等管道1m范围内必须在主管单位人员的监护下人工开挖。 2、使用汽车起重机立、撤电杆时,应与信号工密切配合,吊点应在电杆重心的上方,距杆根的距离应大于杆长的0.4倍加0.5m。 3、人工立杆应使用两副架腿,杆轴向与架腿顶部支点应保持同一直线,并位于架腿两支腿的中心,架腿受力应均衡。基坑填平夯实后方可拆除支腿。立水泥杆时,应采取防滑措施。 4、蹬杆前应检查电杆埋设的牢固性,确认安全后方可蹬杆。 5、立、撤电杆作业必须设专人指挥,明确联系信号和人员分工,必要时设专人监护和疏导交通。 6、杆上作业人员使用的工具和材料,应放在工具袋内,较大的工具应用绳子拴在牢固的构件上。 7、搬运电杆时,必须统一指挥,协调一致,互相呼应。使用车辆搬运电杆时,必须将电杆绑扎牢固,并保持平衡。 8、风力六级以上(含六级)、暴雨、雷电、大雾等恶劣天气,不得进行立杆和蹬杆作业。 9、立、撤电杆时,应设置半径为1.2倍杆长的作业区域,无关人员不得进入作业区域。 拉杆作业时,坑内严禁有人。 10、用绝缘拉杆合高压隔离开关及跌开式熔断器,或经传动机构拉合高压隔离开关及高压负荷开关时,室内操作应戴绝缘手套,室外操作还应穿绝缘靴。 11、邻近带电路线或带电设备放、紧线作业时,应将导线接地,并用小绳拴好,指定专人拽住。 12、严禁带负荷拉合隔离开关及跌开式熔断器。 13、紧、撤线前应检查拉线、拉桩,确认安全后方可作业。在无拉线、拉桩的电杆上紧线,必须设置临时拉线。紧大截面导线应设专人监视拉线、拉桩,发现异常时必须立即停止作业。 14、雨天不得进行室外高压作业。 15、撤线作业必须按规定程序操作。放线时应先用绳索将导线栓牢,剪断后徐徐放下。 审核人 交底人 接受交底人 本表由施工单位填写并保存(一式三份。接受交底人一份、交底人一份、安全员一份)。 安全技术交底记录 编号 工程名称 施工单位 交底提要 临时架空电缆线路及防护安全技术交底 交底日期 年 月 日 交底内容: 临时架空电缆线路及防护安全技术交底 16、敷设电缆时应设专人指挥。在拐弯处敷设电缆时,作业人员应站在弯角外侧。 17、巡视架空线路时,应沿线路上风侧行走。发现导线段落地面或悬挂空中,应采取防护措施,并及时处理。 18、变压器停电时,先停负荷侧,后停电源侧。送电时,先送电源侧,后送负荷侧。操作单极隔离开关及跌开式熔断器,停电时,先拉中间相,后拉两边相;送电时,先合两边相,后合中间相。 19、在变台上进行检修作业时,必须完成下列安全技术措施:停电、验电、挂临时接地线、挂标示牌和装设临时遮栏。 20、在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。 21、在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离应符合下表规定。 在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离 外电线路电压等级/kv <1 1~10 35~110 220 330~500 最小安全操作距离/m 4.0 6.0 8.0 10 15 22、起重机严禁越过无防护设施的外电架空线路作业。在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合下表规定。 起重机与架空线路边线的最小安全距离 电压/kv 安全距离 <1 10 35 110 220 330 500 沿垂直方向/m 1.5 3.0 4.0 5.0 6.0 7.0 8.5 沿水平方向/m 1.5 2.0 3.5 4.0 6.0 7.0 8.5 23、施工现场开挖沟槽边缘与外电埋地电缆沟槽边缘之间的距离不得小于0.5m。 24、当达不到本安全技术交底的要求时,必须采取绝缘隔离防护措施,并应悬挂醒目的警告标志。 架设防护设施时,必须经有关部门批准,采用线路暂时停电或其他可靠的安全技术措施,并应有电气工程技术人员和专职安全人员监护。 审核人 交底人 接受交底人 本表由施工单位填写并保存(一式三份。接受交底人一份、交底人一份、安全员一份)。 安全技术交底记录 编号 工程名称 施工单位 交底提要 临时架空电缆线路及防护安全技术交底 交底日期 年 月 日 交底内容: 临时架空电缆线路及防护安全技术交底 防护设施与外电线路之间的安全距离不应小于下表所列数值。 防护设施应坚固、稳定,且对外电线路的隔离防护应达到IP30级。 防护设施与外电线路之间的最小安全距离 外电线路电压等级/kv ≤10 35 110 220 330 500 最小安全距离/m 1.7 2.0 2.5 4.0 5.0 6.0 当以上防护措施无法实现时,必须与有关部门协商,采取停电、迁移外电线路或改变工程位置等措施,未采取上述措施的严禁施工。 25、在外电架空线路附近开挖沟槽时,必须会同有关部门采取加固措施,防止外电架空线路电杆倾斜、悬倒。 26、施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离应符合下表规定。 施工现场的机动车道与外电架空线路交叉时的最小垂直距离 外电线路电压等级/kv <1 1~10 35 最小安全距离/m 7.7.6.000 27、电气设备现场周围不得存放易燃易爆物、污源和腐蚀介质,否则应予清除或作防护处置,其防护等级必须与环境条件相适应。 28、电气设备设置场所应能避免物体打击和机械损伤,否则应作防护处置。 29、建筑电工应符合以下要求: (1)经医师鉴定无高血压、心脏病、神经病、癫痫病、聋哑、严重口吃、色盲症等妨碍电气作业的病症和缺陷。 (2)雨、雪及风力六级以上(含六级)等恶劣天气后应对供电线路、用电设施进行检查,确认安全后方可使用。 (3)持学习证人员不得独立作业,应在持操作证人员的监护下作业。 (4)必须掌握必要的电器知识,并经考试合格,持证上岗,在准许的工作范围内作业。 (5)按规定佩戴个人防护用品,使用和保管专用工具。 (6)熟练掌握触电紧急救护方法。发生事故后应采取措施,抢救伤员,并及时报告。 审核人 交底人 接受交底人 本表由施工单位填写并保存(一式三份。接受交底人一份、交底人一份、安全员一份)。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

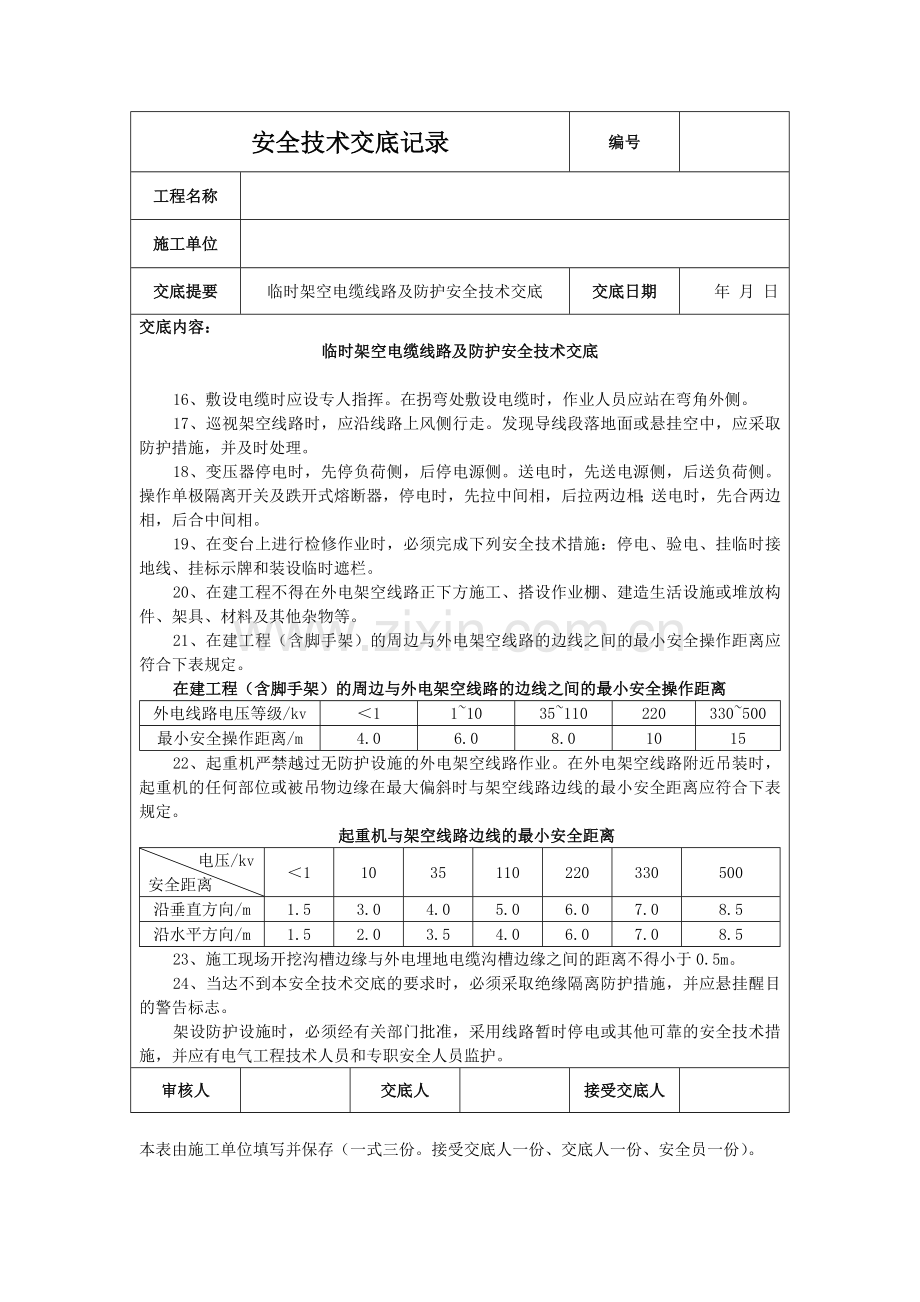

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
