沈阳南站市政交通工程(一期工程) 技术质量策划书
沈阳南站市政交通工程(一期工程)工程项目
项目实施阶段项目(技术质量)策划书
中国十七冶集团有限公司
沈阳南站市政交通工程(一期工程)
项目经理部
2012年8月29日

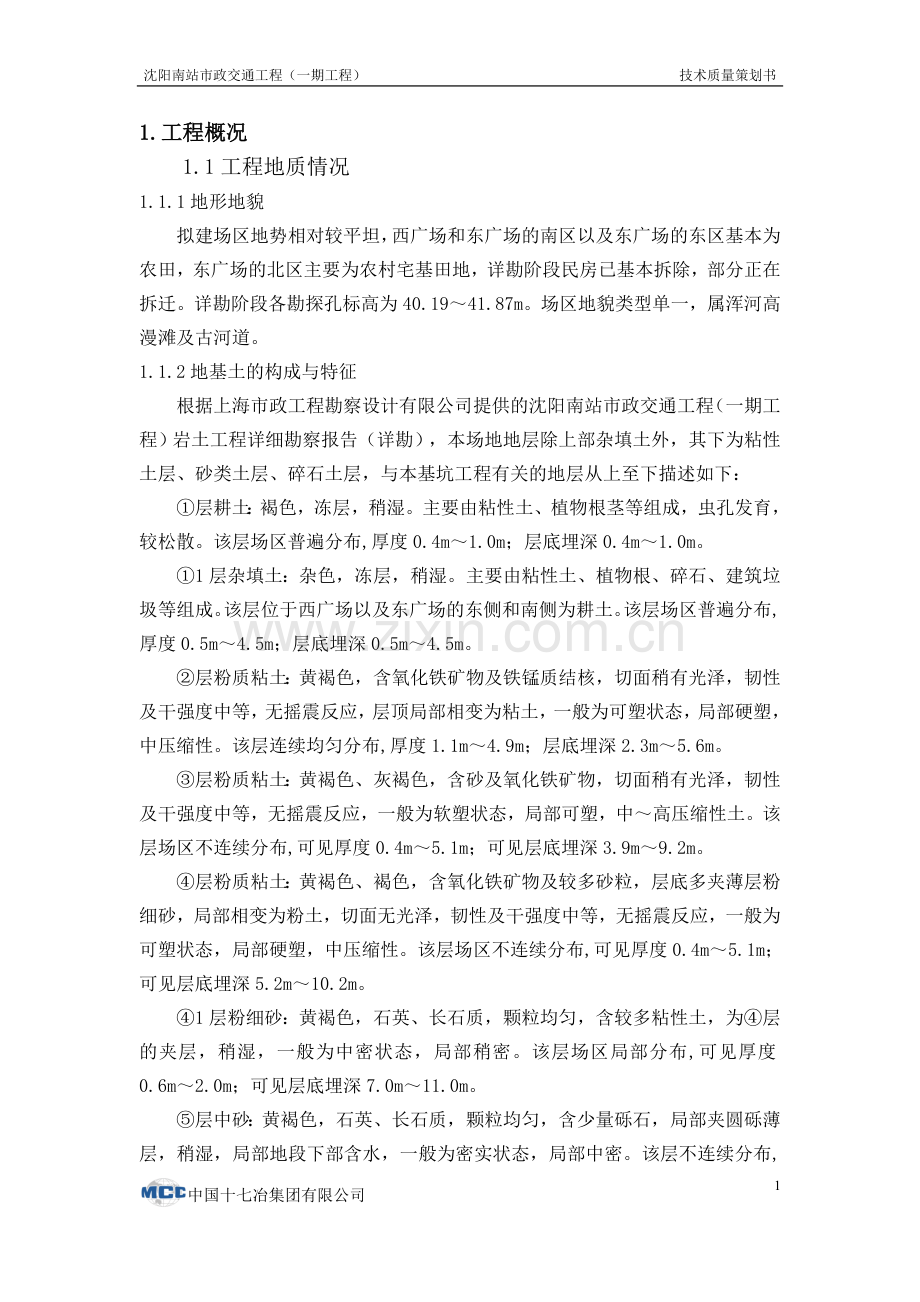

1.工程概况
1.1工程地质情况
1.1.1地形地貌
拟建场区地势相对较平坦,西广场和东广场的南区以及东广场的东区基本为农田,东广场的北区主要为农村宅基田地,详勘阶段民房已基本拆除,部分正在拆迁。详勘阶段各勘探孔标高为40.19~41.87m。场区地貌类型单一,属浑河高漫滩及古河道。
1.1.2地基土的构成与特征
根据上海市政工程勘察设计有限公司提供的沈阳南站市政交通工程(一期工程)岩土工程详细勘察报告(详勘),本场地地层除上部杂填土外,其下为粘性土层、砂类土层、碎石土层,与本基坑工程有关的地层从上至下描述如下:
①层耕土:褐色,冻层,稍湿。主要由粘性土、植物根茎等组成,虫孔发育,较松散。该层场区普遍分布,厚度0.4m~1.0m;层底埋深0.4m~1.0m。
①1层杂填土:杂色,冻层,稍湿。主要由粘性土、植物根、碎石、建筑垃圾等组成。该层位于西广场以及东广场的东侧和南侧为耕土。该层场区普遍分布,厚度0.5m~4.5m;层底埋深0.5m~4.5m。
②层粉质粘土:黄褐色,含氧化铁矿物及铁锰质结核,切面稍有光泽,韧性及干强度中等,无摇震反应,层顶局部相变为粘土,一般为可塑状态,局部硬塑,中压缩性。该层连续均匀分布,厚度1.1m~4.9m;层底埋深2.3m~5.6m。
③层粉质粘土:黄褐色、灰褐色,含砂及氧化铁矿物,切面稍有光泽,韧性及干强度中等,无摇震反应,一般为软塑状态,局部可塑,中~高压缩性土。该层场区不连续分布,可见厚度0.4m~5.1m;可见层底埋深3.9m~9.2m。
④层粉质粘土:黄褐色、褐色,含氧化铁矿物及较多砂粒,层底多夹薄层粉细砂,局部相变为粉土,切面无光泽,韧性及干强度中等,无摇震反应,一般为可塑状态,局部硬塑,中压缩性。该层场区不连续分布,可见厚度0.4m~5.1m;可见层底埋深5.2m~10.2m。
④1层粉细砂:黄褐色,石英、长石质,颗粒均匀,含较多粘性土,为④层的夹层,稍湿,一般为中密状态,局部稍密。该层场区局部分布,可见厚度0.6m~2.0m;可见层底埋深7.0m~11.0m。
⑤层中砂:黄褐色,石英、长石质,颗粒均匀,含少量砾石,局部夹圆砾薄层,稍湿,局部地段下部含水,一般为密实状态,局部中密。该层不连续分布,厚度0.3m~5.1m;层底埋深6.5m~13.0m。
⑥层粗砂:黄褐色,石英、长石质,颗粒较均匀,含较多砾石,局部夹圆砾薄层,湿,局部地段下部含水,密实状态。该层场区不连续分布,可见厚度0.3m~4.1m;可见层底埋深8.4m~13.2m。
⑦层砾砂:黄褐色,石英、长石质,颗粒不均匀,级配较好,含少量粘性土及圆砾,湿,局部地段下部含水,中密状态。该层场区不连续分布,可见厚度0.6m~8.3m;可见层底埋深8.2m~17.7m。
⑦1层圆砾:母岩为石英岩、花岗岩等硬质岩石,颗粒不均匀,磨圆度较好,呈圆形、亚圆形,最大粒径4.0cm,一般粒径2-20mm,骨架颗粒间孔隙由中粗砂充填,中密状态。该层为⑦层中的夹层,局部分布,可见厚度0.7m~4.3m;可见层底埋深9.1m~16.1m。
⑧层粗砂:黄褐色,石英、长石质,颗粒较均匀,含少量粘性土及砾石,局部夹中砂、砾砂薄层,湿,局部地段下部含水,很密状态。该层场区厚度变化较大,厚度0.6m~12.9m;层底埋深11.5m~24.3m。
⑧1层粉质粘土:深灰色,局部黄褐色,含少量有机质,有臭味,切面稍有光泽,韧性及干强度中等,无摇震反应,一般为软塑状态,局部流塑,中压缩性。该层为⑧层中的夹层,仅3个钻孔见到,可见厚度0.2m~2.7m;可见层底埋深15.3m~17.5m。
⑧2层圆砾:黄褐色,中密状态,饱和,颗粒不均匀,呈圆形、亚圆形,中、粗砂充填。为晚更新世冲积。磨圆度较好,母岩以火成岩为主,最大粒径4.0cm,一般粒径2-20mm。该层为⑧层中的夹层,呈透镜体分布。可见厚度1.3m~5.6m;可见层底埋深15.0m~21.2m。
⑨层砾砂:黄褐色,石英、长石质,颗粒不均匀,级配较好,含少量粘性土及圆砾,饱和,中密状态,局部可见粘性土薄夹层。该层场区连续分布,可见厚度0.4m~23.1m;可见层底埋深14.6m~44.7m。
⑨1层圆砾:母岩为石英岩、花岗岩等硬质岩石,颗粒不均匀,磨圆度较好,呈圆形、亚圆形,最大粒径8.0cm,一般粒径2-20mm,骨架颗粒间孔隙由中粗砂及少量粘性土充填,中密状态。该层为⑨层中的夹层,可见厚度1.1m~7.6m;可见层底埋深14.5m~38.7m。
⑨2层粗砂(Q3al):黄褐色,石英、长石质,颗粒较均匀,含少量粘性土及砾石,局部夹中砂、砾砂薄层,饱和,很密状态。该层为⑨层中的夹层,可见厚度0.9m~8.9m;可见层底埋深21.5m~44.5m。
⑨3层粉质粘土(Q3al):黄褐色,局部深灰色,含少量有机质,有臭味,切面稍有光泽,韧性及干强度中等,无摇震反应,可塑状态,中压缩性。该层为⑨层中的夹层,可见厚度0.2m~2.2m;可见层底埋深16.6m~35.3m。
1.1.3地下水情况
在钻探深度范围内地下水主要为③中风化玄武岩中的基岩裂隙水及②块石、④1中砂、⑤中砂、⑥粉土中的孔隙型潜水,主要受大气降水的入渗补给及地下迳流补给,该层水量较丰富。勘察时实测潜水地下水埋深0.00~5.00m,相应标高5.64~12.95m,水位随场地地形起伏。根据勘察院在该地区收集到的水文资料,地下水位受季节性降水影响变化明显,变幅约1.00~1.50m,建议抗浮设防水位按室外的设计地坪标高考虑。基础施工期间根据实际情况布设电动排水泵,采取连续排水降水措施直至地下室外围四周回填土完毕,方可结束降水排水措施。
依据《岩土工程勘察规范》(GB50021-2001)(2009年版)附录G规定,划分场地环境类型为Ⅱ类。
1.2工程建设各方名称
业主单位:沈阳万润新城投资管理有限公司
项目总承包单位:中国十七冶集团有限公司
项目施工管理单位:中国十七冶城建工程技术公司
设计单位:上海市政工程设计研究总院(集团)有限公司
监理单位:江苏盛华工程监理咨询有限公司
业主要求工期:649日历天
业主要求质量:达到现行国家有关施工验收规范规定的合格质量标准
1.3 工程主要内容及实物量
1.3.1工程主要内容
东广场(含公交枢纽)、西广场、景观、长途客运站、匝道桥工程、给排水外线综合管网。
总用地面积27.3万平方米,一期工程用地13.3万平方米,预留用地14.0万平方米。
建筑规模:总建筑面积约14万平方米,主要包括公交枢纽、地下出站主通道、出租车蓄车场、社会车辆停车场、商业服务及相配套的其他附属功能,包含建筑及装修、机电安装、市政道路及广场、园林绿化等工程。东广场12万平方米,包括地面0.4万平方米,地下一层7.1万平方米,地下二层4.5万平方米:西广场1.45万平方米,包括地面0.55万平方米,地下一层0.9万平方米。
功能参数:公交车场1.5万平方米39个车位,长客车场2.0万平方米40个车位,出租车场0.6万平方米182个车位,社会车场6.07万平方米1329个车位,商业面积2.83万平方米。
结构形式
(1) 拟建场地抗震设防烈度为7度,建筑场地类别为Ⅱ类,基础采用整体式板下独立基础,部分区域基础采用钻孔灌注桩。
(2) 主体为钢筋砼剪力墙结构;抗震设防烈度为7度;设计使用年限100年。
(3) +0.000以下墙体采用200的MU10混凝土实心砌块,M7.5水泥砂浆砌筑。+0.000以上为钢结构及幕墙。
混凝土
(1) 灌注桩桩身砼强度为水下C30,地下室基础、墙壁和柱砼强度为C30。
(2)地下室混凝土构件均用抗渗混凝土,抗渗等级P8。
(3)构造柱、压顶梁、过梁、栏板等,特别注明者外均采用C25。基础垫层为150mmC20素混凝土。
地下室防水
(1)外墙
地下室外墙及底板防水做法:底板-采用1.5厚水泥基渗透防水涂料,外墙及顶板-采用SBS改性沥青防水卷材双层铺设厚度不小于(4mm+3mm)。
(2)地下室顶板
回填种植土1.5m厚,土工布、夹层塑料板、70厚C20细石混凝土(内配Ф6钢筋双向间距150)、隔离层(低强度等级砂)一道、3厚耐根穿刺型SBB改性沥青防水卷材、4厚高分子防水涂料、40厚细石混凝土垫层(内配Ф6钢筋双向间距150)、170厚岩棉保温层、30厚水泥砂浆找平层、钢筋混凝土屋面板。
装饰
(1)内装饰
室内墙体阳角做1:2水泥砂浆护角;室内楼梯扶手高度自踏步前缘线起不应小于0.9m;靠楼梯井一侧水平扶手长度超过0.5m时,高度不得小于1.05m;水平栏杆底部不得留空,做100mm高梯裙。商业内部带招商后确定,装饰材料为轻质材料,确保装修构造的安全性,不得破坏主体结构,不影响建筑的承载力和安全。
(2)门窗
门窗必须满足保温节能性能不低于8级,气密性为8级,水密性为4级。面积大于1.5m2的窗玻璃、底边最终装修面小于500mm的落地窗、玻璃采光顶、吊顶、楼梯外玻璃墙、下沉式广场维护玻璃栏板、出入口、门厅、玻璃雨棚等公共部位;易遭受撞击、冲击而造成人体伤害的部位,都属于安全玻璃使用范围。屋面采光井玻璃必须采用夹胶玻璃,其胶片厚度不小于0.76mm。门窗框四周的缝隙应采用保温材料和嵌缝密封膏封堵。
(3)地面
地面类型分为:防滑面砖2、环氧树脂2、细石混凝土2。
(4)楼面
楼面类型分为:地砖/花岗岩(仿石材地砖)、PVC露面、防滑地砖1、
环氧树脂1、细石混凝土、防静电架空楼板。
(5)顶棚
顶棚类型分为:乳胶漆、刮腻子顶棚、铝条板。
(6)坡道
坡道类型分为:细石混凝土1、细石混凝土2、沥青坡道。
(7)内墙
内墙装饰分为:乳胶漆、防霉涂料、面砖、抹灰墙面、干挂花岗岩、水泥护角线。
(8)外墙(地面以上)
外墙装饰分为:面砖、干挂花岗岩
消防
根据《建筑防火设计规范》GB50016-2006,本工程属于地下公共建筑,车库防火等级分类为一类,耐火等级为一级。本工程地下一层分为42个防火区,机动车库每个防火分区面积<4000m2(设有自动喷淋系统),每个分区有2个人员安全出口;商业每个防火分区面积<2000m2(设有自动喷淋系统),每个分区不少2个直通室外的安全出口。地下2层分5个防火区,每个防火分区面积<4000m2(设有自动喷淋系统),每个分区有2个人员安全出口。
地下车库内防烟区不大于2000m2,地下商业内防烟区不大于500m2,且不跨越防火分区,防烟分区采用500高挡烟垂壁划分。
防火卷帘耐火等级不小于3小时,且符合国家标准《门和卷帘耐火等级试验方法》GB7633中关于背火面温升判定条件。
消防系统包括:消火栓系统、自动喷淋灭火系统、气体灭火系统、建筑灭火系统等。
给排水
给排水系统主要包括:生活给水系统、生活污水系统、生活废水系统、雨水系统等。
通风
通风空调系统包括:空调系统、空调风系统、机械通风系统等。
电气
强电系统包括:变配电系统、电力配电系统、照明系统、防雷与接地系统、安全保护系统等。
弱电系统包括:火灾自动报警系统及消防联动系统、综合布线系统、有线电视系统、闭路电视监控系统、停车场管理系统等。
1.3.2主要工程实物量
主要工程实物量表
序 号
项 目
单 位
实物量
1
钻(冲)孔灌注桩
m
约15193
2
混凝土
m3
约223861
3
钢筋
t
约30000
4
砌体结构
m3
约10000
5
防水材料
m2
约88000
6
门
樘
约2000
7
窗
樘
约2800
8
装饰材料
m2
80000
9
高低压开关柜、配电柜
台
370
10
电缆
m
40643
11
通风机、空调
台
200
12
阀门
个
491
13
消火栓
个
402
14
冷水机组
组
3
15
1250KVA变压器
台
8
1.4工程的重点和难点
1.4.1工程重点
1、本工程地处北方,每年11月份至次年3月份为冬期施工,无法安排土建施工。
2、本工程主要为地下结构,平面尺寸大,埋深较深,部分为超长混凝土结构。其结构施工、防水等为本工程重点。
3、本工程与地铁站施工相互穿插,施工时应根据招标人的安排与相邻施工单位密切配合,保证工程质量及工期。
1.4.2工程难点
1、地下结构超长混凝土施工;
2、地下结构防水施工,包括混凝土自防水、后浇带、施工缝、伸缩缝、防水层等施工;
3、低温下混凝土的浇筑与养护;
4、基坑降水及支护。
2、图纸自审
2.1 各专业图纸自身意见汇总,见附件-1 沈阳南站市政交通工程(一期工程)图纸自审记录;
2.2 各专业衔接问题
各专业之间施工配合,需要建立合理的施工配合方案,否则很容易导致误工、返工等情况出现。如水电安装等不能及时完成结构内预埋工作,影响主体结构的推进;
2.3 工程区域与与外界衔接的问题
场地内基坑降水不能按时抽排,影响地下结构工作的开展;内排水主要受外部抽水泵房能否正常工作影响,外部泵房抽水能力是否满足现场施工抽水要求,这些都是影响施工进度的因素。
2.4 降低成本的控制措施
2.4.1 采用新技术、新工艺,采购新型材料(如钢筋直螺纹连接),减少材料使用量;
2.4.2 控制施工过程中误工、返工的现场出现,减少材料的浪费,提高工作效率,保证验收能够一次性通过;
2.4.3 提前编制材料采购计划,合理安排材料的需求量,材料采购之前,先进行市场调查,选出一个或几个合格的供货商。合格供货商的要求:市场信誉度高,价格相对低廉,质量得到市场的认证,有雄厚的实力。保证材料的正常供应不受影响。
3、图纸会审
3.1 图纸自审问题的解决情况
图纸自审意见设计回复,见附件-2 沈阳南站市政交通工程(一期工程)图纸自审回复记录;
3.2 设计交底的重要问题及注意事项
本工程地下水位较高,基础底板防水方法采用水泥基防水涂料,根据调查很多地下工程采用水泥基防水涂料防水的施工工艺,防水效果都不能达到良好的效果,施工单位建议基础底板采用防水卷材,设计未同意,要求按照原图施工;
3.3 业主提出的重要问题及注意事项
在短时间内熟悉清单中的各项,工程清单中如果有意义(清单漏项、缺项)集中整理汇总,统一审核。严禁分批次向建设单位(业主)上报工程清单中的相关问题。
4.施工方案及安全专项方案策划
为保证工程顺利进行、质量目标得以实现,必须加强工程施工技术管理,使质量管理体系要求在本工程得到贯彻落实,使技术管理工作标准化、程序化,每项工程开工前都必须认真编制施工组织设计和施工作业设计。
4.1主要施工方案
序号
重大施工组织设计名称
编制单位(个人)
完成时间
1
沈阳南站市政交通工程(一期工程)施工组织总设计
丁云霄、汪小飞
2011-10-20
2
安全文明施工方案
丁云霄、汪小飞
2011-10-30
3
临时用电方案
阙金宝
2011-10-30
4
安装工程施工方案
夏铁工
2012-03-08
5
总图及绿化施工方案
夏铁工
2013-02-28
6
匝道桥施工方案
夏铁工
2012-4-10
7
地下室防水工程施工方案
汪小飞、李延武
2011-11-8
8
钢结构制作安装方案
夏铁工 汪小飞
2012-6-20
4.2安全专项施工方案
序号
专项安全施工方案名称
编制单位(个人)
完成时间
1
塔吊安拆方案
李延武
2011-10-22
2
落地式脚手架安全专项方案
汪小飞
2011-11-20
3
匝道桥支架安全专项方案
夏铁工
2012-4-10
4
高大模板工程施工专项方案
汪小飞、许长茂
2011-12-8
5
土方开挖支护安全专项方案
姜旭
2011.9.28
6
降水工程安全专项方案
姜旭
2011.9.28
4.3主要施工方法策划编制
序号
施工作业设计名称
编制单位(个人)
完成时间
1
桩基施工方案
汪小飞、方麒
2011-10-14
2
主体结构施工方案
汪小飞、李延武
2011-10-25
3
防水工程施工方案
汪小飞、李延武
2011-11-5
4
砌筑施工方案
汪小飞、李延武
2011-11-2
5
装饰装修施工方案
汪小飞、夏铁工
2012-10-25
4.4施工方法策划
主要施工方法的比较及选择(从安全性、经济性、可行性等方面分析);
施工方案的编制,从合理性、可操作性、经济性、安全性、是否满足当地的管理部门要求等因素进行考虑。
4.5分包方的技术方案编制与管理。
各分包单位负责编制自己施工区域内的分项施工方案;专项施工方案和施工组织设计由项目部进行编制。施工方案编制完成后由项目部向监理报审,审核完成后,进入项目部资料管理室存档。
5.项目关键技术及技术创新策划
5.1为降低施工成本,采用新技术、新材料、新工艺等措施开展技术创新
5.2 新技术应用
5.2.1 钻孔灌注桩桩底压力注浆;
5.2.2 高边坡防护技术
5.2.3 纤维混凝土
5.2.4 混凝土裂缝控制技术
5.2.5 大直径钢筋直螺纹连接技术
5.2.6 清水混凝土模板技术
5.2.7 基坑施工封闭降水技术
5.2.8 遇水膨胀止水胶施工技术
5.3为降低成本,如发现设计图纸存在问题或不合理,或需要材料代用,在满足安全性、经济性、质量保证的前提下,提出设计变更书面意见。经营部门仔细阅读工程清单,确认清单中是否存在漏项、缺项、不合理项等,及时找出,向建设单位以书面形式提出,保证清单与工程施工相符合。
6.质量策划
6.1. 合同质量目标及实现分析
6.1.1工程验收达到合格;
6.1.2工程验收合格率100%;
6.2 顾客满意度≥85%;
6.2项目质量目标及实现分析
6.2.1 工程验收达到合格标准;
6.2.2 工程验收合格率100%;
6.2.3 顾客满意度90%;
7.验收标准
7.1 执行标准情况分析
施工现场验收参照现行国家验收标准及沈阳地区地方验收要求。
7.2 验收标准清单
序号
标 准 号
类别
标准、规范名称
1
GB10055-2007
国家
标准
施工升降机安全规程
2
GB18218-2000
重大危险源辨识
3
GB175-2007
通用硅酸盐水泥
4
GB/T50107-2010
混凝土强度检验评定标准
5
GB50026-2007
工程测量规范
6
GB50150-2006
电气装置安装工程电气设备交接试验试验标准
7
GB50168-2006
电气装置安装工程电缆线路施工及验收规范
8
GB50169-2006
电气装置安装工程接地装置施工及验收规范
9
GB50261-2005
自动喷水灭火系统施工及验收规范
10
GB50303-2002
建筑电气安装工程施工质量验收规范
11
GB50310-2002
电梯工程施工质量验收规范
12
GBJ147-90
电气装置安装工程高压电器施工及验收规范
13
GBJ149-90
电气装置安装工程母线装置施工及验收规范
14
GB50339-2003
智能建筑工程质量验收规范
15
GB50166-2007
火灾自动报警系统施工及验收规范
16
GB/T50312-2007
建筑与建筑群综合布线系统工程验收规范
17
GB50198-94
民用建筑闭路监视电视系统工程技术规范
18
GB50212-2002
建筑防腐蚀工程施工及验收规范
19
GB50224-95
建筑防腐蚀工程质量检验评定标准
20
GB50268-2008
给水排水管道工程施工及验收规范
21
GB/T50315-2000
砌体工程现场检测技术标准
22
GB50108-2008
地下工程防水技术规范
23
GB50202-2002
建筑地基基础工程施工质量验收规范
24
GB50203-2011
砌体结构工程施工质量验收规范
25
GB50204-2002
混凝土结构工程施工质量验收规范
26
GB50207-2002
屋面工程施工质量验收规范
27
GB50208-2011
地下防水工程质量验收规范(2012.10.1实施)
28
GB50209-2010
建筑地面工程施工质量验收规范
29
GB50210-2001
建筑装饰装修工程质量验收规范
30
GB50242-2002
建筑给排水及采暖工程施工质量验收规范
31
GB50243-2002
通风及空调工程施工及验收规范
32
GB50300-2001
建筑工程施工质量验收统一标准
33
GB50330-2002
建筑边坡工程技术规范
34
GB/T50328-2001
建筑工程文件归档整理规范
35
GB50411-2007
建筑节能工程施工质量验收规范
36
11G101-1
砼结构施工图平面整体方法制图规则和构造详图
37
JGJ46-2005
行业标准
施工现场临时用电安全技术规程
38
JGJ8-2007
建筑变形测量技术规范
39
JGJ18-2003
钢筋焊接及验收规程
40
JGJ120-99
建筑基坑支护技术规程
41
JGJ/T104-2011
建筑工程冬期施工规范
42
JGJ79-2002
建筑地基处理技术规范
43
JGJ94-2008
建筑桩基技术规范
44
JGJ130-2001
建筑施工扣件式钢管脚手架安全技术规程
45
JGJ59-99
建筑施工安全检查标准
46
JGJ162-2008
建筑施工模板安全技术规范
47
JGJ107-2010
钢筋机械连接技术规程
48
10J301
地下建筑防水构造
49
地方标准
辽宁施工安全管理手册
50
SYJG2007-1
超长地下室混凝土结构防裂技术规定
企业标准
本公司标准
十七冶三标一体化管理体系文件
中国十七冶施工技术标准汇编
十七冶施工工法
8.检试验
8.1 材料复检批次分析
根据国家及地方规定,对进场材料进行复检,复检频率按要求执行。
8.1.1钢筋原材复试:按照规范要求以现场实际进场钢筋数量、批次的同一厂别、同一炉罐号、同一规格、同一交货状态,同一进场日期的钢筋,每60t为一批(不足60t亦按一验收批计算),取一组钢筋试件做拉伸、弯曲(屈服点强度、极限强度、伸长率)试验,第一次取样不合格时,需对原批钢筋双倍取样进行试验,合格后方可使用。
8.1.2 防水材料
水泥基渗透型结晶防水涂料使用必须进行抽样复验:按同一生产厂、同一类型的产品,每50t为一验收批,不足50t也按一批计进行抽检。SBS改性沥青耐根穿刺防水卷材(用于屋面及地下室防水)按JC/T905-2002要求,防水卷材使用前必须抽样复验:进行拉力试验,断裂延伸率、不透水性、耐热度、柔度、耐刺穿性,取样单位为同一生产厂、同一品种、同一标号的产品不超过1000卷为一验收批,不足时仍为一批。
8.1.3水泥、砂、石送检
砌体工程用水泥应以同一生产厂家、同一批号200t为一批,每批进行抽样。砂按同产地同规格分批验收,应以400m³或600t为一验收批,当砂或石的质量比较稳定、进料量又较大时,可以1000t为一验收批。碎石按同产地同规格分批验收,应以400m³或600t为一验收批,当砂或石的质量比较稳定、进料量又较大时,可以1000t为一验收批。
8.1.4 砌体材料
加气混凝土块取样频数为同品种、同规格、同等级的砌块,以10000块为一批,不足10000块也为一批。
8.2 材料复检计划(分析后的结论);
8.2.1 钢筋
使用部位
规格
型号
批量
备 注
地
下
室
φ6.5
HPB300
≤60t
φ8
HPB300
≤60t
φ10
HPB300
≤60t
φ12
HRB335
≤60t
φ14
HRB335
≤60t
φ16
HRB335
≤60t
φ18
HRB335
≤60t
φ20
HRB335
≤60t
φ22
HRB335
≤60t
φ25
HRB335
≤60t
φ28
HRB335
≤60t
Φ32
HRB400
≤60t
8.2.2 防水材料
防
水
材
料
名称
方量
批量
备注
钢边橡胶止水带、橡胶止水带
t
5t
遇水膨胀橡胶条
m
单组份聚氨酯密封胶
m
自粘性防水卷材
卷
10000㎡
水泥基防水涂料
t
20t
8.2.3墙体、砂浆
墙
体
砂
浆
试
验
名称
数量
批量
备注
200厚加气砼砌块
M³
≤10000块
砂
t
≤600吨
石
t
≤600吨
水泥
t
≤200吨
8.2.4内、外墙墙装饰工程试验计划
材料
名称
数量
批量
备注
内墙涂料
防霉漆料
㎡
㎡
乳胶漆
㎡
㎡
内墙饰面砖
饰面砖抗拔
㎡
㎡
8.2.5玻璃幕墙
幕墙工程
名称
数量
批量
备注
幕墙玻璃
㎡
㎡
8.3 功能性检测计划。
8.3.1 东广场高架承台桩和工程桩
1) 高架承台桩(桩径800) 试桩检测项目:桩身完整性检测,检测数量100%;单桩竖向抗压静载荷试验,每种桩型检测数量不少于1%,且不少于3根。高架承台普通桩 检测项目:桩身完整性检测,检测数量100%。
2) 工程桩(桩径600) 试桩检测项目:桩身完整性检测,检测数量不少于50%,且每根柱下必须至少有一根桩检测;单桩竖向抗压,每种桩型检测数量不少于1%,且不少于3根;抗拔静载荷试验,每种桩型检测数量不少于1%,且不少于3根。工程桩 普通桩 检测项目:桩身完整性检测,检测数量不少于50%。
9.质量检查
9.1 检查频次确定
项目检查制度设立三级检查,项目经理部大检查、日常检查、阶段检查,施工作业处自查。项目经理部大检查每月部少于1次;阶段检查依据工程施工进度确定,每个分项完成后进行检查。
9.2 关键工序和特殊工序界定;
9.3 质量控制点设置。
10. 质量通病防治
10.1 质量通病清单
10.1.1 钻孔灌注桩坍孔,钻孔灌注桩断桩;
10.1.2 变形缝渗漏水,施工缝渗漏水,后浇带部位渗漏水;
10.1.3 卷材防水层空鼓;
10.1.4 混凝土裂缝;
10.1.5 水泥砂浆地面空鼓、起砂;
10.1.6 外墙面空鼓、裂缝;
10.2 质量通病防治措施。
10.2.1钻孔灌注桩坍孔,钻孔灌注桩断桩防治措施
1) 防治钻孔灌注桩坍孔措施:根据工程地质情况选择泥浆;如地下水位变化较大,采用升高护筒,增大水头;施工过程中若出现坍孔,应停止钻孔采取相应的措施后再行钻进(如加大泥浆密度稳定孔壁,也可投入粘土、泥膏,使钻机空转不进尺进行护壁)。
2) 钻孔灌注桩断桩防治措施:混凝土坍落度应严格按设计或规范要求控制;保证混凝土搅拌机正常运行,混凝土浇注时套管边灌边拔,连续作业,必要时备用一台混凝土搅拌机;钢筋笼主筋街头要焊平,导管法兰连接处罩以,底部与法兰大小一致,并在套管头上卡住;控制混凝土的和易性、坍落度;混凝土灌注时,导管底部至孔底距离宜为300~500mm。
10.2.2变形缝渗漏水,施工缝渗漏水,后浇带部位渗漏水防治措施
1) 变形缝渗漏水防治措施:从设计图纸上,变形缝宜设置在结构截面的突变处、地面荷载悬殊段和地质明显不同的地方,不得设置在结构的转角处;地下工程宜尽量减少变形缝,当必要时,选择合理的构造形式和防水材料;
2) 施工缝渗漏水防治措施:防水混凝土应连续浇筑,少留置施工缝(当需留置时,应满足底板、顶板不留置施工缝,底拱、顶拱不宜留纵向施工缝,墙体不应留垂直施工缝,承受动力作用的设备基础,不应留置施工缝。)。认真清理施工缝,混凝土采用补偿收缩混凝土。浇注上层混凝土前,木模润湿后,先在施工缝处浇一层与混凝土灰砂比相同的水泥砂浆,增强新旧混凝土粘结。施工缝处仔细振捣混凝土保证混凝土的密实度。
3) 后浇带部位渗漏水防治措施:后浇带两侧宜用木模封缝,尽量减少混凝土水泥浆流失。浇注后浇带砼前先排干缝内积水,清掉杂物。用钢丝刷除去钢筋或钢板止水带上的锈皮,后浇带采用补偿收缩混凝土。
10.2.3卷材防水层空鼓
卷材防水层防治措施:首先应将地下水位降至垫层以下不少于300mm。垫层上应抹1:2.5水泥砂浆找平层,以创造良好的基层表面;保持找平层表面干燥洁净;铺贴卷材前1-2d,喷或刷1-2道冷底子油,保证卷材与基层表面粘结;防水层采用SBS、APP改性沥青热熔卷材施工时,可采用热熔条粘法施工;冷粘法铺贴卷材时气温不宜低于5℃。
10.2.4混凝土裂缝
混凝土裂缝防治措施:配置砼时,应严格控制水灰比和水泥用量,浇注砼前,将基层和模板浇水润湿;砼浇筑完成后及时养护,在砼表面覆盖塑料薄膜或湿草袋;根据结构类型分部浇注,遵循先下后上的顺序;在砼硬化前保持塑性时,在对表面抹压一遍;对软硬地基、松软土、填土地基应进行必要的夯实和加固;施工现场作好排水措施。
10.2.5 水泥砂浆地面起砂、空鼓
1) 水泥砂浆地面起砂防治措施:严格控制水泥浆的水灰比。掌握好面层的压光时间。水泥地面在压光后,注意养护时间。在砂浆强度未达到相应强度前严禁上人。在低温条件下抹水泥地面,应防止早期受冻。选择早期强度较高的水泥;
2) 水泥砂浆地面空鼓防治措施:严格按要求处理地面基层,注意结合层施工质量。
