资源描述

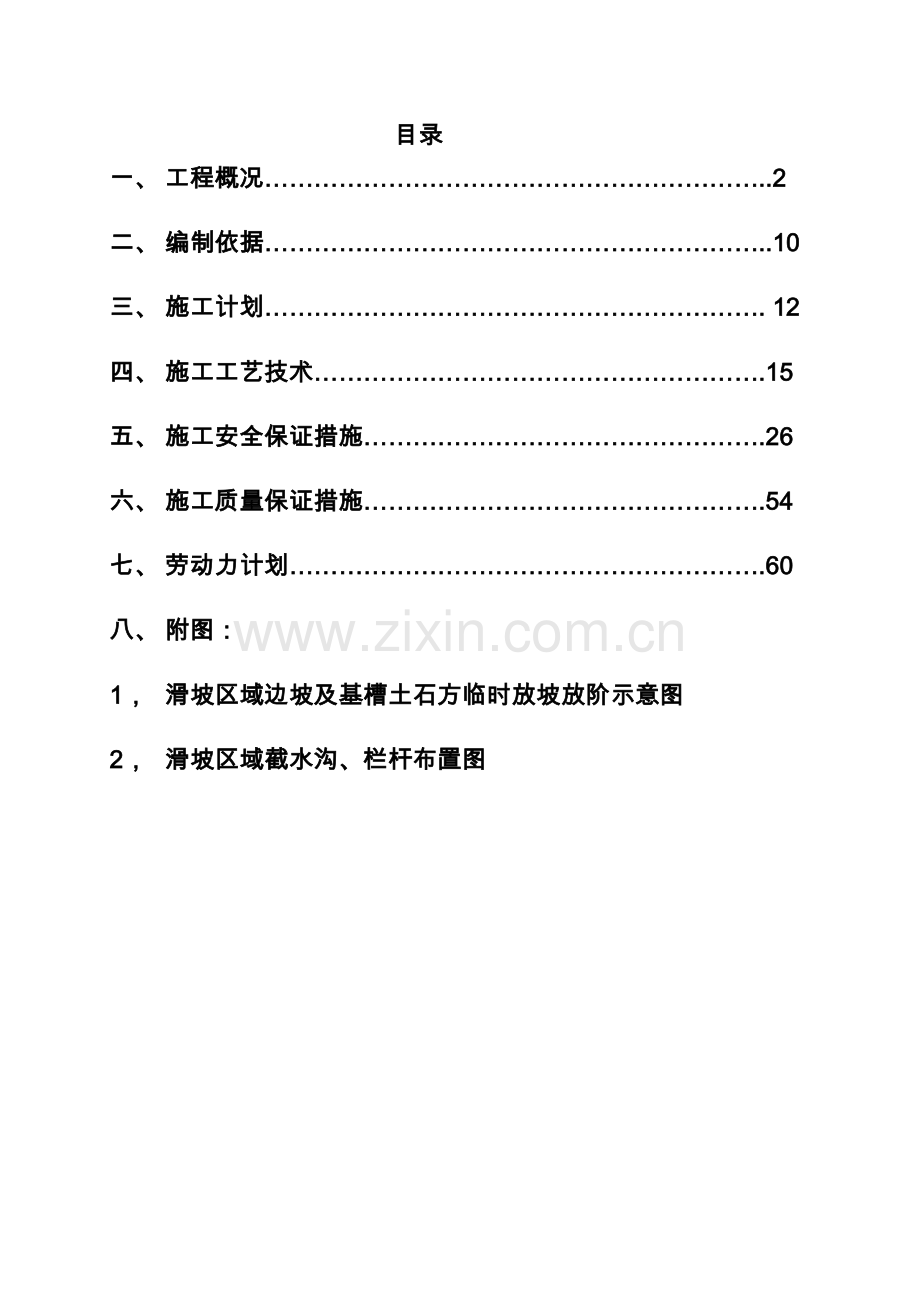

目录
一、 工程概况……………………………………………………..2
二、 编制依据……………………………………………………..10
三、 施工计划……………………………………………………. 12
四、 施工工艺技术……………………………………………….15
五、 施工安全保证措施………………………………………….26
六、 施工质量保证措施………………………………………….54
七、 劳动力计划………………………………………………….60
八、 附图:
1, 滑坡区域边坡及基槽土石方临时放坡放阶示意图
2, 滑坡区域截水沟、栏杆布置图
一、工程概况
1.1设计概况
重庆市巴南区长江木洞镇防洪护岸综合整治工程一标段A合同段从长江右岸上游温家沱开始,至螃蟹凼结束。堤防设计级别为4级,防洪标准为三峡水库蓄水初期20年一遇。
本工程施工段为新建五布河上游段(长江右岸)K0+000-K1+178段防洪护岸滑坡土石方全部工作内容,含护岸工程、市政道路、景观(堤防综合利用工程)、园林绿化四部分,计划工期24个月。其中:2017年10月30日前完成K0+0171.50~k0+430.00段范围内滑坡土石方施工工作。
1.2本工程滑坡情况
滑坡土石方施工范围:巴南区长江木洞镇防洪护岸综合整治工程一标段A合同段K0+171.500~k0+430.000属于滑坡区域范围,总挖方量约为60000m3,其中土方开挖50000m3、石方开挖10000m3,受滑坡影响周边房屋已搬迁拆除,业主指定专用渣场(约13km外),弃土不会产生塌方和泥石流发生。
1.3水文地质概况
1.3.1水文
1.3.1.1 气象特征
区内属中亚热带季风气候,主要特点是冬暖夏热,日照少,无霜期长,湿度大,冬季多雾,降雨充沛,分配不均。据市气象站资料,多年平均气温为17.8ºC,月(8月)平均最高气温32.8ºC,12月平均最低气温6.3ºC,极端最高气温43ºC(1951年8月15日)。多年平均相对湿度79%。多年平均风速1.3m/s,最大风速26.7m/s,风向WN。多年平均降雨量为1141.8mm,集中在4~9月,其间降雨量高达866.2mm,日降雨量大于25mm的大雨、暴雨日数占年降雨日数的2%,降雨量占总降雨量的40.8%,日最大降雨量可达225.7mm(1962年7月5日)。常有洪涝、干旱、大风、冰雹等自然灾害发生。
1.3.1.2基本资料
在本工程上游31km处(嘉陵江与长江汇合口下游7.5km处)有寸滩水文站。本站为长江上游干流控制站。1939年2月由前杨子江水利委员会设立,1947年7月改为长江水利工程总局领导,定名为重庆水文站。1949年12月由长江水利委员会领导,改名为寸滩水文站,1956年1月基本水尺下迁550m至测流断面处。
寸滩水文站与本工程中间无大支流汇入,该站为长江上游干流控制站,项目观测齐全,有1892年~今的水位、流量资料和1953~1966年、1968年~今的泥沙资料,寸滩水文站可作为本次计算的控制站寸滩水文站可作为本次计算的依据站。
1.3.1.3设计洪水位
工程段20年一遇设计洪水位为181.42m~181.36m。
1.3.2工程地质(根据地勘补勘报告调整相关内容)
1.3.2.1 区域地质条件及地震
工程位于明月峡背斜东翼,背斜轴线北东21º,为单斜构造,五步河上游岩层产状133°∠18°,五步河河口附近岩层产状120°∠19°,五步河下游岩层产状115°∠20~33°。
工程区属于相对稳定的弱震环境。根据1:400万《中国地震动参数区划图》(GB18306-2001)和《建筑抗震设计规范》(GB50011-2001),场区地震动峰值加速度为0.05g,反应谱特征周期为0.35s,相应地震基本烈度为Ⅵ度,抗震设防烈度为6度。
1.3.2.2 地形地貌
工程区位于明月峡山脉东侧长江南岸河谷地带,整个工程分五步河上游、下游两段。五步河上游段主要为河流基岩侵蚀堆积地貌,五步河下游段中五步河河口至粮站段主要为河流堆积漫滩地貌,粮站至茶涪路段主要为河流基岩侵蚀堆积地貌。
五步河上游段位于木洞镇土地垴村,起点位于温家沱河口,终点位于五布河左岸河口。整个五步河上游段灌木丛生,长江河汊将五步河上游土地佬村和中坝村分开,河漫滩较发育,局部后缘地带为陡坎或陡崖,五步河河口处河漫滩发育。
1.3.2.3 地质构造
工程位于明月峡背斜东翼,背斜轴线北东21º,为单斜构造,五步河上游岩层产状133°∠18°,五步河河口附近岩层产状120°∠19°,五步河下游岩层产状115°∠20~33°。
工程区岩体发育3组裂隙:
①L1裂隙:倾向40~50°,倾角75~80°,裂隙间距约2.5m,张开宽度:5~10mm,较平直,无充填,结合程度差,延伸长一般3.0~5.0m。
②L2裂隙:倾向336°,倾角82°,裂隙间距3~4m,张开宽度3~4mm,裂隙面较平直,结合程度差,一般延伸2.0~3.0m。
③L3裂隙:倾向356°,倾角75°,裂隙间距2~4m,张开宽度2~3mm,裂隙面较平直,结合程度一般,延伸长度2.0~4.0m。
1.3.2.4 地质岩性
工程区第四系松散堆积层主要为河流冲积层、残坡积层、崩坡积层、人工堆积层。出露基岩为侏罗系中统上沙溪庙组、下沙溪庙组、新田沟组及中下统自流井组地层。
1.3.2.5 水文地质
工程区长江为最低排泄基准面,枯水位高程约160~170m,一般洪水位高程约175.0m,岸坡冲沟发育,地表水排泄较为通畅。沿线共发育有大小冲沟2条,为生活污水、大气降雨的排泄通道。
1.3.2.6 不良地质现象
本工程施工地段穿越260米长滑坡区,表层为稳定性差的粉质土,土石分界线面较陡,该区域存在开挖扰动浅层滑坡崩塌等不良地质现象。
1.3.2.7 工程地质评价
根据持力层的选择位置与地形、地貌的关系,主要存在临时开挖边坡稳定、堤基抗滑稳定及基坑涌水等工程地质问题。
1.3.3 工程布置情况
K0+171.50~K0+192.530段为衡重挡墙+斜坡+重力式挡墙,K0+192.530~K0+391.530段为衡重挡墙+一级坡,K0+391.530~K0+430.000为一级直立式挡墙。
1.4.施工平面图
1.4.1滑坡区域平面图
桩号: K0+171.500~k0+430.000属于滑坡范围
1.4.2施工用电
根据工程用电需要,编制临时用电组织设计和用电计划,向业主申报获批后,在业主指定的变压器低压配电箱接入施工现场。各作业线路全部采用三相五线制。现场预备1台发电机。
1.4.3施工用水
施工现场用水采用抽水泵在长江边、就近溪沟边抽水用,施工沿线给水管道部署齐全,办公区、生活区用水量和消防用水量计算出水管管径,保证办公室的用水接就近农户山泉水。
1.4.4施工安全防护及标识标牌
在施工现场沿线滑坡坡顶设置安全围护、显眼字样及宣传标语、彩旗及各种交通标志、警示牌、安全标志等。
二、编制依据
2.1巴南区长江木洞镇防洪护岸综合整治工程(堤防部分)一标段A合同段设计施工图及滑坡段设计更改图;
2.2业主提供的场地巴南区长江木洞镇防洪护岸综合整治工程(堤防部分)一标段A合同段《岩土工程勘察报告》及滑坡段《补勘察报告》;
2.3根据本公司施工技术力量及施工经验等。
2.4已批准的本标段施工组织设计。
2.5工程执行规范及标准:
2.5.1《水利水电工程施工组织设计规范》SL642-2013
2.5.2《水利水电工程土建施工安全技术规程》SL399-2007
2.5.3《水利水电工程施工作业人员安全操作规程》SL401-2007
2.5.4《水利水电工程施工安全防护技术规范》DL5162-2013
2.5.5《水利水电工程施工测量规范 》SL52-2015
2.5.6 《水利水电工程单元工程施工质量验收评定标准—土石方工程》
SL631-2012
2.5.7《水工建筑物岩石基础开挖技术规范》DL/T5055-2010
2.5.8《重庆市重点水利工程危险性较大单项工程安全专项施工方案编制及专家论证审查管理(暂行)办法》渝水基(2010)15号文
2.5.9《建筑施工安全检查评定标准》GB59-2011
三、施工计划编制
项目名称
2017年
8月
9月
10月
上旬
中旬
下旬
上旬
中旬
下旬
上旬
中旬
下旬
K0+171.50~K0+190.0段土石方施工
K0+190.0~K0+120.0段土石方施工
K0+220.0~K0+250.0段土石方施工
K0+250.0~K0+280.0段土石方施工
K0+280.0~K0+310.0段土石方施工
K0+310.0~K0+340.0段土石方施工
K0+340.0~K0+370.0段土石方施工
K0+370.0~K0+410.0段土石方施工
K0+410.0~K0+430.0段土石方施工
3.1施工进度计划控制流程详见框图:
施工总进度计划
周作业计划
日作业计划
日作业卡
日作业计划的实施
周资源需用计划
日资源需用计划
日作业计划的实施检验
检查结果分析
实施次日作业计划
优化资源配置
计划受挫,提出补救措施
修改施工方案
调整作业计划
改善作业计划
本工程总工期24个月,其中滑坡段施工2.5个月,关键工作是土方开挖、石方破碎、土石方开挖、运输等工作。
3.2材料使用计划
序号
材料名称
单位
数量
备注
1
脚手架钢管
M
3000
2
扣件
只
2000
3
密目式安全网
M2
400
4
安全带
付
15
5
竹跳板
块
500
6
安全警示牌
块
20
7
防雨布
M2
按需要
8
警示带
m
按需要
9
警示灯
盏
按需要
名称
型号规格
数量
使用部位
进场时间
挖掘机
CAT320B,1.6M3
1
滑坡土石方
按工程需要
挖掘机
CAT324C,1.6M3
1
滑坡土石方
按工程需要
装载机
3.1M3
1
滑坡土石方
按工程需要
挖掘机破碎机
CAT320B,1.6M3
1
滑坡土石方
按工程需要
自卸汽车
CA3320 32t
8
滑坡土石方
按工程需要
自卸汽车
XC3320 15t
5
滑坡土石方
按工程需要
自卸汽车
EQ141 5t
2
滑坡土石方
按工程需要
油罐车
EQ141J 8t
1
滑坡土石方
按工程需要
推土机
D85A-18 162KW
1
滑坡土石方
按工程需要
测量仪器
中海达V60
1
滑坡土石方
按工程需要
水平仪器
S3
2
滑坡土石方
按工程需要
小型客车
准载5人
1
外勤、救护
按工程需要
3.3主要机具、机械、仪器使用计划
四、主要施工方案
4.1工程的主要特点及要求
本工程滑坡段土方开挖量大,场地内高外低,土方50000方、石方量约10000方,施工临时路长,土石方运输量大、工期相当紧。
为减少对滑坡区域震动,土方采用挖掘机开挖,石方采用挖掘破碎机配合人工风镐破碎,挖掘机装车,自卸汽车运输至指定地点。
施工场地内开挖、运输相互交叉施工,工程测量复杂,难度大,需精心施工。
4.2 技术准备工作
落实项目部人选,组建强有力的项目经理部。
认真审阅施工图纸,参加设计交底,针对图纸中存在的问题和错误提出修正意见。
复测控制桩并制定测量方案。
组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。
4.3施工准备工作
全面检修进场施工的机械设备,以保证施工前设备运转正常。
编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。
落实相应的施工人员,并进行岗前培训和教育。
做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。
落实施工场地的征收工作。
在全公司范围内进行宣传,使全体员工了解本项目的情况,从而能全力以赴,支持本工程的施工。
4.4现场准备工作
测设场地平面和标高控制网。
确定施工范围,设置施工围蔽,并在围蔽区内按消防要求设置消防栓及灭火器材,厕所设置化粪池。
认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求。
架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路。
组织工程机械设备和材料进场。
4.5施工总体部署
部署的原则:施工部署的总方针为“四全三优先”,即全力以赴,全方位作业,全公司参与,确保全胜;人力、财力、物力优先。
发挥我公司拥有大批各类专业技术管理人员、有足够的大型土石方施工机械以及具有多个类似工程施工经验的优势,加强对该项目的运作和管理,圆满实现业主的各项目标。
公司在人力、物力、财务上予以倾斜,在施工机具设备、周转材料、劳动力等方面加大投入,从而达到集中优势力量在较短的时间内生产出最优的产品、创造出较好的经济效益和社会效益的目的。
采用先进合理适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,降低工程成本,多快好省地完成工程任务。
采用项目法进行施工管理:以项目经理为首的整个项目部,严格执行ISO系列标准,使施工全过程处于受控状态。同时公司与项目部签订目标合同,明确各自的权利和义务,以质量为目标,以安全生产、文明施工、现场综合管理为考核标准,确保施工任务的圆满完成,为业主提供满意的产品。
4.6工程的重点和难点
4.6.1工程位置于木洞土地垴长江边陡坡地带,滑坡区域面积较大,必须采用履带式机械,土方开挖量较大,开挖深度深,大量石方需要挖掘破碎机进行作业。由于本工程地处江边,地形为内高外低的陡坡,为了减少土方对边坡的侧压力,挖出的土石方只能往外侧(靠江边)地貌较低侧堆放,土方部分再采用汽车集中外运弃土。
工程内容多、交叉作业多、投入的设备、人员多,需加强管理,合理组织施工,这是确保按期完工的重点。
4.6.2破碎的施工组织与协调要求较高,石方破碎直径符合规范要求(不大于300mm)。
4.6.3湿土、土方开挖、石方破碎等分项工程的施工必须密切配合和精心施工并减少相互间的影响。
4.6.4施工期间正处于冬雨季,要密切注意天气情况,并制定相应的保证措施。
4.7土方工程特殊问题的处理
产生滑坡的因素(或条件)是十分复杂的,归纳起来可分为内部条件和外部条件两个方面。产生滑坡的原因主要有:
4.7.1斜坡土(岩)体本身存在倾向相近、层理发达、破碎严重的裂隙,或内部夹有易滑动的软弱带,如软泥、粘土质岩层,受水浸后滑动或塌落。
4.7.2土层下有倾斜度较大的岩层,或软弱土平层;或土岩层虽近于水平,但距边坡过近,边坡倾度过大,在堆土或堆置材料、机械荷重和地表水作用下,增加了土体的负担,降低了土与土、土体与岩面之间的抗剪强度,而引起滑坡。
4.7.3边坡坡度不够,倾角过大,土体因雨水或地下水浸入,地下水掏空,或斜皮地段下部被冲沟所切,地表、地下水浸入坡体;或开坡放炮坡脚松动等原因,使坡体坡度加大,破坏了土(岩)体的内力平衡,使上部土(岩)体失去稳定而滑动。
4.7.4在坡体上不适当的堆土或填土。
4.8处理的措施和方法
4.8.1做好泄洪系统,在滑坡范围外设置多道环形截水沟,以拦截附近的地表水,在滑坡区域内,修设或疏通原排水系统,疏导地表、地下水,阻止渗入滑坡滑体内。主排水沟宜与滑坡方向一致,支排水沟与滑坡方向成30~45度斜交,防止冲刷坡脚。
4.8.2处理好滑坡区域附件的生活及生产用水,防止浸入滑坡地段。
4.8.3如因地下水活动有可能形成山坡浅层滑坡时,可设置支撑盲沟、渗水沟,排除地下水。盲沟应布置在平行于滑坡方向有地下水露头处。
4.8.4保持边坡有足够的坡度,避免随意切割坡脚。桩号K0+171.50~K0+430.00段,已经滑移松动的土方全部清除,高度大于5米的土体尽量削成较平缓的1:2坡度,且做成2米宽台阶形,且台阶高度不大于5米,并卸载处理,以增加稳定;土质不同时,视情况削成2~3种坡度。在坡脚处有弃土条件时,将土石方填至坡脚,使其起反压作用。筑挡土堆或修筑台地,避免在滑坡地段切去坡脚或深挖方。如整平场地必须切割坡脚,且不设挡土墙时,应按切割深度,将坡脚随原自然坡度由上而下削坡,逐渐挖至要求的坡脚深度。
4.8.5尽量避免在坡脚处取土,弃土设置在场外。在斜坡地段挖方时,应遵守由上而下分层的开挖程序。在斜坡上填方时,应遵守由下往上分层填压的施工程序,避免在斜坡上集中弃土,同时避免对滑坡体的各种振动作用。
4.8.6对可能出现的浅层滑坡,如滑坡土方量不大时,将滑坡体全部挖除。
4.8.7对于滑坡体的滑坡地段可采取挖方卸载,拆除滑坡上方红线内已有建筑物等减重辅助措施。
4.8.8滑坡面土质松散或具有大量裂缝时,应进行填平、夯填,防止地表水下渗。
4.9 施工现场排水
场地开挖常会遇到下水和地表滞水大量渗入,造成场地浸水,破坏边坡稳定,影响施工进行,因此必须做现场场地的排水、截水、疏水、排洪等工作,并尽可能减少雨季施工工作量,一般方法是:
4.9.1在现场周围地段应修设临时性排水沟、防洪沟,山坡地段应在坡顶或坡脚设环形防洪沟或截水沟,以拦截附件坡面的雨水、潜水排入施工区域内。
4.9.2现场内外原有自然排水系统尽可能保留或适当加以整修、疏导、改造或根据需要增设少量排水沟,以利排泄现场积水、雨水和地表滞水。
4.9.3现场道路应在内侧设排水沟,沟底坡度一般为3-5%,保持场地排水和道路畅通。
4.9.4土方开挖应在地表流水的上游一侧设排水沟,将地表滞水截住;在低洼地段挖基槽时,可利用挖出之土沿四周或迎水一侧、二侧筑0.5~0.8m高的土堤截水。
4.9.5大面积地表水,可采取在施工范围区段内挖深排水沟,工程范围内再设纵横排水支沟,将水流疏干,再在低洼地段设集水、排水设施,将水排走。
4.9.6在可能滑坡的地段,应在该地段外设置多道环形截水沟,以拦截附近的地表水,修设和疏通坡脚的原排水沟,疏导地表水,处理好该区域内的生活和工程用水,阻止渗入该地段。
4.9.7主要参数:滑坡面积约16000平方米,最高处挖方高度13米,其中土方最大厚度7米、泥岩最大厚度5米、砂岩最大厚度4米。土方放坡按1:2.0、1:1.65,泥岩、页岩放坡按1:1.0,弱风化砂岩放坡按1:0.75
4.10施工测量
4.10.1测量控制系统
本工程面积大,工期紧,测量难度较大。拟以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、施工放样。施工测量的精度按《水利水电工程测量规范》( SL52-2015)执行。
4.10.2土石方施工测量
根据己建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每1Om设置一个,控制桩用木桩,埋深在地面以下20cm,以控制边界以及控制高程。
测设10m×10m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填高度用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。为便于挂线找平,在方格网内再增设加桩,将方格分成1Om×10m的小方格。如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需深度。根据现有场地标高,本工程土方以挖方为主。
在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高,如下图所示:
施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
4.10.3测量仪器
平面测量的主测仪器为中海达V60测量仪,该仪器技术规格为: 测角精度±2”,测程3000米,测距精度±(2mm+2ppm)。可满足本项目的平面精度要求。
高程测量主测仪器为S3级自动安平水准仪。
4.10.4放样方法
使用中海达GPS测量仪,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
A.架设仪器于导线控制点,输入控制点坐标值;
B.照准后视控制点,输入后视控制点坐标值或方位角;
C.输入待定点坐标值;
D.按照仪器所显示的角度和距离放样定位。
4.11主要施工方法
根据现场和业主提供资料,本工程土石方以挖、破、运、填为主,其中土方约50000m3,石方约10000m3。土石方调配如下:挖方区先从高到低、由近到远,填方区从低到高、由近到到远的原则。
4.11.1开挖施工
施工工艺:清表—边坡土方开挖—边坡土方开挖—土方装车外运—边坡石方破碎—边坡石方开挖现场内转—坡脚基槽土方开挖—土方装车外运—基槽石方破碎—基槽石方开挖现场内转。
4.11.2开挖方法
采取跳段开挖法,详见后附图所示。土方采用挖掘机或装载机开挖配合自卸汽车运输,每层开挖厚度不得超过1m,逐层开挖,自上而下,先将树木、植物及树根等杂物清除运弃,从上至下再将挖出来的土方转运到临时道路装车,运输弃土。
4.11.3石方开挖
采取跳段开挖法,详见后附图所示。一般岩石开挖按照不同部位的岩石特点,可分别采用挖机挖掘破碎。根据本工程的地形和岩石结构,开挖分层的高度一般为1~2m。破碎石渣采用1.0~1.6m3挖掘机及3.0m3装载机、8~18t自卸车运至场内临时渣场堆放。
4.11.4覆盖层土方开挖
开挖前,首先进行测量放样,标识出开挖范围和位置,然后用人工 清理开挖区域内的树木和有碍杂物,清理范围延伸至开挖线外侧3米的距离,并将开挖边线3米以内的树根清除。同时,将开挖区域上部孤石、险石排除。开采区域清理完毕后,即开始按设计要求施工边坡上部地面截排水系统,地面截排水系统施工始终超前开挖工作面l~2个台阶,在梯段开挖之前完成。覆盖层开挖采用1.0m3反铲削坡,人工配合修整边坡。按照测量放样开口线形成边坡开口,然后自上而下随梯段开挖逐层剥除,分层高度1~2m。同一层面开挖施工,按照“先土方开挖,后石方开挖”的顺序进行,使开挖面同步下降。开挖土料翻落至下部集渣平台或直接装车,10t自卸汽车出渣。
五 施工安全保证措施
5.1 一般规定
5.1.1贯彻执行国家安全生产、劳动保护方面的方针、政策和法规以及监理总部的指示和决定。
5.1.2建立健全项目安全生产保证体系,建立和实施安全生产责任制。项目经理是安全生产第一责任人;安全员是安全生产直接责任人,对劳动保护和安全生产的技术工作负责。工程项目经理部必须建立安全生产领导小组,各班组设兼职安全员,各作业点应有安全监督岗。工程项目经理部应建立具体的安全责任制,并将安全生产责任制层层落实。
5.1.3组织工程项目施工的安全教育和技术培训考核,对管理人员和施工操作人员按其各自的安全职责范围进行教育,并建立安全生产奖惩制度,认真落实。
5.1.4编制和呈报安全计划、安全技术方案和安全措施,并认真贯彻落实。
5.1.5确保必需的安全设施投入、购置必备的劳动保护用品、安全设备及配套设施,完全满足安全生产的需要。
5.1.6积极做好安全生产检查,发现事故隐患,要及时整改。
5.1.7工程施工中如发生死亡事故或其他恶性事故,应立即组织人员抢救伤员和保护现场,向上级主管、驻地监理及监理总部报告,严肃事故处理、提出预防事故重复发生和防止事故危害蔓延的有效措施。
5.1.8必须逐级进行安全技术交底,技术交底应有书面资料或有作业指导书(或操作细则)。技术交底针对性要强,并履行签字手续,保存资料。项目经理部质安员负责监督检查,严格按照安全技术交底的规定和要求进行作业。
5.1.9特种作业人员包括机械工、电工和破碎工等必须进行专业培训,按规定到有关主管部门经考试合格后,持证上岗。操作证必须按期复审,复审合格方能继续从事特种作业。特种作业必须严格执行有关安全技术操作规程,确保安全施工。
5.1.10施工现场应实施机械安全管理制度,计划使用的施工机械、机具和电气设备必须经验收,确认机械状况良好、能安全运行,才准许投入使用。所有机械操作人员都必须经培训合格后,持证上岗。机械操作人员要进行登记存档,按期复验。机械使用期间,应当指定专人负责维护、保养,保证其机械设备的完好率和使用率以及安全运作。
5.1.11施工现场临时用电要有施工组织设计或方案,应按《施工现场临时用电安全技术规范》JGJ46-2012的要求进行设计、验收和检查。临时用电还要有安全技术交底及验收表,要有变更记录,健全安全用电管理制度和安全技术档案。
5.1.12临时用电应落实三项技术措施:①防止误触带电体的措施;②防止漏电措施;③实行安全电压措施。所有接地和重复接地电阻值,经检验应符合规范要求。每月复测一次,切实做好记录。
5.1.13施工现场除应设置安全宣传标语牌外,危险地点必须悬挂按照规定的标牌,夜间有人经过的坑洞还应设红灯示警。
5.1.14施工现场安全教育的重点是岗位生产知识和岗位安全操作规程,以及安全思想、劳动纪律和安全生产制度。施工现场安全教育应有针对性,应结合工地特点和生产的实际情况,施工现场安全教育应有计划、适时、有效地进行,经过培训考核的,发给安全教育合格证。
5.1.15施工现场安全教育,包括定期教育及新工人(含民工)、变换工种工人、特种作业工人的安全教育。含民工新进场,未经三级安全教育不准上岗。
5.1.16施工现场特殊工种的安全教育、考核、复验,应按《特种作业人员安全技术考核管理规则》执行,必须实施安全教育和安全技术培训,培训后经考核合格,取得操作证者,方准独立作业。
5.1.17为了及时发现事故隐患,堵塞事故漏洞,防患于未然,项目经理部必须建立安全检查制度,实施周期性的、专业性的安全检查,以及每周的安全巡检。安全检查以查思想、查制度、查隐患为主,应结合季节和工地特点,结合生产的实际情况,结合防治惯性事故进行安排。每次检查要有重点、有标准,要评比记分。
5.1.18安全检查由项目经理主持、项目经理部有关人员参加。对查出的隐患,要建立登记、整改、验证、销项制度,要定人、定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠的防护措施。如有危及人身安全的紧急险情,应立即停止作业。
5.1.19安全检查应与完善和修订安全管理规章制度结合起来,应与安全生产责任制结合起来,并和经济挂钩,严明奖惩。
5.2雨季、夜间施工安全措施
5.2.1雨季施工措施
在雨季,由于经常的降雨会给施工带来诸多不便。其最突出的问题是土方被雨水浸泡,会使土的含水量增大,难以碾压,极易造成翻浆,作业面也无法展开;施工道路难以通行,工效也低,还可能遭洪水淹没造成更大的危害,以致贻误工期,影响工程质量。因此,雨季施工必须采取一些有效的技术措施。
5.2.1.1雨期前,应对场区内的防洪排水设施进行检查、疏通或加固,保证雨水能及时排出。受洪水威胁的地段,应设值班人员,随时掌握周围水情和汛情情况,并配备必要的防洪抢险物资及抽、排水设备(水泵、发电机、电缆等)。
5.2.1.2及时了解天气预报,观察天气变化情况,合理规划作业区间及机动工程。重要部位的土石方尽可能安排在晴天作业。
5.2.1.3场区的运输道路,应视情况加铺砂砾或其它防滑材料,保证道路畅通。
5.2.1.4作业段不宜过长,施工中的挖土、运土、填筑平整、碾压等工序应连接紧密,并尽量在雨前碾压完。雨前碾压不完的,应用压路机压封表面,以减少雨水渗入。
5.2.1.5应及时组织做好雨中及雨后的现场排水工作。
5.2.1.6雨期施工过程中,更应加强对供、配电设施及用电器具等的维护管理,防止因雷击、漏电而发生人员伤亡或设备损坏等事故。
5.1.2夜间施工措施
5.1.2.1对于工期不紧的工序,尽量不安排夜间施工。
5.1.2.2对于工期较紧的工序及不能中途停止施工的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐,减轻夜间作业人员的劳动强度。
5.1.2.3必须保证夜间施工期间的照明。
本工程采用镝灯作为主要照明灯具,固定布置在场地适当位置,保证整个施工场地均有较好的照明。
5.1.2.4充分考虑施工安全问题,不能安排交叉施工的工序同时在夜间进行。
5.1.2.5夜间施工时,各项工序或作业区的结合部位在夜间施工时要有明显的发光标志,各道工序夜间施工除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度。
5.2主要施工项目安全技术措施
项目安全施工管理组织机构图
项目经理(组长):冉鼎初
技术负责(副组长):龙光超
安全负责(副组长):阳星光
资料员
戴
勤
波
施工员
黄
其
勇
施工员
胡
志
杰
卫生员
庞
贵
群
安全员
黎
开
容
后 勤保 障
文
云
峰
负责现场声像、取证的收集,协助处理现场关于安全方面的有关事宜
负责现场生产班组的停工,疏散、管理等工作
事故现场的急救,护理、救护车辆等
事故现场的警戒
车辆疏通、治安秩序,负责保护抢险人员的人身安全
项目部物资、资金、车辆交通、采购、食宿等
5.2.1工程施工安全保证措施
(1)每天开工前,应对施工机械进行安全检查,在施工生产中,司机要按安全操作规程进行操作。
(2)在挖方取土时,应注意不同土质土体的稳定性,防止土体滑落。
(3)运输车辆要服从指挥,信号要齐全,不得超速,过岔口,遇障碍时减速鸣笛,运土车辆倒车时,应有人指挥,制动器齐全并且功能良好。
(4)严禁外来闲杂人员出现在作业区,施工人员进入现场必须佩戴胸卡和安全帽,不赤膊,不赤脚。
(5)施工现场的危险地段,应设置警示牌,并设置防护栏,安全隐患未消除,不得撤弃。
5.3文明施工、环境保护措施
5.3.1环境保护措施
5.3.1.1施工期间噪声的防治措施
现场施工噪声主要来自施工机械,为了能有效地降低施工噪声,应从以下几点着手:必须采取相应措施以使施工噪声符合国家环保局颁发的《建筑施工场界噪声限值》(GB12523-2011)要求。土石方施工阶段的噪声限值为:昼间75dB,夜间55dB。在可供选择的施工方案中尽可能选用噪音小的施工工艺和施工机械。将噪音较大的机械设备布置在远离施工红线的位置,减少噪音对施工红线外的影响。对噪音较大的机械,在中午(12时至14时)及夜间((20时至次日7时)休息时间内停机,以免影响附近居民休息。
5.3.1.2施工期间粉尘(扬尘)的污染防治措施
土石方施工和施工车辆行驶会引起尘土飞扬,使附近的总悬浮颗粒物超过环境空气质量标准。为了注重环保工作:配备足够数量的洒水车以保证将汽车行走施工道路的粉尘(扬尘)控制在最低限度。定时派人清扫施工便道路面,减少尘土量。对可能扬尘的施工场地定时洒水,并为在场的作业人员配备必要的专用劳保用品。对易于引起粉尘的细料或散料应予遮盖或适当洒水,运输时亦应予遮盖。汽车进入施工场地应减速行驶,避免扬尘。
5.3.1.3施工期间振动污染的防治措施
在可供选择的施工方案中尽量选用振动小的施工艺及施工机械。
将振动较大的机械设备布置在运离施工红线的位置,减少对施工红线外振动的影响。
对振动较大的施工机械,在中午(12时~14时)及夜间(20时~次日7时)休息时间内停机,以免影响附近居民休息。
5.3.1.4施工期间水污染(废水)的防治措施
加强对施工机械的维修保养,防止机械使用的油类渗漏进入地下水中或市政下水道。
施工人员集中居住点的生活污水、生活垃圾(特别是粪便)要集中处理防治污染水源,厕所需设化粪池。
冲洗集料或含有沉淀物的操作用水,应采取过滤沉淀池处理或其他措施,使沉淀物不超过施工前河流、湖泊的随水排入的沉淀物量。
5.3.1.5施工期间固体废物的防治措施
注意环境卫生,施工项目用地范围内的生活垃圾应倾倒至围墙内的指定堆放点,不得在围墙外堆放或随意倾倒,最后交环保部门集中处理。
对施工期间的固体废弃物应分类定点堆放,分类处理。
施工期间产生的废钢材、木材,塑料等固体废料应予回收利用。
严禁将有害废弃物用作土方回填料。
5.3.1.6其他环保措施
建立环境保护管理小组,由项目经理主管,成员由专业骨干组成,做好日常环境管理,并建立环保管理资料。
建立健全环境工作管理条例,施工组织设计中应有相应环保内容。
5.4文明施工保证措施
5.4.1工程实施时按重庆市建设工程现场文明施工管理的相关规定执行。
5.4.2建立健全文明施工检查考评制度,项目部每周进行一次自检,同时要配合监理部门对文明施工的检查。项目经理部指派专人主抓文明施工及环境保护工作,并将文明施工和环境保护工作开展的成效优劣与否与各专业班组和管理人员效益挂钩。
5.4.3项目部临时用地相关按标准进行布置,四周设置排水沟。
5.4.4根据施工平面图规划生活用房和施工用房,在工地门口设置明显的标示牌,标明建设工程名称、规模,建设、设计、监理、施工单位名称,建设单位工地代表,施工单位项目经理与技术负责人的姓名,工程开竣工日期,施工许可证批准文号等内容。并应同时设置统一规格(80cm高×60cm宽)的施工标牌,简称七牌二图:①安全生产十大禁令牌;②施工现场“十不准”牌;③安全生产十大纪律牌;④十项安全技术措施牌;⑤防火须知牌;⑥工程概况牌;⑦安全生产计数牌;⑧工地施工总平面图;⑨卫生防火平面布置图。
5.4.5施工场地出入口应设置洗车槽,出场地的车辆必须冲洗干净。
5.4.6施工场地道路必须平整畅通,排水系统良好。材料、机具要求分类堆放整齐并设置标示牌。严格用地管理,临时工程等设施均安排于计划用地红线内。
5.4.7场地内
展开阅读全文
