资源描述

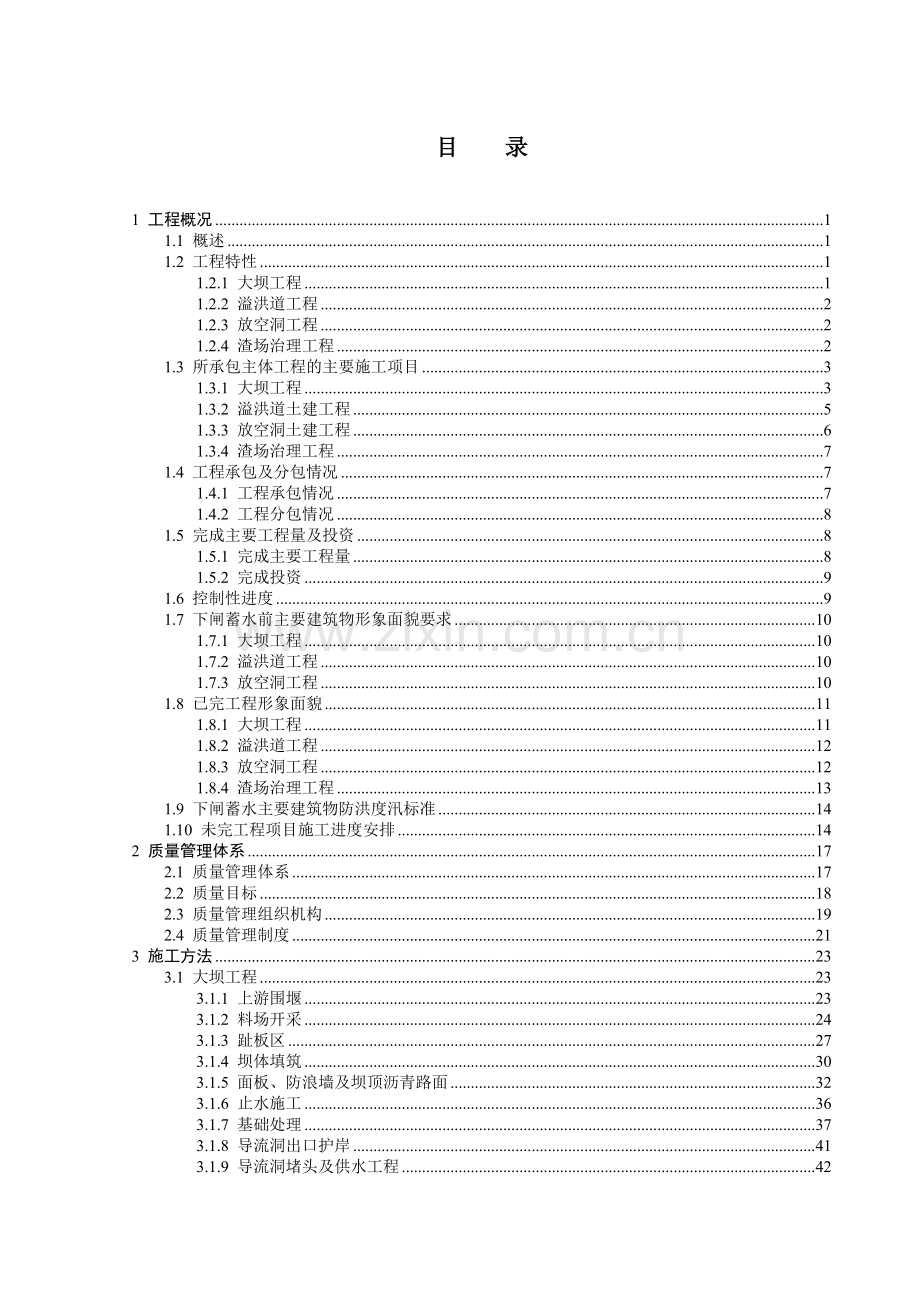

目 录
1 工程概况 1
1.1 概述 1
1.2 工程特性 1
1.2.1 大坝工程 1
1.2.2 溢洪道工程 2
1.2.3 放空洞工程 2
1.2.4 渣场治理工程 2
1.3 所承包主体工程的主要施工项目 3
1.3.1 大坝工程 3
1.3.2 溢洪道土建工程 5
1.3.3 放空洞土建工程 6
1.3.4 渣场治理工程 7
1.4 工程承包及分包情况 7
1.4.1 工程承包情况 7
1.4.2 工程分包情况 8
1.5 完成主要工程量及投资 8
1.5.1 完成主要工程量 8
1.5.2 完成投资 9
1.6 控制性进度 9
1.7 下闸蓄水前主要建筑物形象面貌要求 10
1.7.1 大坝工程 10
1.7.2 溢洪道工程 10
1.7.3 放空洞工程 10
1.8 已完工程形象面貌 11
1.8.1 大坝工程 11
1.8.2 溢洪道工程 12
1.8.3 放空洞工程 12
1.8.4 渣场治理工程 13
1.9 下闸蓄水主要建筑物防洪度汛标准 14
1.10 未完工程项目施工进度安排 14
2 质量管理体系 17
2.1 质量管理体系 17
2.2 质量目标 18
2.3 质量管理组织机构 19
2.4 质量管理制度 21
3 施工方法 23
3.1 大坝工程 23
3.1.1 上游围堰 23
3.1.2 料场开采 24
3.1.3 趾板区 27
3.1.4 坝体填筑 30
3.1.5 面板、防浪墙及坝顶沥青路面 32
3.1.6 止水施工 36
3.1.7 基础处理 37
3.1.8 导流洞出口护岸 41
3.1.9 导流洞堵头及供水工程 42
3.1.10 场内公路工程 43
3.2 溢洪道工程 45
3.2.1 引渠段 45
3.2.2 闸室段 48
3.2.3 泄槽段 51
3.2.4 挑流段 55
3.2.5 护岸工程 59
3.2.6 排水系统 61
3.2.7 止水结构 62
3.2.8 特殊情况处理 62
3.3 放空洞工程 63
3.3.1 进口段 63
3.3.2 洞身段 66
3.3.3 闸门井段 70
3.3.4 出口段 74
3.3.5 施工支洞 78
3.3.6 止水施工 79
3.3.7 特殊情况处理 80
3.4 渣场治理工程 81
3.4.1 环境保护 81
3.4.2 水土流失控制 81
4 原材料检验、试验情况及成果 83
4.1 检验试验依据 83
4.2 原材料质量检验 84
4.2.1 钢筋质量检验 84
4.2.2 水泥质量检验 85
4.2.3 外加剂质量检验 86
4.2.4 粉煤灰质量检验 87
4.2.5 砂石骨料质量检验 88
4.2.6 SR止水条质量检验 90
4.2.7 PVC棒质量检验 91
4.2.8 铜止水质量检验 91
4.2.9 氯丁橡胶棒质量检验 92
4.2.10 聚丙烯纤维质量检验 92
4.2.11钢绞线质量检验 93
4.2.12锚具质量检验 93
4.3 混凝土/砂浆配合比试验 94
4.3.1 大坝趾板混凝土施工配合比 94
4.3.2大坝一期面板混凝土施工配合比 95
4.3.3大坝二期面板混凝土施工配合比 95
4.3.4 大坝挤压边墙混凝土施工配合比 96
4.3.5 溢洪道混凝土施工配合比 97
4.3.6 放空洞混凝土施工配合比 98
4.3.7 砂浆施工配合比 100
4.3.8 喷射混凝土施工配合比 101
4.4 生产性爆破及碾压试验成果 101
4.4.1 上坝料开采爆破试验 101
4.4.2 上坝料开采爆破试验成果 102
4.4.3 大坝各区料填筑碾压试验 104
4.4.4 大坝各区料填筑碾压成果 104
4.4.5 大坝各区料填筑施工参数 114
4.5 施工过程检验 115
4.5.1 溢洪道工程 115
4.5.2 放空洞工程 120
4.5.3 大坝混凝土工程 125
4.5.4 大坝填筑工程 131
4.5.5 C2标工程各部位钢筋接头检测成果 145
5 施工过程质量控制 147
5.1 混凝土面板堆石坝工程 147
5.1.1 上游围堰 147
5.1.2 料场开采 147
5.1.3 趾板区 150
5.1.4 坝体填筑 153
5.1.5 面板、防浪墙及坝顶沥青路面 155
5.1.6 止水施工 159
5.1.7 基础处理 159
5.1.8 导流洞出口护岸 171
5.1.9 场内公路 172
5.1.10 导流洞封堵及供水工程 174
5.2 溢洪道工程 175
5.2.1 引渠段 175
5.2.2 闸室段 177
5.2.3泄槽段 181
5.2.4 挑流段 184
5.2.5溢洪道排水系统施工 188
5.2.6 溢洪道护岸工程 189
5.3 放空洞工程 191
5.3.1 进口段 191
5.3.2 洞身段 194
5.3.3 闸门井段 199
5.3.4 出口段 201
5.3.5 施工支洞 205
5.4 渣场治理工程 206
5.4.1 1#弃渣场 206
5.4.2 2#弃存渣场 206
6 工程施工质量缺陷处理措施和效果 207
6.1 趾板裂缝的处理 207
6.2面板混凝土裂缝处理 210
6.2.1 一期面板混凝土裂缝处理 210
6.2.2 二期面板混凝土裂缝处理 211
6.3 溢洪道混凝土裂缝检查结果 211
6.4 放空洞混凝土裂缝处理 211
6.5 混凝土质量缺陷处理 212
6.6 大坝探洞处理 213
6.7 反渗压水处理 213
6.8 一期面板脱空处理 213
7 工程施工质量情况 215
7.1 单位工程质量评定 215
7.1.1 大坝工程质量评定 215
7.1.2 溢洪道工程质量评定 217
7.1.3 放空洞工程质量评定 218
7.1.4 渣场治理工程质量评定 219
7.1.5 工程施工质量总体评价 219
马鹿塘水电站二期工程大坝、溢洪道及放空洞土建工程
下闸蓄水安全鉴定施工自检报告
1 工程概况
1.1 概述
马鹿塘水电站二期工程位于云南省文山州境内最大的河流盘龙河上,麻栗坡县境内。工程以发电为主,采用混合式开发。工程等别为Ⅱ等大(2)型,电站装机容量240MW,最大坝高154.0m,水库总库容5.4565亿m3,死水位高程EL555.0m,正常蓄水位高程EL627.0m,具有年调节能力。
工程枢纽建筑物主要由混凝土面板堆石坝、左岸岸边溢洪道、左岸放空洞、右岸引水隧洞、调压井、压力钢管道、地下发电厂房及附属洞室等组成。工程主要建筑物设计等级:混凝土面板堆石坝及溢洪道为1级建筑物,其它主要建筑物为2级,次要建筑物为3级,临时建筑物为4级。
马鹿塘水电站二期工程大坝、溢洪道及放空洞土建工程(MLT2/C2标)于2006年4月公开招投标,由中国水利水电第十四工程局有限公司(原中国水利水电第十四工程局)中标承建,本标段工程的合同工期为2006年5月9日至2010年3月31日,共计47个月,合同工程按项目划分为四个单位工程:混凝土面板堆石坝工程(大坝工程)、溢洪道工程、放空洞工程及渣场(治理)工程。
1.2 工程特性
1.2.1 大坝工程
大坝工程施工主体包括上游围堰、料场开采、趾板区、坝体填筑、面板及防浪墙及坝顶沥青路面、止水施工、基础处理、导流洞出口护岸、导流洞堵头及供水工程、场内公路,其中围堰分为上游围堰及下游围堰,上游围堰堰顶高程EL503.0m,两侧填筑坡比1:1.6,下游围堰根据实际情况未施工;混凝土面板堆石坝顶高程EL634.0m,趾板最低开挖高程EL480.0m,最大坝高154.0m,坝顶长度493.4m,坝顶宽度10.0m。上、下游填筑综合坡比均为1:1.4,下游坝坡设“之”字形马道,坝体分为:垫层料区、过渡料区、主堆石料区及下游次堆石料区,并在坝前面板上游EL532.0m高程以下设反压体覆盖料,填筑坡比1:2.5;坝体填筑料料场为花山料场Ⅳ采区以及Ⅳ采区下游侧的新增采区,边坡最大开口高程EL700.0m,终采高程EL420.0m,上部土质开挖边坡坡比1:1~1:0.75,下部石质开挖边坡坡比1:0.5~1:0.3;场内公路施工包括临时便道修建及本标段工程施工辖区内公路的日常维护。
供水洞封堵包括堵头段、锥形阀段及支墩段,其中堵头段长25m(原设计堵头段为12m)、锥形阀段长3.5m、支墩段长4.5m,布置在导流洞进口施工支洞0+226.331桩号以后段,封堵施工项目包括石方洞挖(堵头段底板)、堵头混凝土(C25微膨胀混凝土)浇筑、供水钢管(含附件)制安、锥形阀安装、支座混凝土(普通C25混凝土)、回填灌浆及接触灌浆等。
导流洞封堵方案待定。
1.2.2 溢洪道工程
溢洪道工程由引渠段、闸室段、泄槽段、挑流消能段及护岸,最大边坡开口高程EL634.0m,最低开挖高程EL460.0m。引渠段长约116.00m(0-007.469以前),进口底板衬砌后高程EL612.0m;闸室段长31.935m(0-007.469~0+024.466),宽42.0m,设3个10×10m的表孔,溢流堰顶高程EL617.0m,闸室平台高程EL634.0m,上面布置启闭机室及交通桥;泄槽段长176.352m(0+024.466~0+200.818),净宽36.0m,由底坡分别为i=5%和i=82%的两段水道以抛物线连接构成;挑流消能段长123.45m(0+200.818~0+324.268)。
1.2.3 放空洞工程
放空洞工程由进口段、洞身段(有压段、无压段)、闸门竖井及出口段。洞身段全长541.0m,进口段最大边坡开口高程EL610.0m,进口底板衬砌后高程EL538.0m;有压段为圆形断面(含方圆渐变段、圆方渐变段),长285.033m,洞身纵坡i=0%;无压段为城门洞断面(含渐变段),长229.722m,纵坡分为i=23.66%和i=6.71%,闸门井为“一井两室”布置,布置有检修闸门及工作弧门,闸门井底板最低开挖高程EL532.163m,井口平台高程EL634.70m,井身为方形断面,出口底板衬砌后高程EL511.287m;出口挑流段长19.595m,挑坎顶高程EL517.098m。
1.2.4 渣场治理工程
渣场治理工程施工范围包括1#存渣场(左岸)、1#弃渣场(左岸)及2#存、弃渣场(右岸)治理,主要项目有渣场边坡防护、渣场排水、植被保护、渣场绿化等,各存、弃渣场特性见下表1.2-01。
表1.2-01 C2标工程使用渣场特性表
序号
渣场名称
堆渣顶高(m)
规划容量(万m3)
堆渣坡比
备注
1
1#存渣场
550.0
52
1:1.5
2
1#弃渣场
570.0
538.7
1:1.8
3
2#存渣场
625.0
35
1:1.6
4
2#弃渣场
625.0
175
1:1.6
1.3 所承包主体工程的主要施工项目
1.3.1 大坝工程
1、上游围堰工程
(1)堰基清理
(2)石渣料填筑
(3)心墙料填筑
(4)钢筋石笼
2、料场开采
(1)边坡开挖
(2)边坡支护
3、趾板区
(1)趾板区开挖
(2)边坡喷锚支护
(3)趾板锚筋
(4)趾板混凝土
4、坝体填筑
(1)小区料、垫层料、过渡料、主堆料、次堆ⅢD、次堆ⅢC填筑
(2)挤压边墙
(3)干砌块石护坡
(4)铺盖填筑
5、面板及防浪墙及坝顶沥青路面
(1)坝坡乳化沥青
(2)防浪墙混凝土
(3)面板混凝土
(4)坝顶公路碎石垫层
(5)坝顶沥青混凝土路面
(6)排水孔
6、止水施工
(1)周边缝顶止水
(2)垂直缝1止水
(3)垂直缝2止水
(4)坝顶缝顶止水
7、基础处理
(1)坝基验收
(2)灌浆洞开挖
(3)灌浆洞混凝土
(4)固结灌浆
(5)帷幕灌浆
(6)勘探平洞回填
(7)趾板勘探孔回填
(8)量水围堰混凝土
8、导流洞出口护岸
(1)开挖
(2)支护
(3)混凝土
9、导流洞堵头及供水工程
(1)基础清理
(2)混凝土
(3)接触灌浆
(4)回填灌浆
10、场内公路
(1)开挖
(2)喷锚支护
(3)排水孔
(4)排水涵管
(5)浆砌石
(6)钢筋笼
(7)路面
1.3.2 溢洪道土建工程
1、引渠段
(1)边坡及底板开挖
(2)锚喷支护
(3)排水孔
(4)混凝土
(5)截水沟浆砌石
2、闸室段
(1)边坡及底板开挖
(2)锚喷支护
(3)排水孔
(4)混凝土
(5)固结灌浆
(6)锚索
3、泄槽段
(1)开挖
(2)锚筋桩
(3)锚喷支护
(4)排水孔
(5)混凝土
(6)固结灌浆
(7)截水沟浆砌石
4、挑流段
(1)开挖
(2)锚喷支护
(3)排水孔
(4)混凝土
(5)固结灌浆
(6)截水沟浆砌石
5、护岸工程
(1)开挖
(2)锚喷支护
(3)混凝土
(4)截水沟浆砌石
1.3.3 放空洞土建工程
1、进口段
(1)明挖
(2)锚喷支护
(3)混凝土
(4)截水沟浆砌石
(5)排水孔
2、洞身段
(1)洞挖
(2)锚喷支护
(3)混凝土
(4)回填灌浆
(5)固结灌浆
(6)排水孔
3、闸门井段
(1)井挖
(2)锚喷支护
(3)混凝土
(4)回填灌浆
(5)固结灌浆
(6)排水孔
4、出口段
(1)边坡开挖
(2)锚喷支护
(3)混凝土
(4)截水沟浆砌石
(5)排水孔
5、施工支洞
(1)开挖
(2)锚喷支护
(3)混凝土(施工支洞封堵)
1.3.4 渣场治理工程
1、1#弃渣场
(1)开挖
(2)碎石垫层
(3)混凝土
(4)浆砌石
2、1#存渣场
(1)开挖
(2)碎石垫层
(3)浆砌石
3、2#存弃渣场(由其他承包人施工)
1.4 工程承包及分包情况
1.4.1 工程承包情况
水电十四局有限公司马鹿塘项目部于2005年9月进点施工,前期主要承建马鹿塘电站二期工程的导流洞进口土建及金属结构安装工程(合同编号:MLT2/C1-A),于2005年11月议标新增大坝左坝肩开挖工程(合同编号:MLT2/C2-A),于2006年5月中标承建大坝、溢洪道及放空洞土建工程(合同编号:MLT2/C2)。
1.4.2 工程分包情况
主要实体工程由中国水利水电第十四工程局有限公司承建,以工序分包的形式由几家具有相应资质的单位(我公司长期合作伙伴)参建,项目部职能部门监督管理。
1.5 完成主要工程量及投资
1.5.1 完成主要工程量
C2标工程开工至2009年7月20日已完成主要工程量见下表1.5-01。
表1.5-01 完成主要工程量表
序号
项目名称
单位
大坝工程
溢洪道
放空洞
渣场治理
合 计
1
土石方明挖
m3
1841138
699771
165275
731
2706915
2
石方洞挖
m3
1124
/
60175
/
61299
3
普通锚杆
根
6895
8821
8082
/
23798
4
锚筋桩
根
434
463
344
/
1241
5
挂网钢筋
t
49
49
52
/
150
6
机编活络网
m2
25538
3696
13933
/
43167
7
喷混凝土
m3
6991
2470
4357
/
13818
8
排水孔
m
707
1828
5262
/
7797
9
锚索
根
41
/
9
/
50
10
混凝土
m3
80177
65935
29912
/
176024
11
钢筋制安
t
3478
1366
1653
/
6496
12
大坝填筑
m3
6015686
/
/
6015686
13
回填灌浆
m2
149
/
2868
/
3017
14
固结灌浆
m
12369
3588
865
/
16822
15
帷幕灌浆
m
29429
/
/
29429
16
铜止水
m
6144
851
84
/
7079
17
橡胶止水
m
787
137
/
924
18
不锈刚保护罩
m
3590
/
/
3590
19
浆砌石
m3
2175
/
148
4426
6749
1.5.2 完成投资
1、本工程合同投资金额:322898947元(不含三税金)。
2、本工程截止2009年7月20日共计完成投资金额:385440220元。
1.6 控制性进度
C2标工程从2006年6月10日开始施工,项目工程及单位工程的控制性进度及实施情况见表1.6-01。
表1.6-01 C2标工程控制性施工进度一览表
序号
控制项目
启动日期
完成日期
备注
1
大坝工程
1.1
趾板基础开挖及坝壳清理
2006年06月10日
2009年02月21日
1.2
料场剥离及开采
2006年07月18日
正在施工
1.3
截流及围堰(上游)填筑
2006年11月23日
2006年12月7日
1.4
大坝一期填筑(EL515度汛断面)
2007年01月01日
2007年05月23日
1.5
趾板钢筋混凝土
2007年02月15日
2008年04月03日
1.6
大坝基础帷幕及固结灌浆
2007年03月27日
2008年09月22日
1.7
大坝二期填筑(前坝至EL575)
2007年05月24日
2008年02月02日
1.8
大坝三期填筑(后坝至EL570)
2008年02月03日
2008年05月18日
1.9
一期面板钢筋混凝土
2008年03月23日
2008年05月09日
1.10
大坝四期填筑(全坝至EL629.5)
2008年05月19日
2009年02月24日
1.11
二期面板钢筋混凝土
2009年4月27日
2009年06月10日
1.12
防浪墙钢筋混凝土
2009年06月14日
正在施工
1.13
大坝五期填筑(全坝至EL634.0)
2009年7月16日
正在施工
2
放空洞工程
2.1
进出口明挖及边坡支护
2006年8月5日
2008年4月18日
2.2
出口支洞开挖及支护
2007年1月10日
2007年2月20日
2.3
放空洞洞身开挖及支护
2007年2月20日
2007年10月18日
2.4
放空洞竖井开挖及支护
2006年11月17日
2007年11月15日
2.5
放空洞洞身钢筋混凝土
2007年6月23日
预留通道未施工完
2.6
放空洞竖井钢筋混凝土
2007年11月28日
2008年10月5日
2.7
放空洞洞身回填及固结灌浆
2008年8月2日
预留通道未施工完
3
溢洪道工程
3.1
溢洪道明挖及边坡支护
2006年6月10日
2008年4月18日
3.2
引渠段钢筋混凝土施工
2007年9月1日
2008年7月6日
3.3
闸室段钢筋混凝土施工
2007年11月28日
正在施工
3.4
泄槽段钢筋混凝土施工
2008年1月6日
预留通道未施工
3.5
挑流消能段钢筋混凝土施工
2008年5月8日
2009年7月24日
3.6
基础固结灌浆
2007年12月30日
2009年5月20日
1.7 下闸蓄水前主要建筑物形象面貌要求
根据业主要求及施工总进度安排,本工程定于2009年11月1日底下闸蓄水,据此在2009年10月底前与下闸蓄水相关的建筑物必须具备如下施工形象面貌。
1.7.1 大坝工程
1、大坝趾板混凝土浇筑及大坝帷幕灌浆完成,大坝坝体填筑至高程EL629.5m、,完成一期混凝土面板浇筑及防渗系统等土建工作。
2、在监理工程师的监督下完成面板及趾板混凝土所有缺陷的处理工作,并提交缺陷处理部位、处理结果等相关文字资料。
3、完成导流洞进口封堵门启闭机排架钢筋混凝土施工、洞身及出口所有土建工作。
4、导流洞封堵堵头施工的材料和设备准备就绪,施工道路通行畅通,满足堵头施工要求。
5、向下游供水洞土建工程及配套设施全部完成,具备使用条件。
1.7.2 溢洪道工程
1、完成溢洪道引渠、闸室段及其以下的护岸工程等所有土建工程,泄槽段及挑流鼻坎2009年5月30日前完成验收,汛期溢洪道具备过水条件。
2、完成溢洪道过流面所有混凝土缺陷的处理工作,并经监理工程师验收确认。
1.7.3 放空洞工程
1、完成进水口、隧洞有压段、闸室段、隧洞无压断、挑流鼻坎及其以下的护岸工程等所有土建工程(含回填灌浆、固结灌浆)。
2、完成放空洞过流面所有混凝土缺陷的处理工作,并经监理工程师验收确认。
1.8 已完工程形象面貌
截至2009年08月20日,MLT2/C2标已完成工程的形象面貌如下。
1.8.1 大坝工程
1、开挖及支护施工
(1)大坝河床清理2006年12月24日完成,2007年1月1日开始填筑。
(2)大坝趾板基础开挖及支护2007年6月10日全部完成,两岸坝壳填筑区清理全部完成。
(3)上游围堰基础开挖及量水堰(下游)基础开挖全部完成。
2、钢筋混凝土施工
(1)趾板全长(X线方向)686.595m,2008年4月3日钢筋混凝土施工全部完成。
(2)一期面板施工高程EL480.0~EL565.0m,共计19块,2008年5月9日钢筋混凝土全部完成;
(3)二期面板施工高程EL565.0~EL629.5m,共计34块,2009年6月10日钢筋混凝土全部完成;
(4)防浪墙混凝土共计36块,现已全部浇筑完成;
(5)量水堰钢筋混凝土全部完成。
(6)坝顶公路混凝土未施工。
3、填筑施工
(1)上游围堰填筑完成,下游围堰未施工。
(2)大坝Ⅴ期填筑部分已完成。
(3)坝前反压体已填筑至EL532.0m,2009年5月23日填筑施工完成。
4、基础灌浆施工
(1)大坝基础固结灌浆全部完成。
(2)大坝基础帷幕灌浆全部完成。
(3)量水堰灌浆全部完成。
5、料场施工
(1)取料开挖至EL410.0m。
(2)料场开挖边坡按规划要求完成支护。
6、场内公路施工
(1)场内临时便道修建全部完成。
(2)场内公路日常维护按工程施工正常开展。
7、导流洞封堵及供水工程
导流洞出口护岸混凝土2007年6月16日施工结束。导流洞封堵门排架钢筋混凝土施工完成。供水洞封堵混凝土2009年7月14日完成,固结灌浆以及接触灌浆施工2009年7月29日完成,供水管可正常供水。导流洞封堵待施工。
1.8.2 溢洪道工程
1、开挖及支护施工
(1)引渠段、闸室段、泄槽段及挑流消能段边坡开挖及支护施工2008年4月18日全部完成。
(2)护岸工程(EL460.0m以上)边坡开挖及支护按调整后的开挖及支护方案全部完成。
2、钢筋混凝土施工
(1)引渠段钢筋混凝土施工2008年7月6日全部完成;
(2)闸室段闸墩、溢流堰堰面及交通桥钢筋混凝土施工全部完成,工作桥混凝土已完成,油泵机房结构混凝土已完工。
(3)泄槽段:左右边墙钢筋混凝土除0+063.321~0+081.321段左边墙受金结安装标(其他承包人)制约未施工,其它部位已施工完成;底板钢筋混凝土全部施工完成。
(4)挑流消能段0+200.818~0+324.268底板回填及边墙钢筋混凝土全部完成,挑流面钢筋混凝土2009年7月24日施工完成;0+324.268以后底板及边墙护坦钢筋混凝土施工全部完成。
3、基础灌浆
(1)闸室段底板帷幕及固结灌浆全部完成。
(2)闸室段廊道底板排水孔施工全部完成。
(3)挑流段底板固结灌浆施工全部完成。
1.8.3 放空洞工程
1、明挖及边坡支护施工
(1)进出口明挖全部完成。
(2)进出口边坡支护全部完成。
2、洞(井)挖及支护施工
(1)洞(井)身开挖全部完成。
(2)洞(井)身支护全部完成。
3、钢筋混凝土施工
(1)进口引渠段(0+000.00以前)钢筋混凝土全部完成。
(2)洞身有压段(0+000.00~0+285.033)钢筋混凝土全部完成。
(3)闸室及竖井段一期钢筋混凝土2008年10月9日全部完成,上部(EL634.7m以上)启闭室机排架结构钢筋混凝土施工全部完成。
(4)洞身无压段0+311.278~0+497.00及0+507.00~0+541.00段钢筋混凝土完成,0+497.00~0+507.00段底板钢筋混凝土完成,0+497.000~0+507.00段边墙及顶拱钢筋混凝土受放空洞闸门井金属结构安装标(其他承包人)施工制约未完成。
(5)出口挑流段(0+541.00~0+560.595)底板回填及边墙钢筋混凝土施工完成,挑流面钢筋混凝土施工全部完成。
(6)出口消能段护坦及左岸下游护坡钢筋混凝土施工全部完成。
(7)支洞封堵混凝土未完成。
4、洞身及基础灌浆
(1)洞身有压段回填灌浆及固结灌浆全部完成。
(2)洞身无压段0+311.278~0+371.00回填灌浆及0+311.278~0+359.54固结灌浆完成,0+487.000~0+541.000段回填及固结灌浆待施工。
(3)出口挑流段底板固结灌浆2009年1月6日全部完成。
1.8.4 渣场治理工程
1、1#存渣场治理
(1)排水设施施工完成,运行维护按有关技术要求规定正常开展。
(2)临时边坡防护措施完成。
2、1#弃渣场治理
(1)排水设施施工完成,运行维护按有关技术要求规定正常开展;
(2)临时边坡防护措施完成。
(3)挡渣墙(浆砌石或钢筋石笼)施工完成。
(4)渣堆表面绿化(植被恢复)暂未施工。
3、2#存、弃渣场治理
根据有关单位指示意见,2#存、弃渣场治理暂停施工。
1.9 下闸蓄水主要建筑物防洪度汛标准
根据施工总进度安排,本工程确定2009年11月1日下闸蓄水,根据目前的施工形象面貌,确定2010年度防洪度汛要求。
(1)主体工程防洪度汛标准
根据下闸蓄水主要建筑物施工形象及《可研报告》防洪标准要求,主体工程防洪标准具体见表1.9-01。
表1.9-01 主体工程防洪标准
项 目
堆石坝及溢洪道
放空隧洞
洪水
设防
标准
洪水重现期
500(年)
100(年)
P=0.5%
P=1.0%
洪峰流量(m3/s)
2680
2000
泄洪流量(m3/s)
2322
1900
防洪水位(m)
628.69
495.13
(2)主体工程附属建筑防洪度汛标准
①挡水建筑物左、右岸坝肩边坡防洪标准:十年一遇暴雨强度引起的洪水。
②溢洪道、放空洞施工区的高程较高,防洪标准为:十年一遇暴雨强度引起的洪水。
(3)导流工程防洪度汛标准
2010年汛期导流洞已下闸封堵。
1.10 未完工程项目施工进度安排
C2标工程从2009年09月21日以后项目工程及单位工程的施工进度安排情况见表1.10-01。
表1.10-01 C2标未完成工程施工进度计划一览表
序号
控制项目
开始日期
完成日期
备注
1
大坝工程
1.1
坝顶公路路面施工
2009年09月28日
2009年10月04日
2
放空洞工程
2.1
无压段钢筋混凝土浇筑
据闸门安装时间确定
剩余部分
2.2
出口施工支洞封堵
据闸门安装时间确定
2.3
放空洞洞身回填及固结灌浆
据闸门安装时间确定
剩余部分
3
溢洪道工程
3.1
闸室段二期混凝土
据金结安装时间确定
3.2
泄槽段边墙混凝土
据金结安装时间确定
4
导流洞工程
4.1
导流洞封堵及灌浆施工
据下闸时间确定
2 质量管理体系
2.1 质量管理体系
1、项目部自进点马鹿塘二期工程后,根据本标段工程的施工特点,依据合同文件、ISO9001:2000标准和我局《质量手册》、《程序文件》及《第三层次(管理性)文件》,编制了《大坝、溢洪道及放空洞土建工程质量计划》,由决策层、管理层到作业层建立了健全的质量管理体系,项目部质量管理体系职能分配见下表2.1-01。
2、根据质量管理体系要求,项目部接受工程局及质量认证机构的内外审;项目部内审组每年不少于两次对项目部所属各部室及厂队进行质量管理工作内审;项目部接受业主、监理、政府和上级主管部门对质量实施情况的监督和检查,促进了项目部质量管理体系的有效运行并得到持续改进。
表2.1-01 项目部质量管理体系职能分配表
标准条款 号
职 能 部 门
标 准 要 求
项目领导
质量管理部
技术部
机电物资部
安全监察部
调度室
合同部
试验室
测量队
仓库管理部
综合办公室
工程管理部
各作业厂队
4.2.3
文件控制
△
▲
▲
△
▲
△
△
△
△
△
▲
△
△
4.2.4
记录控制
▲
△
△
▲
△
△
△
△
△
△
△
△
5.2
以顾客为关注焦点
▲
△
△
△
△
△
△
△
△
△
△
△
△
5.3
质量方针
▲
△
△
△
△
△
△
△
△
△
△
△
△
5.4.1
质量目标
▲
▲
△
△
▲
△
△
△
△
△
▲
△
△
5.5.1
职责、权限
▲
△
△
△
△
△
△
△
△
△
▲
△
△
5.5.3
内部沟通
▲
△
△
△
△
△
△
△
△
△
▲
△
△
5.6
管理评审
△
△
△
6.2
人力资源
▲
▲
△
△
6.3
基础设施
▲
△
▲
▲
△
△
△
△
△
△
6.4
工作环境
△
▲
△
△
▲
△
△
△
△
△
▲
▲
▲
7.1
产品实现的策划
▲
△
▲
△
△
△
△
△
△
△
△
7.2.1
与产品有关要求的确定
▲
△
7.2.2
与产品有关要求的评审
▲
△
▲
7.2.3
顾客沟通
△
▲
△
△
▲
△
▲
△
△
△
△
△
△
7.4.1
a)物资采购过程
△
△
▲
▲
b)工程分包控制
△
△
▲
7.4.2
a)物资采购信息
△
▲
▲
b)工程分包信息
▲
▲
7.4.3
a)物资采购的验证
△
▲
△
▲
△
△
b)工程分包的验证
△
△
▲
△
7.5.1
生产和服务提供的控制
▲
△
△
▲
△
△
△
△
△
△
▲
▲
7.5.2
生产和服务提供过程的确认
△
△
△
△
△
△
△
△
△
△
7.5.3
标识和可追溯性
△
▲
△
▲
△
△
▲
△
△
7.5.4
顾客财产
△
▲
▲
△
▲
▲
△
△
△
7.5.5
产品防护
△
△
▲
△
▲
▲
▲
▲
7.6
监视和测量装置的控制
△
△
△
▲
▲
△
△
△
8.2.1
顾客满意
△
▲
△
△
▲
△
△
△
△
△
△
△
△
8.2.2
内部审核
△
▲
△
△
▲
△
△
△
△
△
△
△
△
8.2.3
过程的监视和测量
▲
▲
△
△
▲
△
△
△
△
△
△
△
△
8.2.4
产品的监视和测量
▲
△
△
▲
△
▲
▲
△
△
△
8.3
不合格品控制
▲
△
▲
▲
▲
▲
△
▲
△
△
8.4
数据分析
▲
▲
△
▲
△
△
△
△
△
△
△
△
8.5.1
持续改进
▲
△
△
△
△
△
△
△
△
△
△
△
△
8.5.2
纠正措施
△
▲
▲
△
▲
△
△
△
△
△
△
△
△
8.5.3
预防措施
△
▲
▲
△
▲
△
△
△
△
△
△
△
△
注:▲——主要职责队 △——相关职责
2.2 质量目标
项目部根据工程局《质量手册》、项目部《质量计划》及大坝、溢洪道及放空洞土建(或年合同)工程的特点,确定了项目部的质量方针和目标。
质量目标为:“单元工程合格率100%,单元工程优良率88%以上,分部工程优良率90%,单位工程优良率100%;消除质量隐患,杜绝质量事故;工程竣工验收一次通过,争创行业精品工程”。
2.3 质量管理组织机构
1、质量管理机构由项目部决策层、管理层到作业层组成。由项目部常务副经理为第一责任人,质量副经理为第二责任人对项目部质量管理工作全面负责,下设质量管理部(专职质检员五人)、技术部、试验室、测量队、工程管理部及作业厂队。质量管理组织机构图见下表:
总经济师
项 目 经 理
安全监察部
常务副经理
质量安全副经理
生产副经理
财 务 部
部
仓库管理部
机电物资部
试 验 室
测 量 队
料场工程部
混凝土工程部
开挖工程部
拌
合
厂
调
度
室
砂石加工厂
大坝工程部
质量管理部
合 同 部
部
综合办公室
