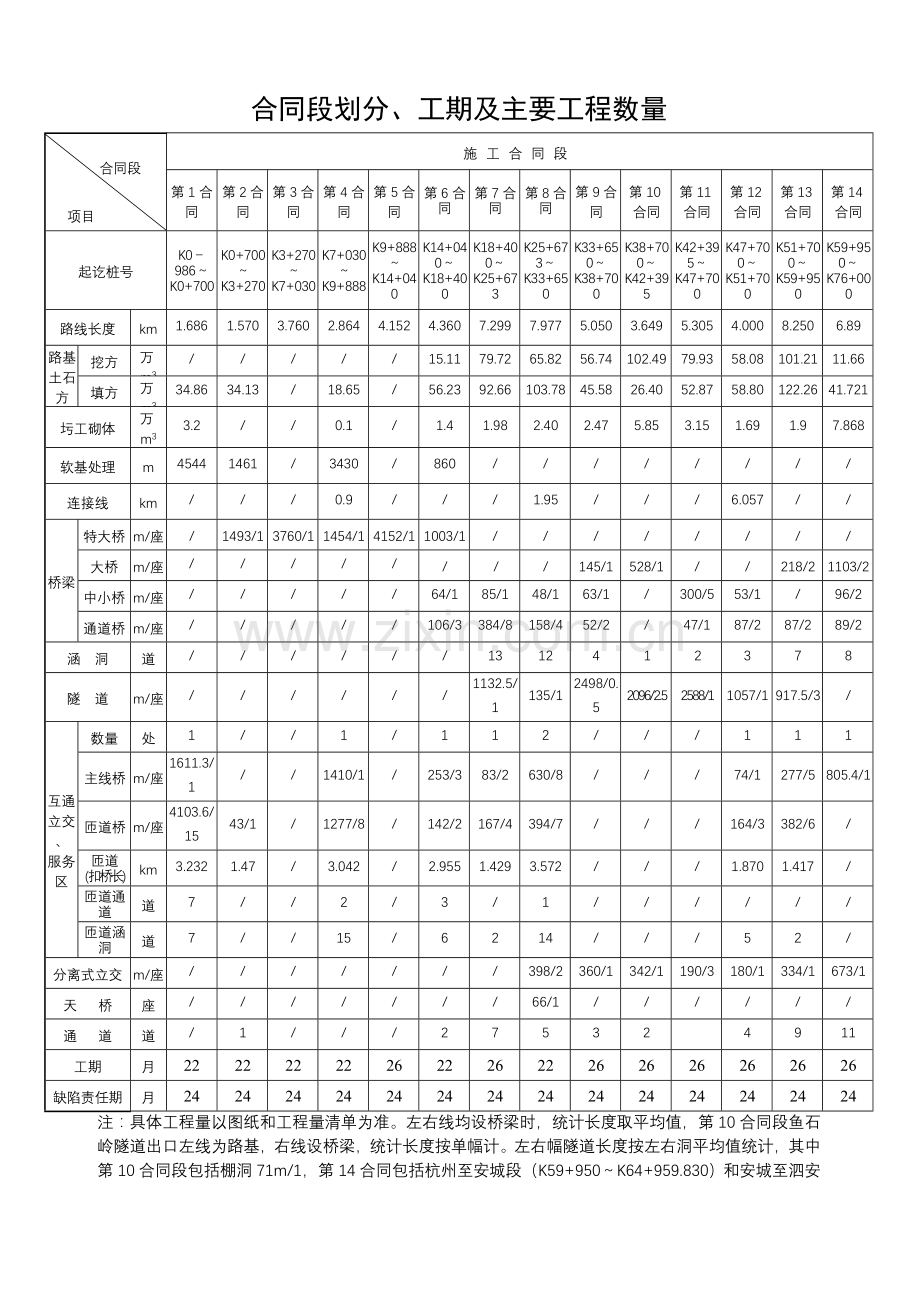

资源描述
合同段划分、工期及主要工程数量
合同段
项目
施工合同段
第1合同
第2合同
第3合同
第4合同
第5合同
第6合同
第7合同
第8合同
第9合同
第10合同
第11合同
第12合同
第13合同
第14合同
起讫桩号
K0-986~K0+700
K0+700~K3+270
K3+270~K7+030
K7+030~K9+888
K9+888~K14+040
K14+040~K18+400
K18+400~K25+673
K25+673~K33+650
K33+650~K38+700
K38+700~K42+395
K42+395~K47+700
K47+700~K51+700
K51+700~K59+950
K59+950~K76+000
路线长度
km
1.686
1.570
3.760
2.864
4.152
4.360
7.299
7.977
5.050
3.649
5.305
4.000
8.250
6.89
路基
土石方
挖方
万m3
/
/
/
/
/
15.11
79.72
65.82
56.74
102.49
79.93
58.08
101.21
11.66
填方
万m3
34.86
34.13
/
18.65
/
56.23
92.66
103.78
45.58
26.40
52.87
58.80
122.26
41.721
圬工砌体
万m3
3.2
/
/
0.1
/
1.4
1.98
2.40
2.47
5.85
3.15
1.69
1.9
7.868
软基处理
m
4544
1461
/
3430
/
860
/
/
/
/
/
/
/
/
连接线
km
/
/
/
0.9
/
/
/
1.95
/
/
/
6.057
/
/
桥梁
特大桥
m/座
/
1493/1
3760/1
1454/1
4152/1
1003/1
/
/
/
/
/
/
/
/
大桥
m/座
/
/
/
/
/
/
/
/
145/1
528/1
/
/
218/2
1103/2
中小桥
m/座
/
/
/
/
/
64/1
85/1
48/1
63/1
/
300/5
53/1
/
96/2
通道桥
m/座
/
/
/
/
/
106/3
384/8
158/4
52/2
/
47/1
87/2
87/2
89/2
涵 洞
道
/
/
/
/
/
/
13
12
4
1
2
3
7
8
隧 道
m/座
/
/
/
/
/
/
1132.5/1
135/1
2498/0.5
2096/2.5
2588/1
1057/1
917.5/3
/
互通立交
、
服务区
数量
处
1
/
/
1
/
1
1
2
/
/
/
1
1
1
主线桥
m/座
1611.3/1
/
/
1410/1
/
253/3
83/2
630/8
/
/
/
74/1
277/5
805.4/1
匝道桥
m/座
4103.6/15
43/1
/
1277/8
/
142/2
167/4
394/7
/
/
/
164/3
382/6
/
匝道
(扣桥长)
km
3.232
1.47
/
3.042
/
2.955
1.429
3.572
/
/
/
1.870
1.417
/
匝道通道
道
7
/
/
2
/
3
/
1
/
/
/
/
/
/
匝道涵洞
道
7
/
/
15
/
6
2
14
/
/
/
5
2
/
分离式立交
m/座
/
/
/
/
/
/
/
398/2
360/1
342/1
190/3
180/1
334/1
673/1
天 桥
座
/
/
/
/
/
/
/
66/1
/
/
/
/
/
/
通 道
道
/
1
/
/
/
2
7
5
3
2
4
9
11
工期
月
22
22
22
22
26
22
26
22
26
26
26
26
26
26
缺陷责任期
月
24
24
24
24
24
24
24
24
24
24
24
24
24
24
注:具体工程量以图纸和工程量清单为准。左右线均设桥梁时,统计长度取平均值,第10合同段鱼石岭隧道出口左线为路基,右线设桥梁,统计长度按单幅计。左右幅隧道长度按左右洞平均值统计,其中第10合同段包括棚洞71m/1,第14合同包括杭州至安城段(K59+950~K64+959.830)和安城至泗安段第103合同(K64+959.830~K76+000,其中含断链9.160km,路线长1.88km)。
强制性资格条件
表1
强制性资格条件——业绩要求表
(对投标人业绩的最低强制性要求)
投标人: 合同段:杭长高速公路杭州至安城段项目第 合同段
合同段
工程项目
业 绩 要 求
投标人达到程度的简述
(投标人填写)
第2、3、4、6、8合同段
道路工程
近五年内累计成功地完成过10km及以上高速公路。
桥梁工程
近五年内具有单座桥长500m及以上的壹级及以上公路工程混凝土桥梁独立施工经验。
注:1、近五年内指2003年8月1日以来交(竣)工的。
2、已完工程交(竣)工验收项目,应附有下列证明文件:
①已完工程交(竣)工验收工程质量证明文件复印件(市级及以上交通质量监督部门出具的质量鉴定报告、质量等级证书为准;如以原交通部2004年第3号令《公路工程竣(交)工验收办法》交工验收的,则提供业主出具的交工验收证书);
②合同协议书。合同协议书与市级及以上交通质量监督部门出具的质量证明文件或交工验收证书上的施工企业名称应一致(法人发生合法变更或重组时,应提供相关部门的合法批件),当名称不一致时,业绩不予认可;
③业主出具的证明资料。如上述①、②缺其中之一,则业绩不予认可。
3、道路工程及桥梁工程的长度、规模等业绩数字解释顺序如下:市级及以上交通质量监督部门出具的质量证明文件、项目合同协议书,如以上二者均没有说明工程规模的,则必须提供业主提供的业绩证明文件。如查实投标人提供虚假业绩资料以满足强制性资格条件业绩要求的,取消中标资格,并建议主管部门予以通报。
表1
强制性资格条件——业绩要求表
(对投标人业绩的最低强制性要求)
投标人: 合同段:杭长高速公路杭州至安城段项目第 合同段
合同段
工程项目
业 绩 要 求
投标人达到程度的简述
(投标人填写)
第5、14合同段
道路工程
近五年内累计成功地完成过10km及以上高速公路。
桥梁工程
1)、近五年内具有单座桥长500m及以上的壹级及以上公路工程混凝土桥梁独立施工经验且
2)、近五年内具有单跨60米及以上壹级及以上公路工程预应力混凝土现浇箱梁的施工经验。
注:1、近五年内指2003年8月1日以来交(竣)工的。
2、已完工程交(竣)工验收项目,应附有下列证明文件:
①已完工程交(竣)工验收工程质量证明文件复印件(市级及以上交通质量监督部门出具的质量鉴定报告、质量等级证书为准;如以原交通部2004年第3号令《公路工程竣(交)工验收办法》交工验收的,则提供业主出具的交工验收证书);
②合同协议书。合同协议书与市级及以上交通质量监督部门出具的质量证明文件或交工验收证书上的施工企业名称应一致(法人发生合法变更或重组时,应提供相关部门的合法批件),当名称不一致时,业绩不予认可;
③业主出具的证明资料。如上述①、②缺其中之一,则业绩不予认可。
3、道路、桥梁工程的长度、规模等业绩数字解释顺序如下:市级及以上交通质量监督部门出具的质量证明文件、项目合同协议书,如以上二者均没有说明工程规模的,则必须提供业主提供的业绩证明文件。如查实投标人提供虚假业绩资料以满足强制性资格条件业绩要求的,取消中标资格,并建议主管部门予以通报。
表1
强制性资格条件——业绩要求表
(对投标人业绩的最低强制性要求)
投标人: 合同段:杭长高速公路杭州至安城段项目第 合同段
合同段
工程项目
业 绩 要 求
投标人达到程度的简述
(投标人填写)
第7、9、10、11、12、13合同段
道路工程
近五年内累计成功地完成过10km及以上高速公路。
桥梁工程
近五年内具有单座桥长300m及以上的壹级及以上公路工程混凝土桥梁独立施工经验
隧道工程
9、10
近五年内具有单洞长2000m及以上的壹级及以上公路隧道工程独立施工经验。
7、11、12、
近五年内具有单洞长1000m及以上的壹级及以上公路隧道工程独立施工经验。
13
近五年内具有壹级及以上公路连体隧道工程独立施工经验。
注:1、近五年内指2003年8月1日以来交(竣)工的。
2、已完工程交(竣)工验收项目,应附有下列证明文件:
①已完工程交(竣)工验收工程质量证明文件复印件(市级及以上交通质量监督部门出具的质量鉴定报告、质量等级证书为准;如以原交通部2004年第3号令《公路工程竣(交)工验收办法》交工验收的,则提供业主出具的交工验收证书);
②合同协议书。合同协议书与市级及以上交通质量监督部门出具的质量证明文件或交工验收证书上的施工企业名称应一致(法人发生合法变更或重组时,应提供相关部门的合法批件),当名称不一致时,业绩不予认可;
③业主出具的证明资料。如上述①、②缺其中之一,则业绩不予认可。
3、道路、隧道、桥梁工程的长度、规模等业绩数字解释顺序如下:市级及以上交通质量监督部门出具的质量证明文件、项目合同协议书,如以上二者均没有说明工程规模的,则必须提供业主提供的业绩证明文件。如查实投标人提供虚假业绩资料以满足强制性资格条件业绩要求的,取消中标资格,并建议主管部门予以通报。
表2
强制性资格条件——主要人员资历要求表
(对投标人主要人员的最低强制性要求)
投标人: 合同段:杭长高速公路杭州至安城段项目第2、3、4、5、6、14、合同段
人 员
人数
资 历 要 求
投标人达到程度的简述
(投标人填写)
项目经理
1
公路工程施工经验10年及以上,担任过项目经理5年以上,及类似工程二个及以上,中级及以上技术职称,有壹级建造师证书,并有建筑施工企业项目负责人安全生产考核合格证书(三类人员B类证书)。
项目技术
负责人
1
公路工程施工经验15年及以上,担任过项目技术负责人6年以上,及类似工程二个及以上,有高级工程师技术职称。并有建筑施工企业项目负责人安全生产考核合格证书(三类人员B类证书)。
路基技术
负责人
1
公路工程施工经验6年及以上,担任路基施工技术工作3年以上,有工程师技术职称。
桥梁工程
技术负责人
1
公路工程施工经验6年及以上,担任桥梁施工技术工作3年以上,有高级工程师技术职称。
质量检验负责人
1
具有公路工程质量检验工作6年及以上,有工程师及以上技术职称,并有浙江省交通厅或同级及以上交通主管部门核发的质检员岗位证书。
试验负责人
1
具有公路工程试验工作6年及以上,有工程师及以上技术职称,并有浙江省交通厅或同级及以上交通主管部门核发的试验检测工程师资格证书。
测量负责人
1
具有大型桥梁测量工作经验5年及以上,有工程师及以上技术职称。
安全生产负责人
1
有建筑施工企业专职安全生产管理人员安全生产考核合格证书(三类人员C类证书)。
注:1、凡列入本表人员均需填写表2-1,并在表2-1后附有效证件的清晰可辨的复印件(包括所有人员的身份证(新版身份证必须双面复印)及项目经理的技术职称证书、建筑施工企业项目负责人安全生产考核合格证书(B证)、建造师证书(建造师证书可以为临时执业证书或网站公告,公示无效);项目技术负责人的技术职称证书、建筑施工企业项目负责人安全生产考核合格证书(B证);桥梁负责人、路基负责人及测量负责任的技术职称证书;质量检验负责人的技术职称证书、质检岗位证书;试验负责人的技术职称证书、试验检测资格证书;安全生产负责人的建筑施工企业专职安全生产管理人员安全生产考核合格证书(C证))。所有提供的证书均应在有效期内。
2、本表中类似工程指高速公路。
表2
强制性资格条件——主要人员资历要求表
(对投标人主要人员的最低强制性要求)
投标人: 合同段:杭长高速公路杭州至安城段项目第7、8、9、10、11、12、13合同段
人 员
人数
资 历 要 求
投标人达到程度的简述
(投标人填写)
项目经理
1
公路工程施工经验10年及以上,担任过项目经理5年以上,及类似工程二个及以上,中级及以上技术职称,有壹级建造师证书,并有建筑施工企业项目负责人安全生产考核合格证书(三类人员B类证书)。
项目技术
负责人
1
公路工程施工经验15年及以上,担任过项目技术负责人5年以上,及类似工程二个及以上,有高级工程师技术职称。并有建筑施工企业项目负责人安全生产考核合格证书(三类人员B类证书)。
路基技术
负责人
1
公路工程施工经验6年及以上,担任路基施工技术工作3年以上,有工程师技术职称。
桥梁工程
技术负责人
1
公路工程施工经验6年及以上,担任桥梁施工技术工作3年以上,有工程师技术职称。
隧道工程技术负责人
1
公路工程施工经验12年及以上,担任隧道施工技术工作3年以上,有高级工程师技术职称。
质量检验负责人
1
具有公路工程质量检验工作6年及以上,有工程师及以上技术职称,并有浙江省交通厅或同级及以上交通主管部门核发的质检员岗位证书。
试验负责人
1
具有公路工程试验工作6年及以上,有工程师及以上技术职称,并有浙江省交通厅或同级及以上交通主管部门核发的试验检测工程师资格证书。
测量负责人
1
具有大型桥梁测量工作经验5年及以上,有工程师及以上技术职称。
安全生产负责人
1
有建筑施工企业专职安全生产管理人员安全生产考核合格证书(三类人员C类证书)。
注:1、凡列入本表人员均需填写表2-1,并在表2-1后附有效证件的清晰可辨的复印件(包括所有人员的身份证(新版身份证必须双面复印)及项目经理的技术职称证书、建筑施工企业项目负责人安全生产考核合格证书(B证)、建造师证书(建造师证书可以为临时执业证书或网站公告,公示无效);项目技术负责人的技术职称证书、建筑施工企业项目负责人安全生产考核合格证书(B证);桥梁负责人、隧道负责人及路基负责人的技术职称证书;质量检验负责人的技术职称证书、质检岗位证书;试验负责人的技术职称证书、试验检测资格证书;安全生产负责人的建筑施工企业专职安全生产管理人员安全生产考核合格证书(C证));所有提供的证书均应在有效期内。
2、本表中类似工程指高速公路。
表3
强制性资格条件——主要设备要求表
(对投标人设备的最低强制性要求)
投标人: 投标合同段:
机械设备名称
单位
第1合同段
第2合同段
第3合同段
第4合同段
第5合同段
第6合同段
第7合同段
第8合同段
第9合同段
第10合同段
第11合同段
第12合同段
第13合同段
第14合同段
投标人达到程度简述(投标人填写)
200型及以上钻孔机
台
10
10
10
10
10
10
5
5
5
5
6
6
12
20
50m3/h及以上砼拌和站
套
3
3
3
3
3
3
2
2
2
2
2
2
1
3
混凝土输送泵
台
3
3
3
3
3
3
2
2
2
2
4
4
2
4
架桥机
台
2
2
2
2
2
2
1
1
1
1
1
1
1
4
50T汽车吊
台
2
2
2
2
2
2
2
2
2
2
2
2
2
2
整体式钢模板(桥墩)
套
5
5
5
5
5
5
2
2
2
2
2
2
5
5
100KVA及以上发电机组
台
3
3
3
3
3
3
4
3
4
4
4
4
4
3
凿岩台车
台
/
/
/
/
/
/
4
/
4
4
6
6
3
/
液压衬砌台车
台
/
/
/
/
/
/
4
/
4
4
4
4
3
/
喷射砼设备
套
/
/
/
/
/
/
4
/
4
4
4
4
4
/
锚杆注浆机
台
/
/
/
/
/
/
4
/
4
4
4
4
4
/
表4
强制性资格条件—财务能力承诺书
致: (招标人全称)
我谨代表 (投标人全称) 郑重承诺:若我单位有幸在 (项目名称) 工程投标活动中中标,将提供人民币(大写) 元(¥ )的流动资金,供本项目在施工需要时使用。
特此承诺。
投标人: (盖章)
法定代表人
或其授权的代理人: (签字)
日 期: 年 月 日
注:本项目每合同段要求提供不少于投标控制价10%的流动资金;表5
履 约 行 为 表
投标人: 合同段:
投 标 人 应 如 实 填 写 下 列 内 容
投标人应如实填写下列内容:
1、有无处于被责令停业或破产状态,财产被接管、冻结等;
2、有无被省级及以上单位(部门)通报并在限制投标期内的;
3、自2007年8月1日以来在合同实施过程中有无被中止合同或其它严重违约行为被省级及以上单位(部门)通报的;
4、自2007年8月1日以来,在工程建设过程中,有无发生过质量事故省级或以上单位(部门)书面通报的;
5、自2007年8月1日以来以来,有无在招投标活动中有低价抢标、围标、串标、弄虚作假、随意放弃中标、违法转包、违规分包行为被省级及以上单位(部门)通报;
6、自2007年8月1日以来,有无行贿行为以及是否构成犯罪(以法院判决书为准)。
7、在浙江省公路水运施工企业评价中的信用等级。
8、是否按浙江省交通厅要求在浙江交通网上完整地填报了浙江省交通建设市场诚信信息系统中施工企业信息资料,并同意向社会公开。
9、“强制性资格条件-主要人员资历要求表”中项目经理、技术负责人、质检负责人、试验负责人、安全生产负责人的相关信息是否已在浙江省交通网上公布。
