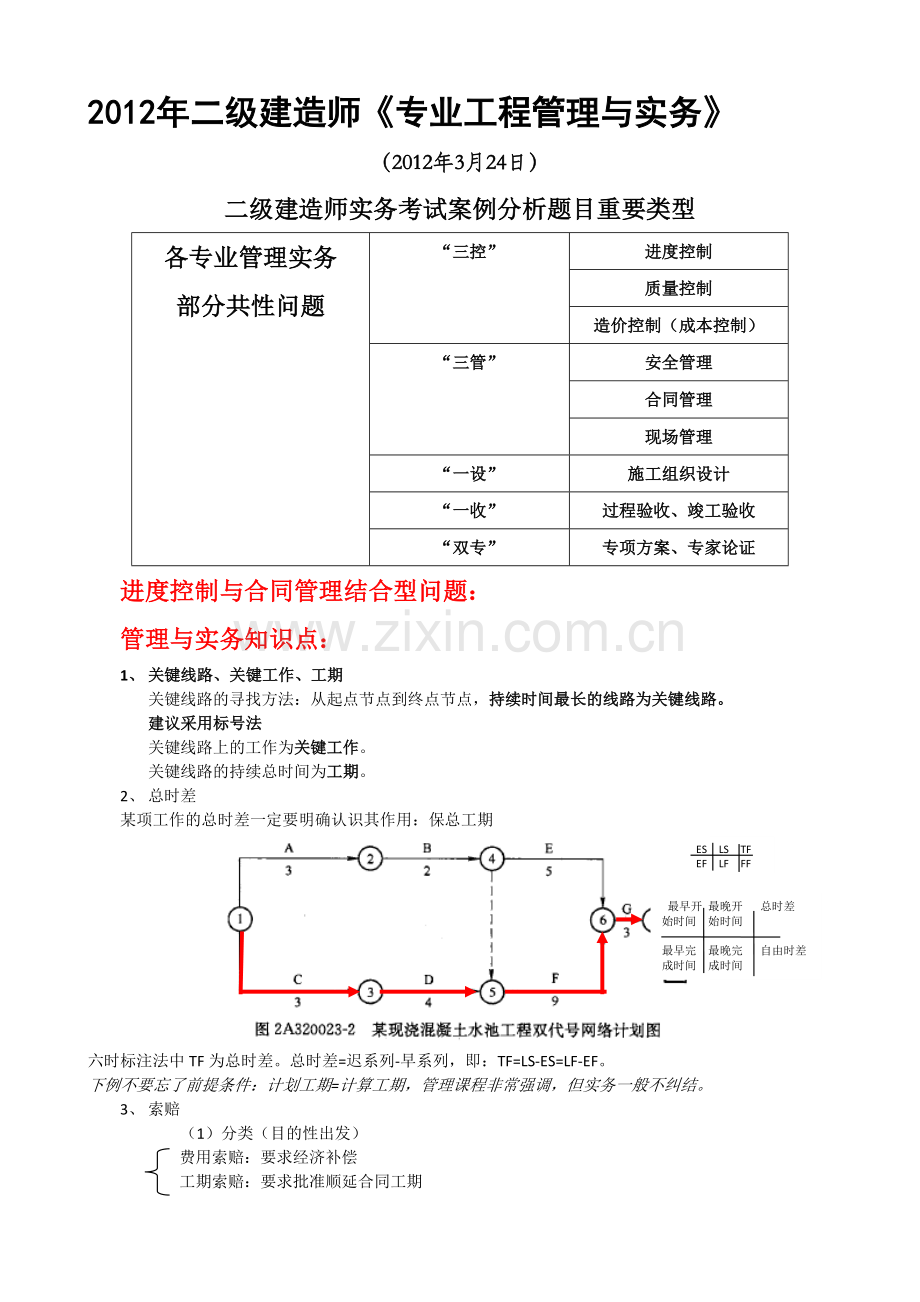

2012年二级建造师《专业工程管理与实务》
(2012年3月24日)
二级建造师实务考试案例分析题目重要类型
各专业管理实务
部分共性问题
“三控”
进度控制
质量控制
造价控制(成本控制)
“三管”
安全管理
合同管理
现场管理
“一设”
施工组织设计
“一收”
过程验收、竣工验收
“双专”
专项方案、专家论证
进度控制与合同管理结合型问题:
管理与实务知识点:
1、 关键线路、关键工作、工期
关键线路的寻找方法:从起点节点到终点节点,持续时间最长的线路为关键线路。
建议采用标号法
关键线路上的工作为关键工作。
关键线路的持续总时间为工期。
2、 总时差
某项工作的总时差一定要明确认识其作用:保总工期
ES LS TF
EF LF FF
最早开 最晚开 总时差
始时间 始时间
最早完 最晚完 自由时差
成时间 成时间
六时标注法中TF为总时差。总时差=迟系列-早系列,即:TF=LS-ES=LF-EF。
下例不要忘了前提条件:计划工期=计算工期,管理课程非常强调,但实务一般不纠结。
3、 索赔
(1)分类(目的性出发)
费用索赔:要求经济补偿
工期索赔:要求批准顺延合同工期

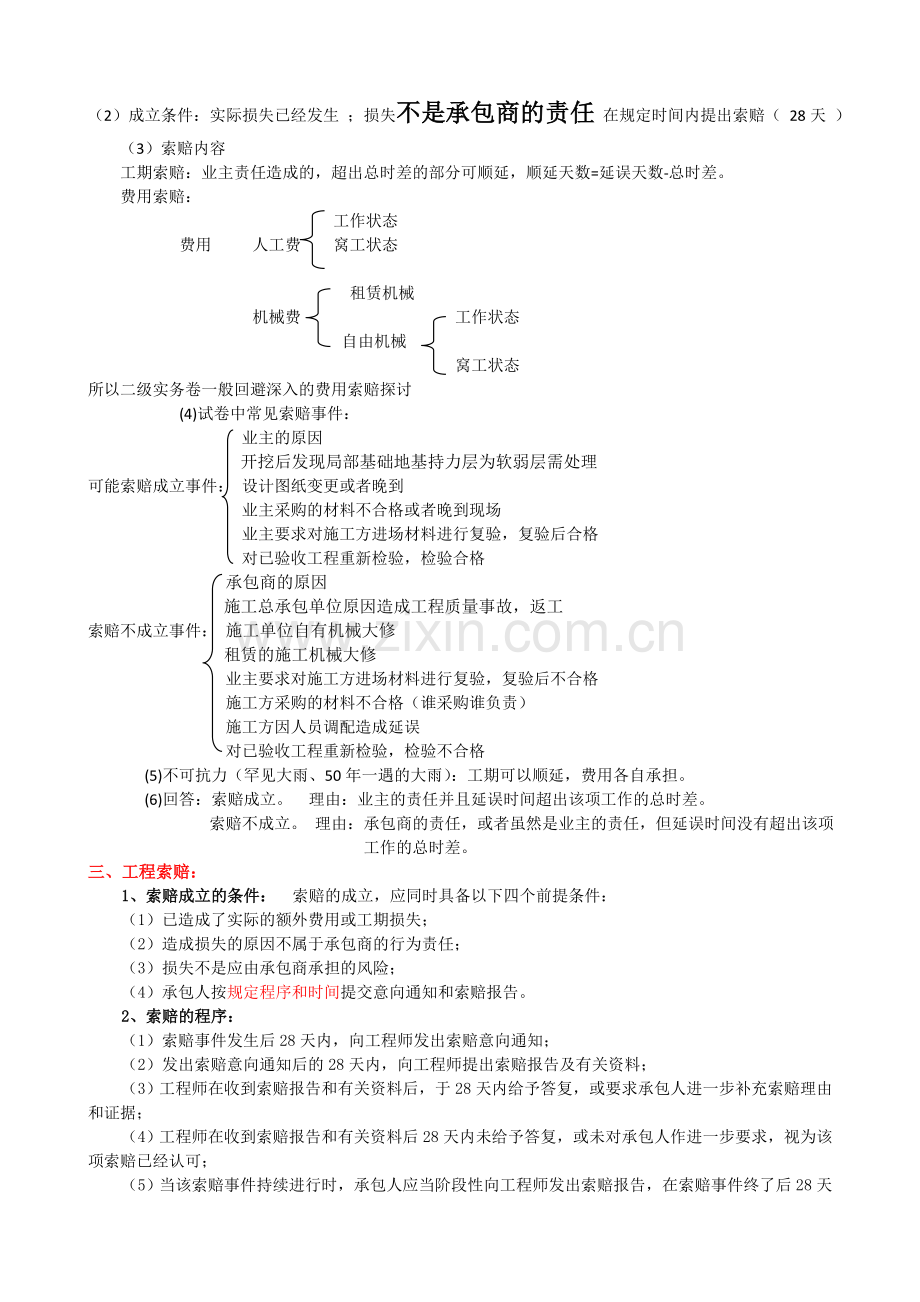

(2)成立条件:实际损失已经发生 ;损失不是承包商的责任 在规定时间内提出索赔( 28天 )
(3)索赔内容
工期索赔:业主责任造成的,超出总时差的部分可顺延,顺延天数=延误天数-总时差。
费用索赔:
工作状态
费用 人工费 窝工状态
租赁机械
机械费 工作状态
自由机械
窝工状态
所以二级实务卷一般回避深入的费用索赔探讨
(4)试卷中常见索赔事件:
业主的原因
开挖后发现局部基础地基持力层为软弱层需处理
可能索赔成立事件: 设计图纸变更或者晚到
业主采购的材料不合格或者晚到现场
业主要求对施工方进场材料进行复验,复验后合格
对已验收工程重新检验,检验合格
承包商的原因
施工总承包单位原因造成工程质量事故,返工
索赔不成立事件: 施工单位自有机械大修
租赁的施工机械大修
业主要求对施工方进场材料进行复验,复验后不合格
施工方采购的材料不合格(谁采购谁负责)
施工方因人员调配造成延误
对已验收工程重新检验,检验不合格
(5)不可抗力(罕见大雨、50年一遇的大雨):工期可以顺延,费用各自承担。
(6)回答:索赔成立。 理由:业主的责任并且延误时间超出该项工作的总时差。
索赔不成立。 理由:承包商的责任,或者虽然是业主的责任,但延误时间没有超出该项工作的总时差。
三、工程索赔:
1、索赔成立的条件: 索赔的成立,应同时具备以下四个前提条件:
(1)已造成了实际的额外费用或工期损失;
(2)造成损失的原因不属于承包商的行为责任;
(3)损失不是应由承包商承担的风险;
(4)承包人按规定程序和时间提交意向通知和索赔报告。
2、索赔的程序:
(1)索赔事件发生后28天内,向工程师发出索赔意向通知;
(2)发出索赔意向通知后的28天内,向工程师提出索赔报告及有关资料;
(3)工程师在收到索赔报告和有关资料后,于28天内给予答复,或要求承包人进一步补充索赔理由和证据;
(4)工程师在收到索赔报告和有关资料后28天内未给予答复,或未对承包人作进一步要求,视为该项索赔已经认可;
(5)当该索赔事件持续进行时,承包人应当阶段性向工程师发出索赔报告,在索赔事件终了后28天内,向工程师提供最终的索赔报告。
3、设计变更程序:
(1)承包人在工程变更确定后14天内,提出变更工程价款的报告,经工程师确认后调整合同价款。
(2)承包人在双方确定变更后14天内不向工程师提出变更工程价款报告时,视为该项变更不涉及合同价款的变更。
(3)工程师在收到变更工程价款报告之日起14天内予以确认,工程师无正当理由不确认时,自报告送达之日起14天后,视为变更工程价款报告已被确认。
4、发生不可抗力时,风险承担的原则:
(1)工程本身的损害由业主方承担;
(2)人员伤亡由其所在方负责,并承担相应费用;
(3)施工方的机械设备损坏及停工损失,由施工方承担;
(4)工程所需清理修复费用,由业主方承担;
(5)延误的工期顺延。
四、典型题型:※
1、双代号网络图与索赔相结合考题;
一般题型:施工过程发生如下事件,问索赔成立吗?说明理由。
遇到此问题,先回答索赔是否成立,再回答理由,首先判断,在不在关键线路
如在关键线路或非关键线路超出总时差,再根据以下判断(无论工期索赔是否成立,以上情况均影响实际工期):
(1)地基变化,如出现软土层等:工期、费用索赔成立。非承包方责任,是有经验承包方无法合理预见的。
(2)设计变更,工期、费用索赔成立。应由发包方承担责任。
(3)季节性恶劣天气,工期、费用索赔不成立。是承包方应该承担的风险,是有经验承包方能够合理预见的。
(4)罕见恶劣天气及不可抗力,工期索赔成立。造成工期的延误应由发包方承担风险。
※已完工程修复、进场材料设备损失、永久性道路设施,业主方及第三方人员设施损失由业主方承担;
※施工方设备、停工损失、临建设施,承包方人员伤亡损失由承包方承担;
※工程本身所需清理、修复费用及应工程师要求留守项目人员费用由发包方承担;
※特殊:由发包方供应材料设备运输途中遇到罕见自然灾害造成延期送达,注意:不是项目本身遇到,不能按不可抗力考虑,只能按发包方责任考虑,由此产生的工期延误、人员机械窝工费用由发包方承担,承包方可以索赔。
(5)发包方责任,如:发包方提供的材料、设备、施工现场(如装饰工程遇见主体施工方的预埋件位置存在偏差、不能提供工作面等)。工期、及产生窝工费索赔成立。应由发包方承担责任。
(6)承包商责任,如:施工机械、人员组织、材料组织、施工质量、管理方面。工期、费用索赔不成立。是承包方应该承担的责任。
(7)隐蔽工程剥离性复验,隐蔽工程已经验收,面层已经施工,监理(发包方)有权要求承包方剥离检验。检验合格,索赔工期(剥离、修复时间)、费用成立。检验不合格,索赔工期(剥离、修复时间)、费用不成立。
(8)设计错误(新题型),工期(拆除已施工内容按新设计方案施工时间)索赔成立。应由发包方承担责任(发包方可向设计方索赔)。
(9)赶工期措施产生费用索赔:索赔不成立,因为乙方采取的加快施工的技术措施是为了赶工期做出的决策,属于自身原因。工期提前可按合同规定的工期奖励办法处理,因赶工发生的措施费应由乙方承担。
(10)应甲方要求成品保护产生费用索赔:(例如278页案例1A426032中大堂石材保护)
阐述如下:首先口头通知不能作为决算依据;如书面通知:
分为3种情况:
第一种情况:投标施工方案中没有详细保护方案措施,索赔不成立,视为综合单价考虑技术措施费;
第二种情况:投标施工方案中有详细保护方案措施,且现场按照施工方案保护,索赔不成立,视为综合单价包括技术措施费;
第三种情况:投标施工方案中有详细保护方案措施,且现场按照业主方要求施工方案保护(与投标施工方案不同),索赔成立,索赔费用为两种方案费用的差值。
※注意:索赔时间28日内提出,如不提出,视为不影响工期、无费用增加;工程师28日内回复,如不回复视为同意索赔内容。
设计变更14日内提出,如不提出,视为该设计变更不涉及工期、费用增加;工程师14日内回复,如不回复,视为同意索赔内容。工程变更:14;付款:预付:7 天;进度14 天
2、时标网络:一般题型实际进度与挣值法控制成本结合
(1)时标网络判断:直接能够判断工作的时间参数、工期、关键线路(无波折线)、自由时差(波折线)。
总时差 = 该工作自由时差 + 紧后工作的总时差(如有多个取最小值)
或 = 从该工作开始到竣工,该工作所在线路的所有工作自由时差之和(如有多条线路取最小值)。
(2)挣值法:
首先看书上三个费用值:BCWP已完成工作预算成本=已完工程量×预算成本单价
BCWS计划完成工作预算成本=计划工程量×预算成本单价
ACWP已完工作实际成本
BCWP挣得值:站在承包商的角度,就是挣到口袋多少钱,怎么和发包商计算工程款,这个就是挣得值。指某一时间已完工作(或部分工作)量×已批准认可预算价=BCWP(挣得值)
BCWS应得值:按施工计划指某一时间计划工作(或部分工作)量×已批准认可预算价=BCWS(应得值)
ACWP实际成本:就是实际工作量实际成本。
挣值法:为什么叫挣值法,就是拿挣得值与其他两个值比较
四个指标:成本偏差CV=BCWP(挣得值)-ACWP(实际成本)
简写:C=B-A(容易记忆) CBA容易上口,B\A后面都一样
负,超支;正 节约。
进度偏差SV=BCWP(挣得值)-BCWS(应得值)
简写:S=P-S(容易记忆) SPS 好记容易上口 ,P\S前面都一样
负 进度落后;正 进度提前
成本绩效指数:CPI=BCWP(挣得值)/ACWP(实际成本)
简写:C=B/A
大于1节约,小于1超支
进度绩效指数:SPI=BCWP(挣得值)/BCWS(应得值)
简写:S=P/S(容易记忆) SPS 好记容易上口
大于1 进度提前,小于1 进度落后
总结:大于1,为正——————提前、节约 就好!
索赔获得增加人工、机械费用在结算中考虑综合费率,而窝工获得索赔的人工、机械费仅仅算窝工损失费不考虑综合费率:人工按窝工损失费计取,机械费按租赁费或折旧费(自有机械)计取。
[典型题型解析2]:成倍节拍流水组织(主要是提供给建筑工程专业的考生加以注意)
某建筑工程的某分部工程由支模、绑扎钢筋和浇筑混凝土三个施工过程组成,每个施工过程均有六个施工段,三个施工过程的流水节拍分别为6天、4天、2天。
问题:
1.试述成倍节拍流水施工的特点。
2.组织成倍节拍流水施工并绘制流水施工横道图。
3.确定此流水施工的流水步距、流水工期及工作队总数。
答案:
1. 成倍节拍流水施工的特点:
① 同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。
② 流水步距等于各个流水节拍的最大公约数。
③ 每个专业工作队都能够连续作业,施工段没有间歇时间。
④ 专业工作队数目大于施工过程数目。
2. 流水施工计划横道图如图所示。
施工过程
施工 队数
施工过度(d)
2
①
4
6
8
④
10
12
14
16
18
20
22
支模
A1
②
⑤
A2
③
⑥
A3
①
③
⑤
扎筋
B1
②
④
⑥
B2
①
②
③
④
⑤
⑥
浇筑
C
3. 流水步距为2天,工作队总数为:6/2+4/2+2/2=6个,工期为:(6+6-1) ×2=22天。
[典型题型解析7]2005一级
某建筑工程由12层主楼和3层附楼组成,施工单位与建设单位签订了承建该办公楼施工合同,合同工期为41周,合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了如图所示的施工网络计划,并得到甲方的批准。
事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元,因地基复查使基础施工工期延长3天,人工窝工15个工日。
事件二:附楼施工时,某设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,附楼主体工作拖延1周。
事件三:在主楼主体施工中,因施工机械故障,造成增加人工8个工日,该工作工期延长4d。
事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用工8个工日,该项工作工期延长4天,材料损失费1万元
事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元
其余各项工作实际作业工期和费用与原计划相符
【问题】
1、建筑工程合同按承包工程计价方式不同,可以分为哪几种?
2、该网络计划中那些工作是主要控制对象(关键工作),计划工期是多少?
3、针对上述每一事件,那些可以提出索赔,并讲述工期及费用索赔的理由。
4、该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
5、合同约定人工费标准是30元/天,窝工人工费补偿标准是18元/天,该项工程相关于直接费的间接费、利润、税金等综合费率为30%。在工程清算时,乙方应得到的索赔款是多少?
【答案】
1、建筑工程合同按承包工程计价方式不同,可以分为:固定价格合同、可调价格合同、成本加酬金合同,其中固定价格合同又可分为固定总价合同和固定单价合同。
2、该网络计划中,主要控制对象有基础工程、主楼工程、设备安装、装饰装修。计划工期为41周
3、事件一:可提出费用和工期索赔,因为地质条件变化是甲方应承担的责任,由此产生的费用及关键工作工期延误都可以提出索赔
事件二:可提出费用索赔,因为设计变更是由甲方原因造成的,可提出费用索赔,而该项工作的工期延误不会影响到整个工期,不必提出工期索赔
事件三:不应提出任何索赔,施工机械故障是施工单位的自身原因。
事件四:不应提出任何索赔,材料质量不合格是施工单位的自身原因。
事件五:不应提出任何索赔,乙方采取赶工措施是为了赶工期做出的决策,属于自身原因。
4、根据批准的工期延长要求(事件一得到3d工期补偿),总工期可延长3d;
在关键线路上,基础工程延长得到批准,主体工程延长3d,装饰装修缩短7d,其余非关键线路的工期拖延未对总工期产生影响,故总工期缩短了4d,应奖励2500×4=10000元。
5、乙方应得到得索赔额为:(50000+30×40+18×15+20000)×(1+30%)=92911元。
[典型题型解析8]
某装饰装修工程公司签订了高等公寓的装饰装修合同,合同工期6个月。施工过程中发生如下事件:
事件一:该装饰装修公司进入现场后,临时设施已搭设,材料、机具设备尚未进场。在工程正式开工之前,施工单位按合同约定对原建筑物的结构进行检查中发现,该建筑物结构需要加固。
事件二:在施工中,由于公共供电线路老化,供电部门维修导致一周内累计停电6h。
事件三:在该工程的施工过程中,由于设计变更,又使工期延长了2个月,并且延长的2个月正值冬季施工,比原计划增加了施工难度。为此,在竣工结算时施工单位向建设单位提出补偿冬季施工增加费的索赔要求。
事件四:工程按期进入安装调试阶段,由于雷电引发了一场火灾,火灾结束后48h内,施工企业向建设单位通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;施工单位烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况属实。
问题:
1、事件一中,施工单位除另约定其工程费外,还提出以下索赔要求:
(1)预计结构加固施工时间为1个月,故要求将原合同工期延长为7个月;
(2)由于上述的工期延长,建设单位应给施工单位补偿额外增加的现场费(包括临时设施费和现场管理费);
(3)由于工期延长,建设单位应按银行贷款利率补偿施工单位流动资金积压损失。
逐项论述上述索赔要求是否合理。
2、事件二中,施工单位提出工期索赔要求是否会得到支持?为什么?
3、事件三中,冬季施工增加费的索赔要求是否会得到支持?为什么?
4、事件四中,各项损失在施工合同范畴内应由谁承担?(不考虑保险因素)
答:1、索赔要求第(1)项中,结构加固施工时间延长1个月是非承包方原因造成的,属于工程延期,故承包方有权要求索赔,其要求合理。
索赔要求第(2)项中,现场管理费一般与工期长短有关,故费用索赔要求合理;但临时设施费一般与工期长短无关,施工单位不宜要求索赔。
索赔要求第(3)项的费用索赔不合理。因为材料、机具尚未进场,工程尚未动工,不存在资金积压问题,故施工单位不应提出索赔。
2、一周内累计停水、电8h才可提出索赔要求。
3、索赔冬季施工增加费不合理,因为:应在事件发生后28d内向监理方发出索赔意向通知,竣工结算时承包方已无权再提出索赔要求。
4、(不可抗力损失)工程本身损失150万元由建设单位承担。
总价值100万元的待安装设备彻底报废由建设单位承担。
施工单位烧伤所需医疗费及补偿费计15万元由施工单位承担。
租赁的施工设备损坏赔偿10万元由施工单位承担。
其他单位临时停放现场的一辆价值25万元的汽车被烧毁由建设单位承担。
大火扑灭后施工单位停工5天应相应顺延工期。
其他施工机械闲置损失2万元由施工单位承担。
必要的管理保卫人员费用支出1万元由建设单位承担。
工程所需清理、修复费用200万元由建设单位承担。
[典型题型解析9]
某工程项目处于市区主要路段,发包方与承包方签订合同后,按要求,将电通到指定地点,由施工单位组织施工临时用电,在布置施工现场时,需砌围墙围挡和布置“五牌一图”。
承包方根据发包方提供的图纸和地质资料,进行基坑土方开挖,发现地下有未知的电缆。继续施工中,施工人员拟将部分土堆放坑边,便于将来回填。
问题:1、临时用电系统配电箱应形成那三级配电模式,在什么部位加装两级漏电保护器?
2、围墙高度有何要求?“五牌一图”包含那些内容?
3、经过施工现场的地下管线,应由谁在什么时候通知承包人?针对未知电缆,承包方应采取何措施?
4、基坑土方需遵循什么原则?若土质良好,堆土应满足什么条件?施工中一旦出现渗水或漏水情况,施工单位应采取何措施?
答:1、施工用电配电系统应设置总配电箱(配电柜)、分配电箱、开关箱,并按照“总一分一开”顺序作分级设置,形成“三级配电”模式。施工用电回路和设备必须加装两级漏电保护器,总配电箱(配电柜)中应加装总漏电保护器,作为初级漏电保护,末级漏电保护器必须装配在开关箱内。
2、市区主要路段的围挡高度不得低于2.5m。
五牌一图即:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、文明施工和环境保护牌及施工现场总平面图。
3、经过施工现场的地下管线,应由发包人在施工前通知承包人,标出位置,加以保护。施工时发现文物、古迹、爆炸物、电缆,应当停止施工,保护好现场,及时向有关部门报告,按照有关规定处理后方可继续施工。
4、基坑土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
若土质良好,堆放要距坑边1m以外,堆放高度不能超过1.5m。
施工中一旦出现渗水或漏水情况,施工单位应根据水量的大小,采取坑底设沟排水、引流修补、密实混凝土封堵、压实注浆、高压喷射注浆等方法及时处理。
[典型题型解析12]
某工程位于北三环和北二环之间,于2006年3月开始施工。建筑面积28000㎡,框架结构筏板式基础,地下3层,地上16层。由市建筑设计院设计,市第三建筑工程公司施工。2006年8月20日下午2点左右,木工班王某在施工9层外柱模板时,突然踩断一根横木仿,不慎从9楼摔到2楼,摔成重伤,经送医院紧急抢救无效而死亡。
事故发生后,项目经理部立即启动应急预案,对伤员及时进行了救护,通知120急救中心。后因伤势过重,经医院抢救无效而死亡。做好了现场保护工作,并及时上报了公司和主管部门。
经事故调查,外架班组没有按照安全规范规定和专业工长和安全员的技术交底要求搭设外架,与楼层间距超过规范规定,使外架根本没有起到安全防护的作用;王某严重违规作业,擅自使用未经选料的木枋作为脚手板使用。
问题:
(1)请简要分析造成这起事故的原因。
(2)应急预案的核心内容主要有哪些?
(3)三级安全教育是指哪些层次的教育?内容分别是什么?
答:(1)造成这起高处坠落事故的原因是:
1)王某违规作业,高空临边作业时未系安全带,并且使用未经选料的木仿作为脚手板,木枋受力后断裂,导致事故发生。
2)外架搭设不符合安全要求,与楼层间距超过规范规定,导致人从间隙中坠落。
3)专业工长和安全员安全检查力度不强,虽在施工前做过质量、安全技术交底,但未能及时发现工人违规作业,导致事故发生。
4)管理不到位,平时安全知识教育和学习不够深入细致,个别员工缺乏自我保护和安全意识,因而造成这起死亡事故。
(2)应急预案的核心内容主要应包括:
1)对紧急情况或事故灾害及其后果的辨识、评价。
2)规定应急救援组织及人员的详细职责。
3)规定应急救援行动的指挥与协调。
4)明确应急救援中可使用的设备、设施、物资、资金、人力和其他资源(包括社会和外部援助资源)等。
5)明确在紧急情况或事故灾害发生时确保生命财产安全、环境安全的具体措施。
6)规定现场恢复程序。
7)其他(如对应急培训、演练的具体要求)。
(3)三级安全教育是指公司、项目经理部和施工班组的安全教育。三级教育的内容、时间及考核结果要有记录。按照建设部《建筑业企业职工安全培训教育暂行规定》的规定:
公司教育内容是:国家和地方有关安全生产的方针、政策、法规、标准、规范、规程和企业的安全规章制度等。
项目经理部教育内容是:工地安全制度、施工现场环境、工程施工特点及可能存在的不安全因素等。
施工班组教育内容是:本工种的安全操作规程、事故案例剖析、劳动纪律和岗位讲评等。
[典型题型解析13]
某建筑公司承揽了一集办公、餐饮、娱乐为一体的智能化综合建筑群的施工任务。工程结构为全现浇内筒外框结构,地上22层,地下2层。裙房为8层框架结构。墙体采用KP1空心砖砌筑。
2007年7月15日上午,砌筑工班长安排从裙楼往主楼14楼吊运KP1空心砖,主楼信号指挥工张某在主楼屋面指挥。砌筑工李某看到14楼的卸料平台已堆放有钢管,便告诉张某要求先吊钢管,但装运工已将KPl空心砖装入吊斗,塔吊已起吊(张某未予制止),因主楼16楼上的卸料平台与14楼上的卸料平台没有错开,阻挡了塔臂小车的滑动,料斗只能停在14楼平台边缘。当工人取下料斗挂钩后,卸料平台向下整体倾翻,在平台上作业的4名工人随之坠落,造成3人死亡,1人重伤。
经事故调查,卸料平台搭设前没有按规范规定进行方案设计和验收;核定承重1. 2t的卸料平台堆放1. 8t的钢管未及时清运;平台明显处没有标明最大荷载。
问题:
(1)请简要分析造成这起事故的原因。
(2)事故发生后,逐级汇报的时限是怎样规定的?
(3)报告事故时,应当包括哪些内容?
答:
(1)造成这起事故的原因是:
1)卸料平台超负荷堆放物料。
2)卸料平台搭设前无方案设计,搭设后没有经工程技术负责人验收,平台明显处也未标明承载重量及使用要求。
3)施工单位对特种作业人员教育不力。在已有作业人员明确提醒载物过多的情况下,信号工依然冒险指挥吊装。
(2)事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。安全生产监督管理部门和负有安全生产监督管理职责的有关部门逐级上报事故情况,每级上报的时间不得超过2h.
(3)报告事故应当包括下列内容:
1)事故发生单位概况;
2)事故发生的时间、地点以及事故现场情况;
3)事故的简要经过;
4)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;
5)已经采取的措施;
6)其他应当报告的情况。
[典型题型解析14]
某建筑公司承揽了一高层住宅小区2号楼的施工任务。钢筋混凝土框架剪力墙结构,地上12层,地下1层。当8层以上的外立面装饰施工基本完成,架子班班长王某征得技术负责人同意后,安排3名作业人员进行③一⑤轴的8~12层阳台外立面钢管悬挑脚手架拆除作业。下午3时左右,3人拆除了12~11层全部和10层部分悬挑脚手架外立面以及连接10层阳台栏杆上固定脚手架拉杆和楼层立杆、拉杆。当拆至近9层时,悬挑脚手架突然失稳倾覆,致使正在第三步悬挑脚手架体上的二名作业人员李某、赵某随悬挑脚手架体分别坠落到地面和二层阳台平台上(坠落高度分别为32m和29m)。事故发生后,项目部立即将两人送往医院抢救,因二人伤势过重,经抢救无效死亡。
问题:
(1)该工程这起高处坠落事故可定为哪种等级的安全事故?依据是什么?
(2)请简要分析造成这起事故的原因。
(3)一般脚手架拆除作业的安全技术措施有哪些?
答:(l)该工程这起高处坠落事故可定为一般事故。
按照国务院《生产安全事故报告和调查处理条例》总则第三条的规定:该案事故2人死亡,不满3人符合一般事故的界定,所以此起事故可定为一般事故。
(2)造成这起事故的原因是:
l)作业前三名工人没有对将拆除的悬挑脚手架进行检查、加固,就在上部将水平拉杆拆除,以至在水平拉杆拆除后,架体失稳倾覆,是造成本次事故的直接原因。
2)该工程技术负责人在拆除前未认真按规定进行安全技术交底,作业人员没有按规定佩带和使用安全带以及没有做好危险作业的防护工作,是造成本次事故的间接原因。
3)架子工未按规定进行作业,先将水平拉杆、连墙杆拆除,导致架体失稳倾覆,是造成本次事故的主要原因。
(3)一般脚手架拆除作业的安全技术措施有:
l)拆除作业应按与搭设相反的程序由上而下逐层进行,严禁上下同时作业。
2)每层连墙件的拆除,必须在其上全部可拆杆件均已拆除以后进行,严禁先松开连墙件,再拆除上部杆件。
3)凡已松开连接的杆件必须及时取出、放下,以免作业人员误扶、误靠,引起危险。
4)分段拆除时,高差应不大于2步;如高差大于2步,应增设连墙件加固。
5)拆下的杆件、扣件和脚手板应及时吊运至地面,禁止自架上向下抛掷。
6)当有六级及六级以上大风和雾、雨、雪天气时,应停止脚手架拆除作业。
[典型题型解析15]
某建筑集团公司三公司通过公开投标中标南方某省会城市一五星级宾馆工程。为了抢进度,外装修阶段,施工单位未经批准擅自决定改变原施工组织设计中外装饰用吊篮的方案,改为搭设钢管扣件式双排外脚手架。但未经认真设计,只拟出一份简单的搭设方案,要求立杆加密,单杆改双杆,对建筑物一二层的凹进部位未予考虑。施工中,架子下面三步未铺脚手板,16组里外立杆设了12根小横杆,仅用木方木板把支立杆处的坑凹处垫了垫,大多数只用单股铅丝将架子与建筑物拉结,搭好后没有组织有关部门验收。几天后一座刚刚搭起的高40m,长16m,自重38t的双排钢管脚手架突然塌落,12名工人随架子同时坠落,被压在倒塌的架子下面,其中5人死亡,7人负伤。
问题:
(1)该工程这起高处坠落事故可定为哪种等级的安全生产事故?依据是什么?
(2)请简要分析造成这起事故的原因。
(3)对一般脚手架应如何组织检查验收?
(4)钢管扣件式脚手架拉结点的设置要求有哪些?
答:
(1)按照国务院《生产安全事故报告和调查处理条例》,该工程这起高处坠落事故可定为较大事故。
依据是上述《条例》总则第三条的规定:造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故为较大事故。本例5人死亡,符合人员伤亡的规定,所以定为较大事故。
(2)造成这起事故的原因是:
1)施工现场负责人安全意识淡薄,未严格按照施工组织设计中规定的方案执行,未经过批准,任意改变施工方案。
2)脚手架未经认真设计,留下事故隐患。
3)违反了相关规定,脚手架没有经过检查验收便擅自使用。
4)安全管理人员未尽到监督管理责任,暴露出该单位安全管理工作混乱。
5)更改后的脚手架搭设方案存在的主要问题有,对高几十米的片架子的稳定性、立杆承载力与墙连结等关键问题未处理好;外立杆的小横杆数偏少,下面三步架的刚性差,成为最薄弱部分;地基没有按规定平整夯实;架子与建筑物拉接不牢固。都是造成这场悲剧的重要原因。
(3)脚手架的检查与验收应由项目经理组织,项目施工、技术、安全、作业班组等有关人员参加,按照技术规范、施工方案、技术交底等有关技术文件,对脚手架进行分段验收,在确认符合要求后,方可投人使用。
(4)钢管扣件式脚手架拉结点的设置要求有:
1)对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连结,亦可采用拉筋和顶撑配合使用的附墙连接方式,严禁使用仅有拉筋的柔性连墙件。
2)对高度在24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连结,连墙件必须采用可承受拉力和压力的构造。
3) 50m以下(含50m)脚手架连墙件一般应按3步3跨进行布置,50m以上的脚手架连墙件一般应按2步3跨进行布置。
[典型题型解析16]
某12层住宅楼,总建筑面积21800.8㎡,全现浇钢筋混凝土框架结构,满堂基础,由市建筑设计院设计,通过公开招标,建设单位与市建筑集团公司一公司签订了施工合同。工程于2006年5月开工。
在按照惯例进行的月度安全大检查中,发现该项目搭设的落地式钢管扣件外脚手架存在如下一些问题:
1)脚手架搭设高度超过24m,但没有搭设方案,并且无审批手续;
2)使用的脚手架钢管材料部分规格不一;
3)搭设脚手架的基础多处出现不平整;
4)个别门窗洞口立杆悬空等等。
问题:
(1)为避免施工中引发脚手架坍塌事故伤害作业人员,你认为应如何解决这个问题?
(2)安全检查的主要形式有哪几种?
(3)安全员应在哪些阶段对脚手架及其地基基础进行检查和验收?
(4)脚手架定期检查应包括哪些主要内容?
答:
(1)为避免施工中引发脚手架坍塌事故伤害作业人员,我认为应:
1)立即停止使用脚手架。
2)迅速补做脚手架设计方案并报请审批,通过后按设计方案搭设,使用前必须进行检查验收,复合要求后方可使用。
3)搭设落地式钢管扣件脚手架应采用外径48~51 mm,壁厚3~3. 5mm的钢管,长度以4-~6. 5m和2.1~2.3m为宜。钢管有严重锈蚀、弯曲、压扁、裂缝缺陷的不得使用,扣件应采用经国家批准,有出厂合格证明的玛钢产品;
4)架子的基础必须进行平整,夯实,有排水措施,遇有不能夯填的部位必须采取技术措施保证架子基础坚实可靠。并用不小于5cm×20cm×200cm的脚手板通垫。
5)有针对性地解决个别立杆悬空问题。
(2)安全检查的主要形式一般可分为定期安全检查、经常性安全检查、季节性安全检查、节假日安全检查、开工、复工安全检查、专业性安全检查和设备设施安全验收检查等几种。
(3)安全员应在下列阶段对脚手架及其地基基础进行检查和验收,合格后方可使用。
1)基础完工后及脚手架搭设前。
2)作业层上施加荷载前。
3)每搭设完10-13m高度后。
4)达到设计高度后。
5)遇有六级及以上大风与大雨后。
6)寒冷地区土层解冻后。
7)停用超过一个月的。
(4)脚手架定期检查的主要内容有:
l)杆件的设置和连结,连墙件、支撑、门洞桁架等的构造是否符合要求。
2)地基是否有积水,底座是否松动,立杆是否悬空。
3)扣件螺栓是否有松动。
4)高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合技术规范的要求。
5)架体的安全防护措施是否符合要求。
6)是否有超载使用的现象。
[典型题型解析17]
某商贸集团办公楼新址工程中标单位是本市建工集团二公司。2007年8月12日水电班长张某安排王某和李某在工程二楼206房间的卫生间施工,利用水钻开孔作业,当时地面存有积水,王某脚穿拖鞋作业,手上没带绝缘手套。作业时将楼板内预先敷设的照明电源线钻破,芯线外露,导致水钻外壳带电,王某触电倒地死亡。经事后调查发现,该项目未按规定编制施工用电组织设计;水钻外壳没有按规定做接零保护,现场总配电箱中未设置初级漏电保护器,开关箱中装设的漏电保护器已失灵。
问题:
(1)请简要分析造成这起事故的主要原因。
(2)配电系统主要由哪几部分组成?
(3)临时用电工程何时需要编制施工用电组织设计?
(4)对总配电箱和开关箱中漏电保护器的配置有何具体要求?
答:
(1)造成这起事故的主要原因是:
1)作业时楼板内预先敷设的照明电源线路没有及时断电,给作业施工留下了安全隐患。2)漏电保护器失灵,当设备外皮带电时,没有起到保护作用。
3)手持电动工具的金属外壳未做可靠的接零保护。
4)未给工人配发劳动防护用品。
5)操作工人脚穿拖鞋,违章作业。
(2)配电系统主要由配电线路、配电装置和接地装置三部分组成。
(3)建筑施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。
(4)在总配电箱(配电柜)中作为初级保护的漏电保护器,其额定漏电动作电流必须要大于30mA,额定漏电动作时间也必须要大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积最高应限制在30mA·s以内。
在开关箱中作为末级保护的漏电保护器,其额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于0.1s。在潮湿、有腐蚀性介质的场所中,开关箱中的漏电保护器要选用防溅型的产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0. 1s。
[典型题型解析18]
利尔装饰公司中标某综合服务楼工程的装饰施工。2006年9月8日凌晨,在进行电气负荷运行调试时,电工张某发现插座没有电,并用摇表摇测不通。随即他便从二楼回廊西南角顶棚检修口进人顶棚内,检查插座到配电室之间的线路不通的原因。不慎因操作失误剪断带电线路,张某触电身亡。事后经调查,张某未取得特种作业人员操作证。
问题:
(1)简要分析造成这起事故的原因。
(2)何为特种作业?建筑工程施工中哪些人员为特种作业人员?
(3)什么是“三级配电”?什么是“两级保护”?
答:
(1)造成这起事故的原因是:
l)电工张某在未测定带电线路的情况下违章操作,剪断带电线路造成触电身亡。在调试过程中违反
2)漏电保护器失灵。
3)电工张某在电气调试操作过程中未穿戴绝缘劳动防护用品。
4)张某非电工从事电工作业,违反了特种作业人员必须持证上岗的规定。
5)施工项目部对特种作业人员安全生产教育不到位,造成作业人员安全意识不强,违章作业。
(2)特种作业是指容易发生人员伤亡事故,对操作者本人、他人及周围设施的安全有重大危害的作业。
建筑工程施工过程中电工、电焊工、气焊工、架子工、起重机司机、起重机械安装拆卸工、起重机索指挥工、施工电梯司机、龙门架及井架物料提升机操作工、场内机动车驾驶员等人员为特种作业人员。
(3)临时用电配
