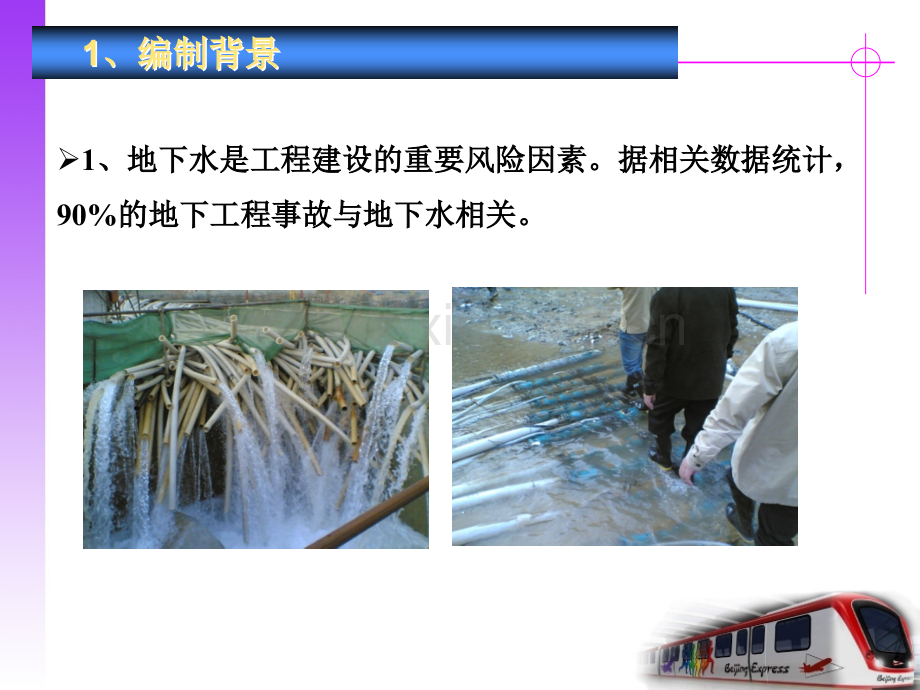

1、目 录编制背景编制背景1.章节组成章节组成2.内容介绍内容介绍3.1 1、编制背景、编制背景、编制背景、编制背景1、地下水是工程建设的重要风险因素。据相关数据统计,、地下水是工程建设的重要风险因素。据相关数据统计,90%的地下工程事故与地下水相关。的地下工程事故与地下水相关。地下水对工程施工、工程结构、工程周边环境都会造成影地下水对工程施工、工程结构、工程周边环境都会造成影响。响。(1)地下水对土建施工的影响)地下水对土建施工的影响p基坑边坡坍塌、失稳基坑边坡坍塌、失稳p基底突涌、隆起基底突涌、隆起 p隧道内突水隧道内突水p掌子面涌水、涌砂掌子面涌水、涌砂p界面残留水界面残留水 1 1、编制背
2、景、编制背景、编制背景、编制背景济南市市中心的岩溶很发育,岩溶水压力很大济南市市中心的岩溶很发育,岩溶水压力很大 1 1、编制背景、编制背景、编制背景、编制背景(2)地下水建设对结构的影响)地下水建设对结构的影响p结构上浮结构上浮 p腐蚀性腐蚀性p结构渗漏水结构渗漏水 1 1、编制背景、编制背景、编制背景、编制背景隧道渗漏隧道渗漏 基础上浮基础上浮 1 1、编制背景、编制背景、编制背景、编制背景地下水是工程建设的重要风险因素。据相关数据统计,地下水是工程建设的重要风险因素。据相关数据统计,90%的地下工程事故与地下水相关。的地下工程事故与地下水相关。(3)地下水建设对周边环境的影响)地下水建设
3、对周边环境的影响p周边建筑物沉降、倾斜周边建筑物沉降、倾斜p地下管线断裂、渗漏地下管线断裂、渗漏p地面开裂、塌陷地面开裂、塌陷 1 1、编制背景、编制背景、编制背景、编制背景 1 1、编制背景、编制背景、编制背景、编制背景2、原体系涉及到、原体系涉及到“地下水控制地下水控制”方面内容较少。方面内容较少。3、相关法律法规对地下水控制要求的较多。、相关法律法规对地下水控制要求的较多。北京市建设工程施工降水管理办法(京建科教20071158号)、北京市建设工程施工降水管理办法实施细则(京建科教200892号)、北京地区城市建设工程地下水控制技术导则。4、本次体系修编,课题组以专题研究的方式,大量调查
4、、本次体系修编,课题组以专题研究的方式,大量调查研究基础上,结合北京地区实际情况,编制研究基础上,结合北京地区实际情况,编制地下水控制地下水控制管理办法管理办法、地下水控制指南地下水控制指南两个文件。两个文件。2 2、章节组成、章节组成、章节组成、章节组成2组织机构 与职责3地下水控制设计的管理1总 则4地下水控制方案的编制与审查5地下水控制施工的管理 3 3、内容介绍、内容介绍、内容介绍、内容介绍第一章7条第二章13条第三章11条第四章6条第五章6条总计43条 1、总则、总则1.0.1为了保护地下水资源和环境安全,落实科学发展观,实现社会经济可持续发展,使城市轨道交通工程建设中的地下水控制做
5、到技术先进、安全可靠、经济合理、确保质量、控制风险制定本办法。1.0.2本办法主要依据相关国家、行业、地方标准和法律、法规,并总结北京地区以往的工程经验而制定。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 1、总则、总则1.0.3地下水控制应遵循保护优先、合理抽取、综合利用、工工程适用的原则程适用的原则。城市轨道交通工程建设应选择最佳的地下水最佳的地下水控制方案控制方案,并论证地下水控制对周边环境和地下水环境的影响,当预测可能对环境产生危害时,应提出相应的防治措施。1.0.4地下水控制实行分阶段管理分阶段管理,初步设计阶段主要配合总体设计和初步设计完成地下水控制的相关图纸以满足
6、概预算和招标的要求,完成市建委和水务局要求的专项论证工作;施工阶段主要完成施工图设计和地下水控制专项施工工作,确保主体结构施工无水作业。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 1、总则、总则1.0.5本办法适用于公司管辖的在建及后续新建轨道交通工程。1.0.6本办法不替代施工、监理等相关参建单位应承担的法律法规所规定的相关法律责任。1.0.7工程建设中除符合本办法的相关管理规定外,还应符合国家和地方的相关法律、法规和技术标准。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.1轨道交通工程建设中与地下水控制相关的单位和
7、部门有公司规划设计总部、合同管理总部、安全监控中心、项目管公司规划设计总部、合同管理总部、安全监控中心、项目管理单位、理单位、总体设计单位、工点设计单位、地下水控制专业设总体设计单位、工点设计单位、地下水控制专业设计单位、总承包单位、地下水控制专业分包单位、监理单位计单位、总承包单位、地下水控制专业分包单位、监理单位等。2.0.2公司对地下水控制实行分阶段管理。初步设计阶段由规划设计总部牵头,合同管理总部和安全监控中心配合。施工阶段土建总包单位负责,项目管理单位、安全监控中心及监理单位等对其进行监督管理。可根据工程需要委托检测单位对地下水控制效果进行专项检测。北京市轨道交通建设管理有限公司北京
8、市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.3规划设计总部负责总体设计、初步设计阶段地下水控制专项设计的管理工作。2.0.4项目管理单位负责施工阶段地下水控制施工图设计监督和地下水控制施工的监督管理工作。1根据以往工程实践情况,向公司推荐地下水控制合格分包方名录。根据以往工程实践情况,向公司推荐地下水控制合格分包方名录。2检查地下水控制施工分包队伍是否为地下水控制合格分包方名录中所列队伍。3协助施工单位办理相关开工手续和落实进场条件。4参加施工单位组织的地下水控制专项方案论证。5对地下水控制施工过程进行监督管理。6组织好技术交底工作,提供地下水控制初步设计图纸。7对地
9、下水控制单位进行考核和评价,建立优秀分包方名录和不良行为记录,并反馈给合同管理总部。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.5安全监控中心负责结合实际情况确定公司地下水控制合格分包方名录,参与地下水控制重大风险管理方案的审查,负责施工阶段地下水控制效果的监控。2.0.6合同管理总部负责地下水控制专项设计单位的招标和合同签订工作,负责地下水控制专项施工单位招标的监督工作。2.0.7总体设计单位应将地下水控制专项设计单位纳入工点院进行管理。2.0.8工点设计单位负责对地下水控制设计文件进行审核和会签。北京市轨道交通建设管理有限公司北京
10、市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.9地下水控制专业设计单位负责总体设计阶段、初步设计阶段的地下水控制设计,负责对专业分包单位的施工图设计进行审核和协调。2.0.10土建总承包单位对现场地下水控制负总责,地下水控制专项施工出现质量安全问题,总承包单位承担连带责任。1严格地下水控制分包工程的管理,必须在地下水控制合格分包方名录中选择有资质、有经验、有实力的分包单位从事轨道交通项目的地下水控制专业施工。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2对地下水控制设计方案或施工组织设计进行专家审查。3协调地下水控制、
11、基坑(隧道)围护结构、土方开挖等工序之间的关系,签定安全施工与责任承包合同。4必要时进行专门的排水系统设计,确保排水系统满足雨季施工时的排水能力。5地下水控制工程出现报警或意外情况时必须第一时间通知相关单位到达现场,及时分析情况,制定对策。出现险情时应及时上报业主和相关管理部门。6总承包单位编制投标方案时应委托专业单位编制地下水控制专项方案,并在投标文件中明确地下水控制工程专业单位和相应项目的合理工期和费用,不得随意压缩工期和压低价格。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.11监理单位的管理职责:1认真审核地下水控制专业分包单位
12、资质,审查施工方案的针对性和合理性。2检查地下水控制施工单位的施工组织设计审批手续和程序是否齐全。3对地下水控制施工进行全过程、全方位的监理,严格落实施工方案的具体内容,及时发现和处置过程中出现的问题,做好监理记录,并做好总体协调管理工作。4督促专业施工单位进行地下水控制效果的检验。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.12地下水控制专业施工单位负责地下水控制的施工图设计和施工工作,确保地下水控制满足工程围护结构和主体结构的施工要求。1必须在开工前编制详尽的地下水控制施工方案,需报请总包单位技术负责人审核,并经监理单位总监审核签
13、字后方可实施。2必须在围护结构施工前完成施工方案的专家论证,并对专家的评审意见,在施工中逐条落实。3如采取降水措施,应按降水设计及降水运行方案执行,严格按“按需降水”的原则开启/关闭井点。4应加强地下水水位、周边环境监测和分析,发现问题及时控制。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 2、组织机构与职责、组织机构与职责2.0.13汛期各方应增加对地下水和周边地表水的关注度,加汛期各方应增加对地下水和周边地表水的关注度,加密地下水和周边地表水的监测和巡视频率,制定汛期应急预密地下水和周边地表水的监测和巡视频率,制定汛期应急预案,储备防汛物资。案,储备防汛物资。北京市轨道交通
14、建设管理有限公司北京市轨道交通建设管理有限公司 3、地下水控制设计的管理地下水控制设计的管理3.0.1应在具备水文地质勘查等基础资料后开展地下水控制设计。3.0.2当水文地质条件复杂或已有工程勘察资料不能满足设计要求时,应进行专项勘察,并对地下水水位进行长期动态观测。3.0.3专项勘察成果报告中应对地下水进行分区评价,并对工程降水或止水风险进行评估,提出合理的风险控制措施建议。3.0.4承担工程降水设计或者止水设计的单位应具备综合勘察甲级等相应资质,设计负责人应持有注册岩土工程师资格证书。地下水控制设计单位应参照工点院进行管理。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 3、
15、地下水控制设计的管理地下水控制设计的管理3.0.5工程降水初步设计原则上一条线委托一家单位,工程降水的施工图设计由土建总承包单位委托具有相应资质的专业单位完成。3.0.6止水帷幕兼有支挡作用的,如地下连续墙、加筋水泥土挡墙、桩间止水帷幕应由结构工点设计院负责完成;注浆止水、冻结法止水等专业性较强的止水设计应委托专业设计单位负责完成专项设计。3.0.7在初步设计阶段,专项设计单位应对工程降水和止水进行方案比选,从技术可行性,经济合理性以及环境安全性等方面进行对比分析。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 3、地下水控制设计的管理地下水控制设计的管理3.0.8初步设计阶段工
16、程降水设计图纸可作为工点的设计分册,与车站建筑、车站结构并列。止水设计图纸一般可放在车站结构图纸中,无需单独成册,而注浆与冻结法设计应单独建立设计分册。3.0.9设计工作内容应根据土建结构设计的阶段划分及技术要求,完成阶段性设计图纸,包括总体设计、初步设计、施工图设计。设计中应根据阶段划分,逐步深化、完善设计内容。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 3、地下水控制设计的管理地下水控制设计的管理3.0.10设计包括但不限于以下内容:1应详细了解场区的地质条件及工程环境条件,明确设计任务和设计依据。2根据地质、水文地质条件、基坑开挖工况、周围环境条件及地下水控制目的层,确
17、定降水(止水)技术方案。3明确降水井结构、平面布置及剖面图。计算、预测不同工况条件下的抽水量和水位下降值。明确排水系统的位置和布设。4高压喷射注浆、深层搅拌、压力注浆、冻结法止水宜根据现场试验确定施工工艺参数。5评估地下水控制引起的环境影响,特别是对于周围重要的构、建筑物、地下管线,要查清分布状况。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 3、地下水控制设计的管理地下水控制设计的管理6提出地下水控制的基坑内、外环境监测要求,并布置监测点。明确不同监测点的报警值和控制值。7提出施工质量要求,明确质量控制指标。8制定基坑降水不能满足土建开挖要求时或止水帷幕严重渗漏时的详细应急预
18、案。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 3、地下水控制设计的管理地下水控制设计的管理3.0.11城市轨道交通工程地下水控制工程设计文件应严格按照土建结构设计图纸的审查要求,随建筑、结构等专业设计图纸一并接受审查。应做到以下几点:1初步设计阶段,政府主管部门负责审查线路的地下水控制方案,确定采用降水方案还是止水方案。2设计总体对由专业设计院完成的设计文件进行审核,并会签。3施工图设计阶段,由总承包单位组织,监理单位、施工图设计单位、项目管理单位等参加,进行图纸会审和专项论证。4必要时,建设单位可另行委托第三方咨询单位对降水施工图设计文件进行审查。交付施工单位后,应将设计
19、文件会同施工方案一同进行专家论证。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 4、地下水控制方案的编制与审查地下水控制方案的编制与审查4.0.1工程施工招标前,应确定建设工程的地下水控制措施,并应在招标文件中列明。其中确定采用管井、井点等方法进行降水施工的工程,应附施工降水方案的专家评审报告。4.0.2降水设计单位应按合同文件要求及时完成降水初步设计文件,规划设计总部组织预审,项目管理单位、设计单位及设计咨询单位等配合。4.0.3降水初步设计成果文件由规划设计总部(或项目管理单位)按照北京市建设工程施工降水管理办法组织专家进行审查,参与评审的专家应当从市建委和市水务局共同组建
20、的专家库中随机抽取,人数不少于5人。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 4、地下水控制方案的编制与审查地下水控制方案的编制与审查4.0.4初步设计阶段施工降水方案评审内容:1采用帷幕隔水方法不可行的依据和理由是否充分;2施工降水对施工安全、环境影响评估是否合理;3计算抽排水量是否合理;4降水综合利用措施是否合理。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 4、地下水控制方案的编制与审查地下水控制方案的编制与审查4.0.5施工降水方案应由施工单位或专业咨询机构编制。施工降水方案应包括以下主要内容:1工程所处场地地层分布、地下水分层情况及相互关系、周边环
21、境条件;2不采用围幕隔水方法理由和依据;3采用降水方法对施工安全和环境影响评估;4抽水量计算方法及预估总抽水量;5抽水计量方法、仪器和措施;6地下水综合利用措施。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 4、地下水控制方案的编制与审查地下水控制方案的编制与审查4.0.6施工单位应严格按照危险性较大的分部分项工程安全管理办法对施工降水方案进行专家论证,项目管理单位、监理单位、工点设计单位等参加。与重大风险工程相关的地下水控制方案论证,安全监控中心参加。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 5、地下水控制施工的管理地下水控制施工的管理5.0.1公司应从具
22、有地基与基础施工资质、有轨道交通降水施工经验、有良好的市场信誉、有较强的专业技术和配套齐全的专业设备或设施的单位中选择合适的单位建立地下水控制合格分包方名录。5.0.2土建总承包单位应严格遵循公司管理办法,从公司地下水控制合格分包方名录中选择符合要求的降水施工单位,并报项目管理单位备案。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 5、地下水控制施工的管理地下水控制施工的管理5.0.3降水施工质量控制要点1由监理工程师组织总承包单位、专业施工单位、设计单位对井管、滤管、滤网、滤料等主要材料进行现场验收。2施工过程中由监理单位对成井的孔径、孔深、井管的链接、包网的方式和层数以及滤
23、料填入量等进行旁站监理。3成井完成后,应抽取30%的井进行试抽试验,检验单井出水能力和水位下降情况。4为了确保降水效果,砂卵石地层应在开挖前10天开始抽降地下水,粉土、粉细砂地层应在抽水前20天开始抽降地下水。5对于粘性土等弱透水层或者多地层组合界面水突出的地层,可考虑采用真空管井等先进的降水工艺进行降水。6土方开挖前由项目管理单位委托第三方检测单位对地下水控制效果进行检测,确保地下水控制效果达到设计要求。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 5、地下水控制施工的管理地下水控制施工的管理5.0.4施工质量验收1地下水控制工程施工质量应符合相关专业(项)验收标准的规定。2
24、地下水控制工程应符合工程勘察、设计文件的要求。3参加地下水控制工程施工质量验收的各方人员应具备规定的资格。4地下水控制工程施工质量的验收均应在施工单位自行检查评定的基础上进行。5观感质量应由验收人员通过现场检查,共同确认;隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。6涉及地下水控制效果的有关材料,应按规定进行见证取样检测,承担见证取样检测的单位应具有相应的资质。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 5、地下水控制施工的管理地下水控制施工的管理7检验批次划分参照相关专业标准,检验批应由施工单位自检合格后,报监理单位,由监理工程师组织施工单位专职质量
25、检查员等进行验收。监理单位应对全部主控项目进行检查,对一般项目的检查内容和数量可根据具体情况确定8分项工程应由监理工程师组织施工单位分项工程技术负责人等进行验收。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司 5、地下水控制施工的管理地下水控制施工的管理5.0.5地下水控制施工过程中应注意地下管线、地上高架线缆以及人员的安全。钻孔开孔前应先人工挖探,确保没有地下管线方可钻进。5.0.6地下水控制施工结束后,应将技术资料进行整理,并交建设单位归档留存。降水井完成使用后,应对降水井进行封填处理。采用钢管、铸铁等硬质金属材料作为井管的应拔除井管后进行封填。北京市轨道交通建设管理有限公司北京市轨道交通建设管理有限公司
