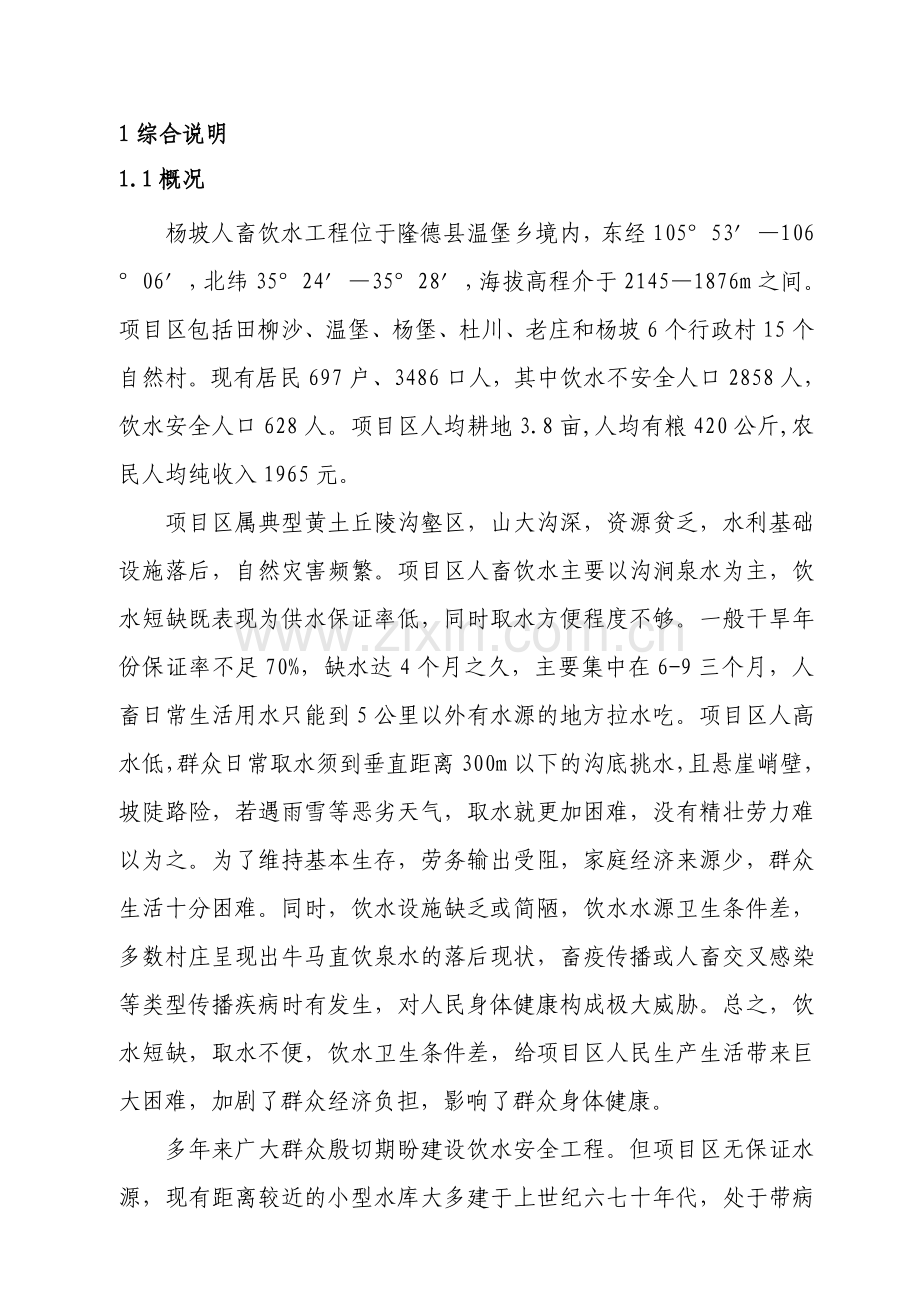

1综合说明 1.1概况 杨坡人畜饮水工程位于隆德县温堡乡境内,东经105°53′—106°06′,北纬35°24′—35°28′,海拔高程介于2145—1876m之间。项目区包括田柳沙、温堡、杨堡、杜川、老庄和杨坡6个行政村15个自然村。现有居民697户、3486口人,其中饮水不安全人口2858人,饮水安全人口628人。项目区人均耕地3.8亩,人均有粮420公斤,农民人均纯收入1965元。 项目区属典型黄土丘陵沟壑区,山大沟深,资源贫乏,水利基础设施落后,自然灾害频繁。项目区人畜饮水主要以沟涧泉水为主,饮水短缺既表现为供水保证率低,同时取水方便程度不够。一般干旱年份保证率不足70%,缺水达4个月之久,主要集中在6-9三个月,人畜日常生活用水只能到5公里以外有水源的地方拉水吃。项目区人高水低,群众日常取水须到垂直距离300m以下的沟底挑水,且悬崖峭壁,坡陡路险,若遇雨雪等恶劣天气,取水就更加困难,没有精壮劳力难以为之。为了维持基本生存,劳务输出受阻,家庭经济来源少,群众生活十分困难。同时,饮水设施缺乏或简陋,饮水水源卫生条件差,多数村庄呈现出牛马直饮泉水的落后现状,畜疫传播或人畜交叉感染等类型传播疾病时有发生,对人民身体健康构成极大威胁。总之,饮水短缺,取水不便,饮水卫生条件差,给项目区人民生产生活带来巨大困难,加剧了群众经济负担,影响了群众身体健康。 多年来广大群众殷切期盼建设饮水安全工程。但项目区无保证水源,现有距离较近的小型水库大多建于上世纪六七十年代,处于带病运行状态,无调蓄能力。甘渭河谷川道区经地质部门勘测和对现状打井调查,无深层地下水,只有40米左右的浅层地下水,单井出水量10m3/h,不能满足人畜供水工程用水需求。 同时地下水缺乏,无法利用打井措施解决工程水源,故只能到项目区外寻找新水源以解决群众饮水困难。经实地勘察,只能利用上游吊岔水库蓄水和桃温引水工程水源作为建设水源兴建杨坡人畜饮水工程,解决项目区群众饮水困难。 实施杨坡人畜引水工程可加强项目区饮水安全工程建设,是保障群众基本生存和推进当地经济社会和谐发展的重要举措,项目实施将促使当地农村经济得到全面、协调和可持续发展,有力促进项目区社会主义新农村建设步伐。 1.2水 源 工程水源设计采用三种组合方式进行方案必选,即吊岔水库、桃温引水工程和吊岔水库桃温与引水工程联合调度三种组合方式。经工程方案比较,确定水源采用吊岔水库蓄水与桃温引水工程水源联合应用方式。冬季结冰期五个月用吊岔水库蓄水, 其它季节用桃温引水工程水源,这样就既克服了吊岔水库供水可靠程度不足的困难,又避免了桃温引水工程明渠冬季不能供水的局限。 吊岔水库位于上游新庄村沟道,属葫芦河一级支流甘渭河支沟,水库建设始于1976年,1977年竣工,为碾压式黄土均质坝,水库流域面积3.4km2,坝高24m,坝顶长142 m,总库容43.6万m3,设计防洪库容13.9m3,兴利库容9.1 m3,现状总库容11.96万m3。2007年自治区水利厅防汛办批复安排防汛专项经费对该水库进行除险加固和维修处理,加高坝体1m,维修放水卧管和输水明渠。水库加固处理后,水库现状总库容为22.14万m3。目前水库除险加固正在施工。经宁夏水文水资源勘测局固原分局提供的《杨坡人畜供水工程水量分析》计算成果,水库95%供水保证率条件下,其年径流量为7.56万m3,可供水量水量为6.74万m3,现状年人畜需水量为4.5万m3,规划年人畜需水量5.4万m3,水库在95%供水保证率条件下,现状年余水量分别2.24万m3,规划年余水量分别1.34万m3,水库可以通过径流调节满足各月供水要求。 桃温引水工程水源为范峡水库蓄水,水库正常年份蓄水量为208万m3,干渠引水流量为1.2 m3/s,引水流量能满足项目区农业灌溉和人畜饮水需求。可在引水管3+250处将干渠引水净化处理后由加压泵站扬至项目区200m3高位蓄水池(供水干管0+000处),保证用水户用水。 1.3工程地质 项目区位于六盘山褶皱带以西,区域地质构造特征属陇西旋扭构造展布区,地表地层岩性较为复杂,主要有第四系全新统Q43各类松散堆积物,有冲积、洪积、坡积黄土状粉土,坡积黄土状粉质粘土。 1.4供水规模 杨坡人畜饮水工程设计供水范围为6个行政村,15个自然村3486人。现状年最高日供水量为160.4m 3/d。规划水平年(2023年)日供水量191.8 m3/d。(参见表1-1及附表一) 1.5建设方案 通过方案比优选择,最后确定在吊岔水库下游台地处(引水干管0+000)建滤水池1座,将水库蓄水经过净化处理后通过引水管道引入 表1-1 杨坡人畜供水工程效益统计表 编号 乡镇 行政村 自然村 户数 总人数 安全人口 不安全口 1 田柳沙 一组 318 318 二组 94 94 三组 230 230 四组 158 158 2 五组 156 156 老庄 二组 342 342 三组 286 286 4 温堡 一组 364 364 5 二组 345 345 12 杨堡 三组 182 182 13 四组 259 259 17 杜川 三组 262 262 18 四组 220 220 23 杨坡 四组 150 150 24 五组 120 120 合 计 3486 628 2858 下游200m3蓄水池(供水干管0+000处),再通过各级供水管道向用户供水,保证项目区冬季结冰期五个月用水。同时,在干管(0+000)处建加压泵站1座,将净化处理的桃温引水工程水源扬至下游200m3蓄水池(供水干管0+000处),保证用水户其它季节用水。 主要建设内容有建滤水池2座,加压泵站1座,200 m3调蓄调压水池1座,设计铺设φ110PVC引水管道1条长19.4 km,干管1条长20.2km,管道直径在φ110mm-φ75mm之间,铺设支管20条长17.9km,管道直径在φ50mm-φ40mm之间,入巷管道34.85公里,管道直径采用φ40mm,入户管道27.88km,管道直径采用φ40mm,入户697户。 1.6 工程等别及供水标准 1、根据《村镇供水工程技术规范》SL310-2004要求,当最大日供水量W≤200m3时,该工程等级为Ⅴ型。 2、由于工程所在地在属宁夏一区,人畜供水综合定额为40 L/(人.d)。 1.7工程管理 1.7.1管理体制 杨坡人畜供水工程是以国家投资为主的公益性供水工程,结合我县人饮工程管理实际,工程建成后移交温堡水利管理站管理。 1.7.2运行管理 工程建成后经上级主管部门验收合格后,方可投入运行。工程试运行成功后,由温堡水利站负责设备的养护维修、安全供水和水费征收等日常管理工作。各行政村聘用1名当地村民进行供水管理。建立工程专门管理组织,采取承包形式,管理责任落实到人。管理人员必须要经过专门培训,持证上岗,确保工程长期发挥效益。 由于该工程供水范围大,各供水区之间供水压力、流量相差大,在实际管理过程中,必须使用闸阀调节各蓄水池的蓄水容量,使之达到平衡运行。在实际操作中各管理人员要根据实际情况定期进行流量调试,以保证整个管网安全运行。 1.7.3水价核定 核算成本水价为2.49元/m3。人均年承担27.6元,项目区人均年纯收入1965元,水费负担比例为1.4%<5%。根据隆德县发展和改革局文件(隆发改发[2005]141号)、隆德县水利局文件(隆水发[2006]1号)精神,水费收缴暂时按自流工程供水价格1.51元/ m3执行,逐步过渡到成本水价2.49元/m3。 1.8工程量及投资 经概算,项目共计土方26.74万m3,其中土方开挖14.47万m3,土方回填12.27万m3,铺设U-PVC管102.23T,砼及钢筋砼310m3,浆砌石340.97m3,总投资305.22万元,其中申请国家补助资金244.18万元,地方群众自筹61.04万元,人均投资876元。 1.9工程效益 一是可以解决项目区697户、3486人的饮水困难,确保农村饮水安全,增强民族团结,维护社会稳定,为社会主义新农村建设起到积极推动作用;二是使项目区群众解脱人畜饮水短缺的困扰,积极发展第三产业,努力增加经济收入,改善生活质量,发展劳务输出,调整产业结构,发展养殖业和加工业,增加农民经济收入;三是改善饮水条件,降低饮水性疾病发生率,减少医药费支出,提高了群众卫生健康状况,改善群众卫生习惯。 2水 文 根据宁夏水文资源局提供资料,项目区气候为大陆性半湿润季风气候区,多年平均降水量500mm,分布极不均匀,春季干旱少雨,夏秋季暴雨成灾,六~九月份四个月的降水占全年降水量的81.5%,多年平均径流深100mm,主要为暴雨径流,多年平均水面蒸发量为1020mm,干旱指数为1.72,年平均气温5.4℃,无霜期为110天,年日照时数2230h,最大冻土层深1.5m。常有旱、冻、雹、涝等自然灾害发生。 3工程地质 3.1区域地质 3.1.1地形地貌 项目区位于六盘山西麓,大部分是黄土丘陵沟壑区,由东向西倾斜,地面高程介于2145-1876m之间,水源区主要以土石山林区为主,植被良好,土壤侵蚀小。 3.1.2地层岩性 项目区位于六盘山褶皱带以西,区域地质构造特征属陇西旋扭构造展布区,地表地层岩性较为复杂,主要有第四系全新统Q43各类松散堆积物,有冲积、洪积、坡积黄土状粉土,坡积黄土状粉质粘土。现分别叙述如下: ①、第四系上更新世Q3马兰黄土,主要分布在田柳沙—温堡,土质呈褐色,土质密度较大,呈中密状,垂直裂隙发育厚度较大。 ②、第四系全新统风积、坡积黄土状粉土Q43,呈褐色,淡黄色,主要分布在温堡—杨堡的山脊梁带,局部地段有外露的红色泥质砂岩,具有高压缩性和低湿陷性。 ③、第四系全新统Q43冲洪积黄土状粉土,主要分布在杨堡—杜川,湿陷总重10.5am,属Ⅰ级轻微湿润陷性黄土分布区,但压缩性较大,a1-2一般大于0.5MPa,属高压缩性土,但50MPa压力下具有中、低压缩性,可满足建设要求。 3.1.3地质构造及地震 项目区属陇西旋卷构造体系的西华山-南华山-六盘山隆起端褶带。该端褶带北起甘肃省的黄家洼以西,向南东进入宁夏,经西华山、南华山、六盘山后复入甘肃省境内。该端褶带呈向北东突出之弧形展布,弧顶在固原寺口子一带,为褶带出露最宽部位。卷入该断皱带的地层有志留系、泥盆系、白垩系、第三系等。 自挽近期以来,该隆起端褶带活动强烈,使第三系形成一些紧密小褶皱,形成断陷盆地,沿挤压带有泉水涌出。 自1219年至1962年的743年间,沿西华山-南华山-六盘山隆起端褶带共发生过9次破坏性大地震。发生4级以上地震24次。 根据《中国地震动参数区划图》(1/400万),该地区的地震动峰值加速度为0.20g,地震基本烈度Ⅷ度。 3.1.4水文地质 杨坡人畜供水工程所在地为阴湿山区,多年平均降雨量500mm,且降水分布极为不均,季节变化大,有效性差,常年有早旱后涝的现象发生。六-九4个月降水量占全年的81.5%。根据地下水的赋存及水力特征,该地区的地下水可分为第四系松散层孔隙潜水和基岩裂隙水。第四系松散层厚度一般为30m左右。水位埋深一般20m左右,水质较好。地下水位稳定连续。水化学类型为HCO3—Ca—Na—Mg型水,SO4离子含量218mg/L,对混凝土及U-PVC管材无腐蚀性。管线处于粘性土层内,地下水位较深,一般没有影响,埋在冻土层以下即可。 3.2天然建筑材料 3.2.1块石料 块石料在泾源县三关口石料厂采集,块石贮量丰富。可直接采购拉运,平均运距80km。 粗骨料(砾石料) 砾石料在泾源县三关口石料厂采集,贮量丰富。可直接采购拉运,平均运距80km。 细骨料(砂料) 细骨料需到静宁东峡石料厂拉运,贮量丰富。可直接采购拉运,平均运距80km。 3.3结论和建议 项目区群众要求迫切,政府支持,预期效益显著。鉴于项目区的基本情况和丰富的水资源,经工程技术人员多次踏勘、分析、论证,认为该工程在技术上是可行的,经济上是合理,工程建设完全必要而且可行。 4工程任务与规模 4.1社会经济 项目区包括6个行政村,15个自然村,总人口3486人。人均耕地3.8亩,人均粮食产量420公斤,农民人均收入1965元。 4.2工程建设任务 设计拟建水源滤水池2座,引水渠200m,200 m3调蓄水池1座,加压泵站1座;铺设引水管道1条19.4km,干管1条20.2km,支管20条17.9km,入巷管34.9km,入户管道27.88km,实现自来水入户697户。修建各类闸阀井36座,联户水表控制井100座,管理房3座。供水方式为全天入户供水。 4.3供水范围及供水标准 4.3.1供水范围 杨坡人畜供水工程涉及6个行政村15个自然村,解决3486人的饮水安全问题。 4.3.2供水标准 (一)设计依据 以水利部《村镇供水工程技术规范》SL310—2004,参考《宁夏中部干旱带农村饮水安全工程整体规划》、《宁夏南部山区“生命工程”(农村人畜饮水项目)建设管理办法实施细则》(宁生发[2001]01号)、自治区水利厅《关于搞好乡镇供水规划的通知》和《宁夏隆德县农村饮水安全项目“十一五”规划报告》及《宁夏隆德县饮水安全示范县建设实施方案》为设计依据,确定的现状年和设计水平年为: 设计现状年为2008年。 设计水平年为2023年。 工程设计年限为15年。 (二)设计保证率 根据水利部关于农村饮水安全的标准,确定工程设计供水保证率为95%。 (三)设计供水定额 根据《村镇供水工程技术规范》SL310-2004要求,工程所在地在宁夏,属一区,采用人畜综合标准40 L/人.d。 (四)供水对象及方式 本工程供水对象为项目受益区村民,供水方式按全日制供水方式供水。实施自来水入户。 4.4需水量预测 4.4.1人口发展预测 设计解决6个行政村15个自然村3486人的饮水安全问题。 人口发展预测按下式计算: 设计用水人数 P=P0(1+γ)n   式中:P—设计水平年(2023年)供水范围内的人口数 P0—现状年(2008年)供水范围内的人口数 γ—人口自然增长率,隆德县近年来的人口自然增长率为12‰ n —工程设计年限15年 经计算到设计水平年(2023年)供水范围内的人口发展为 4170人。 4.4.2需水量预测 工程属于农村饮水安全项目,在测算需水量时只计算居民生活用水量和管道漏水及其他未预见水量。 1、居民生活用水量按下式计算: W = P q / 1000  式中:W—居民最高日生活用水量(m3/d) P—设计用水居民人数(人) q—最高日居民生活用水定额,采用人畜综合标准40 L/人•d。 2、管道漏水与其它未预见用水量: 根据《村镇供水工程技术规范》(SL310-2004),管网漏失水量和未预见水量之和,宜按上述居民生活用水量的10%~25%取值,村庄取较低值、规模较大的镇区取较高值。结合项目区发展情况,管网漏失水量和未预见水量之和按上述居民用水量的15%取值。 经计算该工程基准年(2008年)日需水量139.4m3/d,年需水量3.9万m3/年,计入损失的需水量160.4 m3/d,年需水量4.5万m3/年;规划水平年(2023年)日需水量166.8m3/d,年需水量4.7万m3/年,计入损失的需水量191.8m3/d,年需水量5.4万m3/年(详见附表一)。 4.5水源工程设计 4.5.1吊岔水库 吊岔水库位于属葫芦河一级支流甘渭河左岸支沟,坝体为碾压式均质土坝,1976年建成,流域面积3.4km2,坝高24m,坝顶长142m,设计总库容43.6万m3,兴利库容9.1万m3,防洪库容31 m3;现状总库容11.96万m3。水库加固处理后,水库现状总库容为22.14万m3。 流域属六盘山土石山区,输砂模数为3100m3/km2,植被良好,地下地质构成主要为白垩系泥岩、粉砂岩、页岩,地表主要为黄土或红粘土,覆盖深度在10-75m之间。 4.5.1.1 水库来水量 根据宁夏水文水资源勘测局固原分局提供的《杨坡人畜供水工程水文水量分析计算报告》,库区流域内多年平均、75%、95%保证率年径流量分别为22.1万m3、14.0万m3、7.56万m3。水库年径流量各月分配情况参见下表4-1。 表4-1 水库年径流量各月分配表 单位:万m3 月份 1 2 3 4 5 6 7 8 9 10 11 12 全 年 多年 平均 0.51 0.55 1.06 1.13 1.21 1.68 3.53 4.11 3.65 2.14 1.51 1.02 22.10 75% 0.58 0.59 0.71 1.24 1.44 3.66 2.36 1.55 0.63 0.58 0.42 0.24 14.00 95% 0.10 0.10 0.37 0.87 0.48 1.17 2.05 0.91 0.47 0.41 0.27 0.11 7.56 水库多年平均、75%、95%保证率年可供水量分别为20.38万m3、12.78万m3、6.74万m3。实际可供水量参见表4-2。 表4-2 水库可供水量各月分配表 单位:万m3 月份 1 2 3 4 5 6 7 8 9 10 11 12 全 年 多年 平均 0.51 0.55 1.06 1.13 1.21 1.68 3.53 4.11 3.65 2.14 1.51 1.02 20.38 75% 0.58 0.59 0.71 1.24 1.44 3.66 2.36 1.55 0.63 0.58 0.42 0.24 12.78 95% 0.11 0.11 0.41 0.98 0.56 1.17 2.05 0.91 0.47 0.41 0.27 0.11 6.74 4.5.1.2 水量平衡分析 可供水量、现状需水量和规划需水量平衡分析见表4-3。 表4-3 水库平衡分析表 单位:万m3 月份 水库可供水量 2 3 现状需水量 5 6 规划需水量 现状年余水量 11 规划年余水量 全 年 多年 平均 20.38 4.5 5.4 15.88 14.98 75% 12.78 4.5 5.4 8.28 7.38 95% 6.74 4.5 5.4 2.24 1.34 根据水库不同保证率供需水量平衡分析,多年平均、75%、95%保证率年可供水量均能满足现状和规划年人畜蓄水要求,且尚有余水,(以上水量都是扣除了各种损失的水量),规划年余水量分别是14.98万m3、7.38万m3、1.34万m3。各保证率逐月来水量、现状及规划需水量平衡见表4、表5及表6。 表4-4 多年平均条件下逐月供需水量平衡表 单位:万m3 月份 来水量 2 3 损失量 现状需水量 5 6 规划需水量 现状余水量 11 规划年余水量 全 年 1 0.51 0.059 0.375 0.45 0.076 0.001 2 0.55 0.064 0.375 0.45 0.111 0.036 3 1.06 0.085 0.375 0.45 0.6 0.525 4 1.13 0.12 0.375 0.45 0.635 0.56 5 1.21 0.142 0.375 0.45 0.693 0.618 6 7 1.68 0.173 0.375 0.45 1.132 1.057 7 3.53 0.302 0.375 0.45 2.853 2.778 8 4.11 0.332 0.375 0.45 3.403 3.328 9 3.65 0.184 0.375 0.45 3.091 3.016 10 2.14 0.118 0.375 0.45 1.647 1.572 11 1.51 0.073 0.375 0.45 1.062 0.987 12 1.02 0.068 0.375 0.45 0.577 0.502 合计 22.1 1.72 4.5 5.4 15.88 14.98 表4-5 P=75%条件下逐月供需水量平衡表 单位:万m3 月份 来水量 2 3 损失量 现状需水量 5 6 规划需水量 现状余水量 11 规划年余水量 全 年 1 0.58 0.049 0.375 0.45 0.156 0.081 2 0.59 0.054 0.375 0.45 0.161 0.086 3 0.71 0.075 0.375 0.45 0.26 0.185 4 1.24 0.103 0.375 0.45 0.762 0.687 5 1.44 0.121 0.375 0.45 0.944 0.869 6 7 3.66 0.145 0.375 0.45 3.14 3.065 7 2.36 0.195 0.375 0.45 1.79 1.715 8 1.55 0.206 0.375 0.45 0.969 0.894 9 0.63 0.089 0.375 0.45 0.166 0.091 10 0.58 0.082 0.375 0.45 0.123 0.048 11 0.42 0.053 0.375 0.45 -0.008 -0.083 12 0.24 0.048 0.375 0.45 -0.183 -0.258 合计 14 1.22 4.5 5.4 8.28 7.38 表4-6 P=95%条件下逐月供需水量平衡表 单位:万m3 月份 来水量 2 3 损失量 现状需水量 5 6 规划需水量 现状年余水量 11 规划年余水量 全 年 1 0.11 0.039 0.375 0.45 -0.304 -0.379 2 0.11 0.034 0.375 0.45 -0.299 -0.374 3 0.41 0.065 0.375 0.45 -0.03 -0.105 4 0.98 0.079 0.375 0.45 0.526 0.451 5 0.56 0.107 0.375 0.45 0.078 0.003 6 7 1.17 0.094 0.375 0.45 0.701 0.626 7 2.05 0.115 0.375 0.45 1.56 1.485 8 0.91 0.114 0.375 0.45 0.421 0.346 9 0.47 0.057 0.375 0.45 0.038 -0.037 10 0.41 0.055 0.375 0.45 -0.02 -0.095 11 0.27 0.033 0.375 0.45 -0.138 -0.213 12 0.11 0.028 0.375 0.45 -0.293 -0.368 合计 7.56 0.82 4.5 5.4 2.24 1.34 根据以上水量平衡分析,多年平均来水情况下,现状年各月均能满足需水要求。 75%保证率来水情况下,现状年11、12累计缺水0.191万m3,规划年11、12月份累计缺水0.341万m3。 95%保证率来水情况下,现状年1、2、3、10、11、12月累计缺水1.084万m3,规划年除4、5、6、7、8月均能满足需水要求外,其它月份均缺水,缺水累计1.571万m3。 从各种保证率看,在多年平均来水情况下,水库不需要调节,在P=75%和P=95%年份需要进行水库径流调节。在75%保证率来水情况下,水库需要调节0.341万m3;在95%保证率来水情况下,水库需要调节1.571万m3。 4.5.1.3水库调需平衡分析 吊岔水库正常蓄水位与汛期限制水位一致,平均水位2118.6m,兴利库容为9.1万m3,若该水库运行方式为汛期蓄洪,对75%、95%来水量经行年调节,调蓄计算见表4-7、表4-8。 表4-7 P=75%来水条件下水量调蓄计算 单位:万m3 月份 来水量 损失量 用水量 余水量 缺水量 月末蓄水量 弃水量 8 1.55 0.206 0.45 0.894   0.341 0.553 9 0.63 0.089 0.45 0.091   0.341  0.091 10 0.58 0.082 0.45 0.048   0.341  0.048 11 0.42 0.053 0.45   0.083 0.258   12 0.24 0.048 0.45   0.258 0   1 7 0.58 0.049 0.45 0.081     0.081 2 0.59 0.054 0.45 0.086     0.086 3 0.71 0.075 0.45 0.185     0.185 4 1.24 0.103 0.45 0.687     0.687 5 1.44 0.121 0.45 0.869     0.869 6 3.66 0.145 0.45 3.065     3.065 7 2.36 0.195 0.45 1.715     1.715 合计 14 1.22 5.4 7.721 0.341   7.38 表4-8 P=95%条件下水量调蓄计算表 单位:万m3 月份 来水量 损失量 用水量 余水量 缺水量 月末蓄水量 弃水量 6 1.17 0.094 0.45 0.626   0.626   7 2.05 0.115 0.45 1.485   1.571  0.54 8 0.91 0.114 0.45 0.346   1.571  0.346 9 0.47 0.057 0.45   0.037 1.534   10 0.41 0.055 0.45   0.095 1.439   11 7 0.27 0.033 0.45   0.213 1.226   12 0.11 0.028 0.45   0.368 0.858   1 0.11 0.039 0.45   0.379 0.479   2 0.11 0.034 0.45   0.374 0.105   3 0.41 0.065 0.45   0.105 0   4 0.98 0.079 0.45 0.451    0.451 5 0.56 0.107 0.45  0.003 0.003 合计 7.56 0.82 5.4 2.911 1.571    1.34 经调节计算,在P=75%保证率时,水库从8月份开始蓄水,至本年12月底排空,最大蓄水量为0.341万m3;在95%保证率时,水库从6月份开始蓄水,至来年5月底排空,最大蓄水量为1.571万m3。 4.5.1.4水源论证结论 吊岔水库若采用汛期蓄洪的运行方式,则该水库多年平均、75%、95%的来水量分别是22.1万m3、14.0 万m3、7.56万m3。扣除泥沙、渗漏和蒸发,可供水量分别为20.38万m3、12.78万m3、6.74万m3。根据水库不同保证率供需水量平衡分析,多年平均、75%、95%保证率年可供水量能满足现状和规划年人畜需水要求,但有缺水月份,经对各保证率条件下进行水库调节可满足设计用水需求。 2008年4月已动工开始加固维修处理,加固处理后,水库总库容增加为22.14万m3,调节1.571万m3径流对水库防洪安全运行没有影响。因此可采用水库调节的方式进行径流调节,满足杨坡人畜供水水量的要求。 4.5.2 桃温引水工程 桃温引水工程为隆德县跨流域调水工程,通过隧洞和输水明渠把位于庄浪河流域内范峡水库蓄水引入甘渭河流域,用于灌溉和人畜饮水。范峡水库正常蓄水量为208万m3,干渠引水流量为1.2 m3/s,能够满足项目区人畜引水和农业生产用水需求。但桃温引水干渠渠底高程低于项目区高位蓄水池池底高程。为此,利用桃温引水工程水源必须采取扬水工程措施。 4.5.4供水水质及水压 4.5.4.1供水水质 根据自治区水质化验中心提供的《水质化验测试报告》,该工程所选用的吊岔和范峡水库蓄水水质符合《生活饮用水水源水质标准》(CJ3020)和《地表水环境质量标准》(GB3838)基本要求。水质良好、便于防护。同时也符合当地水资源统一规划管理的要求,并按照优质水源优先保证生活用水原则,合理安排生活用水和工农业生产之间的关系。 4.5.4.2供水水压 根据现行村镇供水规范的要求,供水水压,应满足配水管网中用户接管点的最小工作水头,配水管网中用户水龙头的最小工作水头为5-10m。同时控制用户水龙头水头压力,使用户终端水头不超过45m,超标时安装减压阀进行减压。 4.5.5设计方案 杨坡人饮工程水源设计方案分四种方案进行综合分析评定,比优选择确定最终建设方案。 方案一:单纯利用吊岔水库蓄水。在吊岔水库下游台地建滤水池一座,铺设PVCφ110mm引水管道19.4km,将净化处理后的水源输送到下游200m3高位蓄水池(干管0+000处)蓄集,然后通过各级输水管道向各用水户提供饮用水。 方案二:单纯利用桃温引水工程水源。为克服桃温引水工程冬季难于供水的不足,在下游田柳沙村建2.75万m3集水池,同时建扬水泵站,把生活水源扬至200m3高位蓄水池(干管0+000处)。 方案三:吊岔水库蓄水和桃温引水工程水源联合应用。在方案一的基础上,于桃温引水工程新庄出水口处增建加压泵站,将处理净化后的生活用水扬至扬至200m3高位蓄水池(干管0+000处)。在工程运行操作中,在冬季结冰期用吊岔水库水源,其它季节用桃温引水工程水源。 方案四:单纯在桃温引水工程新庄出水口处建加压泵站,将处理净化后的生活用水扬至200m3高位蓄水池(干管0+000处)。但这种方案无法满足项目区冬季用水需求,所以不能采用。 方案一、二、三的工程预算投资见表4-1、4-2、4-3。 4.5.6方案比较 方案一工程造价省,预算总投资82.09万元比方案二、三分别减少43.13万元和11.76万元。无需建扬水工程,管理应用方便,水费成本低,但从长远来看,吊岔水库水源保证率不足。 方案二有范峡水库提供水源,用水保证率高,减少了“空流”管段长度。但工程造价相对较高,比第三方案高31.38万元。同时工程管理运行不便,主要表现在桃温引水工程输水距离长,沿途污染难于控制,集水池开口面积大,给工程安全管理带来不变。加之采取扬水工程措施,增大了工程造价。水泵扬程高,配套功率37KW,电能消耗大,电费高,水费单价提高,增加了水费支出。 方案三工程造价介于方案二和方案三之间,有吊岔和范家峡水库两处水源,供水水源有保证。既结合了方案一、二的优点,又克服方案一、二的不足,同时明渠输水距离减少,不建露天集水池,消除了安全隐患,管理运行方便。 通过经济技术、管理运行和水源保障程度权衡分析,最后确定方案三作为最终设计方案。 4.6工程设计 工程主要由水源工程、蓄水池、供水管网及附属建筑物组成。 4.6.1水源工程 水源工程按照方案三设计,主要由引水渠、滤水池、引水管道和加压泵站四部分组成。 1.引水渠 引水渠为U40预制混凝土衬砌渠道,引水渠道全长200m,渠首与 吊岔水库尾水渠相接,渠尾与滤水池相连,侧向进水,并在侧向和正向设置进水闸及节制闸各1座,侧向进水闸型号选用400×400mm,控制引水流量。正向节制闸型号选用1000×1000mm保证水库安全泄洪。 2.滤水池 为净化水源,共需建滤水池2座,1#滤水池位于水库下游台地(引水管道0+000处,净化吊岔水库水源),2#滤水池位于桃温引水工程新庄隧洞出水口(引水管道3+250处,净化桃温引水工程水源)。 1#滤水池根据水源地质状况及沟道地形条件,设计为矩形钢筋砼滤水池。墙顶比沟道自然地面高出0.5m,使水流形成一定压力而顺利进入墙内的滤水池,滤水池迎水墙与引水渠垂直布置,迎水墙与引水渠之间设置反滤层对水流进粗滤。滤料总厚度设计为0.9米,分别铺设中、粗、细三层滤料,三层分别为30cm。 过滤池平面尺寸: 由于设计干管的最大供水流量Q设=8.0m3/h,滤速依据《村镇供水技术规范》(SL310-2004)9.3.1之规定,选定滤速为0.5m/h,则滤水池的过水面积为: F滤=Q设/V滤=8.0/0.5=16(m2) 过滤池深度: 集水区 H1=100cm 滤水板厚 H2=20cm 承托层厚 H3=40cm 滤料层 H4=90cm 砂层水深 H5=140cm 超高 H6=20cm 则过滤池的深度为H=H1+H2+H3+H4+H5+H6=410cm 滤料: (1)承托层 过滤池为了防止滤料随水进入下游高位蓄水池,须设置承托层,材料采用卵石,水流通过时阻力较小。所选材料满足下列条件: ①不应含有细骨料配合料; ②承托层应有一定的级配(见表10); ③同一层中最大骨料不大于最小粒径的2倍。 (2)滤料层 滤料层厚度为90cm,滤料层采用石英砂,要求质地纯净且具有一定的颗粒级配(见表11) 表11 承托层粒径与厚度表 层次(由上到下) 粒径(mm) 厚度(mm) 1 2-4 100 2 4-8 100 3 8-16
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
