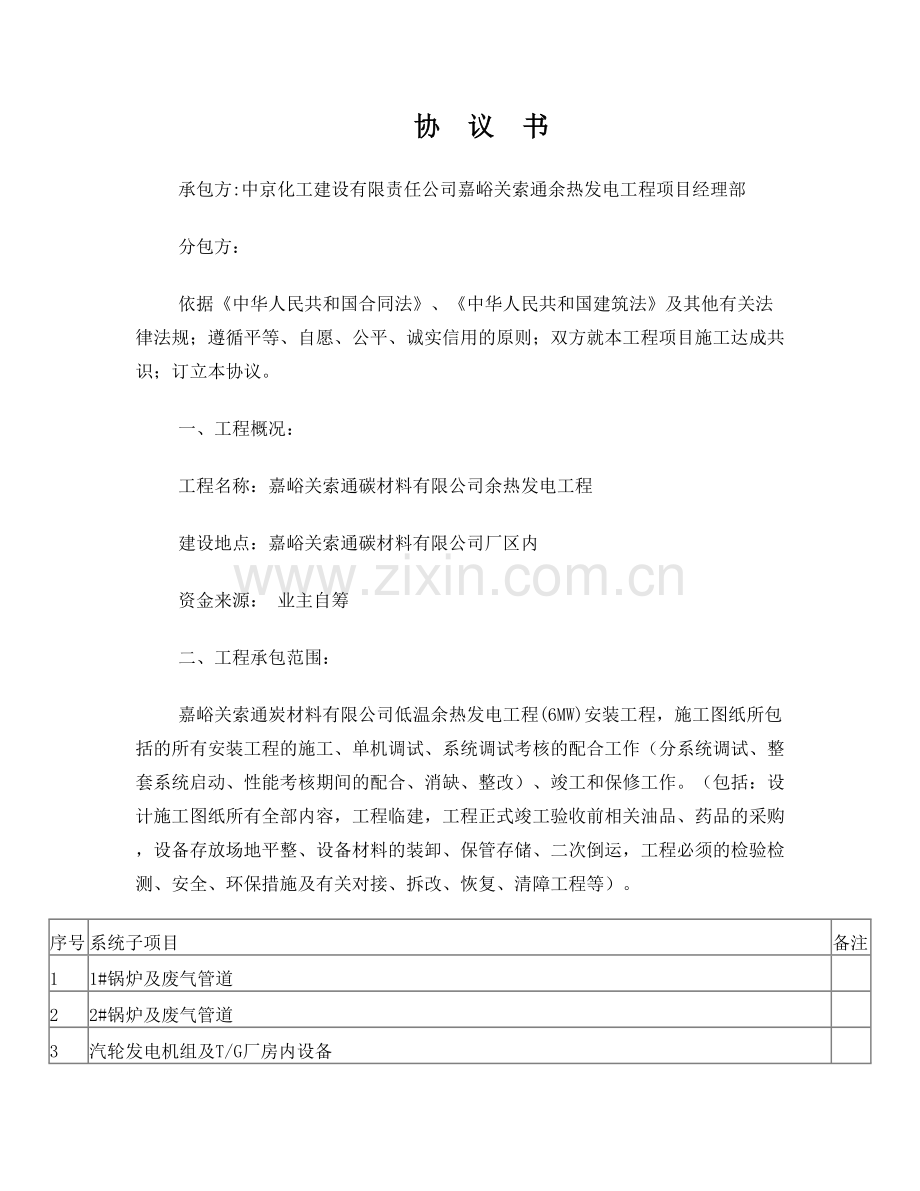

1、协 议 书承包方:中京化工建设有限责任公司嘉峪关索通余热发电工程项目经理部分包方:依据中华人民共和国合同法、中华人民共和国建筑法及其他有关法律法规;遵循平等、自愿、公平、诚实信用的原则;双方就本工程项目施工达成共识;订立本协议。一、工程概况:工程名称:嘉峪关索通碳材料有限公司余热发电工程建设地点:嘉峪关索通碳材料有限公司厂区内资金来源: 业主自筹二、工程承包范围:嘉峪关索通炭材料有限公司低温余热发电工程(6MW)安装工程,施工图纸所包括的所有安装工程的施工、单机调试、系统调试考核的配合工作(分系统调试、整套系统启动、性能考核期间的配合、消缺、整改)、竣工和保修工作。(包括:设计施工图纸所有全部
2、内容,工程临建,工程正式竣工验收前相关油品、药品的采购,设备存放场地平整、设备材料的装卸、保管存储、二次倒运,工程必须的检验检测、安全、环保措施及有关对接、拆改、恢复、清障工程等)。序号系统子项目备注11#锅炉及废气管道22#锅炉及废气管道3汽轮发电机组及T/G厂房内设备4冷却水系统(冷却塔及冷却水管线)5化学水处理系统6锅炉给水7加药系统8蒸汽热力管道9保温工程10电气及自动化设备安装调试11非标设备12非标件(烟风管道、溜子、三通、所有托架、设备本体楼梯栏杆等)13所有室内外汽水管道、化水管道(包括锅炉本体配管)14整个发电项目所需电缆(含中、低压电力电缆、控制电缆、通讯电缆、设备本体照明
3、电缆等)15电缆桥架、照明配电箱16保温材料、防腐材料安装工程的工作范围包括但不限于:1.1以上各系统子项的设备安装及相关附属的安装工程。1.2以上系统机、电、自动化仪表设备安装;非标准件制作安装;管道安装;保温、防腐;给排水及电气线路的安装(包括支架、电缆桥架及电缆敷设);1.3室外综合管网 包括蒸汽热力管道、锅炉给水管道及支架;电缆桥架及支架;水工、机务、电气图纸所有地上、地下管网的安装(地下部分含管沟开挖和回填);循环水管网; 1.4安装后的机电设备单机调试试车;包括分系统调试、整套系统启动及系统性能考核期间的配合工作;包括相关设备的润滑油品(包括汽轮机透平油、冷却塔变速箱齿轮润滑油)、
4、药品(包括 调试期间及项目验收移交前的化水及循环水药品)采购及费用。1.5 锅炉(包括压力容器)监检以及起重设备的监检申报。1.6 安装工程范围内包括非标设备(射水箱等)、非标件加工制作及需要的钢结构加工制作。1.7除子项表中所含工程内容外,以下工程内容也包含在合同范围内:1.7.1现场机电设备卸货及二次倒运,设备从施工工地的运输车辆卸下至设备安装、单机试车完毕期间,承包人负责设备保管和维护。1.7.2设备开箱检验;装箱资料的收集整理;配件保管及登记。1.7.3仪器仪表的二次校验费用由承包人负责,锅炉特种设备、压力管道、起吊设备的申报及检验费用由承包人负责。1.7.4工程建设过程中当地环保、环
5、卫、公安部门要求的相关手续办理及费用。1.7.5负责与监管部门的告知、许可手续办理、施工安全备案及施工合同备案。按照国家及 当地(省)有关设备、材料试验、检验要求,负责安装工程所涉及到的设备、材料相关交接试验及检验,并承担相应费用。包括:材料复试;煮炉水质化验报告;油循环油质化验报告;循环水质报告等。1.7.6施工用电所需设备和设施制作和安装、安装区域的围栏和清理、建设现场生活和办公用设施,以及设备安装工作所需要的其他设施。1.7.7经发包人和监理公司和承包人三方签证所发生的现场修、配、改工作。1.8安装工程与水泥线分界线及接口:锅炉入口管道的分界点:1#余热余热锅炉:1#余热锅炉入口烟风管道
6、以入口管道上的阀门为界,煅烧炉烟气出口至此烟风阀门之间的阀门、烟风阀门的执行器、膨胀节、支架及烟风管道由发包人采购、施工;阀门之后的管道上的膨胀节、烟风管道由承包人采购、施工。2#余热锅炉:导热油炉出口管道设置成三通管道,每一台导热油炉出口设置烟风阀门。上述两项所涉及的阀门、膨胀节、烟风阀门的执行器、支架、烟风管道由发包人采购、施工。2#余热锅炉设置旁通管道,旁通管道上的阀门由业主采购,旁通管道以及旁通管道上的其它附件的采购及施工由承包人负责。2#余热锅炉入口烟气阀门由业主采购,三通管道后至余热锅炉入口的管道附件及管道的采购、施工由承包人负责。水源及给排水:电站用水点20m处。电气系统分界线:
7、我方负责至余热电站侧联络线开关柜出线端。以上分界线至余热电站部分内乙方负责,分界线至生产线部分甲方负责。三、合同工期:开工日期: 依承包方通知为准 竣工日期: 按业主要求 四、质量标准:符合火电施工质量检验及评定标准等国家或地方制定相关标准要求,符合发包人与业主所签总承包合同相关要求。五、合同价款按合同综合单价和合同规定的工程量计算规则计算的参考工程量合同价款序号项目名称单位工程量价值(元)备注单价合价1机械设备安装工程T7892工艺管道安装工程T2.1工艺管道安装工程(含主材)T202.2合金工艺管道安装工程(含主材)T73非标准件制作安装T374.1锅炉本体保温工程m33904.2其它保温
8、工程m32905.1砌筑工程m3195.2硅酸钙工程(含主材)m3166电缆敷设工程m340606.1高压电力电缆6.2电力电缆6.3控制电缆7变配电设备工程KVA10008电控设备工程台439自动化仪表工程台13310其他电气设备安装工程KW140011循环水及给排水工程(含主材)T2612化学水管道m3713调度电话门514设备照明盏12515钢结构制安(含主材)T2616配合调试及材料项1暂估合同价款元17.1计日工工日17.2零星机械台班台班金额(大写): (人民币)¥: 元 说明:1、综合单价为已包含2的安全、文明措施费用;2、以上合同综合单价中包含设计施工图纸所有内容,工程临建,工
9、程正式竣工验收前相关油品、药品的采购,设备材料存放场地平整、设备材料的装卸、保管存储、二次倒运,工程必须的检验检测、电仪设备的现场检测、安全、环保费(参见国家相关规范、标准)及有关对接、拆改、恢复、楼板墙面开孔、清障工程费用;电机的润滑、解体,工程保修等全部费用。3、综合单价中还包括:临时设施、施工措施、管理、材料、保险、利润、税金,工程超高增加费、脚手架搭拆费、雨季施工费、大型机械进出场费,压力容器、吊车、起重机等设备安检、报监、当地一切有关手续办理(包括施工备案等)费用,系统调试考核的配合,工程正式验收前的一切经营性收费和特别的行政性收费(业主不予缴纳的部分)。综合单价中还包括各种合同工期
10、内各种政策性调整和施工条件的变化,如停水、停电、设备及材料二次倒运以及除注明钢材以外的材料价差及材料代用的量差及价差、工程量清单中量的变化等其他各种因素造成的工程费用的增加或减少等风险责任。4、合同签定后,承包单位应对合同承担以上风险责任,合同履行期内无论何种原因均不对综合单价进行调整。5、联合调试不在综合单价范围内。六、工程款支付及结算:工程款支付按月进度支付工程量80%,试车完支付工程款至90%;结算完一次性付清;承包方不再扣除质保金,但在保修期内分包方凭自身信誉应负责保修业务(参照中材承包合同)七、双方主要责任1、物资供应:工程所需主要材料(除业主提供外)均由分包方采购;分包方工程所需辅
11、助材料焊条、氧气、乙炔等以及工机具(含吊车),且该材料价款已包含于合同价款中,由分包方承担。2、分包方施工人员的食宿由分包方自行解决,承包方统筹安排场地问题。承包方向分包方提供1套工程所需的图纸。3、提出用电申请,经承包方同意后,分包方自行从厂方提供的电设置点连接用电线路至施工作业点,电费由分包方承担(按用电协议约定)。4、负责施工区域的安全、保卫工作及非夜间施工照明的责任和要求,采取有效措施确保施工安全,杜绝重大人身伤亡及设备事故。现场一切安全事故由分包方负全责,所有损失由分包方承担。5、文明施工,保证现场清洁整齐。6、分包方应根据甲方的综合进度计划,提前安排增加人员,如因此而延误工期,一切
12、后果由分包方承担。7、分包人向承包人承诺,履行总包合同中与分包工程有关的承包人的所有义务,并与承包人承担履行分包工程合同以及确保分包工程质量及安全的连带责任。8、施工工地卸车和设备、材料二次倒运由分包人负责,设备及材料由分包方负责保管,承包人不再承担此项费用。9、施工边角料及设备包装材料由业主回收,分包方负责暂时保管。八、其他本协议未尽事宜参照中建七局与中材节能签订的大合同;友好协商。九、合同的生效合同订立时间: 2015 年11 月 07 日;合同订立地点: 嘉峪关市 本合同双方约定 签字 后生效。承包人:(公章) 分包人:(公章)住所: 住所:法定代表人: 法定代表人:委托代理人: 委托代理人:
