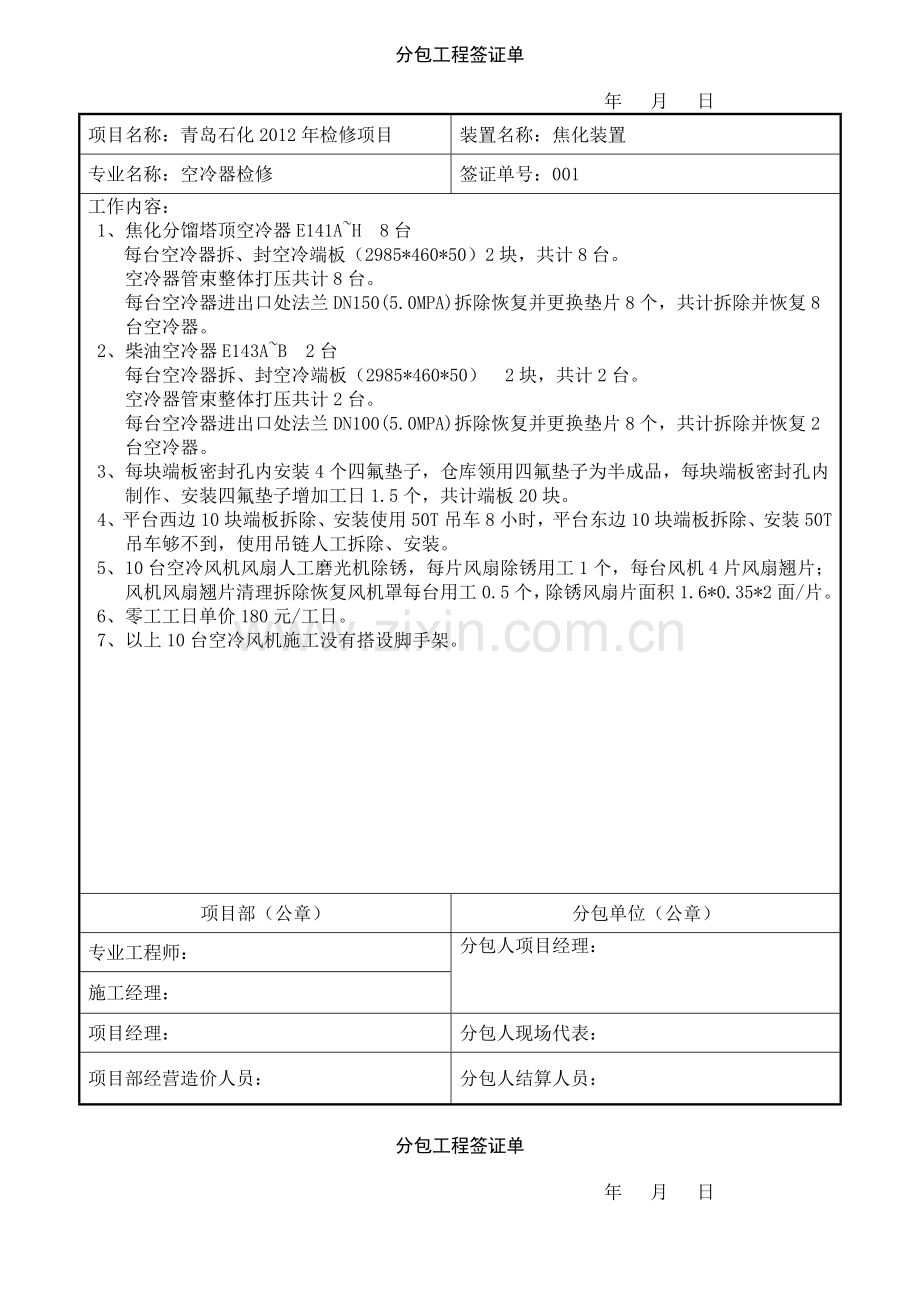

分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:空冷器检修
签证单号:001
工作内容:
1、焦化分馏塔顶空冷器E141A~H 8台
每台空冷器拆、封空冷端板(2985*460*50)2块,共计8台。
空冷器管束整体打压共计8台。
每台空冷器进出口处法兰DN150(5.0MPA)拆除恢复并更换垫片8个,共计拆除并恢复8台空冷器。
2、柴油空冷器E143A~B 2台
每台空冷器拆、封空冷端板(2985*460*50) 2块,共计2台。
空冷器管束整体打压共计2台。
每台空冷器进出口处法兰DN100(5.0MPA)拆除恢复并更换垫片8个,共计拆除并恢复2台空冷器。
3、每块端板密封孔内安装4个四氟垫子,仓库领用四氟垫子为半成品,每块端板密封孔内制作、安装四氟垫子增加工日1.5个,共计端板20块。
4、平台西边10块端板拆除、安装使用50T吊车8小时,平台东边10块端板拆除、安装50T吊车够不到,使用吊链人工拆除、安装。
5、10台空冷风机风扇人工磨光机除锈,每片风扇除锈用工1个,每台风机4片风扇翘片;风机风扇翘片清理拆除恢复风机罩每台用工0.5个,除锈风扇片面积1.6*0.35*2面/片。
6、零工工日单价180元/工日。
7、以上10台空冷风机施工没有搭设脚手架。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:

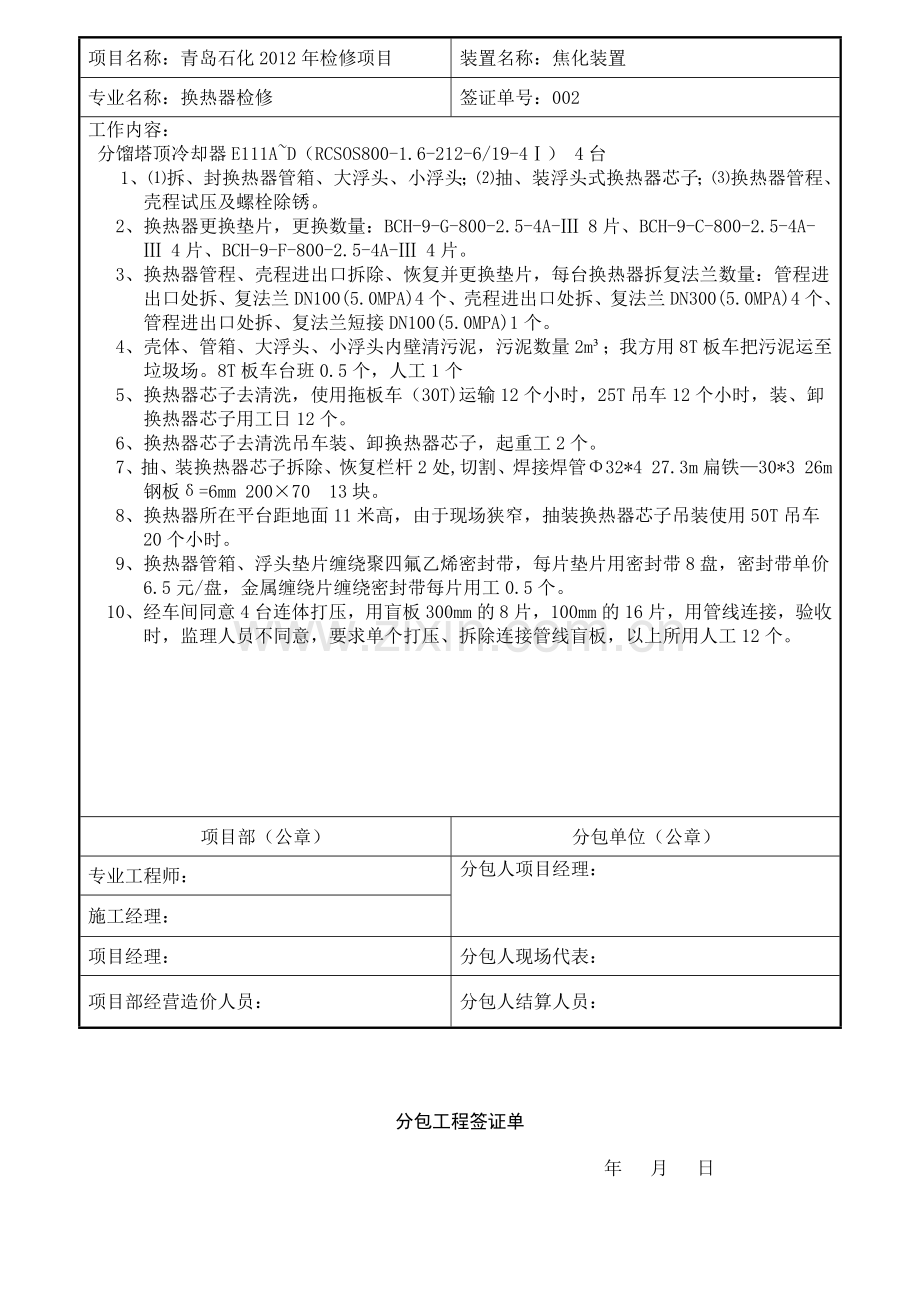

分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:002
工作内容:
分馏塔顶冷却器E111A~D(RCSOS800-1.6-212-6/19-4Ⅰ) 4台
1、⑴拆、封换热器管箱、大浮头、小浮头;⑵抽、装浮头式换热器芯子;⑶换热器管程、
壳程试压及螺栓除锈。
2、换热器更换垫片,更换数量:BCH-9-G-800-2.5-4A-Ⅲ 8片、BCH-9-C-800-2.5-4A-
Ⅲ 4片、BCH-9-F-800-2.5-4A-Ⅲ 4片。
3、换热器管程、壳程进出口拆除、恢复并更换垫片,每台换热器拆复法兰数量:管程进
出口处拆、复法兰DN100(5.0MPA)4个、壳程进出口处拆、复法兰DN300(5.0MPA)4个、
管程进出口处拆、复法兰短接DN100(5.0MPA)1个。
4、壳体、管箱、大浮头、小浮头内壁清污泥,污泥数量2m³;我方用8T板车把污泥运至垃圾场。8T板车台班0.5个,人工1个
5、换热器芯子去清洗,使用拖板车(30T)运输12个小时,25T吊车12个小时,装、卸换热器芯子用工日12个。
6、换热器芯子去清洗吊车装、卸换热器芯子,起重工2个。
7、抽、装换热器芯子拆除、恢复栏杆2处,切割、焊接焊管Φ32*4 27.3m扁铁—30*3 26m
钢板δ=6mm 200×70 13块。
8、换热器所在平台距地面11米高,由于现场狭窄,抽装换热器芯子吊装使用50T吊车
20个小时。
9、换热器管箱、浮头垫片缠绕聚四氟乙烯密封带,每片垫片用密封带8盘,密封带单价6.5元/盘,金属缠绕片缠绕密封带每片用工0.5个。
10、经车间同意4台连体打压,用盲板300mm的8片,100mm的16片,用管线连接,验收时,监理人员不同意,要求单个打压、拆除连接管线盲板,以上所用人工12个。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:003-1
工作内容:
一、三层平台E112A/B(BES500-2.5-55-6/25-4Ⅰ) 2台
1、⑴拆、封换热器管箱、大浮头、小浮头;⑵抽、装浮头式换热器芯子;⑶换热器管程、
壳程试压及螺栓除锈。
2、换热器更换垫片,更换数量:Ф565*515 6片、Ф490*460 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,每台换热器拆复法兰数量:管程
进出口处拆、复法兰DN150(5.0MPA)4个、壳程进出口处拆、复法兰DN150(5.0MPA)4
个、管程进出口处拆、复法兰短接DN80(5.0MPA)1个。
4、壳体、管箱、大浮头、小浮头内壁清污垢,污垢数量1.5m³,我方用8T板车把污垢运至垃圾场。8T板车台班0.5个,人工1个。
二、三层平台E132A/B(BIU800-2.5-165-6/25-4Ⅰ) 2台
1、⑴拆、封换热器管箱;⑵抽、装U型管式换热器芯子;⑶换热器管程、壳程试压及螺
栓除锈。
2、换热器更换垫片,每台更换数量:Ф865*815 6片、Ф987*937 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,每台换热器拆复法兰数量:管程
进出处拆、复法兰DN200(5.0MPA)4个、壳程进出口处拆、复法兰DN200(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁污垢,污垢数量2m³;我方用8T板车把污垢运至垃圾场。8T板车台班0.5个,人工1个
三层平台E121A/B(BES500-2.5-55-6/25-2Ⅰ) 2台
1、⑴拆、封换热器管箱、大浮头、小浮头;⑵抽、装浮头式换热器芯子;⑶换热器管程、
壳程试压及螺栓除锈。
2、换热器更换垫片,更换数量:BCH-9-G-500-2.5-2B-Ⅲ 2片、BCH-9-C-500-2.5-2B-
Ⅲ 2片、BCH-9-W-500-2.5-2B-Ⅲ 2片、小浮头DN500 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,每台换热器拆复法兰数量:管程
进出口处拆、复法兰DN80(5.0MPA)4个、壳程进出口处拆、复法兰DN200(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁污垢,污垢数量1m³;我方用8T板车把污垢运至垃圾场,8T板车台班0.5个,人工1个。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:003-2
工作内容:
四、三层平台E133A/B(LBIU700-2.5-180-6/19-4Ⅰ) 2台
1、⑴拆、封换热器管箱;⑵抽、装U型管式换热器芯子;⑶换热器管程、壳程试压及螺
栓除锈。
2、换热器更换垫片,更换数量:NBG13-700-2.5-4 2片、NBG13-700-2.5 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,每台换热器拆复法兰数量:管程
进出口处拆、复法兰DN200(5.0MPA)4个;壳程进出口处拆、复法兰DN200(5.0MPA)4
个,管程进出口处拆、复法兰短接DN200(5.0MPA)1个。
4、壳体、管箱、大浮头、小浮头内壁污垢,污垢数量1.5m³,用8T板车把污垢运至垃圾场,8T板车台班0.5个,人工1个。
五、三层平台E106(BESD700-2.5-165-6/19-4Ⅰ) 1台
1、⑴拆、封换热器管箱、大浮头、小浮头;⑵抽、装浮头式换热器芯子;⑶换热器管程、
壳程试压及螺栓除锈。
2、换热器更换垫片,更换数量:Ф765*715 3片、Ф692*661 1片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,管程进出口处拆、复法兰
DN80(5.0MPA)4个;壳程进出口处拆、复法兰DN200(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁清污垢,污垢数量1m³;我方用人力车把焦块运至垃圾场。
六、
1、换热器芯子去清洗,使用拖板车(30T)运输16个小时,25T吊车16个小时,装、卸换热器芯子用工日30个,换热器芯子去清洗吊车装、卸换热器芯子,起重工2个。
2、抽、装换热器芯子拆除、恢复栏杆4处,切割、焊接焊管Φ32*4 42m扁铁—30*3 40m
钢板δ=6mm 200×70 21块。
3、换热器所在平台距地面15米高,由于现场狭窄,抽装抽、装换热器芯子吊装使用50T
吊车28个小时。
4、拆除、恢复防爆照明灯4套。
5、以上三层平台E133A/B、E106 3台换热器施工、防爆灯拆、复施工、拆、复栏杆没
有搭设脚手架。
6、换热器管箱、浮头垫片缠绕聚四氟乙烯密封带,每片垫片用密封带8盘,密封带单价6.5元/盘,金属缠绕片缠绕密封带每片用工0.3个。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:004-1
工作内容:
一、二层平台E105A~D(LBES1400-2.0-540-6/25-6Ⅰ) 4台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头;⑵抽、装浮头式换热器芯子。
2、换热器更换垫片,更换数量:Ф1508*1458 12片、Ф1382*1344 4片。
3、换热器管程、壳程进出口处拆除法兰DN250(5.0MPA)8个,拆除管线DN250 12m,拆
DN250闸阀2个。
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4m³,焦块用人工
自平台背至地面用工日12个;我方用人力车把焦块运至垃圾场。
5、换热器芯子抽换用120T吊车26小时。
二、二层平台E104(LBES900-2.1-205-6/25-4)1台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头;⑵抽、装浮头式换热器芯子;3)换热器管程试压。
2、换热器更换垫片,更换数量:Ф999*949 6片、Ф892*856 2片。
3、换热器管程、壳程进出口处拆除法兰DN150(5.0MPA)4个.
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4m³;我方用人力车把焦块运至垃圾场。
5、抽装抽、装换热器芯子吊装使用50T吊车8个小时。
6、本换热器施工没有搭设脚手架。
三、二层平台E103A/B(LBES800-2.0-145-6/25-6Ⅰ) 2台
1、⑴拆、封换热器管箱、大浮头、小浮头;⑵抽、装浮头式换热器芯子;⑶换热器管程、
壳程试压及螺栓清焦。
2、换热器更换垫片,更换数量:NBG13-800-4.0-6B 4片、NBC13-800-4 2片、
NBF13-800-4 2片。
3、换热器管程、壳程进出口处拆除法兰DN100(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量3m³;我方用人力车把焦块运至垃圾场。
5、抽装抽、装换热器芯子吊装使用50T吊车8个小时。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:004-2
工作内容:
四、二层平台E102A/B(LBES1100-1.96-415-6/19-4Ⅰ) 2台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头,封管箱;⑵抽、装浮头式换热器芯
子;3)换热器管程试压。
2、换热器更换垫片,更换数量:NBG13-1100-2.5-4 4片、NBC13-1100-2.5 2片、
NBF13-1100-2.5 2片。
3、换热器管程、壳程进出口处拆除法兰DN250(5.0MPA)4个.
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量3m³;我方用人力车把焦块运至垃圾场。
5、换热器芯子抽换用50T吊车12小时。
五、
1、换热器芯子去清洗,使用拖板车(30T)运输16个小时,25T吊车16个小时,装、卸换热器芯子用工日30个。
2、换热器芯子去清洗吊车装、卸换热器芯子,起重工2个。
3、抽、装换热器芯子拆除、恢复栏杆4处,切割、焊接焊管Φ32*4 42m扁铁—30*3 40m
钢板δ=6mm 200×70 21块;拆、复栏杆没有搭设脚手架。
4、换热器管箱、浮头垫片缠绕聚四氟乙烯密封带,每片垫片用密封带8盘,密封带单价6.5元/盘,金属缠绕片缠绕密封带每片用工0.15个。
5、零工工日单价180元/工日。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:005-1
工作内容:
一、E101A~D(LBES1400-2.23-680-6/19-4Ⅰ) 4台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头,封管箱;⑵抽、装浮头式换热器芯
子。
2、换热器更换垫片,更换数量:NBG13-1400-2.5-4 4片、NBC13-1400-2.5 2片、
NBF13-1400-2.5 2片。
3、换热器管程、壳程进出口处拆除法兰DN350(5.0MPA)4个.
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4m³;我方用人
力车把焦块运至垃圾场。
5、换热器芯子抽换用80T吊车16小时。
二、E122 (TBJS1100-2.5-336-6/25-2Ⅰ)1台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头,封管箱;⑵抽、装浮头式换热器芯
子。
2、换热器更换垫片,更换数量:BCH-7-G-1100-2.5-2B-Ⅲ 1片、BCH-7-C-1100-2.5-2B-
Ⅲ 1片、BCH-7-W-1100-2.5-2B-Ⅲ 1片、、BCH-0-F-1100-2.5-2B-Ⅲ 1片。
3、换热器管程、壳程进出口处拆除法兰DN200(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4m³;我方用人
力车把焦块运至垃圾场。
5、换热器芯子抽换用50T吊车6小时。
三、E123、124 (TBJS900-2.5-195-6/25-4Ⅰ)2台
1、⑴拆换热器管箱、大浮头、小浮头,封小浮头,封管箱;⑵抽、装浮头式换热器芯
子;3)换热器壳程试压。
2、换热器更换垫片,更换数量:BCH-7-G-900-2.5-4A-Ⅲ 4片、BCH-7-C-900-2.5-4A-
Ⅲ 2片、BCH-0-F-900-2.5-4A-Ⅲ 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,每台换热器拆复法兰数量:换
热器管程、壳程进出口处拆除法兰DN100(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4m³;我方用人
力车把焦块运至垃圾场。
5、换热器芯子抽换用50T吊车8小时。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:005-2
工作内容:
四、E131A/B (BIU800-2.5-260-6/19-2Ⅰ)2台
1、⑴拆、封换热器管箱;⑵抽、装U型管式换热器芯子;3)换热器壳程、管程试压
2、换热器更换垫片,更换数量:Ф865*815 6片、Ф987*937 2片。
3、换热器管程、壳程进出口处拆除、恢复并更换垫片,换热器拆复法兰数量:换热器
管程、壳程进出口处拆除法兰DN200(5.0MPA)4个。
4、壳体、管箱、大浮头、小浮头内壁清焦,清焦数量4 m³;我方用人
力车把焦块运至垃圾场。
5、换热器芯子抽换用50T吊车3小时。
五、 换热器芯子去清洗,使用拖板车(30T)运输16个小时,25T吊车装、卸16个小时,装、
卸换热器芯子用工日30个;换热器芯子去清洗吊车装、卸换热器芯子,起重工2个。
六、换热器管箱、浮头垫片缠绕聚四氟乙烯密封带,每片垫片用密封带8盘,密封带单价6.5元/盘,金属缠绕片缠绕密封带每片用工0.15个。
七、E122、E123、124 3台换热器施工没有搭设脚手架。
八、零工工日单价180元/工日。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:换热器检修
签证单号:005-3
工作内容:
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:006
工作内容:
一、 分馏塔T102 塔径Φ5400*59721 (JX-12-01-4003)
1、拆、封人孔 DN600 11个;更换缠绕垫片DN600/PN2.5 11个,垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带6盘,金属缠绕片缠绕密封带每片用工0.1个。
2、拆、封活盘清理检查塔内件及所有塔盘41层双溢流塔盘82个更换人孔螺栓M36*3*195*20 30套。
3、清理八层人字挡板浮阀塔盘Φ5400*3 2套
4、清理集油箱塔板Φ5400*3 2套
5、塔内更换浮阀BDH11*1.5 220件 BDH11*2 800件 更换不锈钢紧固螺栓M12*50 110个,更换塔盘紧固件110个。
6、41层塔盘清焦1877.03㎡;塔壁清焦泥1021.61㎡后用人工磨光机除轻锈810㎡;甩油层内部油槽清焦泥507.7㎡后用人工磨光机除轻锈507.7㎡;柴油下返层内人字挡板清焦泥59.3㎡用人工磨光机除轻锈59.3㎡;顶循环下返层内人字挡板清焦泥59.3㎡用人工磨光机除轻锈59.3㎡;塔底清焦,清焦数量32m³。
7、柴油下返层内制作、安装不锈钢盲板δ=6mm DN150 1个,
8、顶循抽出大阀材质升级,更换阀体Ocr13更换垫片,DN400 4片 更换中压闸阀DN400
9、分馏塔T102塔内壁补焊衬里不锈钢板δ=3mm OCr13,筒体衬板更换2㎡。
二、 汽提塔T103 塔径Φ1200*18038(JX-12-01-4004)
1、拆、封人孔 DN450 3个;更换缠绕垫片DN450/PN2.5 3个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕垫片缠绕
密封带,每片用工0.1个。
2、拆、封活盘6个;清理更换浮阀60个。更换人孔螺栓M33*170 10套
3、6层塔盘清焦13.56㎡;塔壁清焦泥70.2㎡后用人工磨光机除轻锈70.2㎡;塔底清焦,清焦数量2m³。
所有垫片材质详见160万吨延迟焦化装置检修计划书。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:007
工作内容:
1、分馏塔T102集油箱加高焊接δ=3mm不锈钢板Φ3.35,重蜡集液板加高高度0.34m、柴油集液板加高高度0.12m、顶循环集液板加高高度0.8m;制作、安装集油箱不锈钢角钢支撑50*50*3 300mm*8个。
2、分馏塔T102塔内拆除、安装5#角钢8m,拆除、安装重蜡集液板顶盖(δ=5mm钢板Φ3.35)1次。
3、塔内拆除、安装液位浮球阀1个,浮球阀不锈钢杆煨弯1个。管工一人一天 力工2人一天
4、分馏塔T102塔内拆除、恢复无缝管 Φ114*6 6.5m 拆除、换垫、恢复法兰DN100 8个,拆除安装管道支架δ=10mm钢板0.28㎡;气焊工2人一天 力工2人一天
(因管道全部用油焦堵死,用气焊烤出)集油槽内抽水用人工3人一天
(车间检查要求修改于经理安排)
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:008-1
工作内容:
一、原料油缓冲罐/加热炉进料缓冲罐V101 容器直径Φ4200*20300 (JX-12-01-4013)
1、拆、封人孔 DN500 2个;更换缠绕垫片DN500/PN2.5 2个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕密封带每片用工0.1个。
2、罐壁清焦泥180㎡后用人工磨光机除轻锈180㎡。
3、罐底清污垢2m³。更换人孔螺栓M33*170 8套
4、拆除、恢复排空闸阀DN80 300LB 1台,更换垫片DN80 2个,疏通管线,管线内清污垢0.5 m³。
二、原料油缓冲罐/加热炉进料缓冲罐V102 容器直径Φ4200*20300
1、拆、封人孔 DN500 2个;更换缠绕垫片DN500/PN2.5 2个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕密封带每片用工0.1个。
2、罐壁清污泥158㎡后用人工磨光机除轻锈158㎡。
3、罐底清污垢1m³。
4、拆除、恢复排空闸阀DN80 300LB 1台,更换垫片DN80 2个,疏通管线,管线内清污垢0.5 m³。
三、分馏塔顶油气分离器V103 Φ4200*12216卧式(JX-12-01-4014)
1、拆、封人孔 DN600 1个;更换缠绕垫片DN600/PN2.5 2个,垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带6盘,,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清污垢188.7㎡后用人工磨光机除轻锈70㎡。
3、罐底清污垢2m³。更换人孔螺栓M36*195 5套
所有垫片材质详见160万吨延迟焦化装置检修计划书。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:009
工作内容:
一、 燃料气分液罐 V106 Φ1600*5650立式(JX-12-01-4017)
1、拆、封人孔 DN450 1个;更换缠绕垫片DN450/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清污泥32.4㎡后用人工磨光机除轻锈32.4㎡。
3、罐底清污泥1m³。更换人孔螺栓M33*170 4套
二、 封油罐 V701 Φ3200*5650(JX-12-01-4047)
1、拆、封人孔 DN600 1个;更换缠绕垫片DN600/PN2.5 1个,垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带6盘,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清污垢48㎡后用人工磨光机除轻锈48㎡。
3、罐底清污垢2.5m³。
4、我方用8T板车把污垢运至垃圾场,用汽车台班0.5个,用人工装卸车,用人工4个.
三、 蒸汽分水器 V702 Φ1000*2135立式(JX-12-01-4048)
1、拆、封人孔 DN450 1个;更换缠绕垫片DN450/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
四、净化风罐 V703 Φ2600*7652立式(JX-12-01-4049)
1、拆、封人孔 DN500 1个;更换缠绕垫片DN500/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清灰、清油泥73.08㎡。
3、清理内部污垢0.5 m³
4、更换人孔螺栓M33*170 4套
所有垫片材质详见160万吨延迟焦化装置检修计划书。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:010
工作内容:
一、非净化风罐 V704 Φ2600*7652立式(JX-12-01-4050)
1、拆、封人孔 DN500 1个;更换缠绕垫片DN500/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清灰、清油泥73.08㎡。
3、、清理内部污垢0.5 m³更换人孔螺栓M33*170 4套 M27*260 3套
二、火炬分液罐 V705 Φ2400*10300卧式(JX-12-01-4051)
1、拆、封人孔 DN500 1个;更换缠绕垫片DN500/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
2、罐壁清污垢85.5㎡后用人工磨光机除轻锈85.5㎡。
3、罐底清污垢2m³。更换人孔螺栓M33*170 4套
4、拆除、恢复排空闸阀DN50 300LB 1台,更换垫片DN50 2个,疏通管线,管线内清焦0.1 m³。
三、轻污油罐 V706 Φ2000*8170地下卧式(JX-12-01-4052)
1、拆、封人孔 DN500 1个;更换缠绕垫片DN500/PN2.5 1个。垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带5盘,金属缠绕片缠绕密封带每片用工0.1个。
所有垫片材质详见160万吨延迟焦化装置检修计划书。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:塔、容器检修
签证单号:011
工作内容:
一、分馏塔塔底过滤器 SR101AB 2台(JX-12-01-4054)
1、拆、封过滤器封头DN900 2个;更换缠绕垫片DN900/PN2.5 2个,垫片缠绕聚四氟乙烯密封带保护,每片垫片用密封带6盘,金属缠绕片缠绕密封带每片用工0.1个。
2、抽装筒袋式过滤器芯子(DN900)2个。
3、滤芯和壳体清焦数量2m³。更换人孔螺栓M27*190 8套
4、人工清洗过滤器芯子(DN900)2个。
5、拆除、恢复排空闸阀DN50 300LB 2台,更换垫片DN50 4个,疏通管线,管线内清焦0.2m³。
6、06-011子项密封带全部乙方自购
所有垫片材质详见160万吨延迟焦化装置检修计划书。
项目部(公章)
分包单位(公章)
专业工程师:
分包人项目经理:
施工经理:
项目经理:
分包人现场代表:
项目部经营造价人员:
分包人结算人员:
分包工程签证单
年 月 日
项目名称:青岛石化2012年检修项目
装置名称:焦化装置
专业名称:安全阀JX-12-01-4156
签证单号:012
工作内容:
一、 1、分馏塔T102塔顶60.5m拆除、安全阀DN250*350 150LB 2台,因120T吊车接副杆未接上,在接副杆之前使用我方8T板车拉垫板4块运至现场,汽车台班0.3个、人工2个。(注9月3号120T吊车到现场我方用人工4个协助120T吊车接副杆9小时 、未接上副杆,9月4号我方用人工4个协助接副杆4.5小时,结果安全阀没拆、120T吊车一切费用我方该不承担,使用我方人工6个)用260T吊车拆安全阀、因吊车高度不够,我方采取许多安全施工措施,将安全阀落地、所用工具人工搬运至塔顶、零工6个、塔顶60.5m安全阀恢复、使用260T吊车4个小时;塔顶上恢复、安装安全阀时因260T吊车吊不到位置,我方在塔顶上焊接龙门架DN100管4米,用吊链人工移至安装位置,人工拖移安全阀用工14个;我方在塔顶搭设双排脚手架防护6㎡。更换 垫片DN350/150LB 2个,更换垫片DN250/150LB 2个。
二、 1、V106 拆除、恢复安全阀DN80*100 150LB 2台,更换垫片DN80/150LB 2个,更换
垫片DN100/150LB 2个。
2、V105 拆除、恢复安全阀DN100*150 150LB 2台,更换垫片DN100/150LB 2个,更换
垫片DN150/150LB 2个。
3、V703 拆除、恢复安全阀DN25*50 150LB 2台,更换垫片DN25/150LB 2个,更换
垫片DN50/150LB 2个。
4、V704 拆除、恢复安全阀DN25*50 150LB 2台,更换垫片DN25/150LB 2个,更换
垫片DN50/150LB 2个。
5、P112B 拆除、恢复安全阀DN100*150 300LB/150 LB 1台,更换垫片DN100/300LB 1
个,更换垫片DN150/300LB 1个。
6、P112A拆除、恢复安全阀DN100*150 300LB/150 LB 1台,更换垫片DN100/300LB 1
个,更换垫片DN150/300LB 1个。
7、我公司把安全阀送去甲方阀门校验处校验(不属本公司工作量),使用8T板车运输2个台班,25T吊车4小时,装、卸阀门用工日4个。
8、我公司把安全阀从甲方阀门校验处运回,使用8T板车运输2个台班,25T吊车4小时,装、卸阀门用工日4个
9、以上所有垫片都用聚四氟乙烯密封带保护,用人工2个。新添双头螺栓M16*90\20套、M20*100/32套
三、安全阀去校验吊车装、
展开阅读全文
