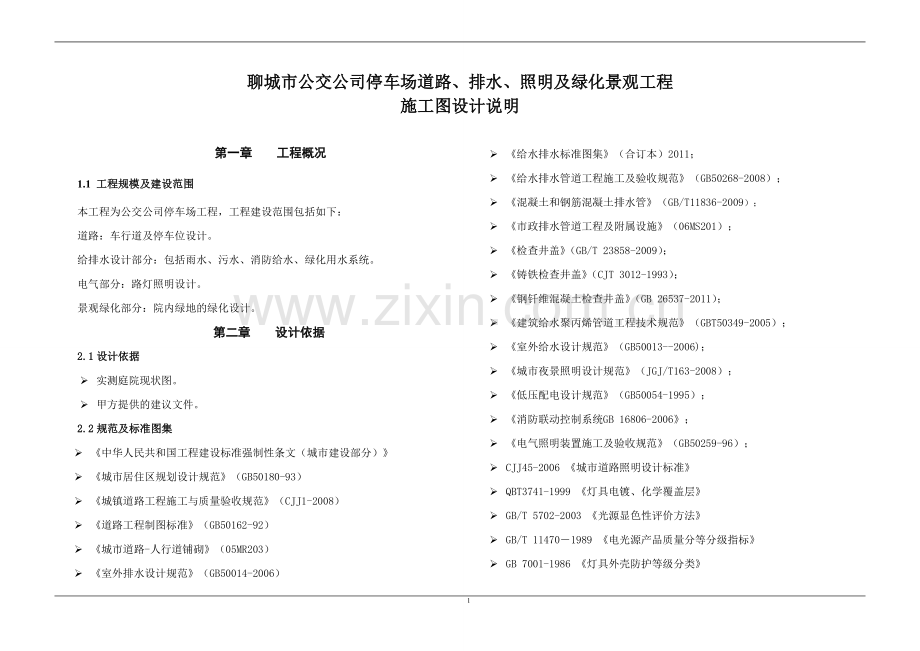

聊城市公交公司停车场道路、排水、照明及绿化景观工程
施工图设计说明
14
第一章 工程概况
1.1 工程规模及建设范围
本工程为公交公司停车场工程,工程建设范围包括如下:
道路:车行道及停车位设计。
给排水设计部分:包括雨水、污水、消防给水、绿化用水系统。
电气部分:路灯照明设计。
景观绿化部分:院内绿地的绿化设计。
第二章 设计依据
2.1设计依据
Ø 实测庭院现状图。
Ø 甲方提供的建议文件。
2.2规范及标准图集
Ø 《中华人民共和国工程建设标准强制性条文(城市建设部分)》
Ø 《城市居住区规划设计规范》(GB50180-93)
Ø 《城镇道路工程施工与质量验收规范》(CJJ1-2008)
Ø 《道路工程制图标准》(GB50162-92)
Ø 《城市道路-人行道铺砌》(05MR203)
Ø 《室外排水设计规范》(GB50014-2006)
Ø 《给水排水标准图集》(合订本)2011;
Ø 《给水排水管道工程施工及验收规范》(GB50268-2008);
Ø 《混凝土和钢筋混凝土排水管》(GB/T11836-2009);
Ø 《市政排水管道工程及附属设施》(06MS201);
Ø 《检查井盖》(GB/T 23858-2009);
Ø 《铸铁检查井盖》(CJT 3012-1993);
Ø 《钢钎维混凝土检查井盖》(GB 26537-2011);
Ø 《建筑给水聚丙烯管道工程技术规范》(GBT50349-2005);
Ø 《室外给水设计规范》(GB50013--2006);
Ø 《城市夜景照明设计规范》(JGJ/T163-2008);
Ø 《低压配电设计规范》(GB50054-1995);
Ø 《消防联动控制系统GB 16806-2006》;
Ø 《电气照明装置施工及验收规范》(GB50259-96);
Ø CJJ45-2006 《城市道路照明设计标准》
Ø QBT3741-1999 《灯具电镀、化学覆盖层》
Ø GB/T 5702-2003 《光源显色性评价方法》
Ø GB/T 11470-1989 《电光源产品质量分等分级指标》
Ø GB 7001-1986 《灯具外壳防护等级分类》
Ø CIE 127-1997 《发光二极管测试方法》
Ø SJ/T 2355-2005《半导体发光二极管测试方法》
Ø GB 7000.1-2002《灯具一般安全要求与试验》
Ø GB7000.5-2005 《道路与街道照明灯具安全要求》
Ø EN61347《光源控制器、通用及安全性要求;LED模组用直流或交流电子控制器的特别要求》
Ø EN61000-3《电磁兼容(EMC),谐波限制;额定电流≤16A的低压设备电压波动和闪烁的限制》
Ø 10系列山东省建筑标准设计图集《ZH型玻璃钢整体式化粪池选用及安装》(L10ST28);
Ø 《城市绿化工程施工及验收规范》CJJ75-97;
Ø 其它有关国家、地方法律、法规。
2.3 设计主要技术参数
生活排水系统:
污水经化粪池处理后,排入市政排水系统。
化粪池:成品玻璃钢化粪池(2#)。
化粪池为粪便污水和生活废水合流,设计清掏周期为360天一次;井盖建议采用加锁重型双层井盖及井座。化粪池具体位置可按现场实际情况进行适当调整。
第三章 道路工程
本停车场内道路中心线依据规划道路中心线设计,本次定线以中间主路以0.03%的纵坡由北向南坡向设计。以中间主路为基准,以0.5%的坡度坡向东西两侧。
3.1平面竖向设计
根据甲方提供的规划平面图,平面竖向设计根据规划资料及实测现状高程,考虑衔接相交道路,结合周边建筑物室外地坪标高考虑区域排水的顺畅性及土方等因素,进行竖向高程设计,详见《平面竖向设计图》。
3.2路基工程
Ø 压实度(重型击实标准)
路基应分层压实、均匀密实。
路基压实度表(车行道及停车位)
填挖类别
路床顶面以下深 度
(m)
压实度
(%)
填 料
最小强度CBR值(%)
填方
0~0.30
≥95
8
0.30~0.80
≥95
5
0.80~1.50
≥93
4
>1.50
≥92
3
零填及挖方
0~0.30
≥95
8
0.3~0.8
≥93
5
Ø 土基回弹模量(不利季节)
路床顶面回弹模量≥30MPa。
Ø 特殊路基处理
路基如局部土基含水量过大不易压实,可采取翻晒的措施,如有其它特殊情况,经建设单位同意后,可采用换填或掺灰处理。
3.3路面工程及附属设施
Ø 车行道及停车位结构
20cmC35混凝土(光面)
15cm3:7灰土上基层
15cm3:7灰土下基层
路基处理达到规定压实度
Ø 铺装结构:
6cm混凝土砖
3cm1:3干硬性水泥砂浆结合层
100cmC20细石混凝土
路基处理达到规定压实度
第四章 给排水工程设计
4.1排水管道横向位置及排水方向
院内雨水考虑节能减排以及海绵城市的理念,采用缘石预留孔流入生态下沉式绿地内,加大渗流、净化雨水,通过雨水井比绿地高3cm的原则(雨水井盖比硬化路面低),在保持尽可能保留水分原地下渗的同时以及下暴雨时又能确保多余雨水溢流入雨水检查井内由设计雨水管道排出进入市政管网。
污水因建筑污水出口未定,暂按一侧布置,待施工时确定建筑污水出口预留接入污水设计管道内。
给水主要考虑场区内浇灌、车辆加水、清洗车辆、生活用水以及消防等方面,因现状市政给水管网未贯通,设计中考虑先行设置两趟给水管道,其中消防、生活用水在市政给水管网建立后,接入市政管网。其中消防设计流量为35L/s,由现状井水供给解决,确保有足够水量及潜水泵(工作杨程不低于10m)以满足使用要求。
4.2管材、接口及基础
4.2.1雨水管道采用D600mm、D800mmⅡ级钢筋混凝土承插口管,橡胶圈接口,砂石基础。
4.2.2污水管道直径采用DN400mm,环刚度等级SN12.5的HDPE双平壁钢塑复合缠绕管,管材不得添加回收料,接口采用热收缩带或电热熔带接口,砂石基础。
4.2.3给水管直径DN32mm、DN100mm聚丙烯(PP-R)管道,接口形式为热熔连接,基础采用砂石基础。
4.3检查井
4.3.1集水管D300的采用井身尺寸为340mm×640mm的平篦式单箅雨水口,井圈及井盖板均采用标准重型球墨铸铁产品,材料:球墨铸铁QT500-7;具体详见《集水井结构图》及《集水井井口、井盖板》。
4.3.2用于绿化带内雨水管D300采用井身尺寸为610mm×610mm圆花篦雨水检查井,井圈采用标准重型球墨铸铁产品,材料:球墨铸铁QT500-7;井盖板采用厂家生产的标准钢纤维砼B125级产品,符合《钢纤维混凝土检查井盖》(GB 26537-2011)的规定。具体详见《圆形井口、井盖板》。用于车行道边D400、D600雨水管采用井身尺寸为1000mm×1000mm的检查井,井盖采用方花箅井盖,设置沉泥槽。井圈及井盖板均采用标准重型球墨铸铁产品,材料:球墨铸铁QT500-7。具体详见《花篦雨水检查井结构图》及《花篦井口、井盖板》。
4.3.3污水管采用井身尺寸为φ700mm实篦检查井,井盖采用圆实篦井盖。井圈及井盖板均采用标准重型球墨铸铁产品,材料:球墨铸铁QT500-7。具体详见《污水检查井结构图》及《圆形井口、井盖板》。
4.3.4给水管直径DN32mm、DN200mm时采用井身尺寸为1200mm×1200mm实篦式圆形井盖阀门井,并在井底设置集水坑。阀门井井圈及井盖板均采用标准重型球墨铸铁产品,材料:球墨铸铁QT500-7;符合《铸铁检查井盖》(CJT 3012-1993)的规范要求。
4.3.5井身采用M7.5水泥砂浆砌MU10砖,井内、外壁均全高抹面厚2cm;座浆厚2cm;抹面、座浆、抹三角灰均用1:2防水水泥砂浆,井座基础采用C20细石混凝土,砌体水平灰缝的砂浆饱满度不得小于100%,竖缝宜采用挤浆或加浆方法,不得出现亮缝,严禁用水冲浆灌缝。
其他未尽事宜参相关规范及标准图集。
4.4沟槽开挖及回填
沟槽开挖放坡坡度根据现场具体土质情况按施工规范确定,用机械开挖时,应保留不小于0.2m 土层用人工清槽,且不得超挖,如若超挖应用砂石将超挖部分回填密实。施工前应根据现场情况做好降水措施,当沟槽内有地下水时,必须将地下水降至槽底以下不小于0.5m,做到干槽施工。
从管底基础至管顶0.5m范围内,沿管道、检查井两侧必须采用人工对称、分层回填压实,严禁用机械推土回填。管顶0.5m以上沟槽可采用机械回填时,应从管轴线两侧同时均匀进行,做到分层(每层200mm)回填、夯实(碾压)。回填用原沟槽土内不得含有机物及大于50mm的大块砖、石、硬块。
检查井周围回填时,回填材料采用3:7灰土,分层回填夯实,回填宽度不小于0.4m。
² 沟槽在路基范围内:管道沟槽、检查井等周围的回填土的压实度应符合表1的规定。填料最大粒径应小于50mm。当沟槽回填压实确实有困难时,上路床以下的回填土可按相关管道设计或施工规范的规定执行。
² 沟槽在路基范围外:管道沟槽、检查井周围回填严格按照《给水排水管道工程施工及验收规范》(GB 50268-2008)执行。
管道沟槽、检查井等周围的回填应符合下列规定:1)井室周围的回填,应与管道沟槽回填同时进行,不便同时进行时,应留台阶形接茬;2)井室周围回填压(夯)实时应沿井室中心对称进行,且不得漏夯;3)回填材料压实后应与井壁紧贴。4)严禁在槽壁取土回填。
承插口钢筋混凝土管道(Ⅱ级)设计地基承载力特征值取fak≥100kPa,HDPE双平壁钢塑复合缠绕管设计地基承载力特征值取fak≥100KPa。当地基承载力小于设计要求时,须对地基先行加固处理再铺设基础层。
4.5防坠网
为防止检查井井盖缺失或破损后,行人经过时不慎坠入井内造成事故,在检查井井口处增设防坠网。
Ø 防坠网要求
防坠网网绳为高强度聚乙烯等耐潮防腐材料;网体的网绳直径:8毫米;所有网绳由不小于3股单绳制成,单绳拉力大于1600N;防坠网的直径600—800毫米,其网目边长不大于10厘米,承重不低于300千克;网绳断裂强力:≥3000N;耐冲击:≥500焦耳,网绳不断裂。
Ø 不锈钢螺杆要求
材质为304不锈钢,前端带挂钩;挂钩闭合度330度,螺杆直径10毫米,长度420毫米。
Ø 安装要求
不锈钢螺杆安装在混凝土圈梁处,不锈钢螺杆与混凝土圈梁一同预制,在圈梁确定8个螺杆孔位,沿圆周均分且在同一水平面上;螺杆伸出井座6.5cm,挂钩部位呈圆形,内空直径4cm;防坠网挂于圆形钩内,并固定稳。
Ø 验收标准
用150千克重物置于网中2—3分钟后取出。检查井筒壁、螺杆和防坠网;井筒壁无破损,不锈钢螺杆条不松不折,防坠网无破裂,为合格者。
G 防坠网及不锈钢螺杆需每年定期检查,若发现防坠网老化破损、挂钩脱落不牢应及时更换,防坠网的使用寿命由厂家根据耐久性试验确定(不少于10年),应每年定期进行检测,破损及到期之前应更换。
G 设计未尽事宜,严格按照《给水排水管道工程施工及验收规范》(GB 50268-2008)执行。
第五章 景观绿化
一、 总种植要点
(一) 主要绿化分类种植要点
1、 孤立树栽植
孤立树树穴比一般树栽植应挖的更大一些,土壤要更肥沃一些。根据构图要求,要调整好树冠的朝向,把最美的一面向着空间最宽最深的一方。栽植时对树形态的处理,一切以造景的需要为准。
2、 树丛栽植
树丛中央要载最高的和直立的树木,树丛外沿可配较矮的伞型和球型的植株。树丛中个别树木采取倾斜姿势栽种时,一定要向树丛外倾斜,不得反向树丛中央斜去。树丛内最高最大的主树,不可斜栽。树丛内植株间的株距不应一致,要有近有远,有散有聚。栽的最密时,可以土球挨土球,不留间距。
3、 风景林栽植
风景林一般用树形高大雄伟或比较独特的树种群植而成。风景林栽植施工中应注意以下三方面的问题:
(1)林地整理:在绿化施工开始的时候,首先要清理林地,地上地下的废弃物、杂物、障碍物等都要清除出去,将杂草翻到地下,把地下害虫的虫卵、幼虫和病菌翻上地面,经过高温和日照将其杀死。减少病虫对林木危害,提高林地树木的成活率。土质瘠瘦密实的,要结合翻耕松土,在土壤中掺和有机肥料。
(2)林缘放线:林地准备好后,应根据设计图纸将风景林的边缘范围线测设到林地地面上。放线方法可采用坐标方格网法。林地范围以内树木种植点分规则式和自然式两种方式,规则式种植点可以按设计株行距以直线定点,苗木规格要求统一。自然式终止点的确定则允许现场施工时按树丛栽植法灵活定点,苗木规格可按工程量表中的规格范围采购,苗木宜大中小搭配,构成风景林的层次感。
4. 道路绿化栽植
种植点与道牙石之间的距离不得小于0.5m。栽植行道树时要注意解决好与地上地下管线的冲突,保证树木与各种管线之间有足够的安全距离。道路绿化种植选苗时,应力求做到苗木规格统一、分支点高度统一、行车树枝下高度不小于2.5m。栽植要求树干挺直整齐,种植后应用护树架支护,以防树木倾倒或倒下。
5. 旱生植物
旱生植物大多数不耐水湿,因此,栽种旱生植物的基质就一定要透水性较强。如栽植多桨植物或肉质根系的花木一般要用透水性好的沙土,且种植地排水要良好,不积水及不低洼。一些耐旱而不耐湿的树木,如黑松、雪松、造型黑松、油松、紫薇等,一般都要将种植点抬高,或要求地面排水系统完善,保证不受水淹。
6. 草坪栽植
(1)场地准备:
1)土层厚度:草坪植物的根系80%分布在40cm以上的土层中,而且50%以上是在地表以下20cm的范围内。为了使草坪保持优良的质量,减少管理费用,应尽可能使土层厚度达到40cm左右,最少不小于30cm。
2)土地的平整与耕翻:首先清除杂草与杂物,便于土地平整与耕翻,更主要是消灭多年生杂草,必要时可使用灭生性的内吸传到型除草剂,使用后两周可开始种草。然后初步平整场地,施基肥及翻耕,土质欠佳或杂土过多的地方应换土,最后进行再平整。为确保新铺草坪的平整,在换土或翻耕后应灌一次透水或液压2遍,使坚实不同的地方能显出高低,以利于最后平整时加以调整土地。压实平整后,相邻硬质地面交接处的种植土应低于硬质地面5cm。
3)排水系统:理想的缓坡草坪应中部稍高,逐渐向四周或边缘倾斜,草坪排水坡度为3%较适宜,最小不低于1%,最大坡度不超过45°。
(二)其他种植要点
(1)严格按工程量表规格购苗,应选择根系发达、枝干健壮、树型优美、无病虫害的苗木,大苗移植尽量减少截枝量,严禁出现没枝的单干树木。
(2)规则式种植的乔灌木,同一树种规格大小应统一。丛植和群植乔灌木应高低错落,灵活布置。
(3)分层种植的花带、植物带边缘轮廓种植密度应大于规定密度,在总数量不变的情况下,施工中适当调整,平整线性应流畅,边缘成弧形。高低层次分明,且与周边点缀植物高差不少于30cm。
(4)整形装饰篱苗木规格大小应一致,修剪整形的观赏面应为圆滑曲线弧形,起伏有致。
(5)裸根苗木必须当天种植。裸根苗木自起苗开始暴露时间不宜超过8h, 当天不能种植的苗木应进行假植。
(6)带土球小型花灌木运至施工现场后应紧密排码整齐,当日不能种植时应喷水保持土球湿润。
(7)草皮移植平整度误差以目测平整,满足排水坡度为准。
(8)工程量表中所规定的冠幅,是指乔木修剪小枝后大枝的分枝最低幅度或灌木的叶冠幅。而灌木的冠幅尺寸是指叶子的丰满部分。只伸出外面的两三个单枝不在冠幅所指之内,乔木也应尽量多留些枝叶。
(9)工程量表中为修剪后乔木和冠幅,但要求竖向造型乔木,如:木槿、雪松、黑松、银杏等不能去掉主树梢。
(10)种植植物时发现电缆、管道、障碍物等要停止操作,及时与有关部门协商解决。
(11)各地被植物的种植点距路缘石等铺装边缘的距离根据植物的冠幅而定,最小距离>10cm。
三、苗木的土壤、土球、树穴的要求说明
1、土壤要求
(1)对草坪、花卉种植地及播种地应施基肥,翻耕25~30cm,搂平耙细,去除杂物,平整度和坡度应符合设计要求。
(2)植物生长最低种植土层厚度应符合下表规定:
植被类型
草本花卉
草坪地被
小灌木
大灌木
浅根乔木
深根乔木
土层厚度
30 cm
30 cm
45 cm
60 cm
90 cm
150 cm
2、树穴要求
(1)种植穴、槽定点放线应符合设计图纸,要求位置必须准确,标记明显。
(2)种植穴定点时应标明中心点位置,种植槽应标明边线。
(3)土层干燥地区应在种植前水浸树穴。
(4)树穴应施入腐熟的有机肥作为基肥。选择基肥不得带有难闻的刺激气味。
(5)树木定点遇有障碍物影响株距时,应与设计单位取得联系进行适当调整。
(6)挖种植穴、槽的大小,应根据苗木根系、土球直径和土壤情况而定。穴、槽必须垂直下挖,上口下底相等,规格应符合下表要求。
常绿乔木类种植穴规格(单位:cm)
树 高
土球直径
种植穴深度
种植穴直径
150
40~50
50~60
80~90
150~250
70~80
80~90
100~110
250~400
80~100
90~110
120~130
400以上
140以上
120以上
180以上
落叶乔木类种植穴规格(单位:cm)
胸 径
种植穴深度
种植穴直径
胸径
种植穴深度
种植穴直径
2~3
30~40
40~60
5~6
60~70
80~90
3~4
40~50
60~70
6~8
70~80
90~100
4~5
50~60
70~80
8~10
80~90
100~110
花灌木类种植穴规格(单位:cm)
冠 径
种植穴深度
种植穴直径
200
70~90
90~110
100
60~70
70~90
绿篱类种植槽规格(单位:cm)
种植方式
苗高
深x宽
单 行
双 行
50~80
40x40
40x60
100~120
50x50
50x70
120~150
60x60
60x80
3.基肥
(1)种植基肥:要求采用沤腐熟的有机肥或商品有机肥,基肥质量需符合《有机肥农业行业标准》(NY525—2012)的规定。使用复合肥作追肥的,复合肥质量需符合《复合肥国家标准》(GB15063—2001)的中浓度复合肥。
四、苗木规格指标
1、品种、规格
苗木品种规格见工程量表。表中规格为苗木种植时的规格:
(1)高度:为苗木种植时自然或人工修剪后的高度、要求乔木尽量保留顶端生长点。表中所列示的花树木高度范围内,应每种高度都有,并结合植物造景进行高低错落搭配。
(2)胸径:为所植乔木离地面1.3m处的平均直径,种植时最小不能小于表中规格。
(3)地径:为所种植苗木地面处树干的平均直径,种植时最小不能小于表中规格。
(4)冠幅:为种植时花树木经常规处理后、交叉垂直两个方向上的平均枝冠直径。在保证花树木能够移植成活和满足交通运输的前提下,应尽量保留花树木原有冠幅,利于绿化尽快见效。
2、树木、花质量
(1)所有树木、花必须健康、新鲜、无病虫害、无缺乏矿物质症状,生长旺盛而不老化,树皮无人为损伤和虫眼。
(2)所有苗木的冠型应生长茂盛,分枝均衡,整冠饱满,能充分体现个体的自然景观美。乔木要求枝叶茂密、层次分明、冠型均匀,无明显损伤。灌木要求植株姿态自然、优美,生长均匀,无明显病虫害。
(3)严格按设计规格选苗,花灌木尽量选用容器苗,地苗尽量用假植苗,应保证移植根系完好,带好土球,包装结实牢靠。
(4)截干乔木锯口处要干净、光滑、无撕裂或分裂。正常截口处理按《木本园林植物修剪技术规范》执行。
五、绿化养护
养护期内,应及时更新复壮受损苗木等,并能依照设计意图,按植物生长特性:喜阳、喜阴、耐旱、耐湿等分别养护,且据植物生长不同阶段及时调整,保持丰富的层次和群落结构。在养护期内负责清除杂物。浇水保持土壤湿润、追肥、修剪整形、抹不定芽、防风、防治病虫害(应选用无公害农药)、除杂草、排漬除涝等。
(1)追肥:主要追施氮肥和复合肥,草地追肥多为氮肥,结合种植土实际情况施用基肥。
(2)抹不定芽及保主枝:对行道树,如为截干乔木,成活后萌芽很不规则,这时应该在设计枝下高以下部分将全部不定芽抹掉,在枝下高以上选3~5个生长健壮、长势良好,有利于形成均匀冠幅的新芽保留,将其余的抹掉。其余乔灌木依造景需要去新芽,以利于形成优美树形为准。
(3)绿化养护质量要求达到当地园林绿化管养规范。
六、绿化施工注意事项
(1)绿化施工要求施工单位在挖穴时注意地下管线走向,遇地下异物时做到“一探、二试、三挖”,保证不挖坏地下管线和构筑物,同时,遇有问题应及时向工程监理单位、设计单位、及工程主管单位反映,以使绿化施工符合现场实际。
(2)行道树绿带上方不宜设置架空线。必须设置时,应保证架空线下有不小于9m的树木生长空间。
树木与架空电力线路导线的最小垂直距离应符合《城市道路绿化规范与设计规范》中的下列规定。
树木与架空电线导线的最小垂直距离(单位:m)
电压(kv)
1~10
35~110
154~220
330
最小垂直距离(m)
1.5
3.0
3.5
4.5
(3)如遇绿化施工图有与现场不符处,应及时反映给设计单位,以便及时处理。
(4)行道树与相关建筑、管线距离见下列各表。
树木与地下管线外缘最小水平距离间距(单位:m) 表1
管 线 名 称
距乔木中心距离(m)
距灌木中心距离(m)
电力电缆
1.0
1.0
电信电缆(直埋)
1.0
1.0
电信电缆(管道)
1.5
1.0
给水管道
1.5
—
雨水管道
1.5
—
污水管道
1.5
—
燃气管道
1.2
1.2
热力管道
1.5
1.5
排水盲沟
1.0
—
(5)当遇到特殊情况不能达到表1中规定的标准时,其绿化树木根颈中心至地下管线外缘的最小距离可采用表2的规定。
木根颈中心至地下管线外缘最小水平距离间距(单位:m)表2
管 线 名 称
距乔木根颈中心距离(m)
距灌木根颈中心距离(m)
电力电缆
1.0
1.0
电信电缆(直埋)
1.0
1.0
电信电缆(管道)
1.5
1.0
给水管道
1.5
1.0
雨水管道
1.5
1.0
污水管道
1.5
1.0
树木与其他设施最小水平距离间距(单位:m)
设 施 名 称
距乔木中心距离(m)
距灌木中心距离(m)
低于2m的围墙
1.0
一
挡土墙
1.0
一
路灯杆柱
2.0
一
电力、电信杆柱
1.5
一
消防龙头
1.5
2.0
测量水准点
2.0
2.0
七、树木支护要求
(1)需设置护树架的种植类型有:
1)属行列式规则种植的乔木,如行道树、树阵等。
2)超大规格的孤植树、名木古树等大树。
(2)护树架为圆木、竹竿或拉索等方式,护树架支撑高度宜为树高的1/2~1/3。
(3)重点绿化工程可运用树木地下支撑的方式,即井字形与地锚型,可避免树木的完整形态受影响,充分展示树木本来的完美姿态。
第七章 施工要点
7.1路基施工
Ø 质量标准
土质路基经压实后,表面应无显著轮迹、翻浆、起皮、波浪等现象,路堤边坡应密实、稳定、平顺等。(管道周围施工时采取适当的保护措施)
路床平整度: ≤15mm
路床纵断高程: +10 ~ -20mm
路床中线偏位: ≤30mm
路床宽度:不小于设计值+B(施工时必要的附加宽度)
路床横坡:±0.3%且不反坡
路床顶面回弹模量值≥30MPa (不利季节)
7.1.1挖方路基
Ø 挖土时应自上向下分层开挖,严禁掏洞开挖。作业中断或作业后,开挖面应做成稳定边坡。机械开挖作业时,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在距直埋缆线2m范围内必须采用人工开挖。严禁挖掘机等机械在电力架空线路下作业。需在其一侧作业时,垂直及水平安全距离应符合《城镇道路工程施工与质量验收规范》(CJJ1-2008)表6.3.10的规定。
7.1.2填方路基
Ø 填方路基应优先选用级配较好的砾类土、砂类土等粗粒土作为填料,填料最大粒径小于150mm。路床填料最大粒径小于100mm。最小强度应符合表1的规定。
Ø 强膨胀土、泥炭、淤泥、有机质土、冻土(及含冰的土)、易溶盐超过允许含量的土以及液限大于50%、塑性指数大于26的细粒土等,不得直接用于填筑路基。当采用细粒土填筑路基时,填料最小强度应符合表1的规定。当不能满足要求时,可采用石灰、水泥或其他稳定材料进行处治。
Ø 当地面横坡缓于1:5时,在清除地表草皮、腐殖土后,可直接在天然地面上填筑路基。
Ø 当地面横坡为1:5~1:2.5时,原地面应开挖台阶,台阶宽度不小于2m,并应设置2%的反向坡;
7.1.3特殊部位的路基填筑与压实
Ø 与相邻路基存在显著刚度差异或不均匀连续的特殊部位,路基应充分压实,使其在一定范围内与周边路基的强度和刚度基本一致。
7.1.4地基表层处理
Ø 路基施工前,必须清表20cm,清除地表草皮、腐殖土,并应将现状地面上的积水排除、疏干,将树根坑、井穴、坑等进行技术处理,再将地面整平。
6. 7.2 3:7灰土下、上基层
路基通过验收后,方可施工3:7灰土下、上基层。
Ø 材料要求
1.石灰用1~3级的新灰,石灰的技术指标应符合《城镇道路工程施工与质量验收规范》(CJJ1-2008)表7.2.1的规定。
2.土采用塑性指数10~15的粉质黏土、黏土。土中的有机物含量小于10%。
3.水应符合国家现行标准《混凝土用水标准》JGJ 63的规定。
Ø 质量标准
压 实 度:≥97%(上基层)、 95%(下基层)
平 整 度:≤15mm
纵断高程:±20mm
中线偏位:≤20mm
横 坡:±0.3%且不反坡
厚 度:±10mm
宽 度:不小于设计规定+B(施工时必要的附加宽度)
7d龄期的无侧限抗压强度R≥0.8Mpa
表面应平整、坚实、无明显轮迹、推移、裂缝,接茬平顺,无贴皮、散料。
7.3水泥混凝土面层
7.3.1质量标准:
纵断高程(mm):±15
中线偏位(mm): ≤20
宽度(mm): 0~20
横坡:±0.3%且不反坡
7.3.2主要材料要求
水泥
采用42.5级以上道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥。水泥的物理性能和化学成分应符合《通用硅酸盐水泥》GB175-2007国家标准 的规定。
细集料
细集料采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂。
粗集料
粗集料应采用碎石、砾石、破碎砾石,其质地应坚硬、耐久、洁净,并具有良好级配。并应符合《城镇道路工程施工与质量验收规范》(CJJ1-2008)表10.1.2-1的规定。城市快速路、主干路、次干路及有抗(盐)冻要求的次干路、支路混凝土路面使用的粗集料级别不应低于Ⅰ级。Ⅰ级集料吸水率不应大于1.0%,Ⅱ级集料吸水率不应大于2.0%。
水
水应符合国家现行标准《混凝土用水标准》(JGJ 63)的规定。宜采用饮用水及不含油类等杂质的清洁中性水,PH值为6-8。
7.3.3 施工注意事项
混凝土拌和物的稠度试验采用坍落度宜为10~25mm,坍落度小于10mm时应采用维勃稠度仪测定,维勃时间宜为10s~30s。
混凝土最大水灰比不应大于0.46,有抗冰冻要求和抗盐冻要求时应采用0.42和0.40.
混合料的原材料按质量计的称量允许误差不应超过下列规定:水泥:±1%;粗集料:±2%;水:±1%。
对混合料的振捣,每一位置的持续时间,应以混合料停止下沉,不再冒气泡并泛出水泥砂浆为准,不宜过振。用平板板式振捣器时不宜少于15s,水灰比小于0.45时不宜少于30s;用插入式振捣器不宜少于30s。当采用两种振捣器配合使用时,应先用插入式振捣器,后用平板式振捣器振捣。振捣时应辅以人工找平,并应随时检查模板有无下沉、变形或松动。
水泥混凝土板常温施工抹面完毕后,应及时养护。
纵缝间距应按设计要求设置,纵向缩缝或施工缝应平行于路中线。纵向缩缝应采用切缝法,在混凝土强度达到设计强度的25%~30%时,用切缝机切割,切割产生的粉末在其干燥前清除干净。纵向施工缝采用平缝,在浇筑邻板时对已浇筑的混凝土板的缝壁涂刷沥青,并应避免涂在拉杆上。
胀缝垂直于路面中心线,缝壁必须垂直。胀缝缝隙宽度必须一致,缝中不得连浆。缝隙下部按设计要求设置膨胀板,上部预埋木制临时嵌缝条,在面板收水抹面时轻轻提起取出,留作浇灌填缝料。
横向缩缝与路面中心线垂直。横向缩缝应采用切缝法,在混凝土强度达到设计强度的25%~30%时,用切缝机切割。
缝槽应在混凝土养生期满后及时填缝。填缝前必须清洁缝内杂物,并使用压力不小于0.5MPa的压力水和压缩空气彻底清除缝中尘土及其他污染物,确保缝壁及内部清洁干燥。填缝材料应与混凝土缝壁粘附紧密不渗水。
在填缝养生期间应封闭交通。
7.3.4面层防滑、平整度要求
水泥混凝土路面竣工时的表面抗滑构造深度应均匀、不损坏构造边棱、耐磨抗冻。抗滑构造深度应满足以下规定:
按城市主干路:0.7mm—1.1mm
面层平整度可用3m直尺检测,3m直尺最大间隙应满足以下规定:
主干路:≤3mm
其它未尽事宜,应严格按照《城镇道路工程施工与质量验收规范》(CJJ1-2008)执行。
7.4水泥砂浆找平层
(1)配制水泥砂浆应采用普通硅酸盐水泥或矿渣水泥,其水泥强度等级不宜低于42.5级;
(2)配制水泥砂浆的砂应符合国家现行行业标准《普通混凝土用砂、石质量及检验方法标准》(JGJ52-2006)的规定。
7.5花岗岩面板
人行道铺装采用花岗岩火烧板,干燥压缩强度不小100MPa,弯曲强度不小于8.0MPa,应符合国家标准《天然花岗石建筑板材》(GB/T18601--2009)。
质量标准:
压实度:≥93%(轻型击实)
平整度允许偏差:≤3mm
横坡:±0.3%且不反坡
井框与路面高差:≤3mm(由施工单位调整)
纵横缝直顺≤5mm
相邻块高差:≤2mm
缝宽:-2mm、+3mm
宽度:不小于设计规定
中线偏位:≤20mm
纵断高程:±10mm
土基抗压回弹模量EO≥20Mpa。
花岗岩人行道板要求质地均匀,机械切削加工而成,要求其色泽均匀,表面无裂纹,棱角完整,外观一致,无明显色差,不允许有风化现象,装卸时不准摔、砸、撞、碰,以免造成损伤,其尺寸允许误差在2㎜以内。
花岗岩面板铺砌施工完成后,铺砌必须平整稳定,不得出现板块空鼓、撬动、接缝高低不平,不得有积水现象,胀缝间隔30米,位置须和饰面及结构伸缩缝同一位置。
1)花岗岩人行道板铺砌
①、修整基层:在基层上施工水泥砂浆找平层,用水准仪检查基层高程,对凸凹不平处,当凹处小于等于1㎝时,铺人行道板时用1:3水泥砂浆找平;大于1㎝时,铺人行道板前将凹处凿方,用1:3水泥砂浆补平。
②、人行道板铺砌前,按预先测量好的桩点拉线控制铺砌位置和高程。为确保人行板的纵横缝的直顺美观,铺砌时,采用纵横拉线的双控方法,对纵横砖缝的直顺进行满幅控制。
③、人行道板铺砌时,先人工将混凝土表面清扫干净,提前10h洒水湿润,用水泥砂浆按设计厚度进行找平,并立即在找平的砂浆上铺砌人行道板。
④、人行道板铺砌后,随时检查是否稳固,层面是否平整,纵横缝是否直顺,发现问题及时修正。
⑤、人行道板铺砌应纵横两向挂线进行,保证板缝均匀、流畅、板面平整。
2)花岗岩人行道板养生
采用人工洒水养生,基层养生时间不少于7d,严禁行人、车辆等上板走动和碰触。
7.6缘石
(1).路缘石质量标准:
直顺度:≤5mm,
相邻块高差:≤2mm,
缝宽:≤3mm,均匀
侧石顶面高程:±10mm,
(2).路缘石材质要求:
园路缘石石料采用锯解青石沿石,要求其色泽均匀,表面无裂纹,棱角完整,外观一致,无明显色差,不允许有风化现象,装卸时不准摔、砸、撞、碰,以免造成损伤。
绿化带缘石石料采用晶白玉花岗岩,缘石上设置泄水孔间隔5米一道。
(3).路缘石加工要求:
按设计长度进行下料,缘石外露面必须机切磨光,表面光洁、明亮。长度允许偏差±4mm,宽度允许偏差±1mm,高度允许偏差±2mm,对角线长度差±4mm,外露面平整度2mm。
(4).路缘石施工要求:
a.路缘石两节间采用无缝安装,在直道上应笔直,弯道上应圆顺无折角,顶面应平整无错台,不得阻水。必须挂通线进行施工,按侧平面顶面标高标线绷紧,按线码砌缘石,缘石要安正,切忌前仰后合。
b.路缘石必须座浆砌筑,座浆必须密实,严禁塞缝砌筑。
c.路缘石接缝处错位不超过1mm。
d.路缘石应保证外观美观,对弯道部分缘石应按设计半径专门加工弯道石,砌筑时保证线形流畅、圆顺、拼缝紧密。
未尽事宜,施工中应严格按照《城镇道路工程施工与质量验收规范》(CJJ 1-2008)执行。
7.7 施工注意事项
7.7.1施工前施工单位应将丢失的控制点补齐,将妨碍施工的控制点移到安全且方便使用的地方,并对控制点进行复核和妥善保护,以方便各个施工阶段的控制测量之用。
7.7.2施工前,应对道路中线控制桩、边线桩及高程控制桩等进行复核,确认无误后方可施工。
7.7.3施工前应全面理解设计意图,发现问题及时处理。
7.7.4施工排水与降水应保证路基土壤天然结构不受扰动,保证附近建筑物和构筑物的安全。
7.7.5施工排水与降水设施,不得破坏原有地面排水系统,且宜与现况地面排水系统及道路工程永久排水系统相结合。当施工中破坏地面原有排水系统时,应采取有效处理措施。
7.7.6路基土石方施工时或完毕后,应及时进行路基防护施工和养护,各类防护和加固应在稳定的基础上施工。
7.7.7防护工程的砂浆、混凝土,应用机械拌和,不能直接在砌体面上或路面上以人工拌和,并应随拌随用。
7.7.8施工单位应注意施工便道的布设、修建及养护。
7.7.9在路基施工时,要预留出用于路面基层的用土。
7.7.10施工时如开挖基坑处地下水水位较高,渗水严重,可根据实际情况采取必要的降水措施避免基坑坍塌。
7.7.11井体砌筑
1)施工前,应将砖或原砌体浇水湿润。
2)砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口;圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
3) 砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘结紧密,不得漏浆,上下砌块应错缝砌
