主要检测项目、试验手段及质量保证措施
检 测 项 目
主 要 仪 器 设 备
采 用 标 准
质 量 保 证 措 施
备 注
试 验 规 程
技 术 标 准 及 规 范
水 泥 检 验
(全 项)
电动抗折机,净浆搅拌机,胶砂搅拌机,胶砂振动台,稠度及凝结时间测定仪,沸煮箱,电动跳桌,负压筛,水泥标准筛等
GB1345-91水泥细度检验方法:
GB1346-89标准稠度、凝土时间、安定性检验;BG177-85水泥胶砂强度检验方法;ZBQ11004-86水泥强度快速检验方法;GB2419-81水泥胶砂流动度测定方法等
GB175-92硫酸盐水泥、普通硅盐水泥;GB1344-92矿渣硅酸盐水泥、火山灰硅酸盐水泥及粉煤灰硅酸盐水泥。
水泥进场时必须有出厂试验报告单,并按水泥牌号、标号、品种、出厂日期分类堆码,凡对水泥质量有疑问,或监理工程师提出要求,或水泥存放期超过三个月,均应对水泥进行复查检验。
砂检验:
筛分析、表现密度、堆积密度和紧密度、含水率、吸水率、含泥量、泥块含量。
振筛机、干燥箱、架盘天平、案秤、台秤、容量筒
JGJ52-92普通砼用砂质量标准及检验方法。
JTJ041-89 公路桥涵施工技术规范, JGJ52-92普通砼用砂质量标准及检验方法, JGJ53-92普通砼用碎石、卵石质量标准及检验方法。
使用前,对砂、石来源进行调查,选定能保证供应量、供应质量的供货单位,并按规定要求对其质量进行抽样检验,凡不符合要求者,杜绝进行施工场地。
石子检验:筛分析、表现密度、堆积密度和紧密密度、吸水率、含水率、含泥量、泥块含量、针片状颗粒含量、抗压强度、压碎指标。
振筛机、干燥箱、架盘天平、案秤、台秤、容量筒、针片状规准仪、压碎指标测定仪。
JGJ53-92普通砼用碎石、卵石质量标准及检验方法
砼拌合物试验及配合比设计、容量、坍落度、维勃稠度、含气量、凝结时间。
砼搅拌机、砼震动台、砼灌人阻力仪、砼维勃稠度仪、架盘天平、案秤、台秤、砼坍落筒、含量测定仪、容量桶量筒等。
GBJ80-85 普通砼拌合物性能试验方法;
JGJ55-81 普通砼配合比设计技术规定;
GBJ146-90 粉煤灰砼应用技术规定;
JTJ053-83公路工程水泥砼试验检验规程。
JTJ041-89 公路桥涵施工技术规范
GB50204-92砼结构工程施工及验收规范
GBJ107-87砼强度检验评定标准
根据技术规范及设计要求,严格按试验规程进行操作,做到数据准确可靠,优化选出符合结构物要求的配合比
砼浇注质量控制
砼坍落筒、架盘天平、促凝压蒸试验设备。
GBJ80-85普通砼拌合物性能试验方法。
GBJ107-87砼强度检验评定标准规范
GB50204-92砼结构工程施工及验收规范
JGJ63-89砼拌合物用水标准
严格控制计算仪器的计量精度,使之砂、石、水泥、水、外加剂等计量误差符合规定要求,严格按照规定要求检测砼的坍落度,使砼坍落度控制在规定要求范围内,并采用1时砼强度扒定28天强度新技术控制砼的生产誓师,且用微机分析,使砼质量处于受控状态;按规定要求取样制作试件,养护。
砼、砂浆力学性能及抗渗性能试验
100KN、1000KN万能材料试验机,2000KN压力试验机、砼抗渗仪、促凝压蒸试验设备、回弹仪、干燥箱等。
GBJ81-85普通砼力学性能试验规范,GBJ82-85普通砼长期性和耐久性能试验方法,JTJ053-83公路工程水泥砼试验规程。
JTJ041-89公路桥梁施工技术规范,GB50204-92砼结构工程施工及验收规范。
严格按试验规程进行操作,做到准确可靠。
金属材料试验、拉力试验、弯曲试验、焊接接头试验
100KN、1000KN万能材料试验机、弯曲机、游标卡尺、直钢尺等。
GB228-87金属拉伸试验方法,GBJ232-88金属弯曲试验方法,GB2649-2465-89焊接头机械性能试验方法,JTJ055-83公路工程金属试验规程。
JTJ041-89公路桥梁施工技术规范,GB50204-92砼结构工程施工及验收规范,JTJ18-84钢筋焊接及验收GB1499-91钢筋砼用热光圈钢筋, GB10013-91钢筋砼用热轨光圈钢筋。
严格按规定要求取样试验,做到数据准确可靠。
进口钢筋还得按要求进行化学分析,根据可焊决定焊接种类
土壤物理性能试验、水泥稳定土试验、含水量、密度比重、颗粒分析、界限含水量、击实
核子湿度密度仪、K30承载板环刀、架盘天平、机械天平、分析天平、重型击实仪、光电液朔限联合测定仪、土壤标准分样筛量筒等。
GB123-88土工试验方法标准
JTJ051-93公路土工试验规程
JTJ034-93公路路面基层施工技术规范
JTJ057-85公路路面基层材料试验规程
JTJ033-86公路路基施工技术规范
CJJ1-90市政道路工程质量检验评定标准
JTJ041-89公路桥涵施工技术规范
JTJ671-85公路工程填筑检验评定标准
JTJ071-94公路工程质量检验评定标准
按要求选定填料,在回填施工中,严格控制含水量,铺土厚度,强压遍数,按规定要求进行填压实抽查检验。
地基容许承载力试验:
规范确定法、轻型动力触摆试验K30承载试验
K30承载板
轻便触探仪等
GB123-88土工试验方法标准
GBJ7-89建筑地基基础设计规范
TBJ18-87动力触擦技术规定
JTJ024-85公路桥涵地基与基础设计规范
当基抗达到设计标高时,按要求对基底进行承载力试验,以确定基底容许承载力是否满足设计规定要求,以便为能否进行下道工序施工提供可靠依据。
水质化学分析:
PH值,硫酴盐、钙镁离子浓度、游离二氧化碳、侵蚀性二氧化碳、溶解性固体物等。
烘箱、机械天平(TG328A),通天平、高温炉、滴定管等。
GBJ7466-7494-87水质分析标准
GB50204-92砼结构工程施工及验收规范
JGJ63-89砼拌合物用水标准
复查地下水是否对砼结构有锓蚀影响,以便采取防侵蚀的措施

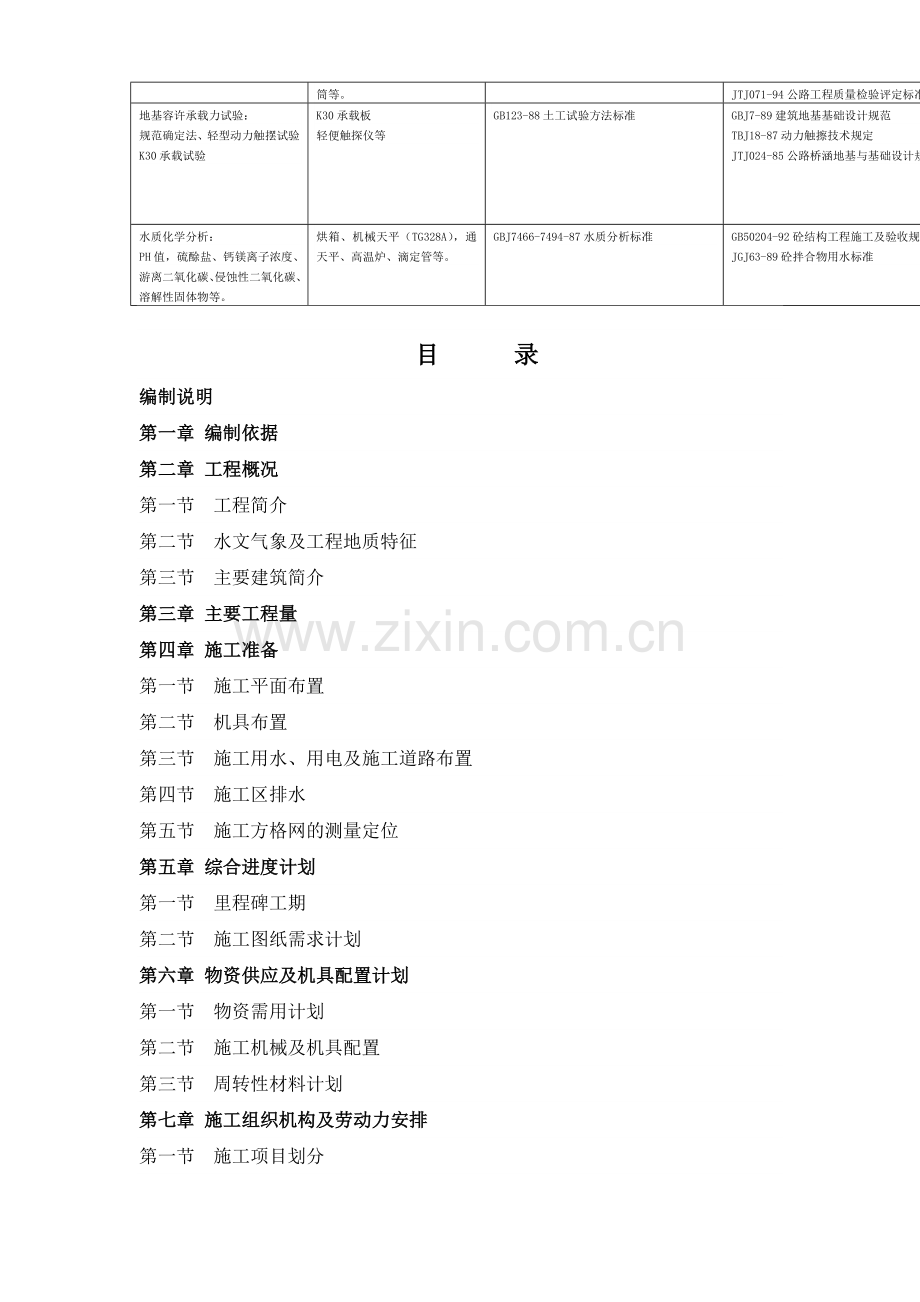

目 录
编制说明
第一章 编制依据
第二章 工程概况
第一节 工程简介
第二节 水文气象及工程地质特征
第三节 主要建筑简介
第三章 主要工程量
第四章 施工准备
第一节 施工平面布置
第二节 机具布置
第三节 施工用水、用电及施工道路布置
第四节 施工区排水
第五节 施工方格网的测量定位
第五章 综合进度计划
第一节 里程碑工期
第二节 施工图纸需求计划
第六章 物资供应及机具配置计划
第一节 物资需用计划
第二节 施工机械及机具配置
第三节 周转性材料计划
第七章 施工组织机构及劳动力安排
第一节 施工项目划分
第二节 劳动力安排
第八章 主要施工方案及施工技术措施
第一节 主要施工方案
第二节 主要施工技术措施
第三节 冬雨季施工措施
第九章 作业指导书及安全措施编写目录
第十章 安全生产计划
第一节 公司职业健康安全方针
第二节 工地安全管理目标
第三节 建筑安全管理网络
第四节 安全管理制度
第五节 安全保证措施
第十一章 质量管理计划
第一节 质量目标
第二节 质量管理网络
第三节 质量保证措施
第十二章 环境管理计划
第一节 公司环境方针和环境保护目标
第二节 环境管理职责
第三节 环境保护措施
第十三章 培训计划
第十四章 质量通病防治措施
第十五章 技术资料管理
第一节 图纸资料管理规定
第二节 科技图书管理规定
第三节 作业指导书编写规定
第四节 施工图专业会审规定
第五节 技术交底制度
第六节 资料整理规定
第七节 中间工序交接暂行规定
第八节 施工总结编写规定
第十六章 计量管理
编制说明
由于土建专业工程量大,施工点多面广,涉及工种较多,图纸到位比施工组织设计的计划工期滞后,且同一单位工程的施工图纸到位时间相差较长,因此,在编制本专业组织设计时,部分章节在编写过程中可能尚有欠缺之处,我们将在执行的过程中进一步的补充和完善。
第一章 编制依据
1. 《火力发电工程施工组织设计导则》
2. 《火电工程质量监督站质量监督检查典型大纲建质[1995]84号》
3. 《国电宿迁热电有限公司2×135MW机组工程施工组织总设计》
4. 《国电宿迁热电有限公司2×135MW机组工程建筑安装合同》
5. 《电力建设安全施工管理规定》
6. 《火电施工质量检验及评定标准》
7. 山东电建一公司质量保证手册及质量体系程序
8. 山东电建一公司环境管理体系程序及手册
9. 山东电建一公司职业健康安全管理体系程序及手册
10. 山东电建一公司施工机械技术资料
11. 国电宿迁热电有限公司2×135MW机组工程土建、水工、暖通等有关施工图纸
12. 其他与土建、水工、暖通专业有关的规范、规程、标准等
第二章 工程概况
第一节 工程简介
本期工程建设2×135MW凝汽式燃煤发电机组。予留再扩建的条件,输煤系统、取水口、必要的公用设施按照2×135MW+2×300MW机组一次建成,其它设施一次规划,分期实施。
该工程建设单位为:国电宿迁热电有限公司
设计单位为:山东电力工程咨询院
监理单位为:江苏兴源监理公司
承建单位为:山东电力建设第一工程公司
本工程厂址位于宿迁市南偏东距市中心20公里处,京杭大运河南岸,在洋北镇西侧,距洋北镇中心1.5公里处,南靠宿迁至洋北镇的公路。
第二节 水文气象及工程地质特征
1.工程地质
场地地势低洼,用地现状为水田耕地,自然地面高程在17.54~18.70m,地貌类型为古黄河漫滩,地貌成因类型为黄淮冲积平原。
场地地基土类型为中软土,建筑场地类别为Ⅲ类,厂址所在区地震基本烈度为8度。
本工程拟建场地在勘测深度范围内揭露的地层为第四系全新统冲积形成的粉土、粘土和第四系上更新统冲积形成的粘土、中粗砂组成。根据地基土的工程分布性质及分布情况,本工程的地层大致可分为4层。
①粉 土:厚2.20~4.00m f=120kPa
②粘 土:(软塑~可塑状态) 厚0.90~2.80m f=100kPa
③粘 土:(可塑~硬塑状态) 厚5.30~6.80m f=220kPa
④粘 土:(硬塑~坚硬状态) 厚5.30~6.80m f=250kPa
f为设计院推荐值。
2.水文地质
场地内地下水类型为第四系孔隙潜水,大气降水、京杭大运河侧向渗流为主要补给方式,蒸发和人工开采为主要排泄方式,近期年最高水位均接近地表,埋深约0.10~1.10m。 地下水对混凝土、钢筋无腐蚀性。
3.水文气象
属温暖带季风区大陆气候。气候特点是春秋短、冬夏长,四季分明。夏季多东南风,冬季多西北风。全年降水60%~80%集中于夏季,降水变率较大。主要气象特征值如下:
累年极端最高气温 40.0℃
累年平均气温 19.2℃
累年极端最低气温 -23.4℃
累年平均降水量 908.9mm
累年最大一日降水量 253.9mm
累年平均风速 3.0m/s
累年最大冻土深度 21cm
累年最大积雪厚度 24cm
第三节 主要建筑简介
第三章 主要工程量统计
由于工程施工图纸仅到一部分,根据已到施工图纸及以前的施工经验,现将本期工程的主要工程量统计如下:
序号
单位工程
钢筋
(t)
砼
(m3)
土方
(m3)
砌石
(m3)
砌砖
(块)
钢结构
(t)
铁件
t
地基处理
(m3)
1
主厂房地下结构
780
13000
60000
13
2
主厂房地下设施
235
1980
8800
1350
150000
7
3
主厂房上部结构
465
2450
800000
600
16
4
汽机底板及基础
380
2750
1500
38
4.5
5
A排外构筑物
32
380
1400
55
6
烟囱
330
3130
2600
7
炉后
220
1850
18800
350
130000
4
1.5
8
冷却塔
1220
4050
14600
33
17.5
18000
9
循环水泵房
235
1890
11500
95000
8
3
1500
10
循环水沟
25
280
17000
11
升压站
1300
12
生产附属工程
12000
13
第四章 施工准备
第一节 施工平面布置
根据公司的施工组织总设计及施工总平面布置图,土建施工场地布置如下:
1、建筑队主要管理人员集中在工地项目部办公室办公。建筑队下设综合分队和搅拌站。综合分队设钢筋班、木工班、铁件班、电工班,主要布置有两间碰焊房、钢筋制作大棚、木工制作大棚、埋弧焊操作棚、钢筋原材堆放场。为了便于施工及管理,在水塔施工现场设小型钢筋加工场及木工场。搅拌站布置两座HZS50型搅拌楼,砂石堆放场。水塔淋水构件预制场设在锅炉组合线上,利用30t龙门吊起吊运输。由于烟囱周围场地极为紧张,将不考虑烟囱混凝土的搅拌场地,其砼的供应利用HZS50型搅拌站。
2.建筑队施工场地及施工临建一览表:
用途
名 称
单 位
数 量
备 注
施工用地
综合分队
m2
9600
1、 木工场占地
m2
1600
2、 钢筋场占地
m2
5500
水塔淋水构件预制场
m2
2000
搅拌站
m2
12000
工
具
房
建筑队部办公室
m2
90
木工班
m2
36
板房
木工棚
m2
60
石棉瓦棚
钢筋班
m2
36
板房
钢筋棚
m2
96
石棉瓦棚
砼分队
m2
108
板房
水塔工具房
m2
72
板房
第二节 机具布置:(与土建有关的)
在主厂房扩建端布置一台2.5t塔吊,B列中间南侧布置一台8t塔吊。钢筋场区域布置一台10t/32m龙门吊,汽机房A排外侧布置一台150t坦克吊用于汽机房屋架及行车梁吊装,在锅炉组合线布置一台30t/32m龙门吊,前期用于水塔淋水构件的预制。砼搅拌站布置2台 HZS50型搅拌站,水塔区布置1台750L搅拌机。
第三节 施工用水、用电及施工道路的布置
1、施工道路
整个厂区大致布置东西向四条、南北向三条道路,东西、南北向均相互交接,环成一体。东西方向道路,自北向南依次为:新海路、临沂三路、临沂二路、临沂一路。南北向道路自西向东依次为:宿迁一路、宿迁二路、宿迁三路。全部为砼道路,现场其余临时路为泥姜结石道路,上铺洒石屑。整个厂区施工道路的布设在满足施工运输的前提下,本着尽量利用原有土路,以求达到节约的目的。
2、施工用水
整个厂区和生活区的施工用水及消防用水,水源来自于现场新打的两眼深120米的深水泵,现场敷设DN133施工用水主管网,覆盖到每一个单位工程,满足施工需要。土建专业在烟囱、水塔、主厂房各设置一座高压水泵,用做高层建、构筑物的施工用水。
3、施工用电
根据工地现场布置的一级电源柜,我土建专业根据自己的实际需要,在烟囱、水塔、水塔预制场、A列外、主厂房固定端、主厂房扩建端、锅炉房等区域各设置一座二级电源柜,另外配备若干只配电箱,以备工程所用。施工现场的夜间照明探照灯由施工处根据实际情况统一布置。
第四节 施工区排水
施工区的主排水沟为砖砌筑排水沟,布置在道路一侧,向东、向南排向场外排洪沟。
第五节 施工方格网的测量定位
1、施工方格网以设计院提供的水准点和控制桩为基础,为方便施工而制定的一个较为细致的测量定位网格。设计院提供4个坐标控制桩,2个高程控制点,其坐标高程详见设计院提供的控制点成果表。以控制点成果表中的点为依据,根据施工总平面布置图,布设施工方格网。施工方格网各点的布设原则:a、避开建(构)筑物及施工道路管线等 b、离主要建(构)筑物开挖基坑要有一定距离,要便于保护控制桩 ;c、各点坐标尽量为整数 ; d、方格网一般取100~200米边长,大于300米时,中间增加控制点。
2、测量仪器:瑞士产T-2型经纬仪、瑞士产NAKO型水准仪。施工方格网的测设工作从2003年11月开始至2004年3月份结束,全场共设8个控制点,能够满足各单位工程施工放线、定位的需要,主要的单位工程,如主厂房,又根据总的施工方格网测定了主厂房施工定位桩,将主厂房各轴线位置以控制桩的形式确定下来,方便施工。
第五章 综合进度计划
根据公司与甲方签订的施工合同工期及工地编制的施工网络计划以及施工图纸供应情况,制定了土建施工计划。(由于图纸不齐,个别工程项目未排控制工期)。
第一节 主要进度计划(与土建有关的)
序号
时间
里程碑项目
1
2004.3.20
烟囱基础施工完
2
2004.8.30
烟囱筒身施工到顶
3
2004.3.25
主厂房基础施工完
4
2004.6.25
1#汽机基础完工
5
2004.10.8
2#汽机基础完工
6
2004.5.5
A排结构施工到顶
7
2004.6.18
除氧煤仓间施工到顶
8
2004.11.10
主厂房封闭完
9
2004.8.11
1#冷却塔筒身施工到顶
10
2004.11.10
2#冷却塔筒身施工到顶
11
2004.10.30
1#冷却塔通水
第二节 施工图纸供应计划
第六章 物资供应及机具配置
第一节 物资需用计划
工程所用材料由建筑施工处根据施工图纸做出施工图预算,提出材料计划送交材料科统一购买。根据材料计划提出时间的长短将材料计划大致划分为三类:一类为重要材料或购买时间较长的材料如钢材、水泥和设备等一般提前1个月提出计划;二类为常用的建筑材料或购买时间较短的材料,如砖、瓦、石、五金等一般提前15天提出计划;三类为其它零星材料一般提前7-10天提出计划。各种材料的数量可根据图纸的实际到位时间分批由对口管理部门报计划购买。本工程土建所需主要材料量统计如下:(由于图纸缺口太大,数字为估算)
序号
名称
数量
1
钢筋
9000t
2
钢板、型钢
850t
3
水泥
8万吨
4
木材
1200m3
5
黄砂
4万吨
6
碎石
6万吨
7
红砖
600万块
第二节 主要施工机械及工器具的配置
序
号
机械或设备名称
型 号
规 格
数量
国 别
产 地
进场计划
备注
1
起重机械
1.1
塔式起重机
QTZ1250
1
中国.江苏
2004.03
1.2
履带式起重机
P&H5170 150t
1
日本
根据需要
1.3
汽车式起重机
NK500E-3 50t
1
日本
2003.11
1.4
龙门式起重机
30t/32m 30t
1
中国.山东
2004.01
1.5
龙门式起重机
10t/32m 10t
1
中国.山东
2003.12
1.6
垂直升降机
1
中国
2004.03
1.7
液压顶升平桥
1
中国.廊坊
2004.04
1.8
烟囱液压提模装置
YT16 128t
1
中国.山东
2004.04
2
砼机械
2.1
砼搅拌站
HZS50B 50m3/h
2
中国.山东
2003.12
2.2
砼输送泵车
IPF90B 90m3/h
2
日本
2003.12
2.3
砼搅拌车
MR4500 6m3/h
6
日本
2003.12
2.4
砼拖泵
HBT60 60m3
1
中国.湖北
2004.03
2.5
砼搅拌机
JZ750 750L
2
中国.山东
2004.03
3
土方机械
3.1
挖掘机
WY-100 1m3
4
中国.上海
2003.11
3.2
装载机
ZL50D 3m3
4
中国.山东
2003.11
3.3
推土机
TY220 162kW
1
中国.山东
2004.01
3.4
自卸汽车
SH361AD 15t
6
中国.上海
2003.11
4
钢筋机械
4.1
碰焊机
150
1
中国.上海
2003.11
4.2
碰焊机
100
2
中国.上海
2003.11
4.3
大弯曲机
4
2003.11
4.4
四头弯钩机
4
2003.11
4.5
电渣压力焊机
4
中国.上海
2003.11
4.6
切断机
4
2003.11
4.7
调直机
2
2003.11
5
木工机械
5.1
压刨机
4
2003.11
5.2
平刨机
4
2003.11
5.3
圆锯
4
2003.11
5.4
套丝机
6
2003.11
10.其它所用工器具,根据施工需要,分期分批提计划配置。
第三节 周转性材料配置计划
本工程周转材料由租赁站统一管理调拔,建筑施工处所用周转材料,提前向材料租赁站报计划,租赁站根据计划单的规格、要求备料,建筑施工处租赁使用,本期工程所用周转材料品种、规格多、数量大,为满足工程施工需要,需配置周转材料总计划见下表:
周转材料配置计划表(土建)
材料名称
单位
数量
备注
普通架杆
T
1000
扣件
十字
只
130000
转向
只
10000
接头
只
6000
脚手板
m3
350
烟囱、水塔拟用新的100m3
U卡
只
240000
山型卡
只
20000
模
板
烟囱
专用
外模
M2
420
原有的
内模
M2
260.5
普通模板改造
水塔
专用
人字柱模
M2
800
筒壁模板
M2
2200
内外竖铁
根
2260
内外各1130根
普通钢模
M2
16000
其它材料:
1. 水塔用内外水平杆2260根、斜撑2260根、顶撑1700根、内外环向连杆各1130根、
拉杆600根、吊架600套
第七章 施工组织机构及劳动力安排
第一节 施工项目划分
1、建筑施工处在本工程中所承担的施工项目,有设计院设计的建筑图、建筑结构图、总交图、水工建筑及结构图、全厂上下水施工图、采暖及通风、空调施工图等,但根据工地的安排,其中的汽机房钢屋架制安、钢煤斗制安、压力水管制安、油漆防腐、玻璃、防水等工作从土建划出,改由其它施工处负责。
2、建筑施工处根据电厂的组成系统及管理人员的数量、素质等,将所承担的工作划分为几个项目组:主厂房、炉后、水工、厂区、钢制作(含暖通部分)、输煤。每个项目组安排技术员1名,施工员1~2名,满足施工管理的需要。
3、为了便于统一管理,建筑施工处设砼、综合两个分队,负责相应材料、机具等的统一管理和部分加工件的制作、供应。
4、建筑施工处的施工管理,主要是通过材料管理和施工技术管理来实现。
4.1材料管理:所有材料均由材料组统一管理,计划单、领料单由材料组统一签字、盖章、存档。其中:建筑钢筋从材料计划、领用、保管、加工,直至分发到施工单项,都由钢筋班负责,木材、铁丝、元钉、五金等材料,则由木工班统一提计划、领用、保管和发放。其中零星材料由各单项工程技术员、施工员或班组负责领用。
4.2施工技术的管理:采取单位工程技术员负责制,技术员、施工员共同承担管理本单位工程。施工处主任对工程技术员、施工员直接领导和监督。
第二节 劳动力安排
1、基本职工调配:
为了便于组织、协调施工,合理安排劳动力,确保施工中的安全、质量、工期及经营管理,合理配备施工处的基本职工,根据工作需要,建筑施工处在本工地拟按下表调配职工:
建筑施工处人员配置分布表
部门
人数
40岁以上人数
40岁以下人数
大、中专人数
备注
主任
1
1
1
管理组
9
2
7
2
技术组
5
5
5
测量组
2
2
2
施工组
8
3
5
2
综合分队
10
3
7
砼分队
10
3
7
1
合计
45
11
34
13
2、外协劳动力组织:
由于电厂土建工程的特点是工作量大,手工操作多,点多面广,工期长,基本职工难
以全面承担工程任务,主要依靠外协队劳力施工,所以外协力量的强弱对土建工程的安全、质量、工期等有着重要影响,必须慎重组织,加强协调。经过认真考察,仔细分析,选定主要外协队如下:
主要外协队
主要施工项目
人数
南通三建1队
主厂房
400
南通三建2队
烟囱
120
南通三建3队
输煤
150
南通三建4队
钢结构、暖通
80
南通三建5队
水塔
110
第八章 主要施工方案及施工技术措施
第一节 主要施工方案
由于电厂建(构)筑物工程量大,结构复杂,各建(构)筑物各具特点,施工方案也因此有异,现从以下几个方面叙述:土石方工程、地基处理、主厂房、烟囱、水塔、厂区等。
1.土石方工程
①土方平衡:
厂区虽然较为平坦,但由于地势较低,根据设计院总体方案的要求,也存在较多的挖填土方,相应的需作土方平衡。见下表
土方主要挖填量(单位:m3)
序号
单位工程名称
挖方
填方
余方
备注
1
主厂房
60000
43000
4800
2
炉后
21200
26000
-4800
包括烟囱
3
水塔
26300
28000
-1700
包括循环水泵房
4
回水沟
16500
14000
2500
8
附属工程
12000
8500
3500
9
厂区平整
30000
165000
-135000
合计
153800
381000
-272200
通过土方平衡计算,可以看出该工程土方相差较多,必须加强平衡协调工作,提前联系土方的来源。
②土方开挖及回填
本期工程厂区为冲积平原,土质基本为中软场地土,建筑场地类型为Ⅲ类,开挖比较容易,原则上大型土方采用机械开挖,当各单项暂无回填土时,挖方先运至北侧的土场,待回填时回运,小型土方采用人工开挖,根据区域土方平衡情况,尽量不外运,以减少二次倒运费用。
根据工程特点,本期工程主厂房、烟囱、电除尘、水塔、回水沟、循环水泵房,厂区水管道等采用大面积机械开挖加人工清基,其余部分采用机械或人工开挖,开挖尺寸根据图纸设计要求和规范规定施工。
土方回填,所有室内回填及有干容重要求或上部有建(构)筑物、道路、沟道的区域回填,均采用人工分层夯填的办法,要求按规定的层厚,逐层逐段夯实,并按规定作干容重试验合格后,再填上一层。
2、施工排水
本工程在土方开挖过程中需有大量地下水排除,以便施工,根据现场地质状况、土质情况,主厂房、烟囱、水塔等基础开挖较深的建筑物采用轻型井点降水方案,辅助以明沟排水。其余基础开挖较浅的建筑物采用明沟排水。
3、地基处理
根据工程地质条件和建筑物设计要求,本期工程的地基处理主要采用浆砌毛石地基。为了保证质量,大部分砌筑砂浆由搅拌站供料。
4、主厂房区域建筑、结构施工方案
①基础部分:
主厂房基础及地下设施施工采用常规方法施工,模板使用普通钢模,钢管支撑,砼用
泵车输送。鉴于公司几个工地土建同时为高峰期,质量好的模板难以满足需要,使用旧模板时,在模板缝内加入薄海绵条,以减少漏浆。
主厂房基础施工,按照常规由深到浅的顺序依次施工,#1、#2机的基础分两次施工完。因主厂房上部结构为现浇,但根据工程的特点,A、B、C列、固定端、扩建端基础均施工至▽-0.5m,上部结构另行施工。
锅炉基础施工按地脚螺栓安装要求,需分二次施工。第一次从▽-7.5m施工至▽-4.2m,待其安装完地脚螺栓后,第二次施工到±0.00m。
②主厂房上部结构
A排柱、梁施工时搭设整体排架,并以纵梁为界面分层施工到顶。
主厂房结构施工作为整个工程的施工关键,除氧煤仓间框架在运转层以下两台机组同时施工,运转层以上分两个流水施工段,先施工#1机组部分,再施工#2机组部分,两个施工段错开一层,各施工段采用分层施工法,通过合理安排,使施工做到均衡、有节奏。除氧煤仓间框架及楼层设计均为现浇结构,搭设钢管排架作为支撑体系,按照常规方法进行施工,框架与楼层同步施工。在B、C框架的扩建端搭设“之”形跑道,以便人员上下及小型材料运输,材料上下运输主要依靠汽机房内的8t塔吊。
施工分层按结构层分为9.0m、16.5m、28.2m、34.5m、以及⑾~⑿轴38.5m、43.0m、48.5m层。施工顺序为9.0m运转层框架、钢梁、混凝土楼板框架、钢梁、混凝土楼板2m层框架、钢梁、混凝土楼板→34.5m层框架、钢梁、混凝土楼板→顶层框架、钢梁、混凝土楼板施工。
1)整个主厂房上部为混凝土现浇结构,主厂房框架全部采用竹胶大模板。柱模板安装前先在基础面上弹出纵横轴线和四周线,固定小方盘,在小方盘面调整标高,立柱头板,小方盘一侧留清扫口。先安装固定端与扩建端两端柱模板,校正固定,再拉通线校正中间各柱模板。预埋件要求表面要平整不得翘曲变形,型钢铁件端部要平整,防止安装时出现缝隙。所有预埋件必须经检查验收合格后方可使用。
2)钢筋在钢筋场集中制作,现场绑扎,根据施工规范要求,柱子主筋连接采用电渣压力焊或搭接连接。钢筋工程的质量控制应严格按公司第三层作业文件“钢筋材质跟踪程序”进行,钢筋碰焊接头按规范分批次检验。
钢筋模板等施工完毕,会同有关机务专业人员详细核查预埋件,预埋管及预埋螺栓位置、尺寸、规格型号、垂直度、中心线及标高等,确认无误后,依次提交验收。
3)分项工程验收签证完毕,砼统一由搅拌站配料送料,采用泵车和砼拖泵共同浇灌主厂房框架结构砼。
现场布置一座2×HZS50型搅站,负责全厂的砼供应,砼的质量控制严格按公司“砼质量跟踪程序”进行,砼浇灌完成后应及时进行养护,养护时间不少于7昼夜,侧模在砼强度达到30%后方可拆除。构件叠浇时,在两构件砼的接触面上应涂抹脱模剂。
4)汽机房梯型钢屋架及吊车梁的主吊机具为150t履带吊。屋架及并涂刷好油漆,运至吊装现场进行单榀组合吊装,自固定端开始依次逐跨吊装。汽机房屋盖吊装过程中可穿插行车的安装工作,以便为汽机基础的施工提供有利条件。
④固定端、扩建端施工
根据工程的特点以及施工图纸的到位情况,确定固定端在A列框架施工到顶后,便开始施工固定端梁、柱。固定端抗风支架▽7.2m层在梁、柱到顶后用8t吊车进行安装,以上部分的抗风支架待汽机房屋架安装前进行吊装。
扩建端施工安排在汽机房屋盖吊装完毕一次性施工到顶。
⑤汽机房屋盖
汽机房屋盖为钢屋架、钢支撑、压型钢板结构,屋
