收藏 分销(赏)

上海某高速公路工程索赔情况总结(实例)_secret.docx

上传人:xrp****65 文档编号:8458677 上传时间:2025-02-14 格式:DOCX 页数:6 大小:25.30KB
下载 相关 举报
上海某高速公路工程索赔情况总结(实例)_secret.docx_第1页
第1页 / 共6页
上海某高速公路工程索赔情况总结(实例)_secret.docx_第2页
第2页 / 共6页
上海某高速公路工程索赔情况总结(实例)_secret.docx_第3页
第3页 / 共6页
上海某高速公路工程索赔情况总结(实例)_secret.docx_第4页
第4页 / 共6页
上海某高速公路工程索赔情况总结(实例)_secret.docx_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、高速公路*工程索赔情况总结由上海市*有限公司承建的*高速公路A30.2项目,主线全长5.78公里;合同金额1.28亿元,其中桥梁部分为5168.79万元,其余为道路部分;施工工期24个月,竣工日期2005年6月30日;水泥、钢材等主要材料甲供。施工过程中,由于业主工程款拖欠及甲供材料短缺等的原因,在2004年6月起至2004年12月,工程施工处于缓慢施工状态。导致主体工程竣工延期到2005年12月30日。由于亭卫跨线桥人行道由于设计修改,导致该项目延期至2006年8月30日完工。根据工程施工的实际情况,我们在编制结算报告时,增加了索赔内容,此内容合计金额791.77万元。(见表1)其中:一、

2、甲供材料影响增加费用: 由于业主在2005年2月出现了资金短缺,造成从该时起水泥、钢筋供应不正常。根据水泥、钢筋断料所造成各桥梁停工情况,分别计算人工费、机械费、材料租赁费。(见表2)二、工程款支付不到位影响增加费用业主在2005年6月至2005年12月期间,没有支付工程款,造成道路施工无法按计划进行石灰土、三渣施工,造成大型施工机械、人工停工。(见表3)三、 第三项和第四项主要是动迁和设计所影响的费用。四、 工期延误增加费用工期影响所造成的费用有开办费、施工场地租赁费、施工便道维修、施工管理费增加等。见表4现在,A30工程结算已接近尾声,索赔工作正在进行协商,根据目前的商谈情况,业主对甲供材

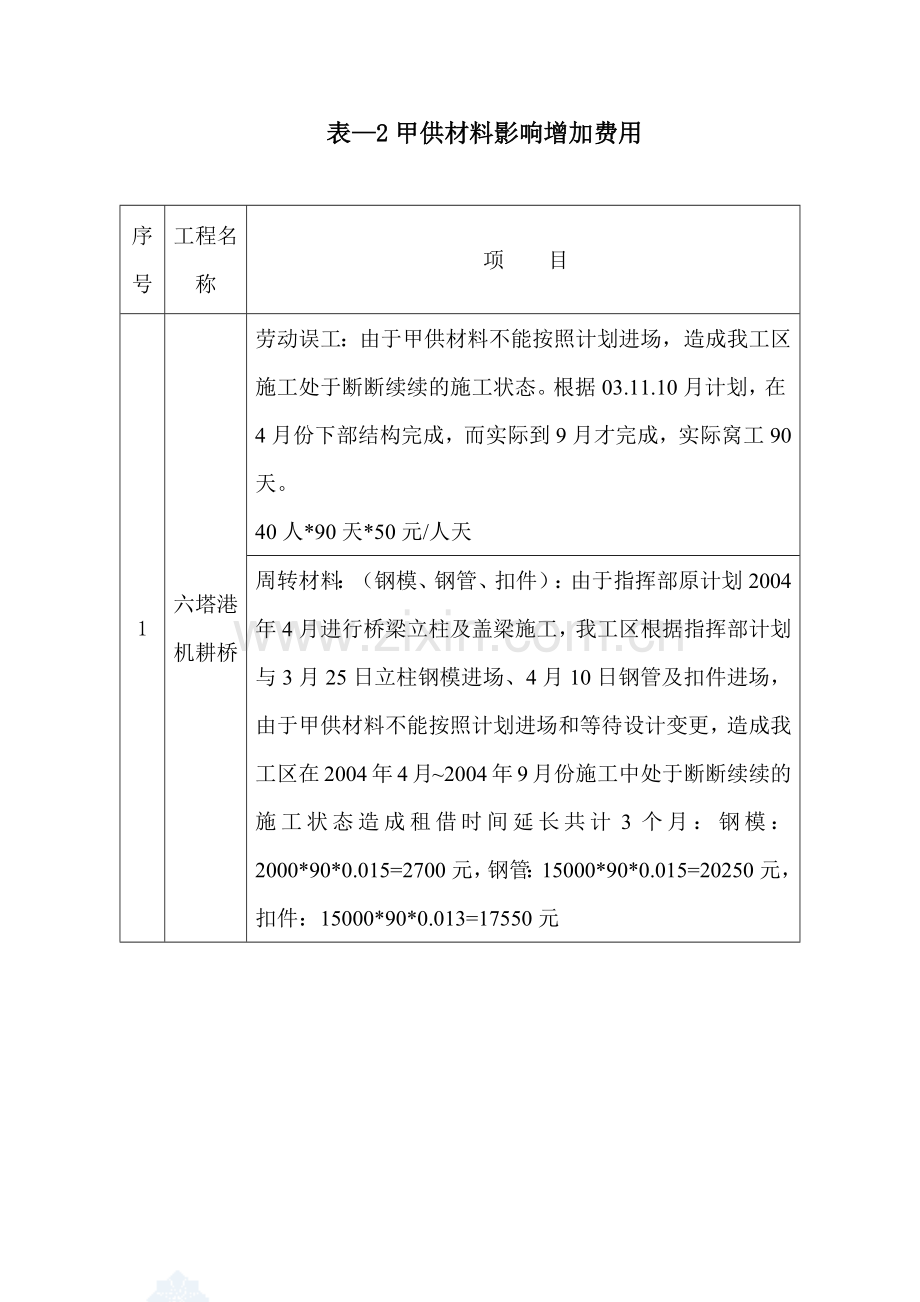

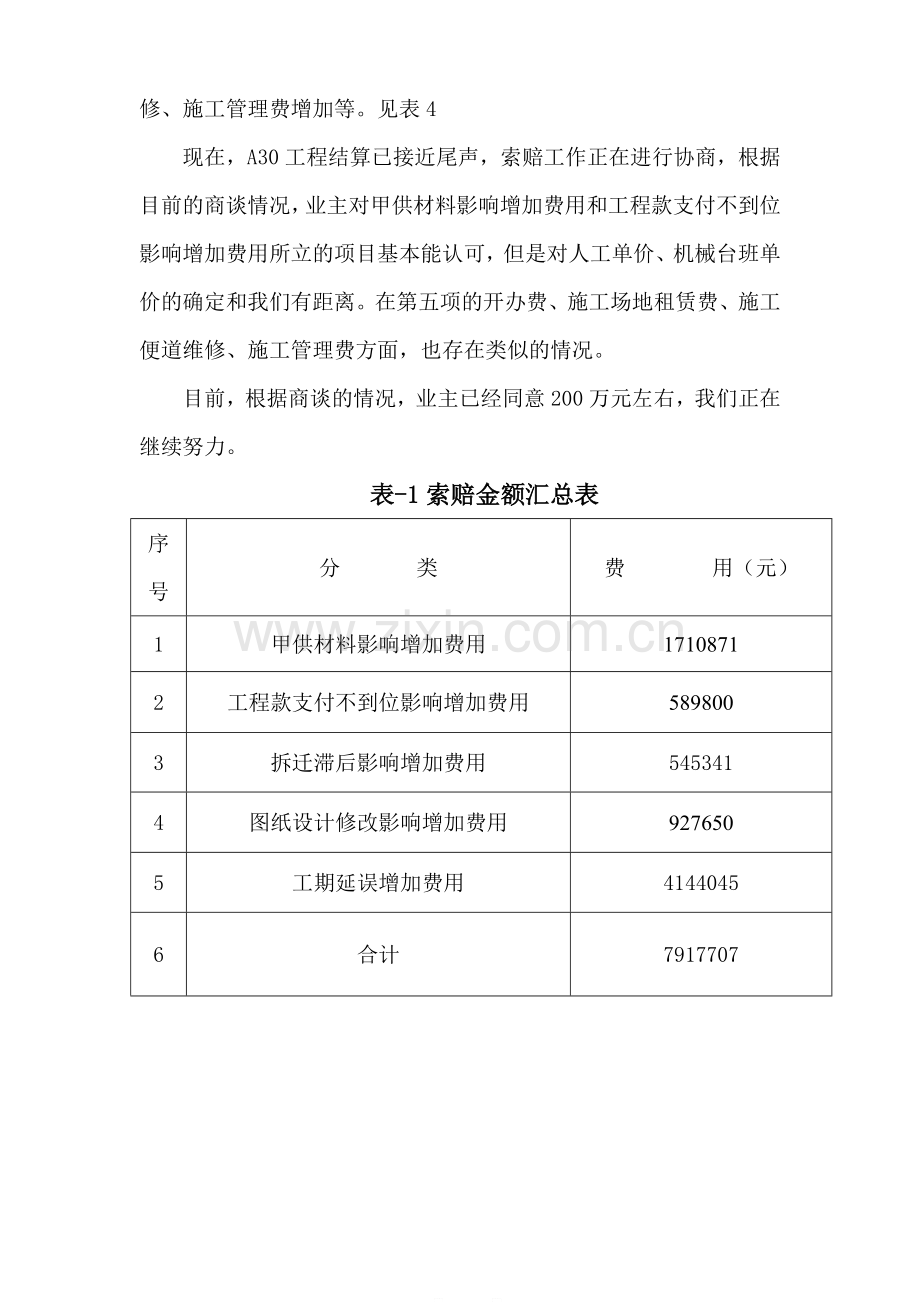

3、料影响增加费用和工程款支付不到位影响增加费用所立的项目基本能认可,但是对人工单价、机械台班单价的确定和我们有距离。在第五项的开办费、施工场地租赁费、施工便道维修、施工管理费方面,也存在类似的情况。目前,根据商谈的情况,业主已经同意200万元左右,我们正在继续努力。表-1索赔金额汇总表序号分 类费 用(元)1甲供材料影响增加费用17108712工程款支付不到位影响增加费用5898003拆迁滞后影响增加费用5453414图纸设计修改影响增加费用9276505工期延误增加费用41440456合计7917707表2甲供材料影响增加费用序号工程名称项 目1六塔港机耕桥劳动误工:由于甲供材料不能按照计划进

4、场,造成我工区施工处于断断续续的施工状态。根据03.11.10月计划,在4月份下部结构完成,而实际到9月才完成,实际窝工90天。 40人*90天*50元/人天周转材料:(钢模、钢管、扣件):由于指挥部原计划2004年4月进行桥梁立柱及盖梁施工,我工区根据指挥部计划与3月25日立柱钢模进场、4月10日钢管及扣件进场,由于甲供材料不能按照计划进场和等待设计变更,造成我工区在2004年4月2004年9月份施工中处于断断续续的施工状态造成租借时间延长共计3个月:钢模:2000*90*0.015=2700元,钢管:15000*90*0.015=20250元,扣件:15000*90*0.013=17550

5、元表3工程款支付不到位影响增加费用序号部 位分 项 及 费 用1K28+420-K29+640业主计划石灰土于2004年8月15日开始施工,实际施工日期为2004年10月15日造成机械与人员待工: 1、人 工:1200工日*50=60000元 2、挖 机:30台班*1000=30000元 3、压路机:30台班*700=21000 4、推土机:30台班*400=12000元 5、路拌机:30台班*2000=60000元2K29+640-K31+680以及匝道部分根据业主节点要求土路基工程年底要摊铺三渣,根据要求配备了多种机械(推土机、挖路机、路拌机、压路机),由于资金拖欠造成待工:推土机:120

6、00元/月*4个月=48000元 挖土机:30000元/ 月*4个月=120000元 路拌机 :60000元/月*2个月=120000元 压路机:12000元/月*4个月=48000 3亭卫立交、新泾河桥1、30人,50元/日计36000元, 2、现场的弯曲机、对焊机、切断机、搅拌机、拖拉机、木工机械每台以50元/日计,50*6台*24天=7200元。 3、15辆劳动车以每辆10元/日计3600元。 4、挖机一台,1000元/日,计24000元。表4因工期延误造成的损失序号部 位分 项 及 费 用1开办费1、临时道路修建、养护与拆除:1375717元/24月*12月=687859元2、临时施工

7、用地:63000元/24月*12月=31500元3、承包人驻地建设:720820元/24月*12月=360410元4、跨线桥工期延长:800000元/12月*7月=466667元5、亭卫人行道:200000元/7月*8月=228571元2全心机口河桥及北洋桩平桥制桩场地租费,场地租费:4.5亩*8000元/每亩=36000元。大临费增加5000元/月*5月=25000元3松金公路跨线桥1、松金公路便道维修:50元*3人*240工日=36000元。2、 便道维修材料为道渣及细石片,共采购:1620吨*45元/每吨=72900元。3、因该跨线桥工期延长,便道整修所用挖机、压路机增加台班:45台班*

8、1200元/台班=54000元4、由于工期延长,松金便道春节大修费用:46928元。 5。便道土地租赁费:27亩*8000元/亩=216000元4亭卫公路跨线桥工程(包含人行道)专门为亭卫立交桥施工而租借6亩土地做临时仓库,由于停工使工期延误,使我们土地租用期延长,每亩8000元/年亩,(计2年96000元。 由于业主要求在2006年8月完成,我们增加了设备、机械、人力。比正常施工:1打桩机械 8000元,压路机5000元,木模板1200m2*40元=48000元,管子2000m*60天*0.015元/天*m =1800元。人工 20人*50元*60天=60000元。5亭卫公路跨线桥工程1、人工费4人,50元/日,计48000元。 2、修补材料,碎石1500吨,每吨45元,计67500元。春节便道大修6新泾河桥大临设施场地租赁费:12亩*8000元*亩*1年=96000大临设施延长1年使用费 85000元。7施工管理费增加1、第一阶段:22人*60000元/12月*6月=660000元2、第二阶段:9人*60000元/12月*8月=360000元3、办公设备使用费:14月*20000元=280000元(包含小车)

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
