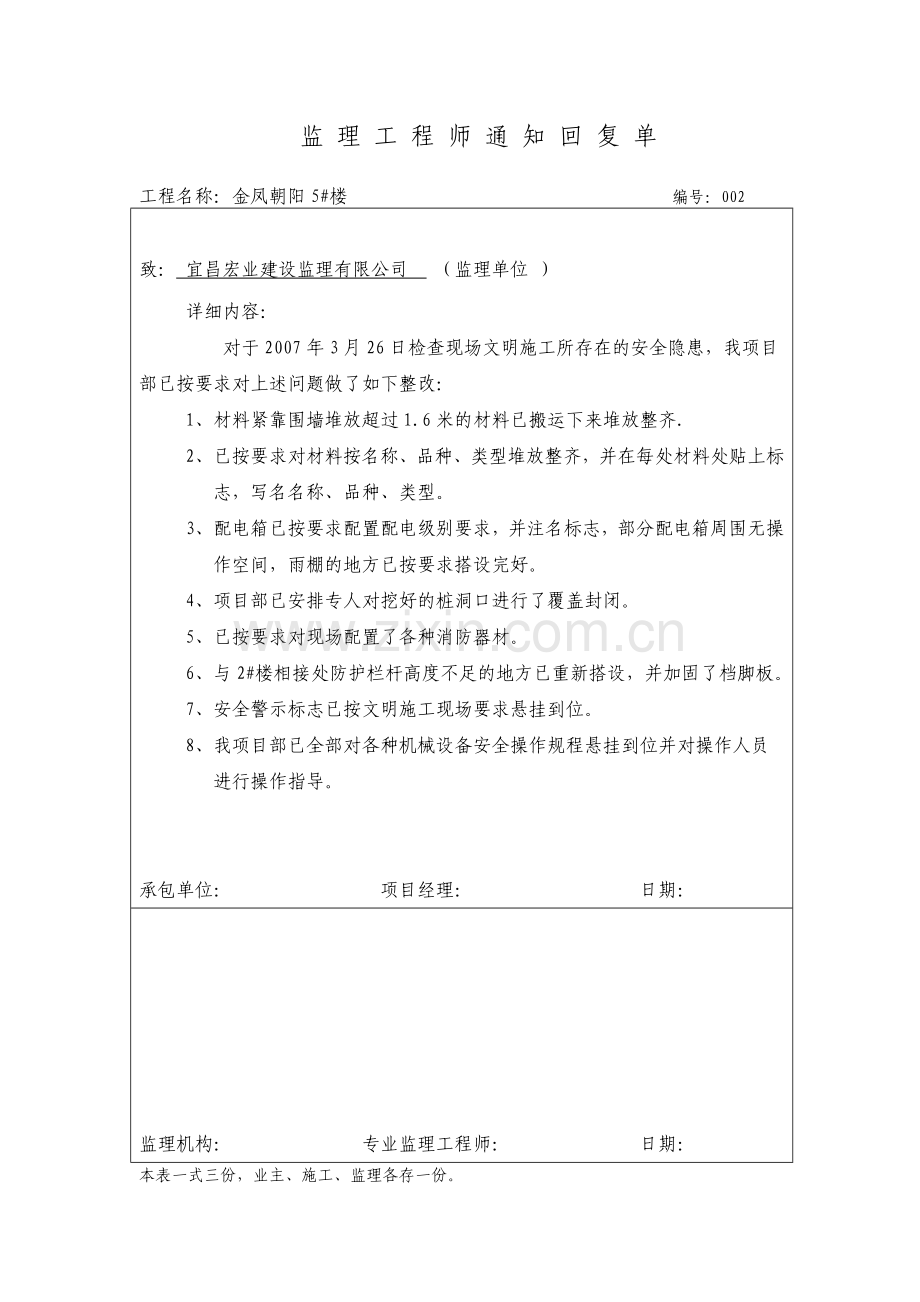

监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:002
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年3月26日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、 材料紧靠围墙堆放超过1.6米的材料已搬运下来堆放整齐.
2、 已按要求对材料按名称、品种、类型堆放整齐,并在每处材料处贴上标志,写名名称、品种、类型。
3、 配电箱已按要求配置配电级别要求,并注名标志,部分配电箱周围无操作空间,雨棚的地方已按要求搭设完好。
4、 项目部已安排专人对挖好的桩洞口进行了覆盖封闭。
5、 已按要求对现场配置了各种消防器材。
6、 与2#楼相接处防护栏杆高度不足的地方已重新搭设,并加固了档脚板。
7、 安全警示标志已按文明施工现场要求悬挂到位。
8、 我项目部已全部对各种机械设备安全操作规程悬挂到位并对操作人员进行操作指导。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。

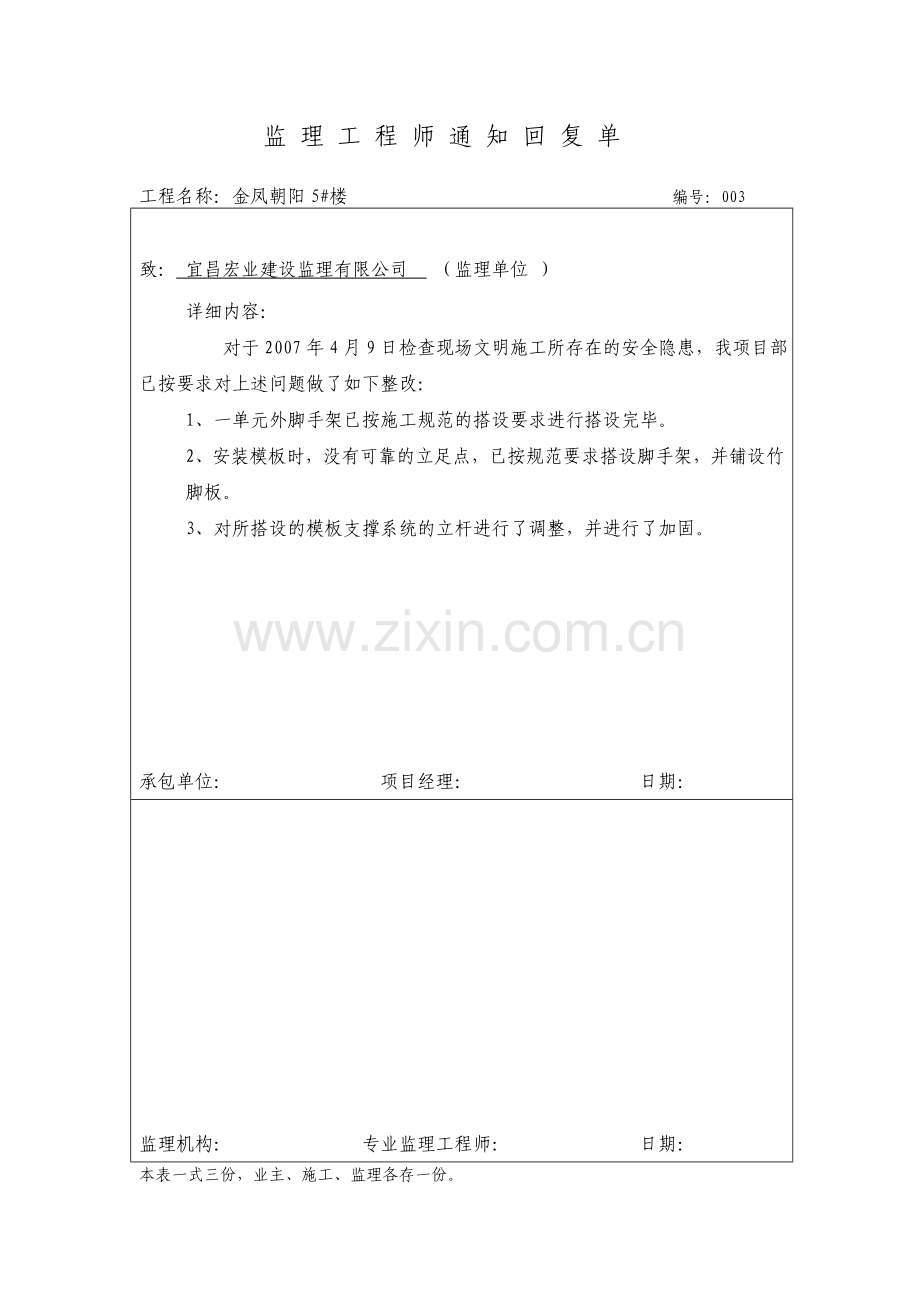

监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:003
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年4月9日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、一单元外脚手架已按施工规范的搭设要求进行搭设完毕。
2、安装模板时,没有可靠的立足点,已按规范要求搭设脚手架,并铺设竹脚板。
3、对所搭设的模板支撑系统的立杆进行了调整,并进行了加固。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:004
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年4月23日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、一单元楼梯及洞口、二楼的临边无防护,我项目部已按规范的要求进行防护。
2、架子工的作业证已报监理审批。
3、架子工搭设脚手架时没有戴安全带的现象已经不存在,安全员对不按规范戴安全的工人进行了罚款,并对工人进行了安全教育及交底。
4、一单元三楼正在施工,已对二楼的支撑系统进行了搭设,保证三楼的安全施工。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:005
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年5月9日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、外脚手架已按规范进行了连续搭设,转角处并搭设剪刀撑,连接好连墙件。
2、卸料平台已按要求采用工具式防护门,并与外脚手架连成一体。
3、电梯井洞口已按要求防护到位,电梯井内已设置安全平网。
4、楼层各预留洞口周边已按规范进行了临边防护,保证了安全文明施工。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:006
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年5月15日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
一、文明施工:施工人员已全部佩戴好工作卡;材料已按要求按品种、名称、类别靠围墙堆放整齐。
二、外脚架扫地干、部分连墙件已设置好;施工层脚手板已铺好,并在操作层下部设置兜网;卸料平台与外架相连并挂好标志;外脚手架已和工程同步。
三、电梯井口已设置警示标志,井内按要求设置了平网;已按要求对每个电梯口进行了防护,楼层各预留洞口周边已按规范进行了临边防护。
四、对部分机具设备外壳没有保护接地的已按规范要求进行了保护接地,并对机具进行了电阻测试。
五、对施工用电开关箱没有保护接地发已按要求进行了接地;PE线已采用双色线;对开关箱控制多台机具及开关箱所控制设备距离过远的情况已按要求进行了调整。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:007
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年8月5日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、 临边防护已按规范的要求全部整改到位。
2、 外脚手架的硬防护已按要求满铺了跳板。
3、 已按要求对三单元的洞口进行了防护。
4、 已对单元与单元之间施工的通道口满铺了跳板。
5、 二、三单元已按规范的要求装置了警示灯。
6、 二、三单元楼梯间已安装防护栏杆,并设置了照明灯。
7、 已对电梯井洞防护栏杆进行了加固处理。
8、 卸料平台已按规范的要求进行整改到位。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:008
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年8月14日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、卸料平台已按规范的要求进行整改到位。
2、三单元的洞口防护已整改到位。
3、已按要求对每个临边、楼层各预留洞口进行了临边防护,操作层已满铺跳板并防护到位。
4、各单元的变形缝已对防护进行了加固处理。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:009
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年8月18日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、所采用固定U型,满足负荷要求。
2、卸料平台尾端U型丝杆丝帽的垫圈已安装好,并加设了一个螺丝帽。
3、已对后端一边只有一个固定点的位置进行了重新加固处理。
4、已对另一边后端无固定点的位置重新安装并加固。
5、已对卸料平台钢丝绳受力不均做了调整。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:011
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年9月4日检查现场文明施工施工现场使用的溜槽违反安全文明施工,我项目部已对所使用的卸料溜槽全部拆除。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:010
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年8月23日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改
对2007年8月16日安全站下达的停工整改通知问题,我单位已严格按规范的要求全部整改到位。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
监 理 工 程 师 通 知 回 复 单
工程名称:金凤朝阳5#楼 编号:012
致: 宜昌宏业建设监理有限公司 (监理单位 )
详细内容:
对于2007年9月15日检查现场文明施工所存在的安全隐患,我项目部已按要求对上述问题做了如下整改:
1、部分楼梯间无栏杆的扶手的地方已整改到位,部分洞口已按要求进行了防护,电梯井门洞栏杆已固定。
2、外阳台已按规范的要求的进行了防护。
3、外脚手架操作层下部已进行了硬防护,安全网的搭设已进行了修整,跳板进行了满铺。
4、外脚手架使用的不安全悬挑脚手架已进行了整改。
承包单位: 项目经理: 日期:
监理机构: 专业监理工程师: 日期:
本表一式三份,业主、施工、监理各存一份。
展开阅读全文
