收藏 分销(赏)

工程进度考核奖励实施细则最终版.doc

上传人:胜**** 文档编号:844420 上传时间:2024-03-28 格式:DOC 页数:12 大小:465.04KB
下载 相关 举报
工程进度考核奖励实施细则最终版.doc_第1页
第1页 / 共12页
工程进度考核奖励实施细则最终版.doc_第2页
第2页 / 共12页
工程进度考核奖励实施细则最终版.doc_第3页
第3页 / 共12页
工程进度考核奖励实施细则最终版.doc_第4页
第4页 / 共12页
工程进度考核奖励实施细则最终版.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

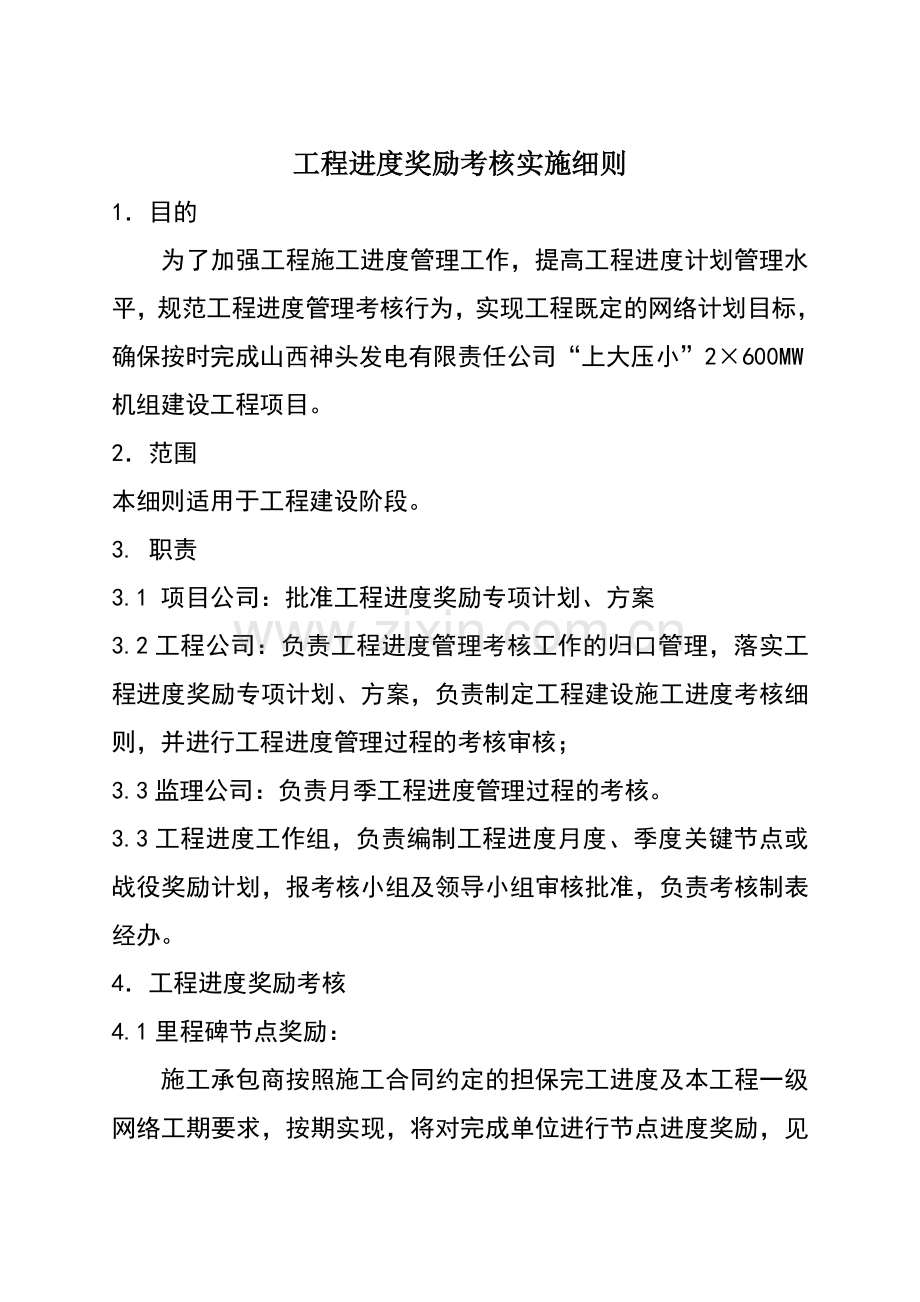

1、工程进度奖励考核实施细则1目的为了加强工程施工进度管理工作,提高工程进度计划管理水平,规范工程进度管理考核行为,实现工程既定的网络计划目标,确保按时完成山西神头发电有限责任公司“上大压小”2600MW机组建设工程项目。2范围本细则适用于工程建设阶段。3. 职责 3.1 项目公司:批准工程进度奖励专项计划、方案3.2工程公司:负责工程进度管理考核工作的归口管理,落实工程进度奖励专项计划、方案,负责制定工程建设施工进度考核细则,并进行工程进度管理过程的考核审核;3.3监理公司:负责月季工程进度管理过程的考核。3.3工程进度工作组,负责编制工程进度月度、季度关键节点或战役奖励计划,报考核小组及领导小

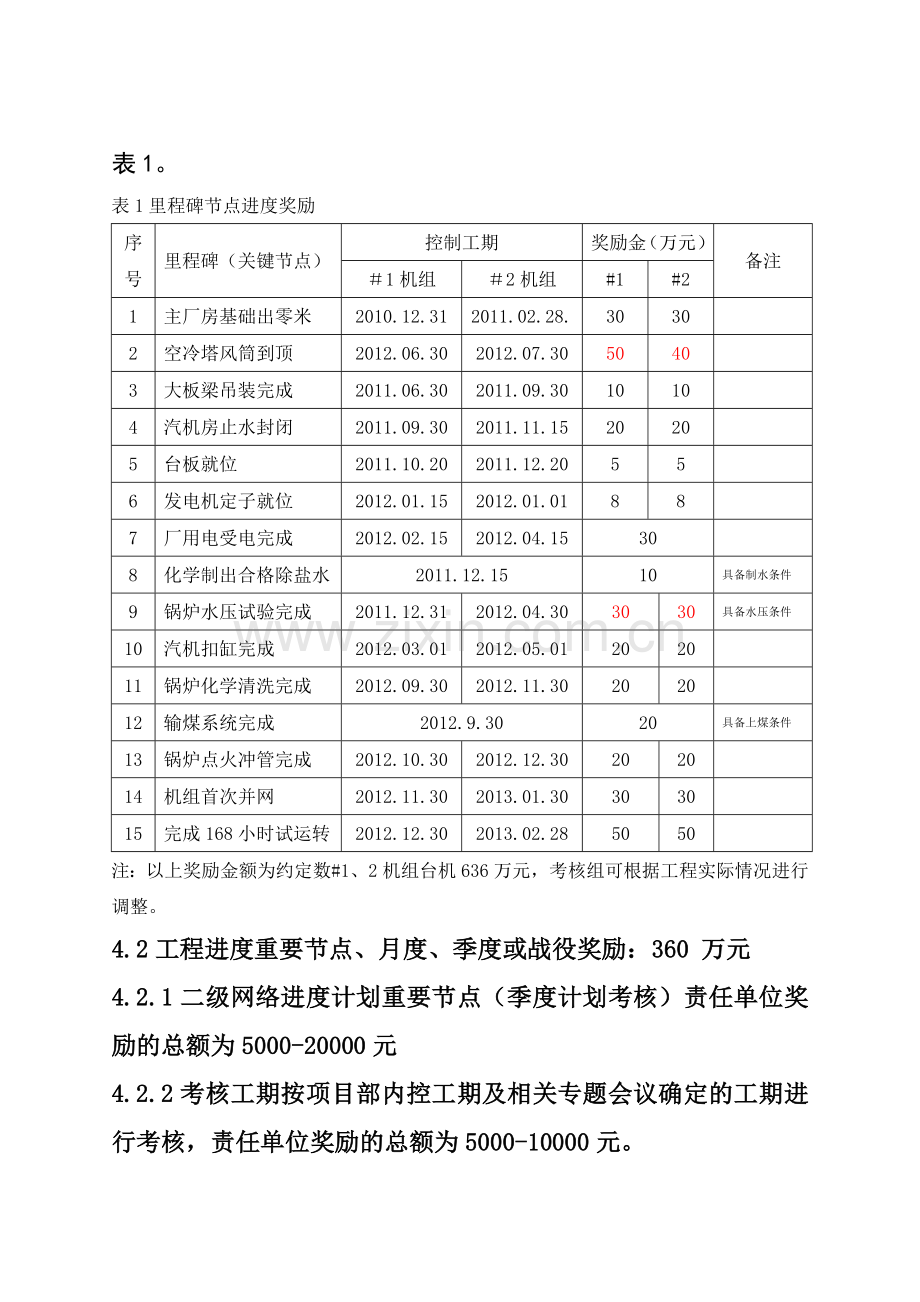

2、组审核批准,负责考核制表经办。4工程进度奖励考核4.1里程碑节点奖励:施工承包商按照施工合同约定的担保完工进度及本工程一级网络工期要求,按期实现,将对完成单位进行节点进度奖励,见表1。表1里程碑节点进度奖励序号里程碑(关键节点)控制工期奖励金(万元)备注1机组2机组#1#21主厂房基础出零米2010.12.312011.02.28.30302空冷塔风筒到顶2012.06.302012.07.3050403大板梁吊装完成2011.06.302011.09.3010104汽机房止水封闭2011.09.302011.11.1520205台板就位2011.10.202011.12.20556发电机定子

3、就位2012.01.152012.01.01887厂用电受电完成2012.02.152012.04.15308化学制出合格除盐水2011.12.1510具备制水条件9锅炉水压试验完成2011.12.312012.04.303030具备水压条件10汽机扣缸完成2012.03.012012.05.01202011锅炉化学清洗完成2012.09.302012.11.30202012输煤系统完成2012.9.3020具备上煤条件13锅炉点火冲管完成2012.10.302012.12.30202014机组首次并网2012.11.302013.01.30303015完成168小时试运转2012.12.30

4、2013.02.285050注:以上奖励金额为约定数#1、2机组台机636万元,考核组可根据工程实际情况进行调整。4.2工程进度重要节点、月度、季度或战役奖励:360 万元4.2.1二级网络进度计划重要节点(季度计划考核)责任单位奖励的总额为5000-20000元4.2.2考核工期按项目部内控工期及相关专题会议确定的工期进行考核,责任单位奖励的总额为5000-10000元。4.2.3承包商月考核能按计划完成每个月的计划,表现突出,对责任单位奖励的总额为5000-20000元4.2.4承包商连续三个月考核都能按计划完成每个月的计划,表现突出,每季度评出一个施工单位奖励10000-30000元 。

5、4.2.5对于各标段在施工建设中表现突出、服从现场管理的班组或个人,工作组有权提出奖励通知,下发奖励通知单,奖励以现金形式发放。奖励金额为500-5000元。4.3施工进度组织协调奖励:104万元4.3.1工程公司、监理公司根据现场实际零星安排工作及在周协调会上安排的诸如施工分界、配合设备厂家、工序衔接配合等协调工作,承包商能主动、积极配合,并按期完成,给与配合承包单位300030000元奖励。4.3.2承包单位与工程公司的各项管理工作紧密配合、及时协调到位。各相关资料(周例会报表、月报表、网络计划、其它资料)上报及时准确;及时执行各项工程指令,执行有力,成效显著,奖励承包单位1000-200

6、00元。5工程进度进度处罚考核5.1 工程进度里程碑节点工期处罚考核:见表1;未按期实现,如非承包商原因,由工程公司核实并确认后,顺延考核工期。否则,将取消奖励,按合同约定对承包商处以拖期违约罚款;合同如无约定,则按约定奖励金额的1-3倍加以处罚。5.2工程进度重要节点、月度、季度或战役处罚考核工程进度滞后于计划工期的项目,取消该项目工程建设奖励兑现,按约定奖励金额的0.5-2倍加以处罚。5.3 施工进度组织协调处罚考核:5.3.1 按月度统计,周协调会考核得分低于60分的承包商,对处以1000-5000元的处罚,3000元以下考核,被考核方交付现金;3000元以上的扣除工程款。(规定时间未上

7、缴的,按每天10%的支付滞纳金)5.3.2工程公司零星安排工作,及在周协调会上安排的诸如施工分界、配合设备厂家、工序衔接配合等协调工作,承包商拒不执行或不按期完成的,处以罚款30005000元。对同一工作,连续两次在调度会上安排,仍不立即执行的,将对责任单位按本条罚款的上限的23倍给予处罚。5.3.3按试运大纲要求,在机组试运过程中,承包商各负其责并能做到密切配合,如因其中一方配合不力,造成调试不能有序推进,影响整体工期计划完成的,一经核实,将对责任单位处以罚款500020000元。5.4二、三级网络进度计划处罚考核5.4.1按照网络进度管理的相关要求,承包商每周在P3上及时更新三级、四级网络

8、计划,对于一些工程量较小的承包工程,施工承包商可以采用纸张的形式上报,交监理单位审核后,直接由工程公司进度(专业)工程师更新,未能按时更新的,发生一次对责任单位罚款2000元。5.4.2未经工程公司的批准,擅自修改三级网络,且不能保证二级网络进度计划的,发生一次或一项,对责任单位罚款5000元。5.4.3承包商进厂后,1个月内P3应达到使用条件,达不到使用条件,影响工程进度计划编制的,处以罚款2000元。5.4.4承包商对月度进度计划编制不认真,脱离实际,弄虚作假,实际完成量无法达到计划量70%以上的,一经核实,将处以罚款5000-20000元。5.4.5因承包商原因,未能合理安排施工时间及施

9、工资源,若当月其单位或单项工程实际进度拖后13天,对单位工程罚款10003000元;拖后37天,对单位工程罚款30005000元;拖后7天以上,将根据不同情况对单位工程罚款500020000元;影响特别巨大的,处以100000-200000元罚款。(因特殊原因造成施工进度滞后除外)6、记录6.1 (进度)工程奖励通知书(监理用)6.2 (进度)工程奖励通知书(工程公司)6.3 (进度)重大工程奖励申请表6.4 (月度/节点/战役/年度进度)工程奖励审批表6.5 (进度)工程处罚通知书(监理用)6.6 (进度)工程处罚通知书(工程公司)7、 本细则的解释权本细则自发布之日起实施,至工程竣工时自动

10、失效。由神头发电公司新项目工程部负责解释。(进度)工程奖励通知单监理公司 编号:受奖单位名称奖 励 事 项奖励金额奖励事由:项目监理部(章):监理工程师: 年 月 日总监理工程师(副总监理工程师): 年 月 日工程公司项目部意见审核意见:专业工程师: 年 月 日安全工程部主任: 年 月 日批准意见:项目部副经理: 年 月 日说明:1、本表由监理单位填写,一式五份,监理单位两份、工程公司项目部两份、受奖励单位一份。2、对于重大奖励事项,经研究决定需要项目公司签署意见的,可在最下方添加项目公司一栏,则表格份数相应增加一份。奖励金额20000元以下,填写此表。(进度)工程奖励通知单工程公司项目部 编

11、号: 受奖单位名称奖 励 事 项奖励金额奖励事由:专业工程师: 年 月 日审核意见:安全工程部主任: 年 月 日批准意见:项目部副经理: 年 月 日说明:1. 本表由工程公司项目部填写,一式四份,项目部两份、监理单位一份、受奖励单位一份。2. 对于重大奖励事项,经研究决定需要项目公司签署意见的,可在最下方添加项目公司一栏,则表格份数相应增加一份。奖励金额20000元以下,填写此表。(进度)重大工程奖励申请表 编号: 奖励单位申请奖励单位进度工作组申请奖励时间 年 月 日奖励描述: 制表审核领导小组批准工作组长/副组长考核组长/副组长监理公司工程公司项目公司说明:此表工作组填写经办,考核小组审核

12、,领导小组签发,工程建设奖励申请表一式四份,项目公司、工程公司安工部、计划财务部、监理单位各一份。奖励金额20000元以上,填写此表。 (月度/节点/战役/年度进度)工程奖励审批表编号: 日期:序号单位名称金额(万元)备 注12345678910111213合计奖励金额制表审核领导小组批准工作组考核组监理公司工程公司项目公司说明:此表按月、战役及年度,将工程建设奖励建申请表按上表汇总,上报考核小组审核,领导小组批准。(进度)工程处罚通知单监理公司 编号:处罚单位名称处 罚 事 项处罚金额处罚事由:项目监理部(章):监理工程师: 年 月 日总监理工程师(副总监理工程师): 年 月 日工程公司项目部意见审核意见:专业工程师: 年 月 日安全工程部主任: 年 月 日批准意见:项目部副总经理: 年 月 日说明:本表由监理单位填写,一式五份,监理单位两份、工程公司项目部两份、处罚单位一份。(进度)工程处罚通知单工程公司项目部 编号: 处罚单位名称处 罚 事 项处罚金额处罚事由:专业工程师: 年 月 日审核意见:安全工程部主任: 年 月 日批准意见:项目部副总经理: 年 月 日说明:本表由工程公司项目部填写,一式四份,工程公司两份、监理单位一份、处罚励单位一份。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
