收藏 分销(赏)

基坑土方开挖方案1.doc

上传人:可**** 文档编号:843587 上传时间:2024-03-28 格式:DOC 页数:8 大小:63.50KB 下载积分:11 金币
下载 相关 举报
基坑土方开挖方案1.doc_第1页
第1页 / 共8页
基坑土方开挖方案1.doc_第2页
第2页 / 共8页


点击查看更多>>
资源描述

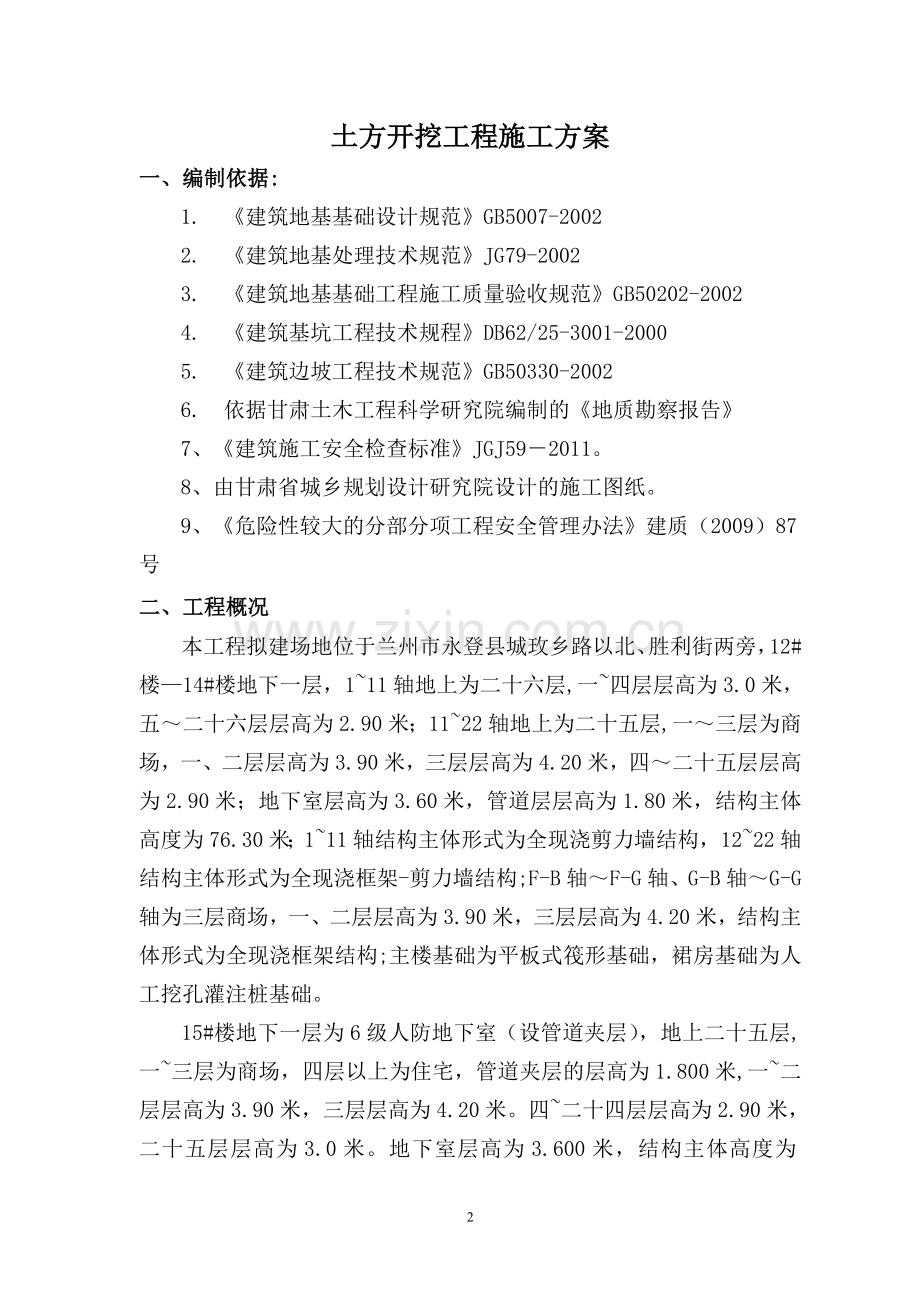

恒利·嘉豪12~15号楼 土方开挖工程施工方案 甘肃第四建设集团有限责任公司五公司 恒利·嘉豪项目部 二○一三年三月 土方开挖工程施工方案 一、编制依据: 1. 《建筑地基基础设计规范》GB5007-2002  2. 《建筑地基处理技术规范》JG79-2002  3. 《建筑地基基础工程施工质量验收规范》GB50202-2002  4. 《建筑基坑工程技术规程》DB62/25-3001-2000  5. 《建筑边坡工程技术规范》GB50330-2002  6. 依据甘肃土木工程科学研究院编制的《地质勘察报告》 7、《建筑施工安全检查标准》JGJ59-2011。 8、由甘肃省城乡规划设计研究院设计的施工图纸。 9、《危险性较大的分部分项工程安全管理办法》建质(2009)87号 二、工程概况 本工程拟建场地位于兰州市永登县城玫乡路以北、胜利街两旁,12#楼—14#楼地下一层,1~11轴地上为二十六层,一~四层层高为3.0米,五~二十六层层高为2.90米;11~22轴地上为二十五层,一~三层为商场,一、二层层高为3.90米,三层层高为4.20米,四~二十五层层高为2.90米;地下室层高为3.60米,管道层层高为1.80米,结构主体高度为76.30米;1~11轴结构主体形式为全现浇剪力墙结构,12~22轴结构主体形式为全现浇框架-剪力墙结构;F-B轴~F-G轴、G-B轴~G-G轴为三层商场,一、二层层高为3.90米,三层层高为4.20米,结构主体形式为全现浇框架结构;主楼基础为平板式筏形基础,裙房基础为人工挖孔灌注桩基础。 15#楼地下一层为6级人防地下室(设管道夹层),地上二十五层,一~三层为商场,四层以上为住宅,管道夹层的层高为1.800米,一~二层层高为3.90米,三层层高为4.20米。四~二十四层层高为2.90米,二十五层层高为3.0米。地下室层高为3.600米,结构主体高度为76.200米,结构主体形式为全现浇剪力墙结构,基础主楼采用平板式筏形基础,裙楼基础采用人工挖孔灌注桩基础。 本工程土方量大,全部基础基坑采用机械开挖外运的方式,开挖机械采用挖掘机,外运采用自卸汽车,土方运至业主指定的弃土区域。基坑底部土方预留200mm-300mm厚人工清理,以防扰动老土。基坑开挖分为两个台阶错台开挖,第一台阶高度约为3.00m,第二台阶高度为 3.85m,基坑底标高为-6.85m。 工期要求:2012年12月6日开工, 2014年10月30日竣工,施工总工期693日历天。 本工程由甘肃恒利房地产开发公司投资建设,甘肃四建集团五公司承建,张树林任项目经理。   三、地质情况 场地地层岩性自上而下依次可分为: 1、该层自上而下分为杂填土、黄土状粉土、粗砂与圆砾。 1.1杂填土:杂色,稍湿,稍密,土质不均匀,以粉土为主,含极少量碎屑砖块等建筑垃圾。该层在场地内平面上均有分布。 本层厚度0.50~2.10米,层面标高为2077.36~2083.71米。 1.2黄土状粉土:黄褐色,稍湿,稍密,有白色菌丝和钙质胶结,土质较均匀,孔隙较发育。摇震反应中等,无光泽反应, 干强度低,韧性低。该层在场地内均有分布。本层埋深0.50~2.10 米 ,厚度2.26~5.80米,层面标高为2076.46~2082.78米。 1.3砾砂:杂色,呈稍湿,中密状,成份以长石、石英为主,局部含砾石及粉土团块,充填物为中细砂。本层埋深3.00~5.40 米 , 厚度0.30~0.80米,层面标高为2074.85~2079.24米。 1.4粗砂:杂厚度0.40~1.10米,层面标高为2072.86~2078.38米。色,中密,不良级配,砂粒成份主要由石英、长石组成,含少量砾石。该层在场地内均有分布。本层埋深4.50~6.90 米 ,厚度0.40~1.10米,层面标高为2072.86~2078.38米。 1.5圆砾:杂色,呈稍湿,密实,成份以长石、石英为主,局部含卵石、漂石及粉土团块,充填物为中细砂。该层在场地内平面上均有分布。 本层埋深5.00~7.60米 ,最大揭露深度为14.00米(未揭穿),层面标高为2072.06~2077.34米。2.拟建场地为自重湿陷性场地,湿陷等级为Ⅳ级自重湿陷性,最大湿陷深度为6.90m,负摩阻为-10KPa。 四、基坑土方开挖方案 1、施工准备 (1)建筑物的位置及场地的定位控制线(桩)、标准水平桩经检验合格,并办完预检手续。 (2)沿基坑开挖面放好开挖边线,临基坑开挖边线放坡,断面放坡系数为1:0.75,基坑坡底工作面放500宽。 (3)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志。 (4)熟悉图纸及土方施工方案,做好技术交底。 2、土方开挖方法 (1)本工程基坑开挖时采用自然放坡的方法进行处理,不做支护,放坡坡度按1:0.75的系数控制。每层开挖深度分别为2.3m、2.3m、2.3m共三层. (2)土方开挖按水平分段,竖向分层逐段逐层循环进行开挖。基坑开挖 方向由南向北进行,运输道设置在西侧。 (3)基坑土方严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖至标高接近基础底板设计标高200mm-300mm时,人工清槽,防止超挖,并按要求及时修整边坡及放坡,防止土方坍塌,在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。 (4) 依据±0.000m标高控制点,向基坑内引测分层开挖控制桩。 (5) 基坑开挖流程:基坑开挖(2.0m深)→人工修整边坡→下一层开 挖。  (6)基坑第一台阶放坡为1︰0.75,错台宽0.5米,第二台阶放坡为1︰0.75,开挖深度为6.85m。采用由上而下,分层开挖方法, 每层开挖深度2.3m。  (7)清底:为保证土方开挖的质量,在机械挖到距基坑底0.3m时,测量人员抄出坑底+500mm水平线,在槽帮上钉水平标高小木楔。在基坑内抄若干个基准点,拉通线控制挖土深度。剩余少量土方由人工清底,土方用塔吊吊出。 3、车辆行走路线及机械配备 (1)车辆行走临时坡道设在楼位西侧,坡道宽度4m,坡度18%,运输道为原土,并用压路机 压实,运输道为单车行驶。基坑开挖过程中,随深度增加,坡道两侧按1:0.5进行放坡,以保证坡道的稳定。运输道在基坑土方挖完后,用挖掘机挖除。 (2)挖掘机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于1m。 4、质量目标 项次 项目 允许偏差值(mm) 检验方法 1 标高 +0,-50 水准仪检查 2 长度、宽度 -0 尺量 3 边坡陡度 不允许 坡度尺检查 五、基坑开挖机械设备计划 序号 机械设备 型 号 数量 进场日期 1 履带式挖掘机 PC-220 1 2013.3.10 2 装载机 Z50 1 2013.3.10 3 工程自卸汽车 10T 8 2013.3.10 六、组织、协调管理及工期 1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况。 2、现场协调由施工员负责,主要协调土方开挖与相邻工地的道路交通问题。 3、工期:计划开挖总工期20天。2013.3.15~2013.4.5. 七、应急措施 1、项目部成立以项目经理为组长、安全员为副组长的应急救援领导小组,配备相应的救援物资与器材。 2、边坡塌方或出现塌方迹象时及时撤离施工现场,项目部立即采取措施。 3、塌方造成人员受伤时,现场采取急救处理,及时用担架抬出,并拨打120急救电话。 4、如人员被埋时,立即组织人力抢救,此时应组织机械对不稳定边坡进行处理。 八、安全及文明施工措施 1、基坑四周的安全围护 (1)基坑周边的防护采用φ48×3.6㎜钢管,沿基坑周边连续设置。 (2)防护栏杆应由上、下两道横杆及立杆组成,上杆离地高度为1.2m,下杆离地高度为0.6m,并加挂密目式安全网进行全封闭,固定横杆的立杆沿防护栏杆纵向设置距离不得大于2m,立杆固定采用的打入地面500~700㎜深,高出上横杆15㎝,钢管离基坑边不得小于500㎜。 (3)防护栏杆下部应加设不低于180㎜高度的挡脚板,并应连续设置,制作挡脚板的材料可采用12㎜厚竹胶板或18㎜厚木胶板。 2、上下通道的设置 (1)本工程的基坑深度超过5米的基坑工程,其睛能搭设时应在其中间设置临时平台(缓台)其长宽分别为1.5×1.2m. (2)需搭设的上下通道宽度不得小于1.5m,每个踏步高度不得大于0.3m,宽度不得小于0.25m,使用双横杆固定,并在宽度上设置木胶板或竹胶板用不小于16#的铅丝进行固定。 3、安全技术措施 (1) 基坑内设置观测点。  (2) 基坑开挖开始起项目部即委派专人对基坑四周放坡坡体进行全天候观 测,从基坑开挖开始至基坑开挖至设计标高后的一周内,为监测的重点时段。 基坑开挖至设计标高的一周后至基坑回填前对基坑四周坡体,进行全天候观 测,并配合仪器每一天对基坑四周放坡进行观测,并做好观 测记录。  (3)现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。 (4)所有进场机械必须进行严格的检查,保证机械设备完好。 (5)机械挖土严禁在机械回转半径内站人,进行清底作业。并随时察看边 坡情, 如边坡裂缝应及时进行支撑或放坡, 当边坡存在危险隐患时, 人员、 机械必须确保安全撤离现场。 (6)机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施。运土汽车不宜靠近基坑平行行驶,防止坍方翻车。 (7)坑边不准堆积弃土,不准堆放建筑材料、存放机械及行车。基坑边外部荷载不得大于15kPa。 (8)人工挖土,前后操作人员间距离不应小于2~3m。 (9)配合挖土机的清坡、清底工人,不准在机械回转半径下工作。 (10)场内道路应及时整修,确保车辆安全措施,各种车辆应有专人负责指挥引导。 (11)夜间施工配备足够照明,主要通道不留盲点。 (12)每日或雨后必须检查土壁稳定情况,在确保安全的情况下继续工作。 (13)施工现场设专人进行基坑监测,发现问题及时上报,并及时组织做好应急处理。  (14)基坑周围地面有防水、排水设施,避免地表水渗入基坑周边土体和流 入坑内。 (15)基坑边砖砌排水明沟,环形布置,明沟截面为300×300mm,砂浆抹面。 (16) 经常检查上口、边坡是否有裂缝和移位现象,发现问题及时处理,暂 停施工。  4、文明施工措施 (1)施工时除不可避免的施工机械噪音外努力降低其它噪音对周边环境的影响。 (2)周边环境噪声检测:根据规定要求及时做好检测,并做好记录。 (3)土方运输时,运土机械进出现场车斗必须覆盖蓬布,车轮清洗干净,达到环保卫生要求,不污染市区道路。 九、附图 1、基坑开挖平面示意图 8
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
