收藏 分销(赏)

第一份工作工作总结 .docx

上传人:asd****19 文档编号:8412860 上传时间:2025-02-12 格式:DOCX 页数:3 大小:16.16KB 下载积分:10 金币
下载 相关 举报
第一份工作工作总结 .docx_第1页
第1页 / 共3页
第一份工作工作总结 .docx_第2页
第2页 / 共3页


点击查看更多>>
资源描述

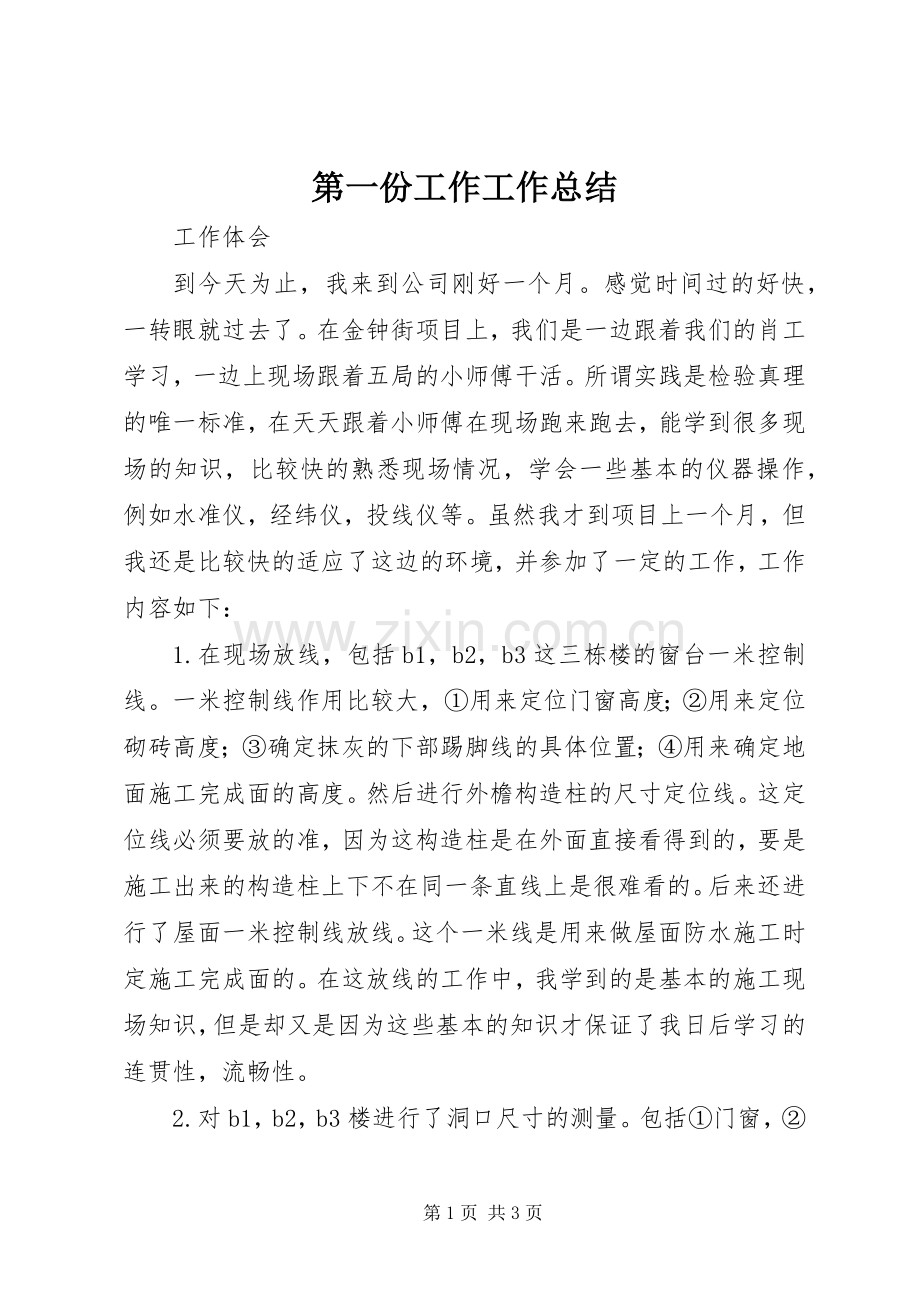

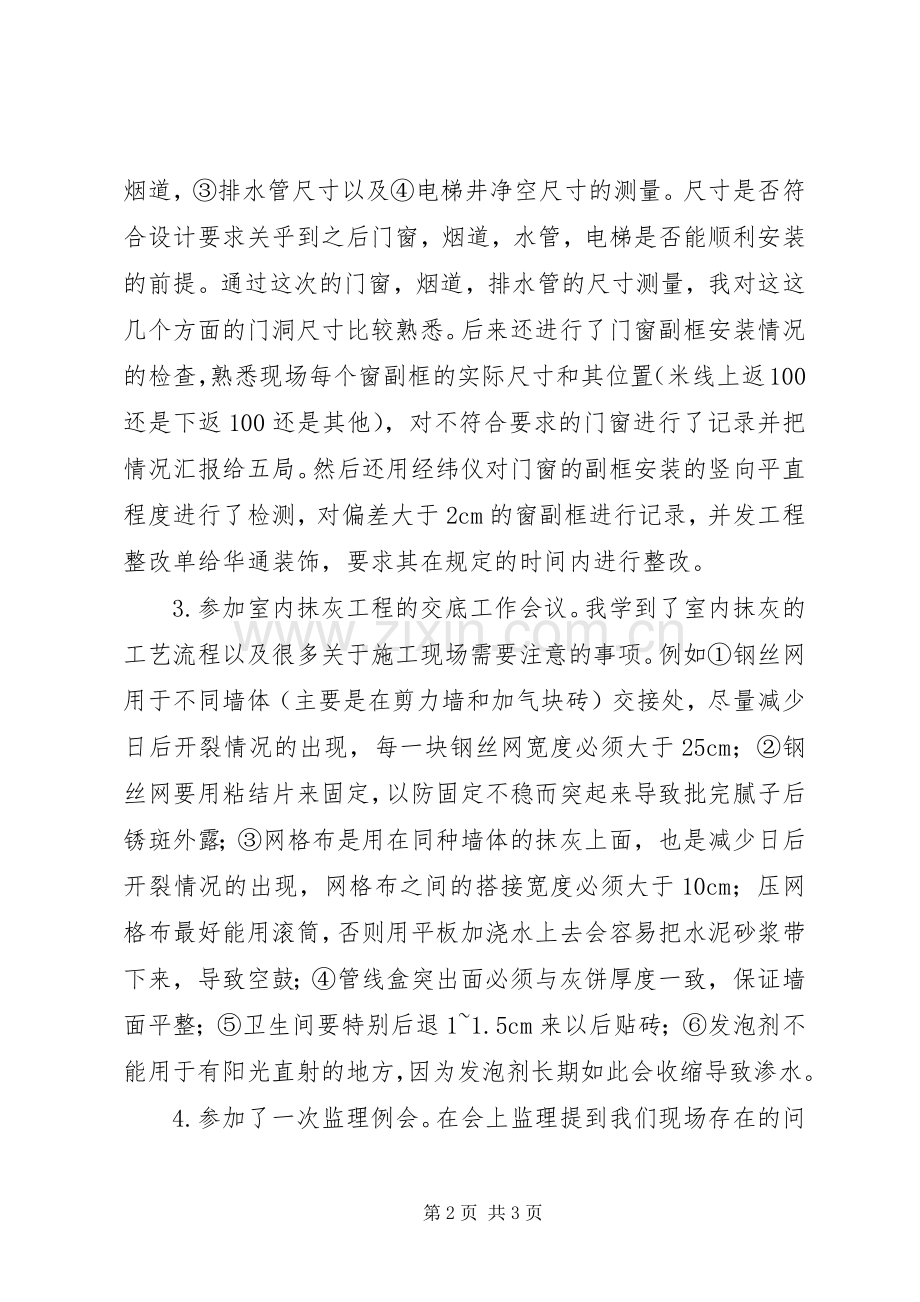

第一份工作工作总结 工作体会 到今天为止,我来到公司刚好一个月。感觉时间过的好快,一转眼就过去了。在金钟街项目上,我们是一边跟着我们的肖工学习,一边上现场跟着五局的小师傅干活。所谓实践是检验真理的唯一标准,在天天跟着小师傅在现场跑来跑去,能学到很多现场的知识,比较快的熟悉现场情况,学会一些基本的仪器操作,例如水准仪,经纬仪,投线仪等。虽然我才到项目上一个月,但我还是比较快的适应了这边的环境,并参加了一定的工作,工作内容如下: 1.在现场放线,包括b1,b2,b3这三栋楼的窗台一米控制线。一米控制线作用比较大,①用来定位门窗高度;②用来定位砌砖高度;③确定抹灰的下部踢脚线的具体位置;④用来确定地面施工完成面的高度。然后进行外檐构造柱的尺寸定位线。这定位线必须要放的准,因为这构造柱是在外面直接看得到的,要是施工出来的构造柱上下不在同一条直线上是很难看的。后来还进行了屋面一米控制线放线。这个一米线是用来做屋面防水施工时定施工完成面的。在这放线的工作中,我学到的是基本的施工现场知识,但是却又是因为这些基本的知识才保证了我日后学习的连贯性,流畅性。 2.对b1,b2,b3楼进行了洞口尺寸的测量。包括①门窗,②烟道,③排水管尺寸以及④电梯井净空尺寸的测量。尺寸是否符合设计要求关乎到之后门窗,烟道,水管,电梯是否能顺利安装的前提。通过这次的门窗,烟道,排水管的尺寸测量,我对这这几个方面的门洞尺寸比较熟悉。后来还进行了门窗副框安装情况的检查,熟悉现场每个窗副框的实际尺寸和其位置(米线上返100还是下返100还是其他),对不符合要求的门窗进行了记录并把情况汇报给五局。然后还用经纬仪对门窗的副框安装的竖向平直程度进行了检测,对偏差大于2cm的窗副框进行记录,并发工程整改单给华通装饰,要求其在规定的时间内进行整改。 3.参加室内抹灰工程的交底工作会议。我学到了室内抹灰的工艺流程以及很多关于施工现场需要注意的事项。例如①钢丝网用于不同墙体(主要是在剪力墙和加气块砖)交接处,尽量减少日后开裂情况的出现,每一块钢丝网宽度必须大于25cm;②钢丝网要用粘结片来固定,以防固定不稳而突起来导致批完腻子后锈斑外露;③网格布是用在同种墙体的抹灰上面,也是减少日后开裂情况的出现,网格布之间的搭接宽度必须大于10cm;压网格布最好能用滚筒,否则用平板加浇水上去会容易把水泥砂浆带下来,导致空鼓;④管线盒突出面必须与灰饼厚度一致,保证墙面平整;⑤卫生间要特别后退1~1.5cm来以后贴砖;⑥发泡剂不能用于有阳光直射的地方,因为发泡剂长期如此会收缩导致渗水。 4.参加了一次监理例会。在会上监理提到我们现场存在的问题,必须引起重视。例如①门窗副框上下边与墙间隙过大,工人在收口时直接用砖块,加气块之 类的往里面塞,然后外面就做砂浆抹灰,这样的结果是会导致日后窗口部位开裂,渗水等情况;②砖墙的线管开凿深度大于1.5cm,左右宽度大于1.0cm。③安全施工问题,拆外架现场必须拉警戒线。 5.在月底的时候赶上施工一次结构的劳务队的费用结算,所以我就拿着图纸去b1,b2,b3三栋楼去检查主体结构还遗留问题,对未做好的部分做好记录统计。到时候结算时要对其部分进行相应费用扣除。这方面的问题主要集中在①放线洞未封堵,②钢梁洞未封堵,③对拉螺栓未拆除,④楼梯外墙梁涨模。 虽然这些工作都比较简单,但是却能让我受益匪浅,能快速的融入到这个大家庭大团队里面来。希望日后的工作当中能越做越好,越来越顺利。 第3页 共3页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
