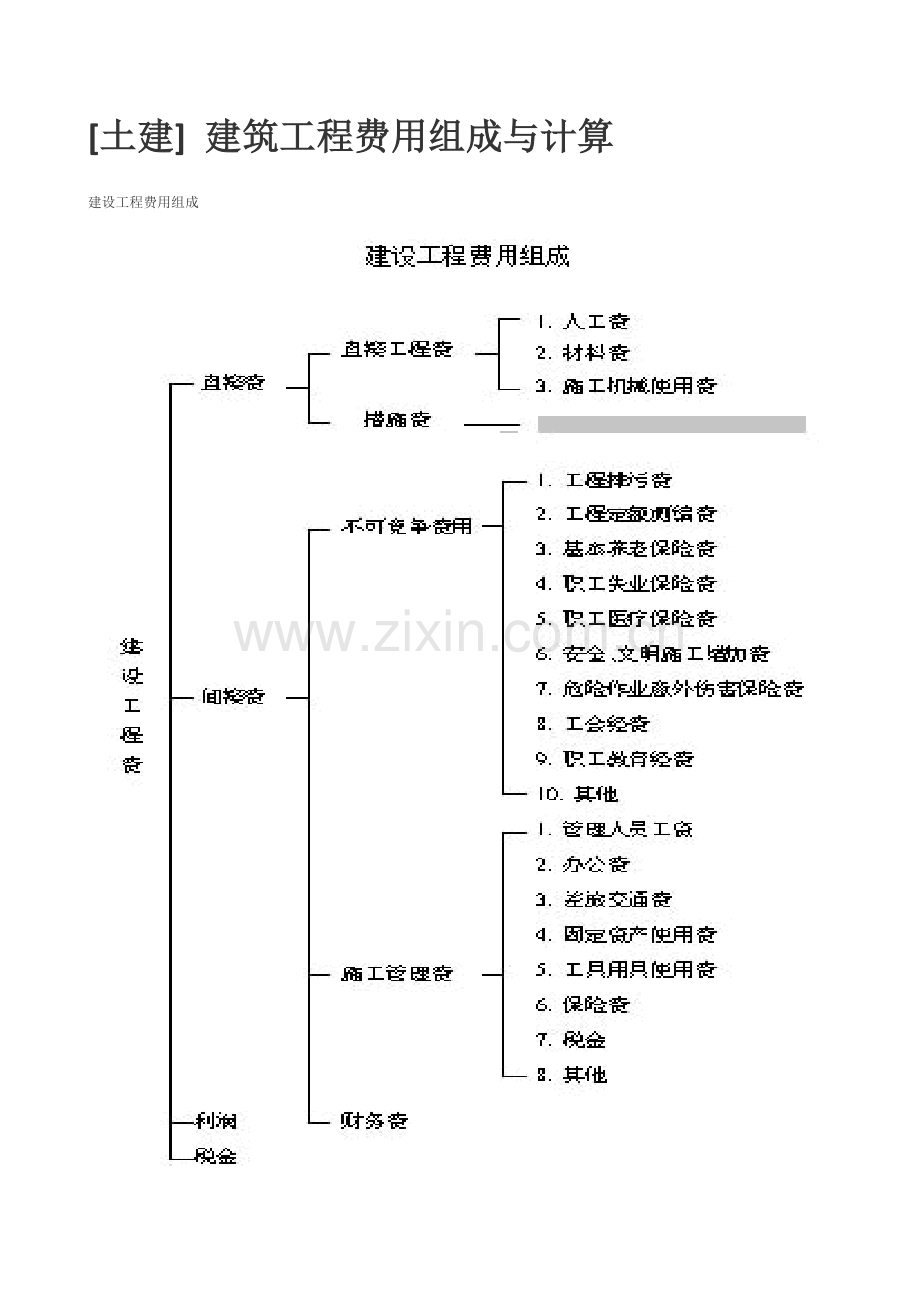

建设工程费用组成

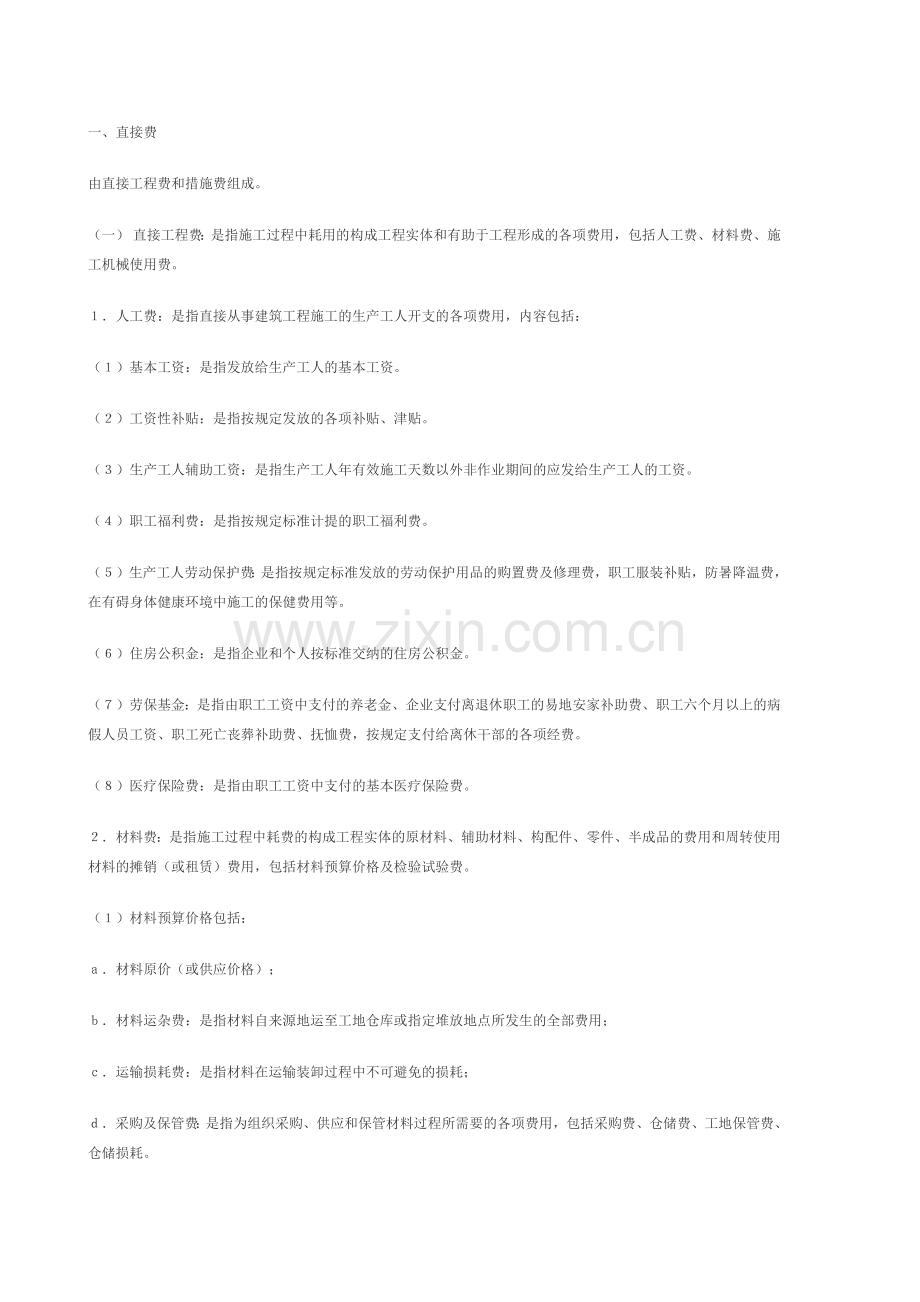

一、直接费
由直接工程费和措施费组成。
(一) 直接工程费:是指施工过程中耗用的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑工程施工的生产工人开支的各项费用,内容包括:
(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定发放的各项补贴、津贴。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业期间的应发给生产工人的工资。
(4)职工福利费:是指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,职工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
(6)住房公积金:是指企业和个人按标准交纳的住房公积金。
(7)劳保基金:是指由职工工资中支付的养老金、企业支付离退休职工的易地安家补助费、职工六个月以上的病假人员工资、职工死亡丧葬补助费、抚恤费,按规定支付给离休干部的各项经费。
(8)医疗保险费:是指由职工工资中支付的基本医疗保险费。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,包括材料预算价格及检验试验费。
(1)材料预算价格包括:
a.材料原价(或供应价格);
b.材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用;
c.运输损耗费:是指材料在运输装卸过程中不可避免的损耗;
d.采购及保管费:是指为组织采购、供应和保管材料过程所需要的各项费用,包括采购费、仓储费、工地保管费、仓储损耗。
(2)检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
3、施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。施工机械台班单价应由下列七项费用组成:
(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值;
(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。
(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。
(4)安拆费及场外运费:安拆费指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。
(5)人工费:指机上司机(司炉)和其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。
(6)燃料动力费:指施工机械在运转作业中所消耗的固体燃料(煤、木柴)、液体燃料(汽油、柴油)及水、电等。
(7)其他费用:指施工机械按照国家规定和有关部门规定应交纳的养路费、车船使用税、保险费、及年检费等。
(二) 措施费:是指施工过程中必须发生的且由承包人采取的措施费用。包括综合措施项目费、技术措施项目费。
1.综合措施项目费包括以下内容:
(1)临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。
(2)冬雨季施工增加费:是指在冬、雨季施工期间,为确保工程质量所采取的保温、防雨措施增加的材料费、人工费和设施费用,不包括特殊工程搭设暖棚等的设施费用。
(3)生产工具用具使用费:是指施工生产所需不属于固定资产的生产工具及检验用具等的购置、摊销和维修费,以及支付给工人自备工具补贴费。
(4) 工程测量放线、、定位复测、工程点交、场地清理费。
2.技术措施项目费包括如下内容:
(1) 大型机械进出场费及安拆费:是指机械在施工现场进行安装、拆卸所需人工费、材料费、机械费、试运转费和安装所需的铺助设施的费用及机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用。
(2) 高层建筑增加费:建筑物超过六层或者檐高超过20米需要增加的人工降效和机械降效等费用。
(3) 超高增加费:操作高度距离楼地面超过一定的高度需要增加的人工降效和机械降效等费用。
(4) 脚手架搭拆费:是指施工需要的各种脚手架搭拆费用及脚手架的摊销(或租赁)费用。
(5) 施工排水、降水费:是指工程地点遇有积水或地下水影响施工需采用人工或机械排(降)水所发生的费用(包括井点安装、拆除和使用费用等)。
(6) 检验试验费:是指新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。包括试桩费:幕墙抗风试验、桥梁荷载试验费、室内空气污染测试费等。
(7) 缩短工期措施费:是指由于合同工期小于定额工期时,应计算的措施费。包括以下内容:
(1) 夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用;
(2) 周转材料加大投入量及增加场外运费:是指由于合同工期小于定额工期时,施工不能按正常流水进行,因赶工需加大周转材料投入量及所增加的场外运费费用。
(8) 无自然采光施工通风、照明、通讯设施增加费:是指在无自然光环境下施工时所需通风设施、照明设施及通讯设施所增加的费用。
(9) 二次搬运费:是指因场地狭小,或障碍物等引起的材料、半成品、设备、机具等超过一定运距或发生的二次搬运、装拆所需的人工增加费(包括运输损耗)。
(10) 已完工程及设备保护费:是指工程完工后未经验收或未交付使用期间的保养、维护所发生的费用。
(11) 临时用地占用费:指业主未能提供施工用地使用权,施工单位需租用的场地和弃土占地等费用。
(12) 有害环境施工增加费:是指当施工环境中存在有毒物质、有害气体和粉尘,其浓度超过允许值时所增加的人工降效及费用。
(13) 安装与生产同时进行增加费:是指生产车间或装置内施工,因生产操作或生产条件限制,干扰了安装工作正常进行而增加的人工降效费。
(14) 采暖、空调系统调试费:是指采暖工程和空调工程竣工后整个系统进行调整试验所增加的费用。
(15) 安装工程管道跨越或穿越施工措施费:是指管道安装时需跨越路面,建筑物、构筑物等所增加的人工、材料、机械等费用。
(16) 格架式桅杆增加费:是指安装设备重量在80吨以上安装高度在10米以内、设备重量在60吨以上安装高度在10~20米以内、设备重量在40吨以上安装高度在20米以上时所使用的金属桅杆台次使用费(包括桅杆本体的设计、制造和试验,卷场机、索具等的折旧摊销,桅杆停滞期间的维护、保养,配件的更换等费用)。
(17) 焦炉施工大棚费:是指焦炉烘炉施工大棚的搭建、拆除、折旧、使用期间所发生的费用(包括工作棚的摊销费、仓储费和保养费)。
(18) 焦炉烘炉热态工程费:是指焦炉烘炉热态工程中(包括热态作业的特殊劳保消耗)按焦炉本体砌筑直接费所占一定比例的费用。
(19) 安装工程组装平台费:是指为配合设备安装的临时平台组装、制安、拆除所需的人工、材料、机械的增加费。
(20) 安装工程联动试车费:是指设备安装完毕后,整个系统进行联动试运行所发生的费用。
(21) 市政工程脚手架、支架、工作平台搭拆费:指各类脚手架、支架、拱盔、工作平台的搭拆、维护、摊销(或租赁)费用。
(22) 市政工程施工吊栏、托架摊销费:指托架和箱梁施工吊栏的制作摊销费用。
(23) 市政工程围堰:指各类围堰的堆筑、拆除、清理和维护费用。
(24) 市政工程筑岛:指人工岛的填筑、拆除、清理和维护费用。
(25) 市政工程临时便道:指工程施工需要或维持车辆行人通行临时道路的修建、拆除和养护费用。
(26) 市政工程原有路基、管线保护费:指对原有路基、路面、各种管线、电缆、光缆等其他设施的保护费用。
(27) 市政工程施工用水、电源设备的安装拆除费:指施工用水电,自接入点至施工现场配电箱、用水点的设备及其固定管线的敷设拆除和摊销费用。生活用水用电设施不在其内。
(28) 园林绿化工程施工因素增加费:是指边施工边维持交通、防游人干扰和路面保护等措施费用。
(29) 其他:是指以上未列措施项目而实际需要发生的措施项目的费用。
大型机械进出场费及安拆等技术措施项目费用,编制招标标底时按照省建设厅发布的现行定额及相应规定计取。未作具体规定的,由招标人和投标人在合同中约定,未约定的以招标人与中标人双方签证为准。编制投标报价按照企业定额或参照省建设厅发布的现行定额相应规定自主报价。
临时设施等综合措施项目费用编制招标标底时按照本附件四表三计取,编制投标报价时按照企业定额或参照本附件四表三计取。其取值范围应根据工程复杂、难易程度取定。其中:建筑安装工程可参照附件五建筑安装工程分类标准取定。
二、间接费
由不可竞争费用、施工管理费和财务费组成。
(一) 不可竞争费用:是指政府和有关部门规定应进入工程造价的费用。包括:
1.工程排污费:是指施工现场按规定交纳的排污费用。
2.工程定额测定费:是指按规定支付工程造价(定额)管理部门的定额测定费。
3.基本养老保险费(劳保基金):是指企业按规定向社会保障主管部门交纳的职工基本养老保险费(社会统筹部分)。
4.失业保险费:是指企业按照国家规定交纳的失业保险基金。
5.医疗保险费:是指企业向社会保障主管部门交纳的职工基本医疗保险费。
6.安全文明施工增加费:包括有关安全教育、管理、检查、标志的设置和安全设施费用;现场围挡、施工场地地面的硬化处理、现场绿化布置、现场住宅环卫设施治安综合治理及社区眼务等。
7.危险作业意外伤害保险:是指按照建筑法规定,为从事危险作业的建筑工人支付的意外伤害保险费。
8.工会经费:是指企业按职工工资总额2%计提的工会经费。
9.职工教育经费:是指企业为职工学习先进技术和提高文化水平,按职工工资总额1.5%计提的费用。
10.其他:指以上未列项的而实际发生的,按有关文件规定执行。
(二) 施工管理费:是指组织施工生产和经营管理所需费用。包括以下内容:
1.管理人员工资:是指管理人员的基本工资、工资性补贴、职工福利费、劳动保护费、住房公积金、劳动保险费、医疗保险费、危险作业意外伤害保险费、工会经费、职工教育经费等。
2.办公费:是指企业管理办公用的文具、纸张、帐表、印刷、邮电,书报,会议、水电、烧水和集体取暖通风(包括现场临时宿舍取暖)用煤等费用。
3.差旅交通费:是指职工因公出差、调动工作的差旅费、住勤补助费、市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退职一次性路费,工伤人员就医路费,工地转移费以及管理部门使用的交通工具的油料、燃料、养路费及牌照费。
4.固定资产使用费:是指管理和试验部门及附属生产单位使用的属于固定资产的房屋、设备仪器等的折旧、大修、维修或租赁费。
5.工具用具使用费:是指管理使用的不属于固定资产的生产工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。
6.保险费:是指施工管理用财产、车辆保险。
7.税金:是指企业按规定交纳的房产税、车船使用税、土地使用税、印花税等。
8.其他:包括技术转让费、技术开发费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费等。
(三) 财务费:是指企业为筹集资金而发生的各种费用,包括企业经营期间发生的短期贷款利息支出、汇兑净损失、调剂外汇手续费、金融机构手续费,以及企业筹集资金而发生的其他财务费用。
三、利润:是指施工企业完成所承包工程应收取的酬金。
施工管理费和财务费、利润在编制招标标底时按照本附件四表二的规定计取,编制投标报价时按照企业定额或参照本附件四表二的规定计取,其取值范围应依据工程复杂、难易程度计取。其中:建筑安装工程可参照附件五建筑安装工程分类标准取定。
四、税金
是指国家税法规定的应计入建设工程造价内的营业税、城市维护建设税及教育费附加。纳税地点在市区的企业,税率按3.413%计取,纳税地点在县城、镇的企业税率按3.348%计取,纳税地点不在市区、县城、镇的企业税率按3.22%计取。
五、有关问题的规定
1.装饰装修工程不分总包、分包或二次装修均单独取费。
2.土石方工程除每栋建筑物的基础土石方小于3000立方米并入一般土建工程取费外,其他土石方工程均单独取费。
3.人工费按22元?蛐工日作为取费基数。一般土建工程、土石方工程、装饰装修工程、园林绿化工程、仿古建筑、市政工程、路灯工程、包工不包料工程其人工费取费标准均按22元?蛐工日调整。人工工资调差按我省建筑安装企业的人工工资实行地区级差工资标准。建筑、安装、土石方,装饰装修、市政、仿古建筑及园林绿化、路灯等工程由各市、州定额(造价)管理站根据本地实际情况,每年按统一时间测定当地最低工资标准,报省造价管理总站审批后,由省造价总站统一公布。
4.招标单位与投标单位签定施工合同时,其人工工资标准不得低于当地发布的最低工资标准。同时,为了维护劳动者合法权益,承包人(包括劳务承包)与生产工人签定的劳务合同,其工资标准同样不得低于当地发布的最低工资标准。
5.按国家规定准予分包的工程,其相关的不可竞争费用应由分包单位向总包单位计取。已由发包单位代缴或总包单位计取后已上缴部分,双方应办理相应手续。
表一 不可竞争费用
项 目 名 称
执 行 地 区
计 费 基 础
费 率(%)
工程排污费
工程定额测编费
工会经费
职工教育经费
危险作业意外伤害保险
职工失业保险费
职工医疗保险费
长沙、衡阳、株洲、
湘潭、岳阳
税前造价
2.22
其他地区
2.24
基本养老保险费
全 省
税前造价
3.5
安全文明
施工增加费
一般专业工程
全 省
税前造价
0.98
0.66
表二 施工企业取费费率参考表
项 目 名 称
施工管理费(包括财务费)
利 润
计费基础
费率(%)
计费基础
费率(%)
一般土建工程
直接工程费
12~4
直接工程费
9~4
土石方工程
直接工程费
8~4
直接工程费
7~4
人工费
32~17
人工费
33~24
装饰装修工程
人工费
42~34
人工费
38~28
安装工程
人工费
93~46
人工费
54~50
园林绿化工程
人工费
28~17
人工费
45~33
仿古建筑工程
直接工程费
9~6
直接工程费
7~5
市政
工程
道路工程
桥涵工程
隧道工程
地铁工程
防洪堤防工程
排水工程
给排水构筑物工程
直接工程费
9~6
11~7
12~8
12~8
9~6
9~6
11~7
直接工程费
6~4
8~5
9~6
9~6
6~4
6~4
9~5
给水、燃气集中供热工程
人工费
45~32
人工费
38~26
路灯工程
人工费
93~46
人工费
54~50
包工不包料工程
人工费
28~18
人工费
29~18
表三 综合措施项目费费率参考表
项 目 名 称
计 费 基 础
费 率(%)
临时设施费
冬雨季增加费等
一般土建工程
直接工程费
3~2
2.4~1.6
土石方工程
直接工程费
3~2
2.4~2.6
人工费
13~9
13.2~8.8
装饰装修工程
人工费
13~11
13.2~8.8
安装工程
人工费
20~18
13.2~8.8
园林绿化工程
人工费
20~18
13.2~8.8
仿古建筑工程
直接工程费
3~2
2.4~1.6
市政
工程
给水、燃气集中供热工程
人工费
12~8
13.2~8.8
其他
直接工程费
3~2
2.4~1.6
路灯工程
人工费
20~18
13.2~8.8
注: 冬雨季施工增加费一栏中的费率包括生产工具用具使用费,工程测量放线、定位 复测、工程点交、场地清理费。
一、建设工程费组成
建
筑
安
装
工
程
费
直接费
直接工程费
人工费、材料费、机械费、
措施项目费
通用项目、专用项目
间接费
企业管理费
规费
利润
税金
一、 直 接 费:由直接工程费和措施项目费组成
(一)、直接工程费:指施工过程中耗费的构成工程实体的各项费用。包括人工费、材料费、机械费。
1、人工费:是指直接从事建设工程施工的生产工人开支的各项费用。
1)、基本工资
2)、工资性补贴:是指按标准发放的物价补贴,煤、燃气补贴,住房补贴,流动施工津贴,自备工具购置、补贴等。
3)、生产工人辅助工资:指生产工人年有效施工天数意外非作业天数工资,包括职工哺乳时间的工资,病假在六个月以内的工资及婚、丧假期的工资。
4)、职工福利费:按规定标准计提的职工福利费。
5)、生产工人劳动保护费:指按规定标准发放的劳动保护用品的购置及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2、材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
1)、材料原价(供应价格)
2)、材料运输费:指材料来源地运至工地仓库或指定堆放地点所发生的费用。
3)、运输损耗费:指材料在运输装卸工程中不可避免的损耗。
4)、采购及保管费:指为组织采购、供应和保管材料工程中所需的各项费用。
3、施工机械使用费:指施工机械作业所发生的机械使用费以及机械按拆费和场外运费。
施工机械台班单价由下列七项费
1)、折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
2)、大修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常所需润滑和擦拭的材料费用及机械停滞期间的维护和保养费用等。
3)、按拆费及场外运费:按拆费指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工整体或分体自停放地点运至施工现场或由由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线的费用。
4)、人工费:指机上司机(司炉)和其它操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。
5)、燃料动力费:指施工机械在运转作业中所消耗的固体燃料(煤、木柴)、液体燃料(汽油、柴油)及水电等。
6)、养路费及车船使用税:指施工机械按照国家规定和有关部门规定应缴纳的养路费、车船使用税、保险费及年检费。
(二)、措施项目费:指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体的费用。由通用项目措施费和专业项目措施费组成。(记住)
序号
项目名称
说 明
一、通用项目
1
安全文明
施工现场安全、文明施工所需的各项费用,以及为达到环保部门要求所需的各项费用。
2
冬雨季施工增加费
冬季施工是指施工单位在施工规范规定的冬季气温条件下施工所增加的费用,包括措施费和人工、机械降效费。雨季施工增加费是指在雨季施工时,为防滑、防雨、防雷、排水等增加的费用和人工降效费用。不包括雷击、洪水造成的人员、财产损失。
3
已完、未完工程及设备保护费
竣工验收前对已完工程及设备进行保护所需费用;未完工程保护费指工程建设过程中,在冬季或其它特殊情况下停止施工时,对未完工部分的保护费用。
4
临时设施
施工企业为进行建设工程施工所必需搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
5
夜间施工
根据设计、施工技术要求或建设单位要求提前完工(工期低于工期定额70%时),须进行夜间施工的工程所增加的费用。
6
二次搬运及完工清理
因施工场地狭小或材料、构件无法直接运进施工现场等特殊情况而发生的二次装卸、运输运输费用;完工清理指工程交付使用前,对工程和施工场地进行的卫生清扫和垃圾清理。
7
大型机械设备进出场及安拆费
机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输转移费及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用。
8
混凝土、钢筋混凝土模板及支架
混凝土施工过程中所需的各种港模板、、木模板、支架等的支、拆、运输费用及模板、支架的摊销或租赁费用。
9
脚手架
施工需要的各种脚手架搭、拆、运输费用及教授架的摊销(租赁)费用。
10
施工排水降水
为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。
11
构件运输与安装费
12
材料及产品的检测费
二、专业项目
(一)建筑工程
1
水平、垂直运输机械
(二)、装饰装修工程
1
垂直运输机械
2
室内空气污染测试
二、 间 接 费::由规费和企业管理费组成(记住)
(一)、规费:指政府和有关权力部门规定必须缴纳的费用(简称规费)
1、工程排污费:施工现场按规定缴纳的工程排污费。
2、工程定额测定费:按规定支付给工程造价(定额)管理部门的定额测定费。
3、社会保障费
1)、养老保险费:企业按照规定标准为职工缴纳的基本养老保险费。2)、失业保险费:按照国家规定标准为职工缴纳的失业保险费。
3)、医疗保险费:企业按照规定标准为职工缴纳的基本医疗保险费和意外伤害保险费。
4、住房公积金:企业按照规定标准为职工缴纳的住房公积金。
5、危险作业意外伤害保险:按照建筑法等有关规定,企业为从事危险作业的建筑安装施工人员支付的意外伤害保险费。
(二)、企业管理费:建筑安装企业组织施工生产和经营管理所需费用。
1、管理人员工资:管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。
2、办公费:企业管理办公用的文具、纸张、帐表、印刷、邮电、书包、会议、水电、烧水和集体取暖)用煤等费用。
3、差旅交通费:职工因工出差、调动工作的差旅费,住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退职一次性路费,工伤人员就医路费、工地转移费以及管理部门使用的交通工具的油料、燃料、养路费及牌照费。
4)、固定资产使用费:管理部门核试验部门及附属生产单位使用的属于固定资产的房屋、设备仪器的折旧、大修、维修或租赁费。
5)、工具用具使用费:管理使用的不属于固定资产的生产工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费;施工、生产所需随工人班组或个人配备的不属于固定资产的房屋、设备仪器等的折旧、大修小型机械、生产工具的购置、摊销和维修费。
6)、劳动保险费:由企业支付离退休职工的易地安家补助费、职工退休金、六个月以上的病假人员工资、职工死亡伤葬补助费、抚恤费、按规定支付给离休干部的各项经费。
7)、职工教育经费:企业为职工学习先进技术和提高文化水平,按职工工资总额计提的费用。
8)、财产保险费:指施工管理用财产、车辆保险。
9)、财务费:企业为筹集资金而发生的各种费用。
10)、税金:指企业按规定缴纳的房产税、车船使用税、土地使用税、印花税等。
11)、其他:包括技术转让费、业务招待费、绿化费、广告费、公证费、法律顾问费、咨询费、工程投标费等。
三、利润:指施工企业完成所承包工程的盈利。
四、税金:国家税法规定的应计入建设工程造价内的营业税、城市维护建设税及教育费附加等。
二、建设工程费用计算方法
一、直接费
(一)、直接工程费:按计算规则配套的各类定额及有关规定计算
(二)、措施项目费:
序号
项目名称
计算方法
一、通用项目
1
安全文明
参考费率表计算
2
冬雨季施工增加费
参考费率表计算
3
已完、未完工程及设备保护费
参考费率表计算
4
临时设施
参考费率表计算
5
夜间施工
按规则计算
6
二次搬运及完工清理
按实际发生计算。也可参照定额标准计算。
7
大型机械设备进出场及安拆费
套相应定额
8
混凝土、钢筋混凝土模板及支架
搭拆(套定额子目)、使用费两部分组成
木模板、支架使用费=定额用量*材料单价/使用次数(一般按周转使用5次考虑)
钢模板、支架使用费=定额用量*单位模板、支架每日租赁费单价*分部分项工程使用天数
9
脚手架
搭拆(套定额子目)、使用费两部分组成
脚手架使用费=定额用量*单位架管(或扣件)每日租赁费单价*使用天数
10
施工排水降水
根据水文资料、施工组织设计,按建筑工程措施项目费中的相应定额子目计算。
11
构件运输与安装费
按规则计算
12
材料及产品的检测费
参考费率表计算
二、专业项目
(一)建筑工程
1
水平、垂直运输机械
相应定额子目计算。
二、 间 接 费:
(一)、规费:4.8%
1、工程排污费:按实际发生计算。
2、工程定额测定费:按不含税的工程造价的0.15%计取。
3、社会保障费:按不含税工程造价的3.5%计取。
1)、养老保险费:
2)、失业保险费:
3)、医疗保险费:
4、住房公积金:0.89%
5、危险作业意外伤害保险:0.26%
(二)、企业管理费:
工程类型
建设工程
安装工程
土石方工程
市政道路工程
市政桥涵工程
市政给排水、燃气、热力管道工程
炉窑砌筑工程
装饰装修工程
园林绿化
园林建筑
计费基础
直接工程费
人工费
直接工程费
直接工程费
直接工程费
人工费
人工费
人工费
人工费
直接工程费
一类
二类
三类
四类
11.11
9.53
7.96
6.38
37.00
31.73
26.51
21.25
6.34
9.14
7.78
6.34
9.58
8.14
6.67
31.76
26.69
21.56
49.81
35.56
26.1
25.27
6.42
三、利润:
工程类型
建设工程
安装工程
土石方工程
市政道路工程
市政桥涵工程
市政给排水、燃气、热力管道工程
炉窑砌筑工程
装饰装修工程
园林绿化
园林建筑
计费基础
直接工程费
人工费
直接工程费
直接工程费
直接工程费
人工费
人工费
人工费
人工费
直接工程费
费率
%
7
23.31
7
7
7
23.31
35
23.31
23.31
7
四、税金: 根据工程所在地区的不同实行差别税率
地区
市区
县城(镇)
城镇以外
税率(%)
3.44
3.38
3.25
三、工程类别的划分标准及说明
(一)、建筑工程类别的划分说明
1.以单位工程为划分单位,同一施工单位同时施工的由不同结构或用途拼接组成的单位工程,可以按最大跨度、最高高度(或层数)和合并后的建筑面积确定工程类别;由不同施工单位依伸缩缝和沉降缝为界限划分,应按各自所承担的局部工程分别确定工程类别。
2.在同一类别中有两个或两个以上指标的,同时满足两个指标的才能确定为本类别,只符合其中一个指标的,按低一类指标执行。
3.分类指标中的”高度”即檐高,檐高系指设计室外地面标高至檐口滴水标高。如果有女儿墙:按设计室外地坪至屋面板上表面的距离。
4.室外零星工程和不划分工程类别的其它工程均按四类标准执行。
5、建筑装饰装修工程,不分工程类别,均以人工费为取费基数计取各项费用。
6、仿古工程按建筑工程三类取费标准执行。
四、工程名称及费率使用范围
土石方工程费率适用于:
1、在一个单位工程内,全部土石方挖方(或填方)工程量在5000立方米以上的房屋建筑工程中的土石方工程。
五、费用计算程序
(一)、以直接费为计算基础
序号
费用项目
计算方法
1
直接工程费
按定额计算
2
措施项目费
按计算规则计算
3
小计
1+2
4
企业管理费、利润
3*费率
5
材差
材料差价合计
6
小计
3+4+5
7
规费
6*费率
8
合计
6+7
9
税金
8*税率
10
含税工程造价
8+9
(二)、以人工费为计算基础
序号
费用项目
计算方法
1
直接工程费
按定额计算
2
直接工程费中的人工费
按定额计算
3
措施项目费
按计算规则计算
4
措施项目费中的人工费(一般25%)
按计算规则计算
5
小计
(1+3),(2+4)
6
企业管理费、利润
(2+4)*费率
7
材差
材料差价合计
8
小计
(1+3)+6+7
9
人工费调整(20%~40%)
(2+4)*费率
10
小计
8+9
11
规费
10*费率
12
合计
10+11
13
税金
12*税率
14
含税工程造价
12+13
[土建] 建筑面积计算规则
建筑面积计算规则
一、计算建筑面积的范围
1、单层建筑物不论其高度均按一层计算,其建筑面积按建筑物外墙勒角以上的外围水平面积计算。单层建筑物内如带有部分楼层者,亦应计算建筑面积。
2、多层建筑物的建筑面积按以建筑面积的总和计算,其底层按建筑物外墙勒角以上外围水平面积计算,二层及二层以上按外墙外围水平面积计算。
3、层高超过2.2米的地下室、半地下室、地下车间、仓库、商店、地下指挥部等及相应出入口的建筑面积按其上口外墙(不包括采光井、防潮层及其保护墙)外围的水平面积计算。
4、用深基础做架空层加以利用,层高超过2.2米的,按架空层外围的水平面积的一半计算建筑面积。
5、坡地建筑物利用吊脚做架空层加以得用且层高超过2.2米的,按围护结构外围水平面积计算建筑面积。
6、穿过建筑物的通道,建筑物内的门厅、大厅不论其高度如何,均按一层计算建筑面积。门厅、大厅内回廊部分按其水平投影计算建筑面积。
7、电梯井、提物井、垃圾道、管道井等均按建筑物自然层计算建筑面积。
8、舞台灯光控制室按围护结构外围水平面积乘以实际层数计算建筑面积。
9、建筑物内的技术层(管道层、附层、夹层)是指房屋的局部层次,层高超过2.2米的,按其墙外围水平面积计算建筑面积。
10、与建筑物连接的有柱雨篷按柱外围水平面积计算建筑面积;独立柱雨篷按其顶盖水平投影面积的一半计算建筑面积。
11、有柱的车棚、货棚、站台等按柱外围水平面积计算建筑面积;单排柱、独立柱的车棚、货棚、站台等按其顶盖水平设影面积的一半计算建筑面积。
12、突出屋面的有围护结构的楼梯间、水箱间、电梯机房等按围护结构外围水平面积计算建筑面积。
13、突出墙外的门斗按围护结构外围水平面积计算建筑面积。
14、封闭阳台、挑廊,按其水平投影面积计算建筑面积。凹阳台、挑阳台按其水平投影面积的一半计算建筑面积。
15、建筑物墙外有顶盖和柱的走廊、檐廊,按柱的外边线水平面积计算建筑面积。无柱的走廊、檐廊按其投影面积的一半计算建筑面积。
16、两个建筑物间有顶盖的架空通廊,按通廊的投影面积计算建筑面积。无顶盖的架空通廊按其投影面积的一半计算建筑面积。
17、室外楼梯作为主要通道和用于疏散的,按每层水平投影面积计算建筑面积;楼内有楼梯的,室外楼梯按其水平投影面积的一半计算建筑面积。
18、跨越其他建筑物、构筑物的高架单层建筑物,按其水平投影面积计算建筑面积,多层者按多层计算。
19、室内体育馆按实际层数计算建筑面积。体育馆(场)看台下空间加以利用的,其超过1.8米的部位计算建筑面积(多层按多层计算)。
20、原始设计为假层(含顶层阁)屋面全部翻高后,前后墙沿口到楼板高度超过1.8米的,按实计算建筑面积。
二、不计算建筑面积的范围
1、突出墙的构件配件和艺术装饰,如:柱、垛、勒角、台阶、无柱雨篷等。
2、检修、消防等用的室外爬梯。
3、层高在2.2米以内的技术层、夹层。
4、构筑物,如:独立烟囱、烟道、油罐、水塔、储油(水)池、储仓、车库,及地下人防干、支线等。
5、建筑物内外的操作平台、上料平台,及利用建筑物的空间安置箱罐的平台。
6、没有围护结构的屋顶水箱,舞台及后台悬挂幕布、布景的天桥、挑台。
7、单层建筑物内分割的操作间、控制室、仪表间等单层房间。
8、层高小于2.2米的地下室、半地下室、深基础地下架空层、坡地建筑物吊脚架空层。
9、岗亭、警亭、书报亭等。
10、里弄房屋后天进内的天棚。
11、利用马路、通道及隙地所搭棚架。
12、阁楼。
13、房屋的平台、晒台、花台、屋顶平台等。
三、其他
在计算建筑物建筑面积时,如遇上述以外的情况,要参照上述规则精神办理。
[土建] 管道工程量计算规则
1、
工程量计算顺序:
工艺管线工程量计算尽量以以下顺序计算:
管道安装
管件安装
阀门安装
法兰安装
管道压力试验
无损探伤及焊口热处理
管道支架制作安装
管口充氩保护、套管制作安装
设备安装(泵、电机等)
2、
管道安装
2.1 压力等级:低压0<P≤1.6MPA,< font>
中压1.6<P≤10MPA,< font>
高压10<P≤42MPA< font>。
2.2 连接方式:电弧焊、氩弧焊、氩电联焊、螺栓连接、埋弧自动焊、氧乙炔焊、热风焊、承插粘接等
2.3 工程量计算:工艺管线以施工图纸标明的延长米计算,不扣除管件、阀门、法兰长度,主材消耗量是扣除管件、阀门、法兰长度后加损耗的量。方型补偿器不单独提取工程量,工程量包含在管道工程量及管件工程量中。
3、
管件安装
3.1 管件种类:弯头、三通、异径管、管帽(盲板)、管接头、挖孔制三通;
3.2 各种管件连接均按压力等级、材质、连接方式以10个(个也行)为单位计算工程量,主管上挖眼制三通应以管件安装计算工程量,如:挖眼制三通 DN500*350
20 个
2.5MPa,不另计主材费,挖眼制三通支线管径小于主管径1/2时,不计算管件工程量,若支管线较短相当于管接头及凸台时,应按配件管径计算工程量(相当于管件);
3.3 对于仪表而言,管道开孔不计算工程量,以预留考虑,但压力表表弯制作,凸台制作安装、温度计扩大管制作安装应分别计算工程量,均以个为单位,应注明管径大小;
3.4 焊接盲板工程量以“个”为单位,执行管件连接乘以系数0.6(造价用)。
4、
阀门安装
4.1 应注明压力等级、规格型号、安装方式(法兰连接、焊接、螺纹连接等),以个为单位;
4.2 各种法兰及阀门安装的配套法兰安装应分别计算工程量,螺栓、透镜垫的安装费已包括在定额内,本身材料费应另行计算,在阀门安装或法兰安装工程量后提供其数量(主材费不计的
展开阅读全文
