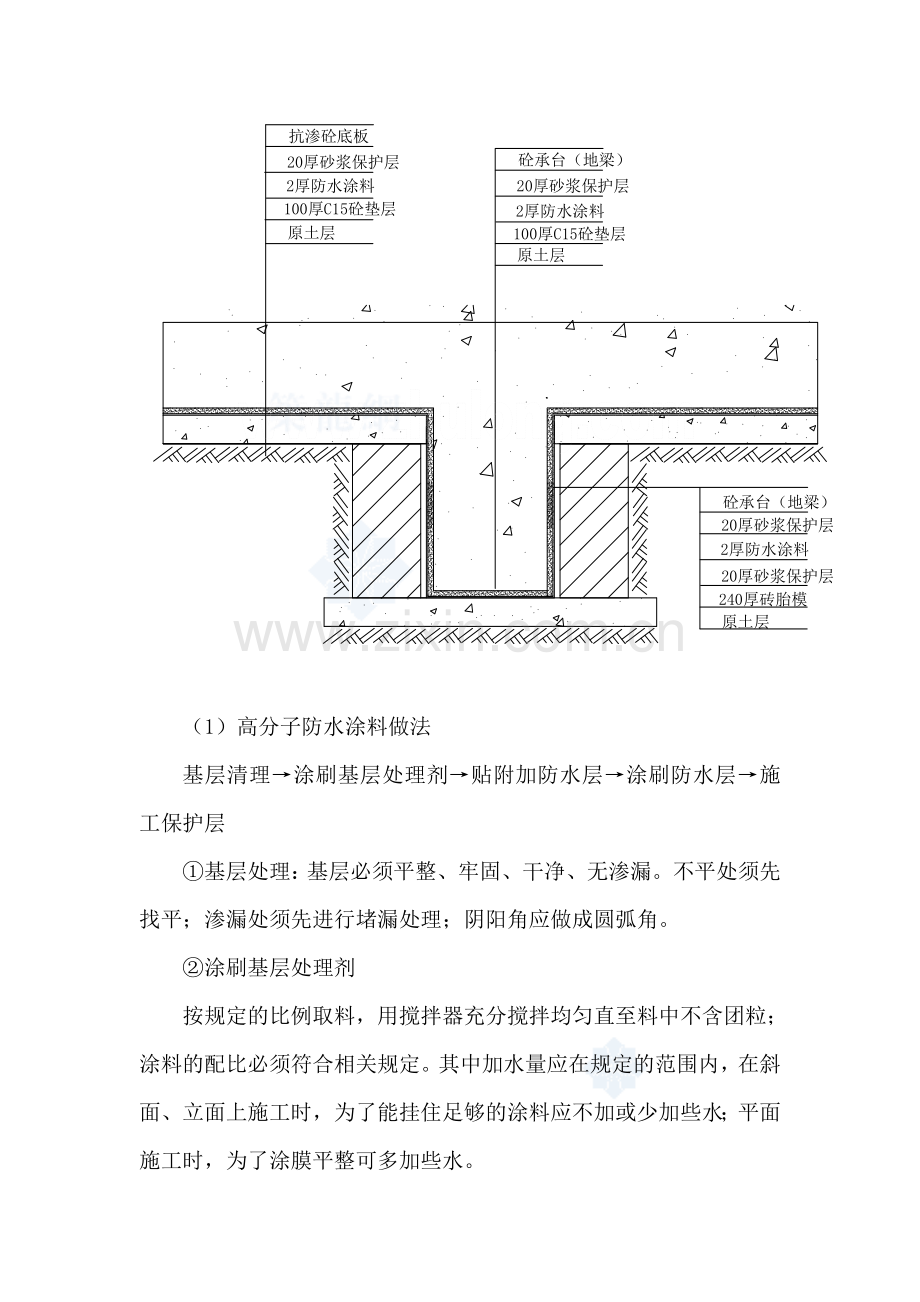

某医院防水工程施工方案(高分子防水涂膜) 建筑面积 14868 平方米 建筑层数12层,地下1层。 附楼为现浇钢筋砼框架结构,主楼为现浇钢筋砼框剪结构。 一、防水工程概况 本工程防水工程包括地下室防水工程及屋面防水工程。防水工程施工质量是关系到整个工程能否正常使用的关键,是整个工程质量检验的重要环节。为了确保防水工程施工质量达到不渗不漏,应采取以预防为主的原则,在施工前编制施工作业指导书指导施工,并严格控制各道工序施工质量,监控各项技术参数,选择具有施工经验的专业人操作。 二、各部位防水施工方法 1、地下防水工程 本工程地下室底板、地下室外墙外防水采用在迎水面上涂刷2厚高分子防水涂膜。地下室底板防水做法如下图。 (1)高分子防水涂料做法 基层清理→涂刷基层处理剂→贴附加防水层→涂刷防水层→施工保护层 ①基层处理:基层必须平整、牢固、干净、无渗漏。不平处须先找平;渗漏处须先进行堵漏处理;阴阳角应做成圆弧角。 ②涂刷基层处理剂 按规定的比例取料,用搅拌器充分搅拌均匀直至料中不含团粒;涂料的配比必须符合相关规定。其中加水量应在规定的范围内,在斜面、立面上施工时,为了能挂住足够的涂料应不加或少加些水;平面施工时,为了涂膜平整可多加些水。 ③贴附加防水层:阴角、管根需贴附加防水层一道,满粘法铺贴。 ④防水涂料施工:在底胶基本干燥固化后,用塑料或橡皮刮板均匀涂刷一层涂料,涂刮时用力要均匀一致。在第一层涂料固化后对所抹涂膜的空鼓、气孔、砂、卷进涂层的灰尘、涂层伤痕和固化不良等进行修补后,刮涂第二遍的方向必须与第一层的涂刷方向垂直。然后按以上要求进行第三层涂刷。涂刷总厚度按设计要求。 (2)成品保护 ①防水层施工完成后,在未做保护层之前,禁止穿硬底鞋在上面走动,禁止尖锐物碰砸到防水层面;其他工序施工时,施工人员要求穿软底鞋进行施工,并在施工前做好成品保护书面交底;一旦发现防水层被破坏,应及时修补,杜绝隐患。 ②防水层做好后,尽快进行隐蔽验收和保护层的施工,防止架子、施工工具等抛落或碰撞造成防水层损坏; (3)施工注意事项 ①每遍涂刷时应交替改变涂层方向,同层涂膜的先后搭茬宽度宜为30~50mm; ②防水层的施工缝(甩槎)应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩茬表面处理干净; ③涂料防水层中铺贴的胎体增强材料,同层相邻的搭接宽度应大于100mm,上下层接缝应错开1/3幅宽; ④混合料应从拌料起30min内用完,使用过程中应不间断的搅拌,严禁另外加水、加料。涂刷时应注意用力,来回纵横地刷以保证凹凸处都能涂上并达到均匀; ⑤在热天露天施工时,最好在早、晚或夜间进行,防止涂层过快干燥,造成表面起皮而影响渗透。 ⑥在涂层施工36h后可回填湿土,7d内均不可回填干土,以防止其向涂层吸水。 (4)桩头部位防水处理: (5)电梯井、集水坑部位防水节点处理: (6)质量标准 ①主控项目: a、涂料防水层所用材料及配合比必须符合设计要求。 b、涂料防水层涂膜厚度≥2mm,且每平米用量不小于3公斤。 ②一般项目: a、涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象; b、涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。 c、涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。 d、侧墙涂料防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。 2、屋面防水 屋面防水等级Ⅱ级,两道防水设防(一道2.0厚水泥基聚合物弹性涂料,上铺一道3厚高聚物改性沥青防水卷材),防水严格遵守《屋面工程技术规范》进行施工。 (1)施工流程 基层清理→检查基层含水率→涂刷基层处理剂2.0厚水泥基聚合物弹性涂料→复杂部位增强处理→涂刷基层胶粘剂及铺设3厚高聚物改性沥青防水卷材→泼水(雨水)试验→保温层及保护层施工。 (2)施工方法 ①基层清理:施工前先将基层表面的灰浆、锚筋等凸出部位清理干净,不得出现尖锐部位及点位,且浮尘清扫干净。基层表面平整光滑,均匀一致;找平层与突出屋面结构的连接处,以及找平层转角处均应做成半径为90mm~150mm圆弧形或钝形;基层含水率<9%。 ②涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷已经处理好的基层上,一次涂刷完且涂刷均匀,不得漏刷或漏底,基层处理剂涂刷完毕,必须经过8h以上达到干燥程度(以不粘脚为宜)方可进行卷材施工。 ③贴附加层:按照设计要求,雨水口周围300mm范围内、女儿墙、 天沟的泛水及压顶部位,需附加防水一层,其附加防水层宽度需大于附加部位150mm。 ④防水涂料施工:在底胶基本干燥固化后,用塑料或橡皮刮板均匀涂刷一层涂料,涂刮时用力要均匀一致。在第一层涂料固化后对所抹涂膜的空鼓、气孔、砂、卷进涂层的灰尘、涂层伤痕和固化不良等进行修补后,刮涂第二遍的方向必须与第一层的涂刷方向垂直。然后按以上要求进行第三层涂刷。涂刷总厚度按设计要求。 ⑤铺粘卷材:先在已经处理好并干燥的基层表面,按照卷材的宽度留出搭接尺寸,将铺贴卷材的基准线弹好,卷材接缝距墙根应大于600mm。卷材搭接长边不小于100mm,短边不小于150mm。 ⑥屋面卷材防水层施工完毕,经泼水(雨水)试验合格后及时做保护层。 ⑦铺设保温板。 (3)节点处理: 大面积防水施工前,应先对节点进行处理,进行密封材料嵌填、附加层铺设等。这有利于大面积防水层施工质量和整体质量的提高,对提高节点处防水密封性、防水层的适应变形能力是非常有利的。 ①檐口:将铺贴到檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。 ②水落口:一般应先安装,后浇结构混凝土。如特殊原因须后安装时,后浇的细石混凝土必须掺膨胀剂,以减少收缩裂缝,保证安装牢固。水落口杯的上口安装标高必须适中。天沟、檐沟卷材铺设前,应先对水落口进行密封处理。在水落口杯埋设时,水落口杯与竖管承插口的连接处应用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象。水落口周围直经500mm范围内用防水涂料或密封材料涂封作为附加层,厚度不少于2mm。水落口杯与基层接触处应留宽20mm、深20mm的凹槽,嵌填密封材料。铺至水落口的各层卷材和附加层,均应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料予以粘结,底盘周围用密封材料填封。 ③天沟:由于天沟部位水流量较大,防水层经常受雨水冲刷或浸泡,因此在天沟转角处应先用密封材料涂封,每边宽度不少于30mm,干燥后在增铺一层卷材作为附加层。天沟铺贴卷材应从沟底开始,顺天沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。 ④泛水与压顶:这些部位结构变化大,容易受太阳曝晒,因此为了增强接头部位防水层的耐久性,需在这些部位加铺一层卷材作为附加层。卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完成后采用预留凹槽收头,将端头全部压入凹槽内,用压条钉压平服,再用密封材料封严,最后用水泥砂浆抹封凹槽。见下图。 ⑤伸出屋面管道:伸出屋面管道卷材铺贴应加铺两层附加层。防水层铺贴后,上端用沥青麻丝扎紧,最后用密封材料密封。穿过防水层的管道分直接穿过和套管穿过两种。直接穿过防水层的管道四周找平层按设计要求放坡,与基层交接处必须预留20mm×20mm的槽,嵌填密封材料,再将管道四周除锈打光,然后加铺附加增强层。用套管穿过防水层时,套管与基层间的做法与直接穿管做法相同,穿管与套管之间先填弹性材料如沥青麻丝、泡沫塑料,每端留深20mm以上凹槽嵌密封防水材料,然后再做防水层。见下图。 ⑥阴阳角:阴阳角处的基层涂胶后要用密封膏涂封距角每边100mm,再铺一层卷材附加层,铺贴后剪缝处用密封膏封固。 ⑦分格缝:应按设计要求嵌填密封材料。分格缝位置要准确。先弹线后嵌分格木条,待砂浆或混凝土终凝后立即取出。分格缝两侧应做到顺直平整密实,否则应及时修补,以保证嵌缝材料粘接牢固。 3、厨房、卫生间防水 本工程厨房、卫生间采用2厚高分子防水涂料。 (1)厨房卫生间主要施工流程 清理基面→涂刷基层处理剂→节点(管根、口)涂刷防水涂膜 →整体涂刷第一道防水涂膜→整体涂刷第二道防水涂膜达到设计厚度→未达设计厚度必须整体涂刷第三道防水涂膜→蓄水试验→组织验收。 (2)厨房卫生间主要施工工艺: ①清扫:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整。   ②基面处理:防水施工要求基面找平层水泥砂浆达到一定标号,按设计要求结构面找平,表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约10mm的小圆角,以便涂刷施工。 ③防水涂料配制:先将胶乳按照:乳胶:水泥=1:0.8的重量比配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完。 ④聚合物水泥基防水涂膜橡胶纵横遍涂二遍,具体操作如下:先将按要求的配比倒入容器中搅拌均匀的乳液倒在已清理干净和干燥的基面上,用胶刮板均匀涂刮使之充分渗透到表层,密实毛孔。一般涂刷2遍,达到设计要求厚度,涂覆间隔以前一道不粘手为宜,间隔时间约30分钟。未达设计厚度继续涂第三遍,确保达到设计厚度。对于立面施工一定要注意流淌,可用辅助工具。 ⑤涂膜涂刮时要顺着一个方向一次施工,最后一遍应抹平压实。施工完毕后应及时检查,发现表面有孔洞或裂缝应重新涂刮。 ⑥防水层的修整:如有气孔主要是吹干净杂层,增强涂刷、加抹。起鼓:把鼓位割开,排出潮气干燥后分几次涂抹。破损:涂膜未干时应严禁站人,防止尖物、重物扣坏防水层,如有发生应增强涂刷。剥离:如原因出在基面(塑料、铁板等)可用改性剂调水泥隔离,施工缝支承部位,可用腻子填充后再在10mm处涂抹。 (3)节点处理 ①穿楼板管道处防水节点处理 ②厨卫间地漏防水节点处理
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 防水防火防腐

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
