资源描述

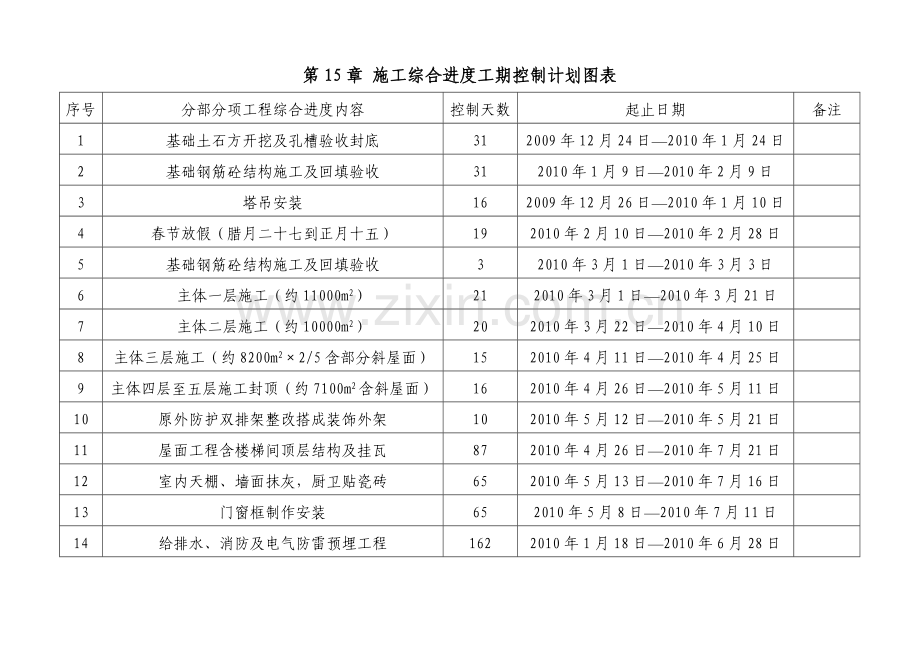

第15章 施工综合进度工期控制计划图表 序号 分部分项工程综合进度内容 控制天数 起止日期 备注 1 基础土石方开挖及孔槽验收封底 31 2009年12月24日—2010年1月24日 2 基础钢筋砼结构施工及回填验收 31 2010年1月9日—2010年2月9日 3 塔吊安装 16 2009年12月26日—2010年1月10日 4 春节放假(腊月二十七到正月十五) 19 2010年2月10日—2010年2月28日 5 基础钢筋砼结构施工及回填验收 3 2010年3月1日—2010年3月3日 6 主体一层施工(约11000m2) 21 2010年3月1日—2010年3月21日 7 主体二层施工(约10000m2) 20 2010年3月22日—2010年4月10日 日 8 主体三层施工(约8200m2×2/5含部分斜屋面) 15 2010年4月11日—2010年4月25日 9 主体四层至五层施工封顶(约7100m2含斜屋面) 16 2010年4月26日—2010年5月11日 10 原外防护双排架整改搭成装饰外架 10 2010年5月12日—2010年5月21日 11 屋面工程含楼梯间顶层结构及挂瓦 87 2010年4月26日—2010年7月21日 12 室内天棚、墙面抹灰,厨卫贴瓷砖 65 2010年5月13日—2010年7月16日 13 门窗框制作安装 65 2010年5月8日—2010年7月11日 14 给排水、消防及电气防雷预埋工程 162 2010年1月18日—2010年6月28日 序号 分部分项工程综合进度内容 控制天数 起止日期 备注 15 外墙保温抹灰及外墙漆装饰工程 48 2010年5月12日—2010年6月28日 16 楼梯、栏杆制安及楼地面工程 50 2010年5月12日—2010年6月30日 17 外架拆除 12 2010年6月29日—2010年7月10日 18 塔吊拆除 15 2010年7月11日—2010年7月25日 19 门窗扇及室内给排水、电气安装 30 2010年7月18日—2010年8月16日 20 室内清场及室外管网、道路、环境工程 97 2010年5月12日—2010年8月16日 21 工程预验、资料预验整改及清场、退场 11 2010年8月17日—2010年8月27日 22 防雷、消防及资料验收 2 2010年8月28日—2010年8月29日 23 分户检验验收 1 2010年8月30日 24 竣工验收 1 2010年8月31日 说明:开工日期12月24日为暂定日期,以业主开工令为准,并以业主之开工日期相应调整依次类推顺延各项阶段工期起止日程。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
