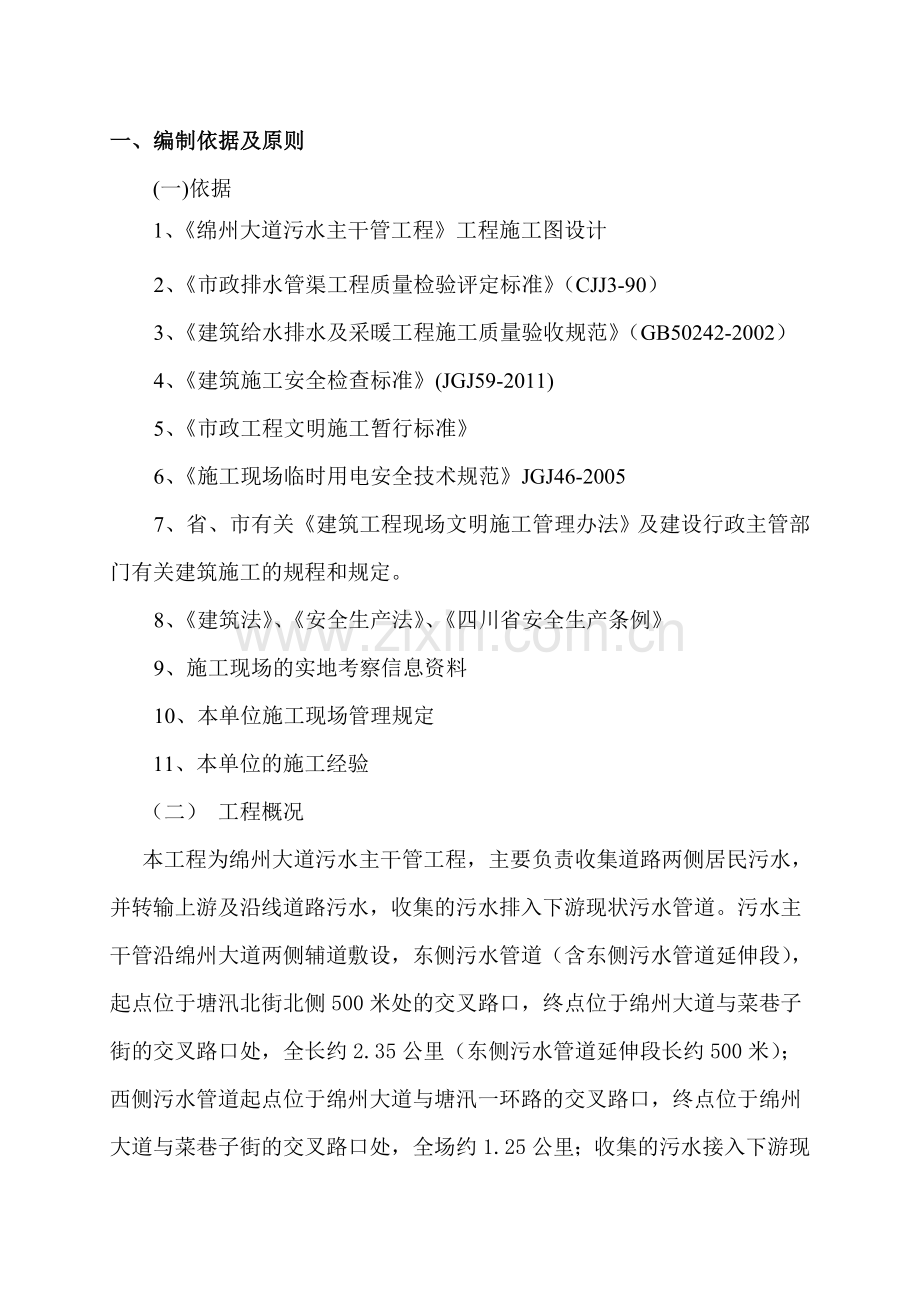

1、绵州大道污水主干管工程安全施工措施方案审核: 编制:施工单位:绵阳市水务(集团)有限公司市政工程分公司编制时间:二O一四年五月一、编制依据及原则(一)依据1、绵州大道污水主干管工程工程施工图设计2、市政排水管渠工程质量检验评定标准(CJJ3-90)3、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)4、建筑施工安全检查标准(JGJ59-2011)5、市政工程文明施工暂行标准6、施工现场临时用电安全技术规范JGJ46-20057、省、市有关建筑工程现场文明施工管理办法及建设行政主管部门有关建筑施工的规程和规定。8、建筑法、安全生产法、四川省安全生产条例9、施工现场的实地考察信息

2、资料10、本单位施工现场管理规定11、本单位的施工经验(二) 工程概况本工程为绵州大道污水主干管工程,主要负责收集道路两侧居民污水,并转输上游及沿线道路污水,收集的污水排入下游现状污水管道。污水主干管沿绵州大道两侧辅道敷设,东侧污水管道(含东侧污水管道延伸段),起点位于塘汛北街北侧500米处的交叉路口,终点位于绵州大道与菜巷子街的交叉路口处,全长约2.35公里(东侧污水管道延伸段长约500米);西侧污水管道起点位于绵州大道与塘汛一环路的交叉路口,终点位于绵州大道与菜巷子街的交叉路口处,全场约1.25公里;收集的污水接入下游现状污水管道DN800,最后排入塘汛污水处理厂。安装污水管道采用聚乙烯塑

3、钢缠绕管,管径DN800,坡度0.0015,大部分采用沟槽开挖施工,需对现状道路、绿化带、人行道、地下管线等破除恢复,对于现状部分交叉路口处管道,采用钢筋砼钢承口顶管施工。(三)原则1在充分理解招标文件的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济、科学、切实可行的施工方案,施工部署、并以“安全第一、预防为主”、“管生产必须管安全”的原则;2安全目标明确,安全措施可靠,制度完善,确保施工安全;3施工中做到保护环境、控制扬尘、文明施工,整个工地达到文明施工工地标准;4确保绵州大道行车、行人安全,确保施工开挖不破坏既有管网。二、安全管理机构为了确保施工安全,保证施工期间过往行

4、人、车辆及施工安全,本项目成立专门的安全领导小组,负责对项目安全工作进行领导和监督。组 长: 李超副组长: 韩青组 员: 徐宏、张应德、叶均、李春项目经理:李超项目技术负责人:韩 青材料员:贺亚钢施工员:叶均、李春质检员:张应德安全员:徐洪现场有关各班组长操作工人三、安全保证体系搞好该工程施工安全工作是关系到国家、企业和个人的根本利益,因此,在施工过程中,除认真落实建筑施工安全检查标准有关要求,还认真贯彻“安全第一、预防为主”的方针,切实按绵阳市施工扬尘污染防止管理工作,严格防止各类伤亡事故的发生。公司安全工作领导小组领导全面的安全工作,主要职责是领导公司开展安全教育,贯彻宣传各类法规,通知和

5、上级部门的文件精神,制定各类管理条例,每周对工程进行安全工作检查、评分,处理有关较大的安全问题,项目部成立安全管理小组,并设专职安全员,主要职责是负责进行对工人的安全技术交底,贯彻上级精神,每天巡视检查工程施工安全工作并记录在案,定期召开工程安全会议一次,发现问题落实到人,限期整改,消除隐患,确保施工安全。制定具体的安全规程和违章处理措施,每月向公司安监部汇报1次。各作业班组长、现场协管员,主要是带领各班组认真操作,对每个人耐心指导,发现问题及时处理并及时向工地安全管理小组汇报工作。按照公司的安全教育制度,加强宣传教育,制定切实合理的施工方案,现场组织切合实际的作业程序,正确严格地执行和运用施

6、工及安全规范。对进场的工人进行摸底测试,统一进行安全教育,增强质量、安全意识,各班组认真钻研设计图纸进行技术交底,认真学习和深刻体会施工技术规范和施工安全规范。经过培训交底达到合格的职工才允许上岗操作,为安全工作顺利圆满开展打下坚实的基础。在施工过程中,监理每周一次的安全教育,由项目经理和专职安全员主持,同时在每道施工工序进行前,由专职安全员做书面的安全技术交底,各班组长带领施工人员认真贯彻落实。四、安全教育制度(一)项目部的安全教育,由工长组织安全员进行教育,其它关部门协助开展。 1、对临时参加生产劳动的其它人员,都必须进行入场三级安全教育,掌握操作方法后,经考核合格,方准参加实际操作。 2

7、、在研究、安排、检查、总结生产的同时,总结安全工作。项目部生产副经理,每周必须坚持组织安全日活动。经常组织职工和管理人员学习安全生产责任制,安全生产管理制度,安全操作规程和上级有关安全生产方面的文件,规定。宣传安全生产方面的先进经验与事故案例,表扬好人好事。 3、对特殊工种应定期进行体验、培训、复审、考核合格持安全生产综合管理部门的安全操作证,方准上岗独立操作。 (二)施工现场安全培训教育上卡制度 1、新进厂工人必须进行公司、项目部、班组的“三级”安全教育,且须经考核合格后才能进入操作岗位。 2、企业待岗、转岗、换岗的职工,在重新上岗前必须接受一次安全培训,时间不少于20学时,其中变换工种者应

8、进行新工种的安全教育。 3、企业职工每年度接受安全培训,法定代表人、项目经理培训时间不得少于30学时,专职安全管理人员不少于40学时,特种作业人员不少于20学时,可由企业注册地或工程所在地建设行政主管部门组织培训;其他管理人员不得少于20学时,一、二级企业可自行组织培训,三、四级企业应委托培训。 4、专职安全员必须持证上岗,企业进行年度培训考核,不合格者不得上岗。五、各职能部门及相关人员安全工作职责根据“管生产必须管安全”,“安全生产,人人有责”的原则,制定各级工程管理人员及施工作业人员的安全职责,分清安全责任,现将各自职责规定如下:(一)项目经理安全工作职责对本项目的劳动保护和安全生产负全面

9、领导责任。1.认真贯彻执行劳动保护和安全生产政策、法令和规章制度。结合本段施工特点,提出有针对性的安全管理要求,严格履行安全考核指标和安全生产奖惩办法;2.制定安全生产工作规划和各专业组的安全生产责任制;3.定期分析解决安全生产中的问题,并向全体职工报告安全生产情况,并针对存在的问题,分析原因落实解决和处理办法;4.定期组织安全检查和开展有益的安全教育活动;5.组织审批安全技术措施、计划并贯彻实施;6.对全体职工进行安全和遵章守纪及劳动保护的法制教育;7.督促施工队及各专业组做好各自相关范围的安全工作;8.总结和推广安全生产先进经验;9.主持和参与安全事故的调查分析,提出处理意见和改进措施,并

10、督促实施。(二)技术负责人安全工作职责对本项目劳动保护和安全生产的技术工作负领导责任。1.在组织编制和审批施工组织设计,制定施工方案和采用新技术、新工艺、新设备时,必须制定相应的安全技术措施;2.针对本项目工作,负责提出改善劳动条件的项目和实施措施,并抓好落实;3.督促和要求各专业组,施工班组,做好各自的安全工作;4.负责对本项目职工进行安全技术教育工作;5.编制和审查企业的安全操作技术规程,及时解决施工中的安全技术问题;6.参与安全事故的调查分析,提出技术鉴定意见和改进措施。(三)各专业主管工程师及工程技术人员安全工作职责对所管工程的安全工作负直接责任。1.针对本专业及工作内容组织实施安全技

11、术措施,进行安全技术交底;2.对施工现场的架设设施,安装的电气,机械设备等安全防护装置,组织验收,合格后方能使用;3.要求施工班组和施工作业人员严格按照安全技术操作规程进行安全施工;4.不违章指挥,严厉制止不按技术要求违章作业;5.认真排除安全事故隐患,发生事故立即上报,保护现场,并参加调查处理。(四)专职安全员工作职责负责本项目施工生产的日常安全工作,并负相关责任。1.贯彻执行安全生产和劳动保护方针、政策、法规条例及企业的规章制度;2.做好安全生产的宣传教育和管理工作,总结推广先进经验;3.深入施工现场,指导施工班组安全技术人员的工作,掌握安全生产情况,调查研究生产中的不安全问题,提出改进意

12、见和措施;4.定期召开安全会议,组织安全活动和开展安全检查,并及时向领导汇报安全工作情况;5.制止违章指挥和违章作业,遇有严重险情,有权暂停生产,并向领导汇报,或提出限期整改意见;6.对违规、违章行为有处罚权;7.参与安全事故的调查处理,建议和改进措施;8.对违反安全生产和劳动保护法规的行为,经说服劝阻无效的,有权越级上报处理。(五)施工现场负责人安全工作职责对施工作业人员的劳动保护和安全生产工作负全面领导责任。1.认真贯彻和执行项目部安全文明施工管理规定、安全生产管理制度,并负责制定相应的规定和制度,同时做到不违章指挥;2.落实施工组织设计中的各项安全技术措施要求;3.经常深入工点进行安全检

13、查,消除事故隐患,制止违章作业;4.对职工进行安全技术和安全纪律教育;负责对工人进行安全技术培训;5.发生安全事故及时上报,并认真分析事故原因,提出和实现改进措施。(六)班(组长)安全工作职责模范遵守安全生产规章制度,对本班组的安全工作负主要责任。1.安排生产任务时要认真执行安全交底,严格执行本工程的安全技术操作规程,有权拒绝违章作业;2.做好安全工作的三个环节,即:“班前讲,班中检、班后评”。并负责对班组的工人进行安全技术教育;3.班前对所使用的机具、设备和防护用具及作业环境进行安全检查,发现问题及时改进措施,消除事故隐患;4.发生安全事故立即组织抢救,保护现场,并及时向上级报告。(七)施工

14、班组专职安全员安全工作职责负责本施工班组日常的安全督促、检查工作,对安全工作负直接责任。1.认真贯彻、执行安全文明施工的有关规定和制度;2.定期召开安全会议,组织有益的安全活动;3.做好本施工队的日常安全监督检查工作;4.有权对施工作业人员的违章违纪行为进行处罚;5.及时上报安全事故,定期参加项目部安全会议,上报当月的安全工作情况和次月的安全工作计划。 (八)各施工作业人员安全工作职责1.认真学习并严格执行安全技术操作规程,自觉遵守法律、法规和项目部的一切规章制度;2.积极参加安全活动和安全学习,认真执行交底,不违章作业,服从安全人员的指导,接受安全人员的监督、检查;3.发扬团结、友爱的优良作

15、风,在安全生产中做到互相帮助,互相监督。维护一切安全设施和防护用具,做到正确使用;4.对不安全作业要敢于提出意见,并有权拒绝违章指挥作业;5.发生安全事故要立即上报,发现安全隐患要立即整改。六、现场安全规范制度1、施工作业区为原道路的非机动车道,根据交通疏导方案,施工期间需占用一个机动车道,同时将非机动车道移至原人行道,因施工长度达2.35KM,采取分段施工,每一施工段施工现场周边采用钢制围挡等材料进行遮挡围护,围护设施高度1.8m。路口转弯处为确保不影响行车视线,围挡材料适当进行降低设明显标志,作业区与外界进行严格的隔离,严禁非操作人员进入。2、机械操作人员持证上岗,工作中思想集中,不得擅离

16、岗位,服从现场管理人员的指挥。3、施工过程中,场地经常清理,并排除积水。因沟槽深度达56m,基槽周边不得有障碍物,基槽周边2M范围内不得堆放任何材料,同时安排人员对其进行测量,观测其变形情况,做好测量记录,一旦发现异常变化,立即停止施工撤离人员并报告相关部门,研究处理方案。4、施工现场配备专职安全员负责现场的安全管理。5、安全生产教育制度:所有作业人员在上岗前全部进行安全教育,进行安全教育合格后发上岗证,具有上岗证的人员方可进行作业。对特殊工种的工人,必须持特种作业证和操作证方能上岗操作。6、施工现场分东西两侧分别安排专人对道路的围挡、标识标牌进行管理,有损坏、丢失、移位的立即进行整改。7、每

17、天下午现场管理人员开会对现场存在的安全隐患进行统计,并制定相应的处理方案,落实专人限时进行处理。8、确定安全生产目标:本工程拟实现“五无”。“五无”即无职工死亡,无重大行车事故,无重大交通责任事故,无重大安全事故,无火灾事故。9、建立安全保证体系,加强宣传教育工作,强化全员安全意识,使安全管理制度化,教育经常化。10、认真贯彻执行各级关于安全生产的方针、政策、法规和指令,把安全第一的思想落实到施工的全过程,严格执行上述安全工作各项制度,用系统学的原理分工序制定安全技术措施和岗位安全责任制,并认真贯彻执行。11加强安全工作组织领导,主管生产的各级领导,要切实负责地抓好安全工作。健全项目负责人的安

18、全目标责任制。经理部对各单位的安全目标要定期考核,确保整个工程安全目标的实现。充分发挥各级监察人员的作用,加强安全监察工作,使其有职有权督促检查各种安全规章和措施的实施,杜绝违章指挥和违章蛮干,防患于未然,把不安全因素消灭在萌芽状态。12安全生产责任制度:项目经理部经理,施工负责人,管理人员,工人按公司颁发的规定逐级建立安全生产责任制。经理部设安全质量监察工程师,施工班组设专职安全质量检查员,并做到分工明确,责任到人。13安全技术交底制度:在编制施工计划方案时,要针对性的编制安全措施,并在开工前向有关人员进行交底,无安全措施或未进行技术交底,不得进行施工。14、一旦出现任何安全隐患,任何人员不

19、得强令作业人员继续进行作业。七、施工安全保证措施(一)交通组织与疏导1、编制交通疏导方案报交通主管部门审批,审批通过后在交通主管部门的指导下进行标识、标牌的安放。标识标牌配备表序号设施名称数量备注1彩钢围挡2600M高度1.8M2塑料水马400个3橡胶锥筒400个4路障警示灯200个5防撞砂筒60个6限速标识4个限速20KM/H7前方施工提示牌12个1000M提示牌8个,250M提示牌4个8道路指向牌8个9道路变道指示牌4个10反光贴1500M11临时非机动车指示牌12个12临时人行道指示牌12个13安全帽100个14安全带100根15安全网40002、安排专人对围挡、标识标牌进行管理,有损坏

20、、丢失、移位的立即进行整改,对彩钢围挡进行加固,加固方法是在彩钢围挡的靠基槽一侧增设铁丝拉线,用沙袋作为重力后缀,防止围挡因大风而向车行道侧倾覆,造成安全事故。3、临时围挡安设后,根据交通疏导方案非机动车改道从原道路的人行道上通行,便道位置安排交通疏导员,并在改道位置设立明显的标识,安设锥筒。4、 在开挖施工期间,我司计划分四段同时施工,每段相距500米左右,需占用绵州大道段快车道上的1条主车道和单侧的辅道(两条主车道临时占用),通行车辆将由原6车道改为5车道通行。管道吊装期间临时再占用1条主车道。5、在回填土施工期间,我司计划分段同时施工,每段相距500米左右,需占用绵州大道段单侧的一条主车

21、道,通行车辆将由原6车道改为4车道通行。6、占用的机动车道及非机动车道用彩钢维护全封闭施工,与人行道及机动车道完全隔离,以保证行人车辆的行驶安全,非作业人员不得进入围挡内部。7、原人行道在施工期间临时作为非机动车,行人混合行驶通道。能够绕道行驶路段尽量绕道行驶,在路段口做出导向标牌。8、因混合通道为原人行道并已修建多年,存在路面高低不平,部分检查井高出路面,部分人行道损坏严重需进行砼硬化,个别位置堆放有建筑垃圾需进行清理,绿化植物枝叶需修剪,部分地段狭窄等问题。处理之后并在路口处安装警示、指示标牌确保安全。9、三江大道与绵州大道交接口及塘汛北街与绵州大道交接口,因行驶车辆、过往人流量大,采取一

22、侧封闭施工,一侧通行,待一侧施工完毕后方进行另一侧的施工。(二)基槽开挖安全保证措施本工程基槽开挖深度在56M之间,属于典型的深基坑,基槽开挖之前编制深基坑专项施工方案,报请建设主管部门审批,报请专家进行论证,通过后按照既定的方案进行施工。(1) 使用时间较长的临时性挖方,土坡坡度要根据工程地质和土坡高度,结合地勘意见当地同类土体的稳定坡度值确定为1::1.1。(2) 土方开挖宜从上到下分层分段进行,每次按80M作为一个施工段落,前一个段落回填了3M高度的土方后方进行下一段落的施工,以防止开挖长度过长造成塌方。 施工过程中首先将破碎的水泥砼路面清除到建设单位指定的弃土场(吴家镇垃圾堆放场),基

23、槽开挖的其余土方转运至建设单位临时租赁的堆土场。(3) 基槽开挖过程中机械作业半径内禁止其余人员作业,转运汽车的装土不宜过满,同时转运土方的车辆要求其货箱关闭严密,防止路上洒落。(4)基槽开挖过程中在围挡的出入口、作业位置的围挡外侧安排人员指挥交通,防止交通堵塞,防止因个别滚石造成安全隐患。(5)对基槽的两边进行沉降变形观测,发现异常立即停止施工,上报有关部门。(6)该基槽因开挖深度较深,基槽的外侧原来埋设有市政管道,有的段落开挖位置原本就埋设有市政管道(如:东侧WE10-WE31),因此基槽开挖后原来的市政管道内的水会浸入基槽或者直接流向基槽,针对上述情况,开挖基槽时现场配备抽水设备,开挖时

24、基槽内设置集水坑,将积水抽入未损坏的市政管道内。根据现场踏勘的情况,基槽开挖范围内的管道为雨水管道,需在开挖位置的上游检查井进行堵水,抽水设备需制作一个过滤器,防止堵塞。 (7)基槽开挖采用反向开挖,车辆停放在挖掘机的后方装车,载重车辆不平行与基槽通行,防止因基槽外侧荷载造成塌方。(8)对于不能按要求进行放坡的段落和紧邻已建建筑物的段落,因基槽上部的填土、粉土、卵石层受扰动后极易坍塌,对基槽进行高程和水平位移的监测,采取分台阶加用槽钢作板式支撑进行开挖,第一级开挖高度3米,开挖坡度调整为1::06,剩余部分在支撑下进行开挖。沟槽的支撑应随沟槽的开挖及时进行支撑,横撑与立板应连接牢固,安设的横撑

25、应不要影响安管为原则设置,横撑的间距按1.0 M设置,拆除支撑时应观察槽壁有无裂缝,基槽有无塌方的危险,若存在安全隐患,可先填土,在将支撑用导链拆除。(附:支撑示意图)(三)管道安装安全措施因本工程属于深基坑作业,安设的管道为800HDPE管,管道采用吊车吊装。管道安装的安全措施如下:(详见管道吊装专项方案)1、首先排除沟槽两边的一切不稳定的物体;2、查看基槽是否存在塌方的情况,如有险情立即报告,待险情排除后方可继续作业。3、采用12T的吊车进行吊安,吊车停放在临近围挡的车行道上,前方100M设置警示锥筒,前方200M安设前方作业提示牌,同时安排专人对交通进行疏导。4、吊车作业半径内禁止任何人

26、员作业。5、吊装不得使用钢绳,必须使用专用的绳索。6、基坑内根据情况安排人员数量,不得多安排工人在基槽内。7、吊装时管件的下部不得站立施工人员,待管道基本就位后人员方可配合吊车进行作业。8、吊车必须配备有操作证的机手,同时安排专职安全员指挥吊装。(四)雨季施工措施(详见雨季施工方案)根据当地气象水文资料,有预见性的调整有关项目工作的顺序。雨季尽量安排一些受雨水影响较小的工程施工,若遇大雨刮风天气时不安排施工。停雨后立即采取必要的措施恢复施工。雨季施工主要采取以下几方面的措施:1、施工过程中应随时掌握天气的变化情况,做好施工现场的防护工作,如遇大风、暴雨,应做好防汛工作,确保工程和财产不受到损失

27、。2、本工程基础开挖深度较深,基槽的四周设置50CM高度的挡水,采用袋装土堆码,避免地表水流入基坑内造成塌方,基坑内四周设汇水沟,雨后及时将基坑内积水用人工或机械排出,以免基坑浸泡,影响地基承载力。3、基槽开挖后加紧施工,以最快的速度进行,尽量减少基槽裸露的时间。4、砼浇筑防雨措施 检查井井筒浇筑后采用篷布进行遮蔽,防止直接受雨水冲刷。5、雨天必须安排管理人员、机手值班,发现险情立即报告,有塌方的迹象,可先将土方填入基槽内。6、已开挖的水沟、集水井等,采取有效的防护措施,防止堵塞并及时疏通。7、已经因暴雨造成塌方的应立即进行维护,并设立明显标识标牌,若影响交通的应派交通疏导员疏导交通,并立即报

28、告有关部门。八、现场文明施工管理1实行目标管理责任制,由项目经理部分别在场容、场貌、料具管理、环境控制、综合治理等方面确定责任人,采取“标准明确、持证上岗、责任到人”的目标管理责任制,将文明施工落到实处。2场容、场貌(1)按规划布置临时施工设施,建立平面住处信号管理系统,对生产场地、生活设施、管线、电力线路、各类物资放置场地及临时仓库实行平面动态管理,定期检查考评,有奖有罚。(2)对作业环境设置必要的安全警戒标志,对工序实行挂牌标志的方法。(3)场地规划要保证运输道路畅通,排水系统畅通不积水。3物资及设备物资按类别采取库房和大棚两种方式储存,做到料架整齐划一,分区合理,产品标识正确,检验无遗漏

29、。做到机具维护到位,性能可靠,表面清洁。4环境控制(1)建立卫生清洁责任制,划分卫生责任区域,由各责任人具体负责。(2)施工污水采用软管排入已有的污水排水系统或流入规划的污水坑、沉淀池内,杜绝无组织乱排污水。(3)生活临建区域采用明沟排放雨水,生活废水通过埋地管道排入集水坑或引入排污管内,生活垃圾及时处理。5综合治理(1)搞好施工现场及生活区域的封闭式管理,教育职工遵守作业秩序和现场管理纪律。 (2)建立现场巡查保卫及值班交接记录制度,防止外部闲杂人员入内损坏及盗窃。搞好各方关系,为顺利施工创造必要的条件。6、环境与噪音保护措施环境保护是我国一项基本国策,我们将与当地政府密切合作,按规定控制施

30、工污染,减少粉尘及噪音污染,为生态平衡创造良好的生活环境。遵守国家和地方所有关于控制环境污染的法律和法规,采取必要措施防止施工中污水、废料和垃圾以及土石方等有害物质对城区的污染,防止扬尘,噪音和汽油等物质对大气的污染,并且采取科学化、标准化、规范化的施工方法,把施工对环境、临近单位和居民生活的影响减少到最低程度。在全部施工期间,应对施工场地洒水使尘土飞扬减少到最低程序。容易起尘的细料和松散材料应予以覆盖或适当的洒水喷湿,这些材料在运输期间应用帆布或类似的遮盖覆盖。施工区域附近有市民居住,应合理安排施工期间,尽可能将噪音大的作业安排在白天(6:00-22:00)施工,加强对运土机械、运输车辆的维

31、修保养,路面砼的破碎全部安排在白天进行。 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与

32、关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的

33、。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表

34、示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 安全文明施工

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
