工程编号:GZ-CO-TIS1216171
竣 工 报 告
类 别 竣工文档
案卷题名
编制单位 泰尔同步网络科技有限
编制日期 2013年02月
保管期限
密 级

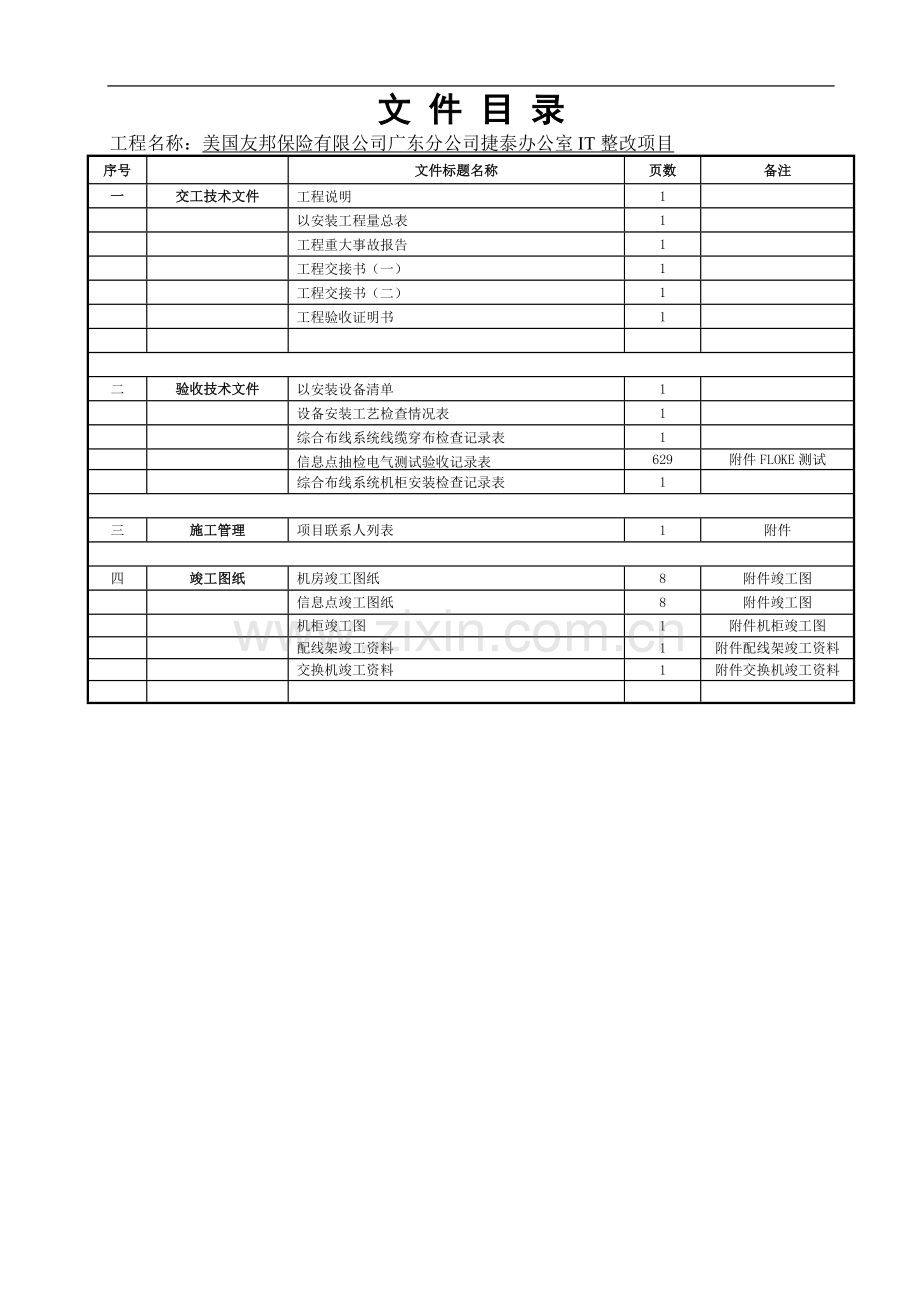

文 件 目 录
工程名称:美国友邦保险有限公司广东分公司捷泰办公室IT整改项目
序号
文件标题名称
页数
备注
一
交工技术文件
工程说明
1
以安装工程量总表
1
工程重大事故报告
1
工程交接书(一)
1
工程交接书(二)
1
工程验收证明书
1
二
验收技术文件
以安装设备清单
1
设备安装工艺检查情况表
1
综合布线系统线缆穿布检查记录表
1
信息点抽检电气测试验收记录表
629
附件FLOKE测试
综合布线系统机柜安装检查记录表
1
三
施工管理
项目联系人列表
1
附件
四
竣工图纸
机房竣工图纸
8
附件竣工图
信息点竣工图纸
8
附件竣工图
机柜竣工图
1
附件机柜竣工图
配线架竣工资料
1
附件配线架竣工资料
交换机竣工资料
1
附件交换机竣工资料
美国友邦保险有限公司广东分公司捷泰办公室IT整改项目
交工技术文件
密级:
建设项目名称 :美国友邦保险有限公司广东分公司捷泰办公室IT整改项目
单项工程名称 :捷泰办公室IT整改项目
建 设 单 位 : 美国友邦保险有限公司广东分公司
监 理 单 位 :
施 工 单 位 : 泰尔同步网络科技有限公司
2013年2月
交 工 技 术 文 件 目 录
序号
文件名称
制作单位
制作日期
页数
1
工程说明
泰尔同步网络科技有限公司
2013/2/5
1
3
以安装工程量总表
泰尔同步网络科技有限公司
2013/2/5
1
4
工程重大事故报告
泰尔同步网络科技有限公司
2013/2/5
1
5
工程交接书(一)
泰尔同步网络科技有限公司
2013/2/5
1
6
工程交接书(二)
泰尔同步网络科技有限公司
2013/2/5
1
7
工程验收证明书
泰尔同步网络科技有限公司
2013/2/5
1
工 程 说 明
一、 工程概况:
本工程为美国友邦保险有限公司广东分公司捷泰办公室IT整改项目,本次施工是捷泰办公室IT整改项目,包括:综合布线,机房工程,空调系统,气体灭火系统,高清视频会议,无线发射,IT机房搬迁等各项工程。
工程项目内容:
本工程于2012年1月开工,工程中综合布线:主机房位于4F,2F,3F,5F,19F,20F,21F各设有一个HUB间。从主机房设有11条室内光纤连接各层HUB间,设有9条语音大对数电缆连接各层HUB间,信息点共有1016个,其中语音数据点387个,网络数据点629个,临时室内光纤7条,语音大对数电缆1条。机房工程:安装有一套配电箱,一个语音科隆箱,6个网络机柜。空调系统安装有2台空调制冷机组。配置有FM200气体灭火系统一套。
建设项目名称:捷泰办公室IT整改项目
建设单位名称:美国友邦保险有限公司广东分公司
施工单位名称:泰尔同步网络科技有限公司
已安装工程量总表
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
建设地点:捷泰广场4楼
序号
项目
单位
数量
备注
1
布放办公室信息点及端接
个
1016
康普
2
金盾42U网孔式机柜(800x800x2045mm,黑色,前后门双开)
台
6
PSR8842
3
机架式水平PDU
条
12
Clever
4
APC C13-C14 PDU 10A 2米电源跳线
条
30
ANC-MISC-10A
5
室内多模光纤
条
18
qup
6
语音大对数线缆
条
10
7
24口康普超五类配线架
个
35
康普
8
25口语音配线架
个
36
9
1U线缆管理器(配线架)
条
66
康普
10
大金5匹天花式空调
DAIKIN
台
2
F015508(序列号)
F016759(序列号)
11
无线AP接入点
台
3
TENDA W303R 300M
12
CISCO Quick Set C20
(序列号:F1AN10E00070)
台
1
包含主机编解码器,支持双流,含4倍高清1080P镜头1个,桌面型全向增强型麦克风1个
已安装工程量总表
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
建设地点:捷泰广场4楼
序号
项目
单位
数量
备注
1
500回科隆配线架(含模块)
个
1
2
光纤配线加
个
20
3
Cisco 无线AP接入点(AIR-CAP3502E-C-K9)
台
5
FGL1645S5K8
FGL1648S6K9
FGL1648S6KA
FGL1648S6KB
FGL1648S6KC
4
Cisco 无线AP接入点
台
9
FGL1645S5KA
FGL1645S5KB
FGL1645S5KC
FGL1645S5KD
FGL1645S5K7
FGL1645S5K8
FGL1645S5K9
FGL1645S5KV
FGL1645S5KZ
工程交接书(一)
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
建设地点:捷泰广场4楼
序号
项目
单位
数量
备注
1
机房内配电箱
个
1
2
天花栅格式灯盘(1200*600)
台
6
三雄
3
强电用金属桥架-300x105
米
30
Aiworld
4
弱电开放式下走线桥架-400x105
米
20
Aiworld
5
AVOCENT 远程KVM16口控制器
套
个
1
MPU2016
6
AVOCENT 远程KVM模块
个
16
MPUIQ-VMC
7
HFC-227ea药剂气柜
个
1
70L
8
HFC-227ea药剂
公斤
60
HFC-227ea
9
气体灭火控制器
个
1
1区
10
11
12
工 程 交 接 书(二)
验收情况:
本工程于 2012年10月开工 2013年 2月 完工。经建设单位、监理单位、施工单位三方检查,工程质量符合要求。
附件:
1、 竣工图纸
2、 测试报告
3、 竣工验收资料
工程交接意见:
验收人员(签名):
建设单位(盖章):
项目负责人:
日期:
监理单位(盖章):
项目负责人:
日期:
施工单位(盖章):
项目负责人:
日期:
工程竣工终验报告
建设项目名称
美国友邦保险有限公司广东分公司捷泰办公室IT整改项目
建设单位
美国友邦保险有限公司广东分公司
单位工程名称
捷泰办公室IT整改项目
监理单位
建设地点
捷泰广场4F
施工单位
泰尔同步网路科技有限公司
开工日期
2201年10月
竣工日期
2013年2月
开工日期
2012年10月
工程内容
详见安装工程量总表
验收意见及施工质量评语:
施工单位代表:
施工单位签章:
日 期: 年 月 日
监理单位代表:
监理单位签章:
日 期: 年 月 日
建设单位代表:
建设单位签章:
日 期: 年 月 日
工 程 验 收 证 书
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
验收日期:
工 程 名 称
捷泰办公室IT整改项目
工 程 地 址
捷泰广场4F
工 程 总 投 资
合同工期
施 工 日 期
开工日期:2012年10月
完工日期:2013年2月
工程内容简述:本工程于2012年1月开工,工程中综合布线:主机房位于4F,2F,3F,5F,19F,20F,21F各设有一个HUB间。从主机房设有11条室内光纤连接各层HUB间,设有9条语音大对数电缆连接各层HUB间,信息点共有1016个,其中语音数据点387个,网络数据点629个,临时室内光纤7条,语音大对数电缆1条。机房工程:安装有一套配电箱,一个语音科隆箱,6个网络机柜。空调系统安装有2台空调制冷机组。配置有FM200气体灭火系统一套。
验收意见及评定等级:
验收人员签名:
建设单位:
(盖章)
监理单位:
(盖章)
施工单位:
(盖章)
弱电系统工程
验 收 技 术 文 件
建设项目名称 : 捷泰办公室IT整改项目
单项工程名称 : 捷泰办公室IT整改项目
单位工程名称: 捷泰办公室IT整改项目
建 设 单 位: 美国友邦保险有限公司广东分公司
监 理 单 位:
施 工 单 位: 泰尔同步科技有限公司
2013年 2月5日
验收技术资料总目录
工程名称:弱电系统工程
序号
目 录
页 数
备 注
1
已安装设备清单
1
2
设备安装工艺检查情况表
1
3
综合布线系统线缆穿布检查记录表
1
4
信息点抽检电气测试验收记录表
629
附件FLUKE测试
5
综合布线系统机柜安装检查记录表
1
已安装设备清单
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
序号
项目
单位
数量
备注
1
500回科隆配线架(含模块)
个
1
2
光纤配线加
个
20
3
Cisco 无线AP接入点(AIR-CAP3502E-C-K9)
台
5
FGL1645S5K8
FGL1648S6K9
FGL1648S6KA
FGL1648S6KB
FGL1648S6KC
4
Cisco 无线AP接入点
台
9
FGL1645S5KA
FGL1645S5KB
FGL1645S5KC
FGL1645S5KD
FGL1645S5K7
FGL1645S5K8
FGL1645S5K9
FGL1645S5KV
FGL1645S5KZ
已安装设备清单
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
序号
项目
单位
数量
备注
1
机房内配电箱
个
1
2
天花栅格式灯盘(1200*600)
台
6
三雄
3
强电用金属桥架-300x105
米
30
Aiworld
4
弱电开放式下走线桥架-400x105
米
20
Aiworld
5
AVOCENT 远程KVM16口控制器
套
个
1
MPU2016
6
AVOCENT 远程KVM模块
个
16
MPUIQ-VMC
7
HFC-227ea药剂气柜
个
1
70L
8
HFC-227ea药剂
公斤
60
HFC-227ea
9
气体灭火控制器
个
1
1区
10
11
12
已安装设备清单
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
序号
项目
单位
数量
备注
1
布放办公室信息点及端接
个
1016
康普
2
金盾42U网孔式机柜(800x800x2045mm,黑色,前后门双开)
台
6
PSR8842
3
机架式水平PDU
条
12
Clever
4
APC C13-C14 PDU 10A 2米电源跳线
条
30
ANC-MISC-10A
5
室内多模光纤
条
18
qup
6
语音大对数线缆
条
10
7
24口康普超五类配线架
个
35
康普
8
25口语音配线架
个
36
9
1U线缆管理器(配线架)
条
66
康普
10
大金5匹天花式空调
DAIKIN
台
2
F015508(序列号)
11
F016759(序列号)
12
无线AP接入点
台
3
TENDA W303R 300M
CISCO Quick Set C20
(序列号:F1AN10E00070)
台
1
包含主机编解码器,支持双流,含4倍高清1080P镜头1个,桌面型全向增强型麦克风1个
设备安装工艺检查情况表
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
序号
检 查 项 目
检 查 情 况
1
配线架端接安装
安装、线缆标签及扎放工艺良好
2
底合、面板安装
水平度、固定、接头及安装工艺符合施工规范。
3
线缆敷设、扎放
线缆标签、预留长度、扎放松紧符合设计要求和施工规范,无扭曲、打结现象。
4
模块端接
端接工艺、接触性能符合施工规范。
5
闭合式弱电线槽
水平度、固定、接头及安装工艺符合施工规范。
6
标准网络机柜
安装、固定、端接及安装工艺符合施工规范。
检查人员: 日 期:
综合布线系统线缆穿布检查记录表
项目名称:捷泰办公室IT整改项目 项目编号:GZ-CO-TIS1216171
施工单位
泰尔同步网络科技有限公司
施工负责人
徐建军
完成日期
2013年5月31日
工程完成情况
序号
线缆品牌、规格型号
根数
均长
备注
1
康普超五类线缆
1016
60
网络布线
2
室内多模光纤
18
150
网络布线
3
4
5
6
7
检查情况
两端预
留长度有无编号
有
线缆弯折有无情况
无
线缆外皮有无破损
无
松紧冗余
有
槽、管
利用率
30%
过线盒安装是否符合标准
是
检查人员 日期:2013年 2月 5 日
综合布线系统机柜安装检查记录表
项目名称:弱电系统工程 项目编号:TJ-FS-TIS1318026
日期: 2013 年2月5日
施工单位
泰尔同步网络科技有限公司
施工负责人
徐建军
完成日期
2013-5-5
工程完成情况
序号
机柜型号
台数
生产厂家
安装地点
安装方式
备注
PSR8842
6
金盾
4F主机房,HUH间
落地
检查情况
机柜稳固情况
固定牢固可靠。
水平度
垂直度
符合标准。
外观损坏、地脚锈蚀和清洁情况
无破损,无污渍。
接线配线工作方便情况
方便接线配线工作。
电源与接地情况
电源接地良好。
检查人员 日期:
