收藏 分销(赏)

主楼土建、装修工程施工现场平面布置和临时设施布置.doc

上传人:可**** 文档编号:819069 上传时间:2024-03-25 格式:DOC 页数:5 大小:57KB
下载 相关 举报
主楼土建、装修工程施工现场平面布置和临时设施布置.doc_第1页
第1页 / 共5页
主楼土建、装修工程施工现场平面布置和临时设施布置.doc_第2页
第2页 / 共5页
主楼土建、装修工程施工现场平面布置和临时设施布置.doc_第3页
第3页 / 共5页
主楼土建、装修工程施工现场平面布置和临时设施布置.doc_第4页
第4页 / 共5页
主楼土建、装修工程施工现场平面布置和临时设施布置.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

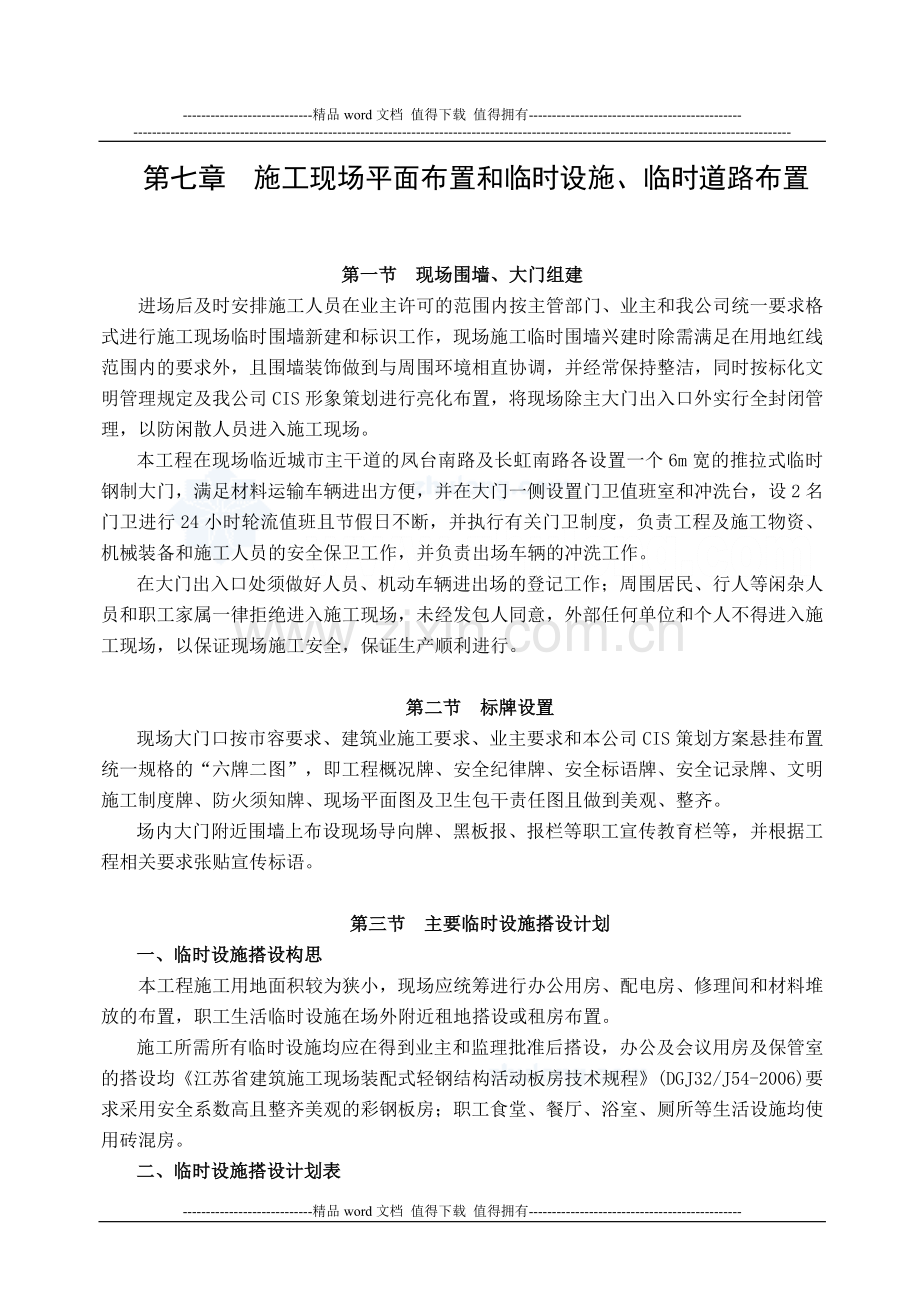

1、-精品word文档 值得下载 值得拥有- 第七章 施工现场平面布置和临时设施、临时道路布置第一节 现场围墙、大门组建进场后及时安排施工人员在业主许可的范围内按主管部门、业主和我公司统一要求格式进行施工现场临时围墙新建和标识工作,现场施工临时围墙兴建时除需满足在用地红线范围内的要求外,且围墙装饰做到与周围环境相直协调,并经常保持整洁,同时按标化文明管理规定及我公司CIS形象策划进行亮化布置,将现场除主大门出入口外实行全封闭管理,以防闲散人员进入施工现场。本工程在现场临近城市主干道的凤台南路及长虹南路各设置一个6m宽的推拉式临时钢制大门,满足材料运输车辆进出方便,并在大门一侧设置门卫值班室和冲洗台

2、,设2名门卫进行24小时轮流值班且节假日不断,并执行有关门卫制度,负责工程及施工物资、机械装备和施工人员的安全保卫工作,并负责出场车辆的冲洗工作。在大门出入口处须做好人员、机动车辆进出场的登记工作;周围居民、行人等闲杂人员和职工家属一律拒绝进入施工现场,未经发包人同意,外部任何单位和个人不得进入施工现场,以保证现场施工安全,保证生产顺利进行。 第二节 标牌设置现场大门口按市容要求、建筑业施工要求、业主要求和本公司CIS策划方案悬挂布置统一规格的“六牌二图”,即工程概况牌、安全纪律牌、安全标语牌、安全记录牌、文明施工制度牌、防火须知牌、现场平面图及卫生包干责任图且做到美观、整齐。场内大门附近围墙

3、上布设现场导向牌、黑板报、报栏等职工宣传教育栏等,并根据工程相关要求张贴宣传标语。第三节 主要临时设施搭设计划一、临时设施搭设构思本工程施工用地面积较为狭小,现场应统筹进行办公用房、配电房、修理间和材料堆放的布置,职工生活临时设施在场外附近租地搭设或租房布置。施工所需所有临时设施均应在得到业主和监理批准后搭设,办公及会议用房及保管室的搭设均江苏省建筑施工现场装配式轻钢结构活动板房技术规程(DGJ32/J54-2006)要求采用安全系数高且整齐美观的彩钢板房;职工食堂、餐厅、浴室、厕所等生活设施均使用砖混房。二、临时设施搭设计划表施工所需主要临时设施搭设计划如下临时用地表,临时设施具体位置见现场

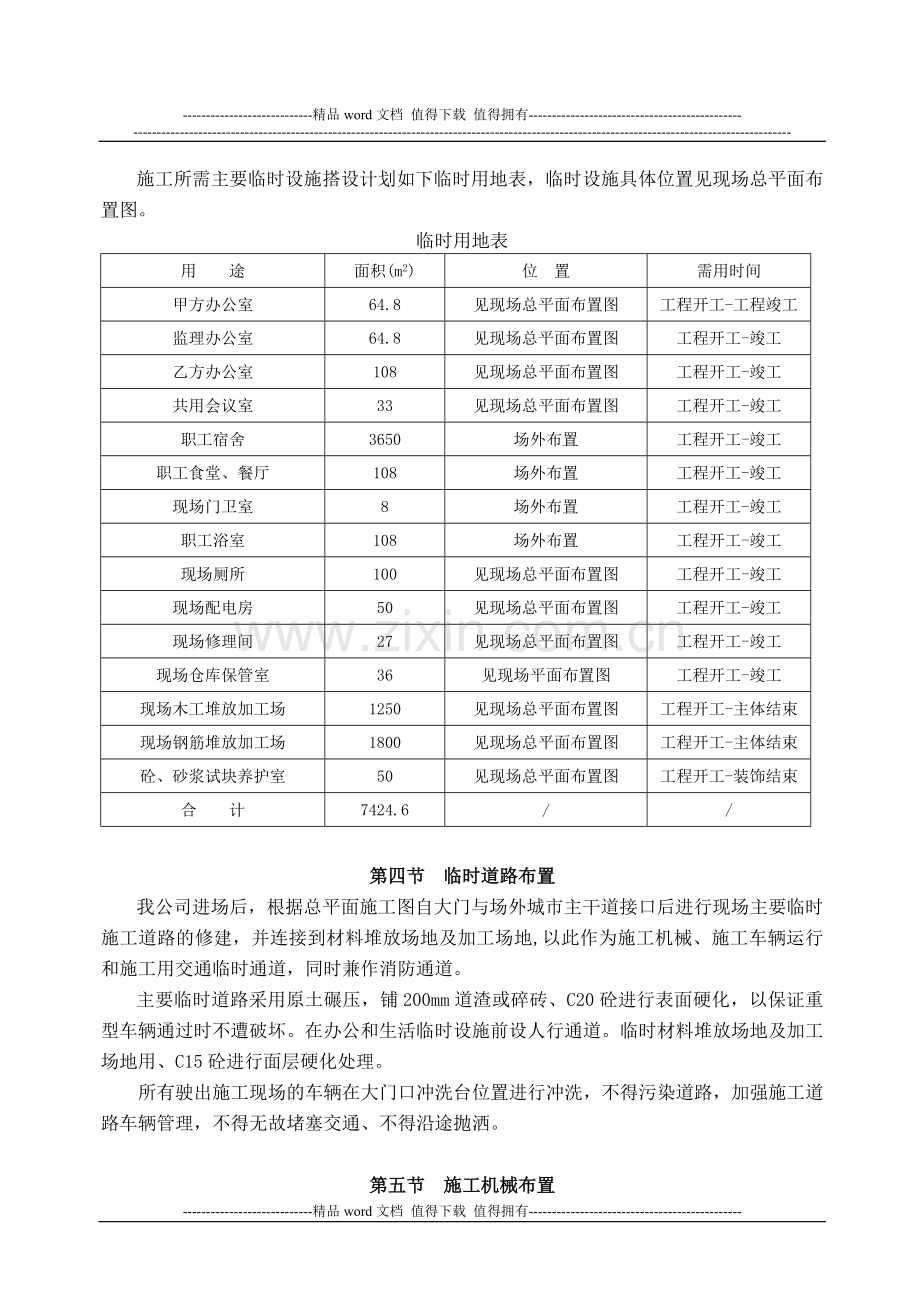

4、总平面布置图。临时用地表用 途面积(m2)位 置需用时间甲方办公室64.8见现场总平面布置图工程开工-工程竣工监理办公室64.8见现场总平面布置图工程开工-竣工乙方办公室108见现场总平面布置图工程开工-竣工共用会议室33见现场总平面布置图工程开工-竣工职工宿舍3650场外布置工程开工-竣工职工食堂、餐厅108场外布置工程开工-竣工现场门卫室8场外布置工程开工-竣工职工浴室108场外布置工程开工-竣工现场厕所100见现场总平面布置图工程开工-竣工现场配电房50见现场总平面布置图工程开工-竣工现场修理间27见现场总平面布置图工程开工-竣工现场仓库保管室36见现场平面布置图工程开工-竣工现场木工堆

5、放加工场1250见现场总平面布置图工程开工-主体结束现场钢筋堆放加工场1800见现场总平面布置图工程开工-主体结束砼、砂浆试块养护室50见现场总平面布置图工程开工-装饰结束合 计7424.6/第四节 临时道路布置我公司进场后,根据总平面施工图自大门与场外城市主干道接口后进行现场主要临时施工道路的修建,并连接到材料堆放场地及加工场地,以此作为施工机械、施工车辆运行和施工用交通临时通道,同时兼作消防通道。主要临时道路采用原土碾压,铺200mm道渣或碎砖、C20砼进行表面硬化,以保证重型车辆通过时不遭破坏。在办公和生活临时设施前设人行通道。临时材料堆放场地及加工场地用、C15砼进行面层硬化处理。所有

6、驶出施工现场的车辆在大门口冲洗台位置进行冲洗,不得污染道路,加强施工道路车辆管理,不得无故堵塞交通、不得沿途抛洒。第五节 施工机械布置第六节 临时给水、排水布置施工临时用水在现场甲方所供的水源总管上进行引接,按需要分别引出生产、生活用水和消防用水等支管,连接至冲洗台、搅拌机、施工楼层、办公区及生活区,并提供一定数量的用水接驳点,以便满足其他专业分包单位的临时用水要求,对专业分包单位用水实行装表计量收费结算。本工程施工现场临时用水由施工生产用水、养护用水、生活用水、消防用水等几个部分组成,其详细的施工方案等进场后另行编制临时用水方案报监理、业主审批后实施。一、现场平面临时用水布置考虑到施工生产用

7、水、消防及养护用水,给水主管管径采用DN100镀锌管,支管采用DN50、DN25镀锌钢管和塑料管,在场地内埋地敷设,埋地深度不小于30cm,接至各施工用水点。二、楼层立面临时用水布置采用DN25镀锌管作为供水立管,沿建筑物主体框架向下和向上分别引向地下室和主体楼层、屋面,以满足临时消防要求,同时每层临时供水管处均留设水阀,施工用水采用PVC管由用水阀处接出,直接至用水处,以满足工程施工、养护及其他生产需要。必要时用高压水泵加压供水,分层设水龙头供楼层用水,在装修湿作业施工时,所施工的楼层须布置分散储水桶,以节约用水。三、临时消防用水布置为防患于未然,本工程拟在场地的每间隔一定距离布置一个消防栓

8、,每一楼层均布置消防阀门,除每一楼层均布置消防水阀门以外。另在各施工楼层及室外生产加工区、办公区、配电房、外脚手架、楼层、场外生活区食堂、职工宿舍等处设置多个消防灭火器材,以满足临时消防要求。四、临时排水、排污布置施工现场排水布置的原则是施工现场地表雨水、生活生产污水废水等有组织排放,满足基坑及现场环境卫生和标准化安全文明管理要求。本工程现场排水系统采用明沟,沿现场临时道路外侧布置排水明沟;基坑暂采用在基底周围设置明排水沟、集水井,然后用污水泵连续不断进行抽水,在场地入口处建冲洗台,沿施工道路边设置排水沟,排水沟截面尺寸为300 mm500mm,每隔35m左右设沉淀池,沉淀池尺寸为600mm6

9、00mm900mm,具体位置尺寸跟具施工现场确定,排水沟有3泛水,排水沟上设置盖板,现场生活区食堂、浴室、厕所附近设置一个隔油池和化粪池,其构造形式按公司统一策划进行,尺寸、大小根据实际确定。施工排水经沉淀符合要求后排入业主指定的市政统一排污管网。第七节 临时用电设计与布置一、用电总体布置二、配电箱及次干线1.现场的固定用电机械处设置专用配电箱,实行专箱专用。2.每一楼层设置满足要求的可移动式施工用接电箱上下供电。在楼层上设置预留孔,电缆从预留孔内进入各楼层,电缆通过洞口时,用抱箍及膨胀螺丝把电缆固定在混凝土结构上。所有接电箱均应设置漏电保护措施,确保施工安全生产。3.施工照明(1)室外照明在

10、施工场地周边设四只镝灯照明,由钢管架空,高度为8米。建筑物高空照明采取在塔吊上设置镝灯进行照明。其它流动式作业区采用流动式小型太阳灯进行照明。(2)室内照明:按常规布置。第八节 现场通讯及其它办公设备配备1.现场办公配备程控电话和对讲机,保证内外联系和调度指挥联系。2.现场办公室配备办公桌椅(含监理及业主用),文件柜(含监理及业主用),保证现场办公条件。3.现场办公室配备空调(含监理及业主用),保证办公环境。4.现场办公室配备电脑、小型复印机、打印机,工程资料电脑化、项目工程签证、设计变更来往文书等均应用计算机进行规范化管理。5.现场办公室配备彩色电视成像监视系统设备,进行现场安全、文明施工监管。第九节 施工总平面布置图现场总平面布置图见附后图。详细资料请见 更多资料请见筑龙VIP会员盛夏促销(8.1-9.15),海量礼品任你选-精品word文档 值得下载 值得拥有-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
