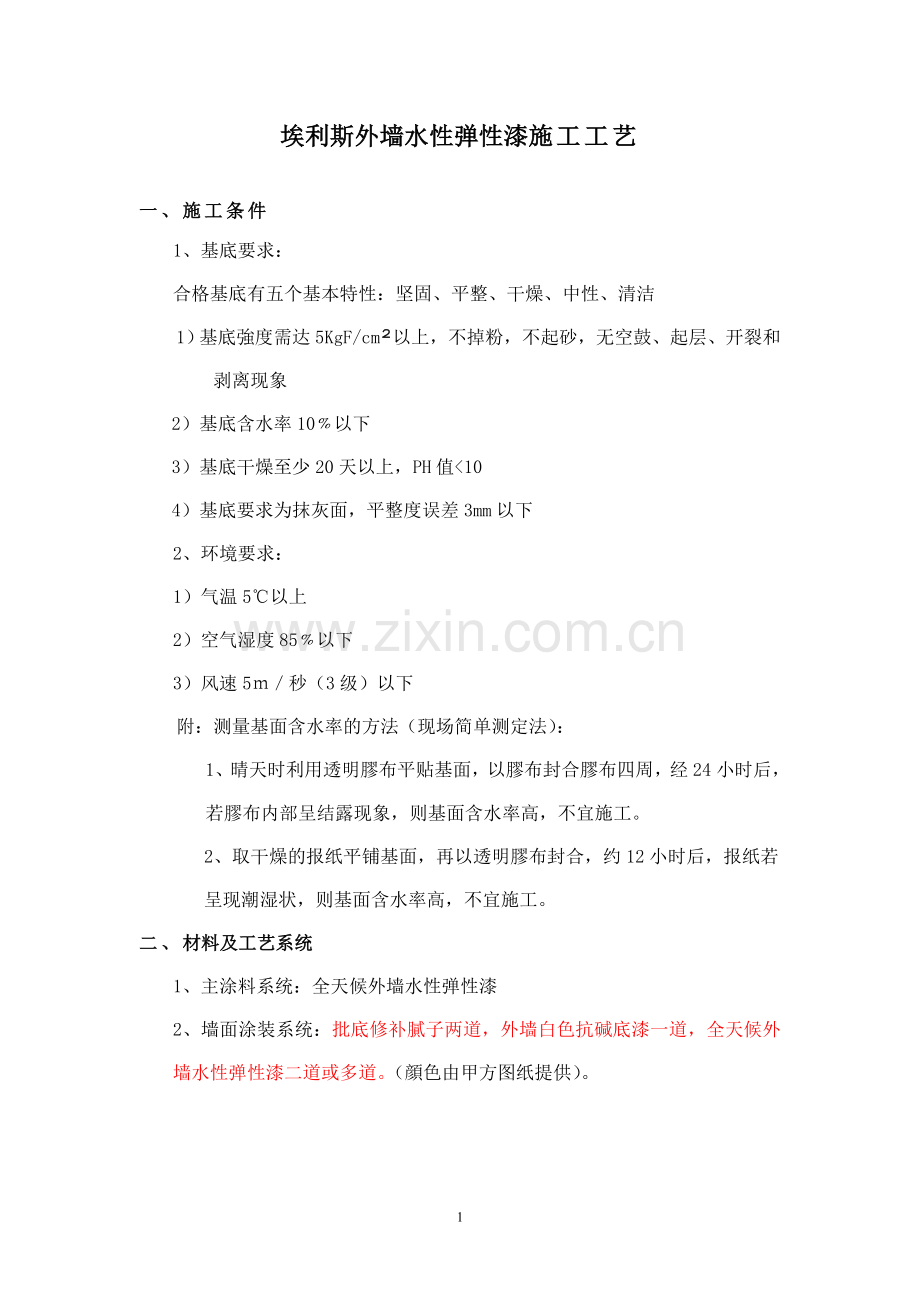

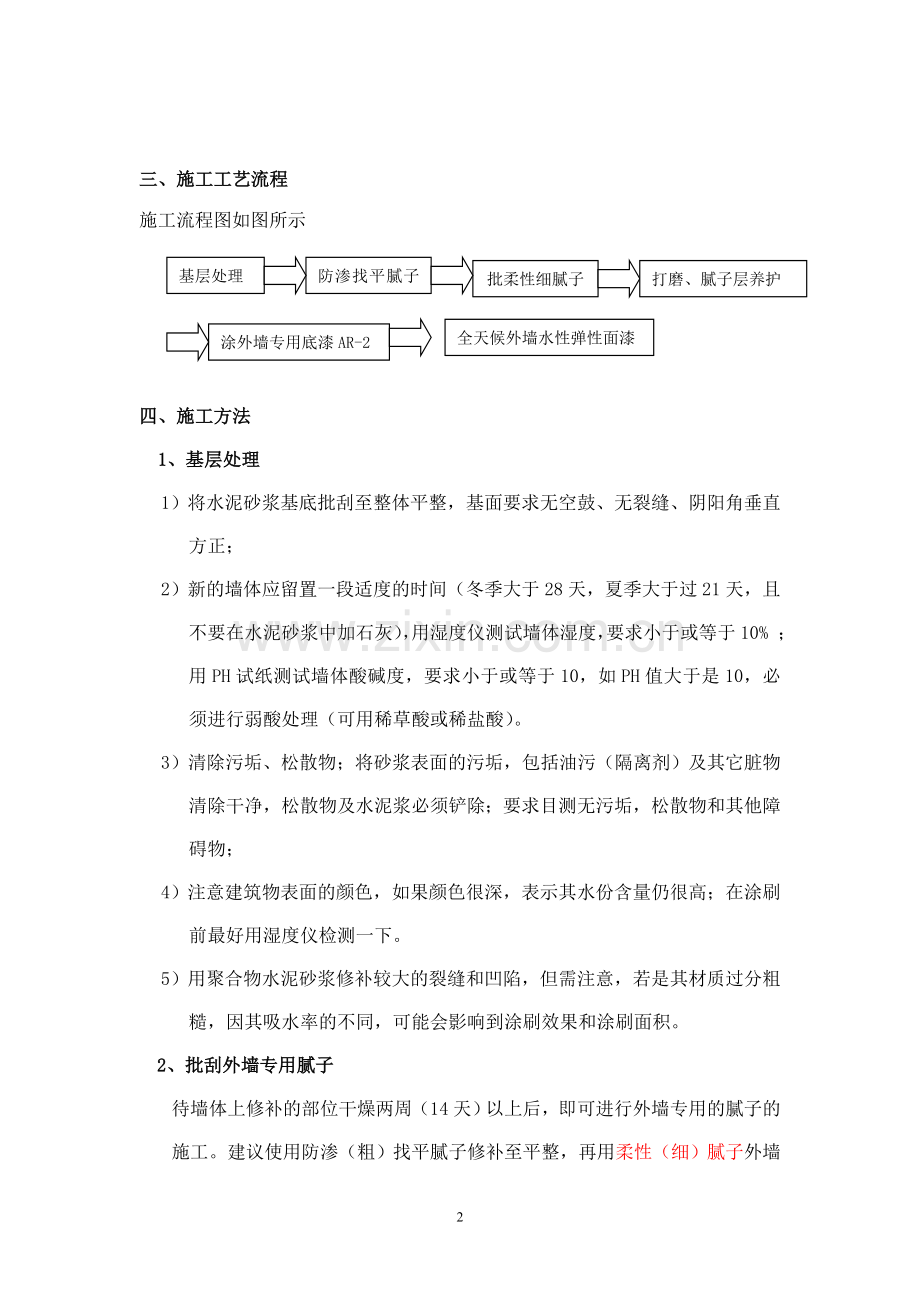

埃利斯外墙水性弹性漆施工工艺 一、施工条件 1、基底要求: 合格基底有五个基本特性:坚固、平整、干燥、中性、清洁 1)基底強度需达5KgF/cm2以上,不掉粉,不起砂,无空鼓、起层、开裂和剥离现象 2)基底含水率10﹪以下 3)基底干燥至少20天以上,PH值<10 4)基底要求为抹灰面,平整度误差3mm以下 2、环境要求: 1)气温5℃以上 2)空气湿度85﹪以下 3)风速5m/秒(3级)以下 附:测量基面含水率的方法(现场简单测定法): 1、晴天时利用透明膠布平贴基面,以膠布封合膠布四周,经24小时后,若膠布内部呈结露现象,则基面含水率高,不宜施工。 2、取干燥的报纸平铺基面,再以透明膠布封合,约12小时后,报纸若呈现潮湿状,则基面含水率高,不宜施工。 二、材料及工艺系统 1、主涂料系统:全天候外墙水性弹性漆 2、墙面涂装系统:批底修补膩子两道,外墙白色抗碱底漆一道,全天候外墙水性弹性漆二道或多道。(顔色由甲方图纸提供)。 三、施工工艺流程 施工流程图如图所示 打磨、腻子层养护 批柔性细腻子 基层处理 防渗找平腻子子腻子 全天候外墙水性弹性面漆 涂外墙专用底漆AR-2 四、施工方法 1、基层处理 1)将水泥砂浆基底批刮至整体平整,基面要求无空鼓、无裂缝、阴阳角垂直方正; 2)新的墙体应留置一段适度的时间(冬季大于28天,夏季大于过21天,且不要在水泥砂浆中加石灰),用湿度仪测试墙体湿度,要求小于或等于10% ;用PH试纸测试墙体酸碱度,要求小于或等于10,如PH值大于是10,必须进行弱酸处理(可用稀草酸或稀盐酸)。 3)清除污垢、松散物;将砂浆表面的污垢,包括油污(隔离剂)及其它脏物清除干净,松散物及水泥浆必须铲除;要求目测无污垢,松散物和其他障碍物; 4)注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;在涂刷前最好用湿度仪检测一下。 5)用聚合物水泥砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过分粗糙,因其吸水率的不同,可能会影响到涂刷效果和涂刷面积。 2、批刮外墙专用腻子 待墙体上修补的部位干燥两周(14天)以上后,即可进行外墙专用的腻子的施工。建议使用防渗(粗)找平腻子修补至平整,再用柔性(细)腻子外墙专用搭配进行墙体批刮。防渗腻子(粗)作为外墙基层的找平材料,柔性(细)腻子是作为墙体最后的收光作用。外墙腻子应具有优异的耐水性,附着力强、粘结力高及易刮涂好等特点 。 1)稀释方法:可按照腻子产品说明书配比使用。 2)搅拌方法:用电动搅拌器充分搅拌,边倒边搅拌至均匀无结块、无粉团物,成膏状即可。 3)施工要点:用批刮工具满刮腻子,每次厚度控制在1mm左右。由于基层的不同腻子的用量也不同,一般第一遍腻子的用量为2㎏/m²,第二遍递减。待腻子实干后方可进行下一道腻子的批刮,批嵌最后一道腻子时要避免接茬。根据墙面平整度,腻子批刮次数为平底腻子(粗)一般为一遍,光面腻子(细)一般两遍为宜。 最终效果:整个基面平整、光滑、无污染,用2m长的铝合金靠尺检查,误差在3mm内。 3、打磨 最后一遍腻子干燥后即可进行打磨,打磨砂纸一般选用240-360目为宜。 最终效果:平整、光滑、无砂眼、无刮刀痕等。 4、清除粉尘及墙体养护 打磨完后即将墙体上的粉尘物清除干净,然后用清水将墙体腻子层进行辊筒辊水养护,要求早晚各湿水一到两遍,养护三天后待干。 5、涂刷外墙专用抗碱底漆 辊涂封闭底漆必须待腻子实干后,方能上底漆。 1)检查被涂面,要求无刮痕、无浮灰,平整、光滑; 2)一般用20%-30%的水稀释,具体视施工人员的习惯施工黏度而定 3)在辊筒上蘸少量外墙漆后再在被涂墙面上成W型轻缓平稳地来回辊动, 要统一施工手法,避免歪扭蛇行等现象; 4)保持涂层厚度、色泽、质感一致均匀、无漏涂; 5)材料用量:约8-10㎡/㎏(一遍)。 最终效果:表面平滑,无辊涂痕迹、厚薄一致、无漏涂。 6、涂第一遍全天候外墙水性弹性面漆: 1)检查底漆涂层,用400目水砂纸将凸出的灰层和砂粒打磨平整,再将浮灰清除干净; 2) 一般用20%-30%的水稀释,具体视施工人员的习惯施工黏度而定 3) 在辊筒上蘸少量外墙漆后再在被涂墙面上轻缓平稳地来回滚动,直上直下重复动作,避免歪扭蛇行; 4) 保持涂层厚度、色泽、质感一致均匀、无漏滚涂; 5) 材料用量:约8—10㎡/㎏。 最终效果:表面平滑,无滚涂痕迹、厚薄一致、光泽一致、无漏涂。 7、滚涂第二遍全天候外墙水性弹性面漆: 1)检查中层面漆,用400目水砂纸,将凸出的灰层和砂粒打磨平整,再将浮灰清除; 2)一般用20%-30%的水稀释,具体视施工人员的习惯施工黏度而定 3)在辊筒上蘸少量外墙漆后再在被涂墙面上轻缓平稳地来回滚动,直上直下避免歪扭蛇行; 4)保持涂层厚度、色泽、质感一致均匀、无漏滚涂; 5)材料用量:约8—10㎡/㎏。 6)因颜色固有的特性,白色、鲜红、鲜橙等外墙漆可能要施工多遍。 最终效果:表面平滑,无滚涂痕迹、厚薄一致、光泽一致、无漏涂。 8、完工清理: 机具清理: 1)每次施工完毕,滾筒、毛刷需清洗干净、甩干,并挂于指定的位置。 2)用于水性涂料施工的工具应浸泡水中清洗。 3)其他工具和设备,如电线、灯、梯架等施工完毕,要及時收回,不得隨意放置。 4)机械设备及時清理干净,及時检修。場地清理: 5)施工結束后,保持施工現场的清洁卫生,被污染的非施工部位及设备清理干净,不得破坏。 6)墙面用于保护的报纸等应在拆架前清理干净,集中收集下楼,不得乱扔。 中山市爱迪利涂料化工有限公司 2011-11-25 5
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
