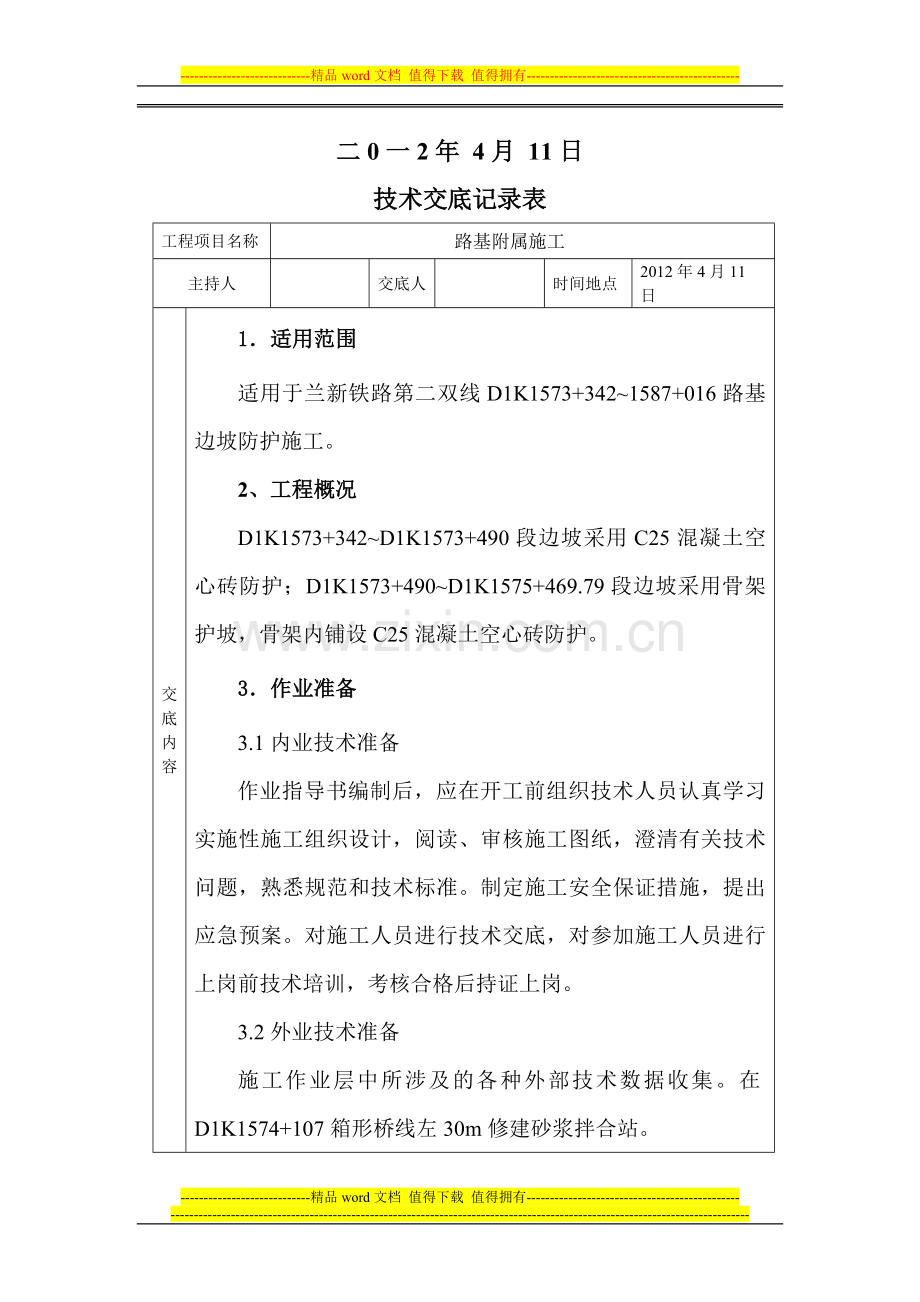

1、-精品word文档 值得下载 值得拥有-兰新铁路第二双线(新疆段)LXTJ5标D1K1573+342D1K1587+016路基边坡防护施工技术交底中铁二局兰新铁路第二双线LXTJ5标项目部三工区二0一2年 4月 11日技术交底记录表工程项目名称路基附属施工主持人交底人时间地点2012年4月11日交底内容1适用范围适用于兰新铁路第二双线D1K1573+3421587+016路基边坡防护施工。2、工程概况D1K1573+342D1K1573+490段边坡采用C25混凝土空心砖防护;D1K1573+490D1K1575+469.79段边坡采用骨架护坡,骨架内铺设C25混凝土空心砖防护。3作业准备3.
2、1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。3.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。在D1K1574+107箱形桥线左30m修建砂浆拌合站。4技术要求 4.1 骨架护坡基础 基础片石混凝土采用分层、分段施工,将挖好的基坑浮土清楚干净后,平整夯实,满足要求后方可进行基础砼的浇筑,浇筑分为两次进行,第一次采用满灌法浇筑50cm,第二次采用支模浇筑到设计高度。混凝土连接处需
3、用片石做好两层砼的连接,清除松动的石子以及软弱的混凝土层,并加已充分湿润,冲洗干净且不得留有积水。4.2干、浆砌片石边坡砌体应分层、分段砌筑,浆砌片石采用挤浆法砌筑,应坐浆饱满,各砌块的缝应相互错开,不得有通缝和空缝,表面平顺整齐,与边坡嵌接牢固密贴。砌筑完成后应及时采取有效的养护措施。骨架砌筑前应按设计型式、尺寸挂线放样,开挖沟槽,沟槽尺寸根据骨架尺寸而定。砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。骨架应与坡面密贴。骨架基础与下部侧沟平台,浆砌片石或浆砌片石水沟连接时,应整体砌筑,灰浆饱满不留缝隙。4.3混凝土空心砖混凝土空心砖间砂浆应饱满,砌筑后外面整齐,各方向接缝
4、顺直。勾缝应于路堤己趋稳定后进行。5.施工程序及工艺流程当路基土石方施工时或完毕后,应及时进行路基防护施工。各类防护与加固应在稳定的基础或坡体上施工。设有支挡结构物及排除地下水设施地段,应先作好支挡结构物、排水设施,再施作防护工程。防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。施工前应先清刷坡面浮土,填补坑凹,使坡面大体平整。路基防护所设置的泄水孔的位置、布置形式、孔径尺寸及泄水孔背反滤层的材料、设置应符合设计要求,且排水畅通。砌体及反滤层(或垫层)的材料、设置应符合设计要求。5.1干、浆砌片石边坡5.1.1准备:边坡砌筑应在坡面密实、平整、稳定后,方可铺砌。石料等级应符合设计要求。
5、砌筑前,其表面泥土、水锈应清洗干净。5.1.2挖基:护坡施工采用人工挖基,人工刷坡,砌筑前,将基底平整穷实,检查合格后方可进行砌筑。5.1.3砌筑:片石采用挤浆法施工,铺砌时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,错缝一般为78cm,表层砌缝宽度不得大于3cm,铺砌表面与三块相邻石料相切的内切圆直径不得小于20cm,不得松动,严禁浮塞。砂浆在砌体内必须饱满、密实,不得有悬浆。砌体宜用15cm以上的块(片)石。砌块底面卧浆铺砌,立缝填浆补实,不得有空隙和通缝现象。砌筑工作中断时,可将砌好的砌块层孔隙用砂浆填满。再砌时,表面要仔细清扫干净,洒水湿润砌体护坡分段施工时,每隔1015m宜设
6、一道伸缩缝,伸缩缝宽2cm,缝内塞填沥青麻筋。并做好伸缩、沉降缝及泄水孔,泄水孔后面,应设置反滤层。5.1.4勾缝养生:勾缝前,应先将松动和变形处修整完好,干砌护坡勾缝应在路堤沉降己趋稳定后进行。浆砌片石及时进行覆盖,并经常洒水保持湿润。砂浆凝固后,墙面全部刷干净,使外貌整洁美观。5.1.5干、浆砌片石边坡工艺流程开工申请报告基坑开挖砌筑坡面勾缝测量放样资料砌体养护回填验收沉降缝设置测量放样工、料、机准备5.2混凝土空心砖防护5.2.1施工准备施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整。空心砖在预制场预制,采用定制的钢范本。砼由拌和站集中搅拌,砼运输车运送,人工机械振捣。混凝土空心
7、砖采用C25混凝土预制,为正六边形。5.2.2铺砌砌筑空心砖前,先对边坡进行修整,夯拍,检查验收,达到要求后才能进行下一道工序。混凝土空心砖应自下而上铺设,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物。6.施工要求6.1干、浆砌片石边坡干、浆砌片石边坡防护施工前,应将坡面杂质、浮土、松动石块及表层风化破碎岩体等清除干净;当有潜水露出时,应作引水或截流处理。防护工程的各种防护都必须加强基础处理和圬工质量,防止水流冲刷和淘空,保证路基稳定。6.2混凝土空心砖采用边坡满铺混凝土空心砖时,加固范围周边须设M10浆砌片石镶边。若为路堤,坡脚须设脚墙基础。截水骨架内结合空心砖使用时,应在骨架完工后
8、再开始铺砌空心砖。7.劳动力配备:每一工作面劳动力配置如下:序号工作名称单位数量说明1普工人302汽车驾驶员人18.材料要求1、砌体石材要求 片石:形状不受限制,但其中部厚度不应小于15cm,用作镶面的片石表面应平整、尺寸较大,边缘厚度不应小于15cm。 块石:形状大致方正,无锋棱凸角,顶面及底面大致平整,厚度不得小于20cm,长度及宽度不得小于其厚度;用作镶面的块石外露面应稍加修凿,凹入深度不得大于2cm,由外露面向内修凿的进深不得小于7cm,但尾部的宽度和厚度不得大于修凿部分,镶面丁石的长度不得小于顺石宽度的1.5cm。 石料强度等级及规格应符合设计要求,同一生产地点每400m3抽样检验1
9、组。 2、砂浆要求 砂浆用砂和水泥应符合设计要求;砂按同一生产地点每400m3抽样检验1组,水泥按同一产地、品种、规格每200t抽样检验1组。 砂浆应严格按照施工配合比采用机械拌合,其强度等级应符合设计要求,每拌制100 m3制作1组砂浆强度等级抽样检验试件,进行抗压强度试验。 9.设备机具配置每个工作面配置机械数量:序号机械名称规格数量(台)说明1砂浆搅拌机UJW50022运输车EQ3260G110.质量控制及检验10.1检验标准各种水泥砂浆、混凝土的强度等级和石料的强度均应符合设计要求,并应符合现行铁路混凝土与砌体工程规范(TB10210)和铁路混凝土与砌体工程施工施工质量验收标准(TB1
10、0424)的规定。植物防护施工应符合设计要求,并符合铁路混凝土与砌体工程施工规范(TB10210)的规定。10.2检验方法边坡防护的要求如下:表9.1-1砌体施工允许偏差序号项目允许偏差浆砌片石干砌片石带截水沟浆砌片石砼预制块1平面位置50mm50mm50mm50mm2基底高程50mm50mm50mm50mm3坡顶高程20mm,020mm,020mm,020mm,04坡率0.5% 设计值0.5% 设计值0.5%设计值5护肩,镶边及基础厚度、宽度设计值设计值设计值设计值6砌石厚度设计值设计值7垫层厚度设计值设计值设计值8坡面平整度30mm30mm30mm10mm9骨架净距50mm10宽度及边槽高度设计值11骨架厚度及嵌置深度设计值12踏步宽度、厚度设计值13砼板边长6mm,-3mm14对角线长6mm,-3mm15厚度4mm,-2mm附注:表中设计值参照附件中相应里程设计图纸附件:路基坡面防护设计图接受人员记录人记录时间-精品word文档 值得下载 值得拥有-
