钢筋用料比较计算书.doc

上传人:pc****0 文档编号:8106744 上传时间:2025-02-04 格式:DOC 页数:7 大小:245KB 下载积分:10 金币
下载 相关 举报
钢筋用料比较计算书.doc_第1页
第1页 / 共7页
钢筋用料比较计算书.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

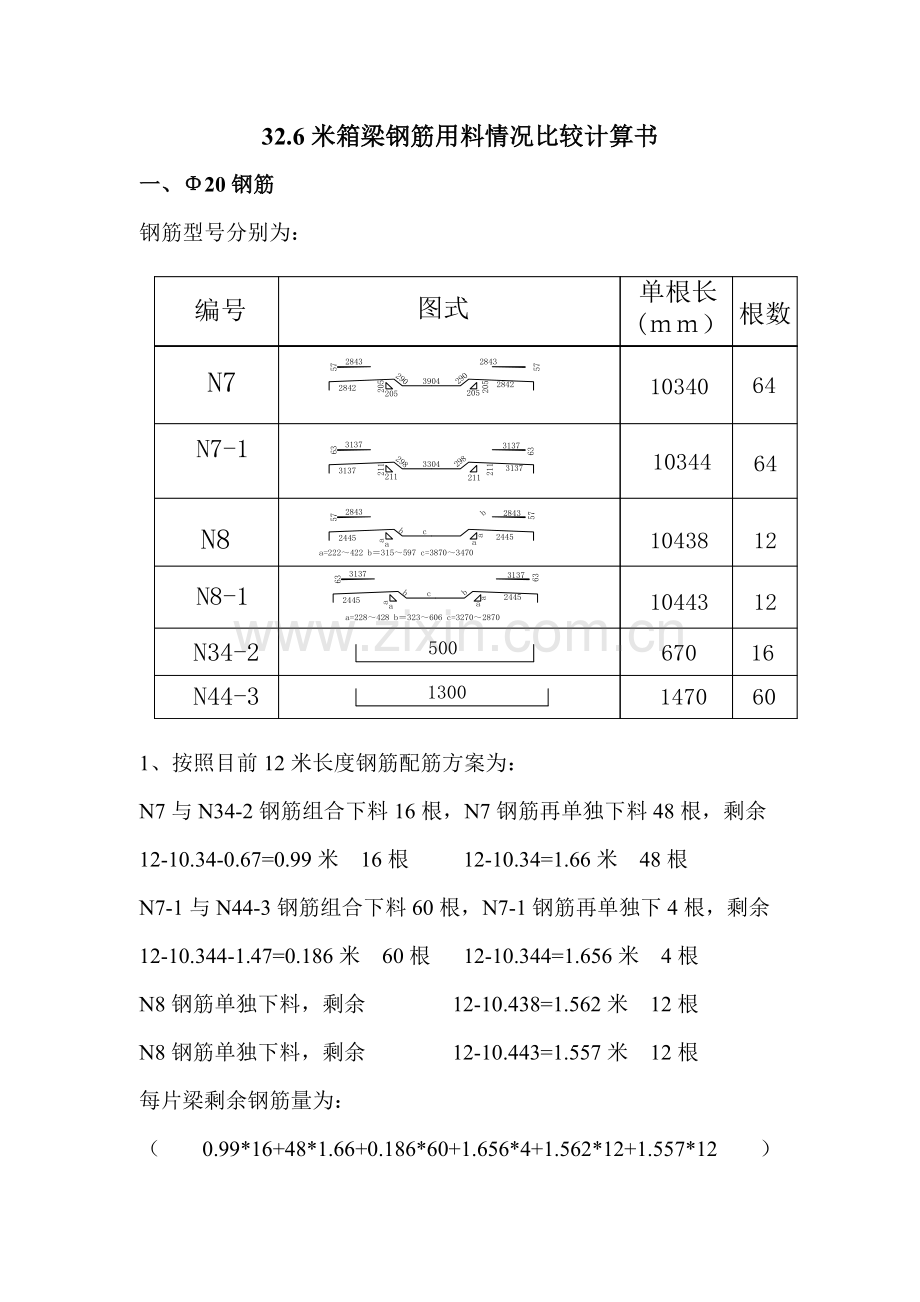

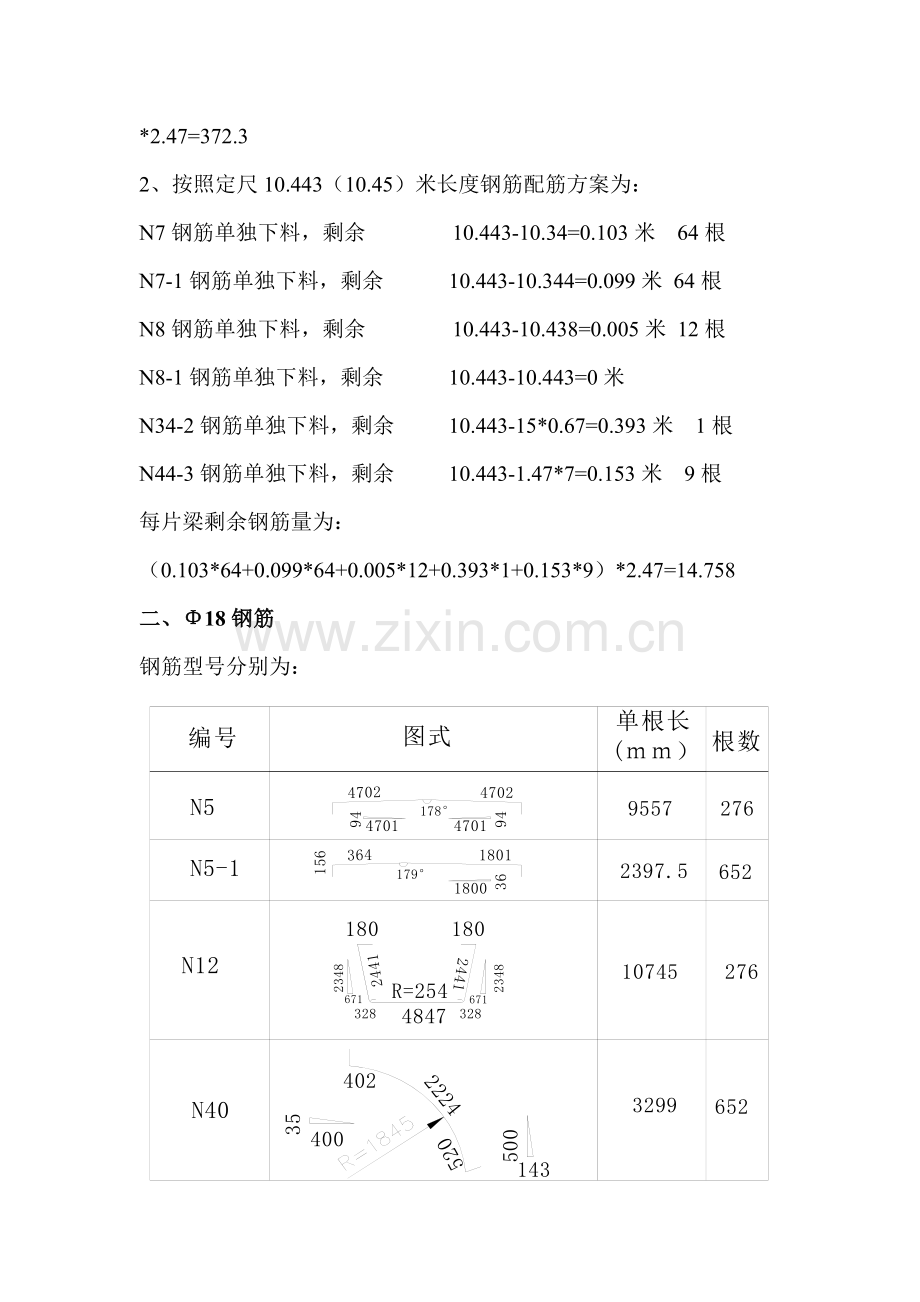

32.6米箱梁钢筋用料情况比较计算书 一、Φ20钢筋 钢筋型号分别为: 1、按照目前12米长度钢筋配筋方案为: N7与N34-2钢筋组合下料16根,N7钢筋再单独下料48根,剩余 12-10.34-0.67=0.99米 16根 12-10.34=1.66米 48根 N7-1与N44-3钢筋组合下料60根,N7-1钢筋再单独下4根,剩余 12-10.344-1.47=0.186米 60根 12-10.344=1.656米 4根 N8钢筋单独下料,剩余 12-10.438=1.562米 12根 N8钢筋单独下料,剩余 12-10.443=1.557米 12根 每片梁剩余钢筋量为: (0.99*16+48*1.66+0.186*60+1.656*4+1.562*12+1.557*12)*2.47=372.3 2、按照定尺10.443(10.45)米长度钢筋配筋方案为: N7钢筋单独下料,剩余 10.443-10.34=0.103米 64根 N7-1钢筋单独下料,剩余 10.443-10.344=0.099米 64根 N8钢筋单独下料,剩余 10.443-10.438=0.005米 12根 N8-1钢筋单独下料,剩余 10.443-10.443=0米 N34-2钢筋单独下料,剩余 10.443-15*0.67=0.393米 1根 N44-3钢筋单独下料,剩余 10.443-1.47*7=0.153米 9根 每片梁剩余钢筋量为: (0.103*64+0.099*64+0.005*12+0.393*1+0.153*9)*2.47=14.758 二、Φ18钢筋 钢筋型号分别为: 1、按照目前12米长度钢筋最佳配筋方案为: N5与N5-1钢筋组合下料276根,N5-1再单独下料376根,剩余 12-9.557-2.398=0.045米 276根 12-2.398*5=0.01米 75根 N12钢筋单独下料276根,剩余 12-10.745=1.255米 276根 N40钢筋单独下料652根,剩余 12-3.299*3=2.103米 218根 每片梁剩余钢筋量为: (0.045*276+0.01*75+1.255*276+2.103*218)*2=1636 2、按照定尺10.8米长度钢筋配筋方案为: N5钢筋单独下料,剩余 10.8-9.557=1.243米 276根(可利用) N12钢筋单独下料,剩余 10.8-10.745=0.055米 276根 N5-1钢筋先利用N5钢筋剩余的1.243对焊成2.486米钢筋下料138根,剩余 2.486-2.398=0.088米 138根 N5-1再与N40钢筋组合下料514根,组合方式为3根N5-1+1根N40剩余 10.8-3*2.398-3.299=0.307米 171根 N40钢筋再单独下料481根,剩余 10.8-3.299*3=0.903 160根 每片梁剩余钢筋量为: (0.055*276+0.088*138+0.307*171+0.903*160)*2=448.6 三、Φ16钢筋 钢筋型号分别为: 1、按照目前12米长度钢筋最佳配筋方案为: N14与N44钢筋组合下料184根,剩余 12-6.736-1.436*3=0.956米 184根 N14钢筋再单独下料134根,剩余 12-6.736=5.264米 134根(可利用) N18与N20钢筋用剩余的5.26米长钢筋下料40根,剩余 5.26-3.068-1.958=0.234 40根 (另外需要下料的4根N20利用N14-1、N14-2下料剩余的4根) N16与N17钢筋用剩余的5.26米长组合钢筋下料分别8根,剩余 5.26-2.356-2.752=0.152米 8根 N16钢筋再用剩余的5.26米长钢筋下料8根,剩余 5.26-2*2.356=0.548 4根 N17-1钢筋用剩余的5.26米长钢筋下料12根,剩余 5.26-3.124=2.136米 12根 N34-3钢筋用剩余的5.26米长钢筋下料4根,剩余 5.26-4*1.086=0.916米 1根 总共还剩余5.26米长钢筋 134-40-8-4-12-1=69根 N37与N15钢筋组合下料42根,剩余 12-5.587-2.8*2=0.813米 42根 N35与N15钢筋组合下料254根,剩余 12-5.37-2.8*2=1.03米 254根 N19与N15钢筋组合下料56根,剩余 12-5.54-2.8*2=0.86米 56根 N15钢筋还需单独下料100根,剩余 12-2.8*4=0.8米 25根 每片梁剩余钢筋量为: (0.956*184+0.234*40+0.152*8+0.548*4+2.136*12+0.916+5.26*69+0.813*42+1.03*254+0.86*56+0.8*25)*1.58=1488.5 2、按照定尺9.61米长度钢筋配筋方案为: N14与N15钢筋组合下料318根,剩余 9.61-6.736-2.8=0.074米 318根 N35与N15、N44钢筋组合下料254根,剩余 9.61-5.37-2.8-1.436=0.004米 254根 N15钢筋再单独下料232根,剩余 9.61-3*2.8=1.21米 77根 N20与N19钢筋组合下料44根,剩余 9.61-1.958*2-5.539=0.155米 22根 N19再与N17-1钢筋组合下料,剩余 9.61-5.539-3.124=0.947米 12根 N19再与N44钢筋组合下料,剩余 9.61-5.539-2*1.436=1.199米 22根 N34-3利用剩余的1.199米钢筋4根,还剩余18根 N37与N18组合下料40根,剩余 9.61-5.587-3.068=0.955米 40根 N37再与N44组合下料2根,剩余 9.61-5.587-2*1.436=1.151米,2根 N16与N44钢筋组合下料16根,剩余 9.61-2.356-5*1.436=0.074 16根 N17与N44钢筋组合下料8根,剩余 9.61-2.752*3-1.436=0 3根 N44钢筋最后再单独下料100根,剩余 9.61-1.436*6=0.994 17根 每片梁剩余钢筋量为: (0.074*318+254*0.004+1.21*77+0.155*22+0.947*12+1.199*18+0.955*40+1.151*2+0.074*16+0.994*17)*1.58=336 四、钢筋节超成本分析 两种钢筋使用后剩余废料比较见下表: 钢筋型号 箱梁 数量 使用12米钢筋情况 使用定尺钢筋情况 节省钢筋量 每片梁剩余 总共剩余 每片梁剩余 总共剩余 Φ 20 500.0 372.3 186150 14.8 7400 178750 Φ 18 500.0 1636.0 818000 448.6 224300 593700 Φ 16 500.0 1488.5 744250 336.0 168000 576250 合计   3496.8 1748400 799.4 399700 1348700           钢筋 单位: kg 梁场总共需生产箱梁555,目前钢筋已绑扎10孔,钢筋存料约45孔,按剩余500孔梁计算从上表可以看出使用12米钢筋将造成1748.4吨的废料,而使用定尺钢筋仅造成399.7吨的废料,节约钢筋1348.7吨,按照钢材原材4000元/吨及钢筋废料2000元/吨的市场价格计算,可以节约成本269.74万元。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
