1、毕业设计(论文)类 型:毕业设计说明书 毕业论文题 目:明珠花园三期工程施工组织设计学生姓名:顾宏伟指导教师:汤金华专 业:建筑工程技术时 间:2012年1月10日摘 要本施工组织设计是我就南通市如皋林梓镇明珠花园三期工程而写的。该工程由南通新源人防有限公司承建,南通市原点设计院有限公司设计。该施工组织设计由工程概况、施工部署、施工平面布置、施工季度计划、主要施工方法等构成。南通市如皋林梓镇明珠花园三期工是四层商品房小区,6#、7#、8#、9#、10#、11#楼均为砖混结构体系,13#楼为框架结构。总建筑面积为17664m2,工期为210天。6#、7#、8#、9#、10#、11#楼采用柱下条形

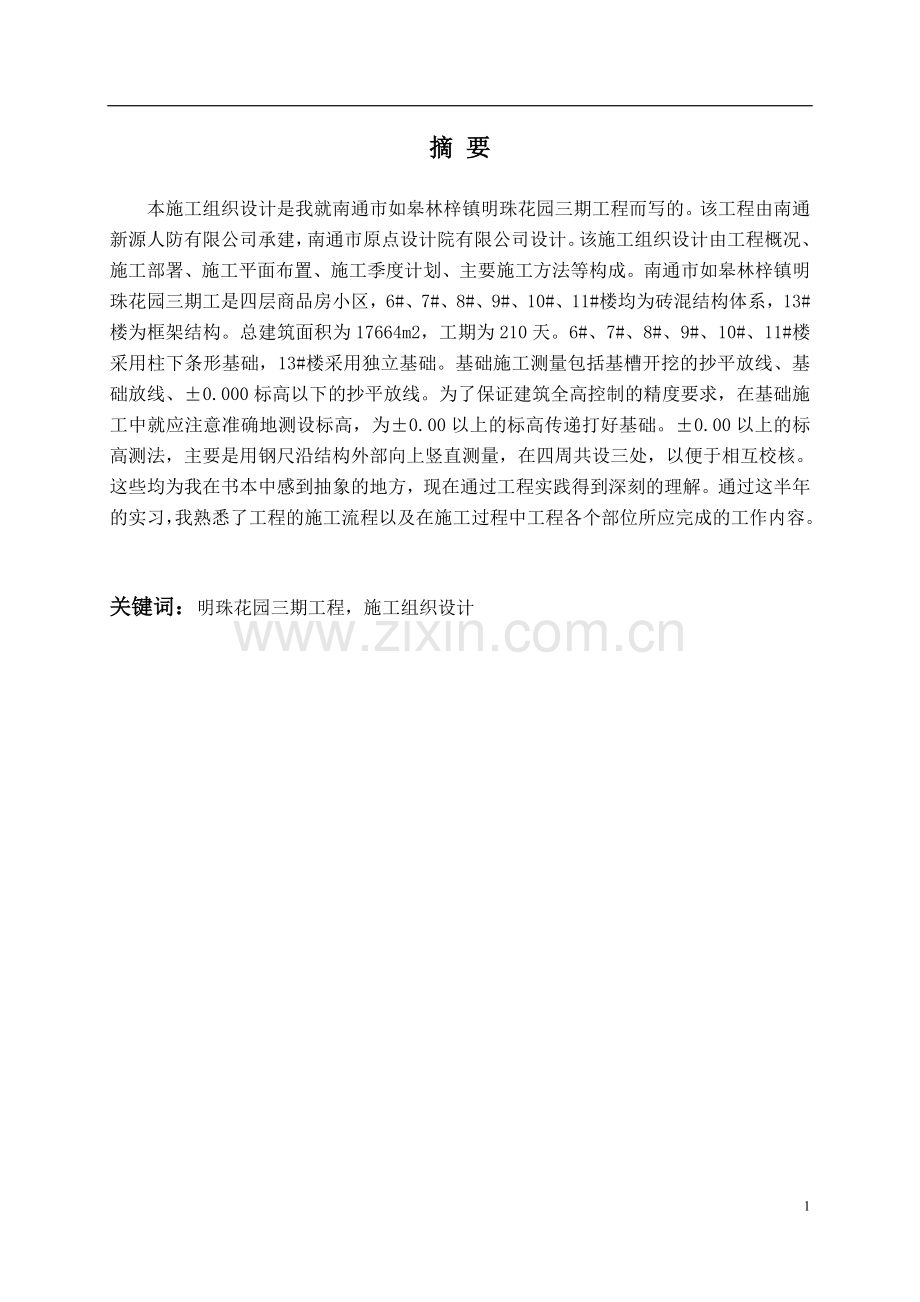

2、基础,13#楼采用独立基础。基础施工测量包括基槽开挖的抄平放线、基础放线、0.000标高以下的抄平放线。为了保证建筑全高控制的精度要求,在基础施工中就应注意准确地测设标高,为0.00以上的标高传递打好基础。0.00以上的标高测法,主要是用钢尺沿结构外部向上竖直测量,在四周共设三处,以便于相互校核。这些均为我在书本中感到抽象的地方,现在通过工程实践得到深刻的理解。通过这半年的实习,我熟悉了工程的施工流程以及在施工过程中工程各个部位所应完成的工作内容。关键词:明珠花园三期工程,施工组织设计AbstractThe construction organization design is I Nanto
3、ng Rugao Lin Zizhen pearl garden project phase three and write. This project by Nantong new source of air defense limited construction, Nantong City origin and Design Institute Limited design. The construction organization design by project general situation, construction deployment, construction la
4、yout, construction plans quarter, main construction method. Nantong city Rugao Lin Zizhen Pearl Garden phase three workers is the four layer of the commercial district, 6, 7, 8 # # #, 9, 10, 11 # # # buildings are brick structure, 13 # floor frame structure. The total construction area is 17664m2, f
5、or the period of 210 days. 6, 7, 8 # # #, 9, 10, 11 # # # building using strip foundation under column, 13 # building with independent foundation. Foundation construction measurements including trench excavation leveling line, + 0 elevation below the levelling line. In order to ensure the whole buil
6、ding high controlling precision, in infrastructure construction should pay attention to accurately measure the set level, + 0 above elevation transfer to lay a good foundation. + 0 above elevation measurement, is mainly used for steel structures along external upward vertical measurement, around a t
7、otal of three, in order to facilitate the mutual check. These are my books are abstract in place, now through the engineering practice to get deep understanding. Through the six-month internship, I am familiar with the construction process and construction process in engineering parts should complet
8、e the work content.Key words: Pearl Garden Phase Three project, the construction organization design目录摘 要11 工程概况61.1工程概要61.2 工程特点62主要施工计划72.1管理手段72.1.1 工程进度管理72.1.2成本控制与管理72.1.3质量控制与管理72.1.4施工技术管理72.1.5 安全管理82.2工程目标82.2.1工程目标92.2.2工期标准92.2.3工程成本造价控制目标92.2.4安全目标92.2.5环境保护和文明施工目标92.2.6培训和教育目标92.2.7团队合
9、作目标102.3施工部署及项目经理部102.3.1工程项目管理及组织机构102.3.2管理网络和项目部组成机构102.3.3明确落实项目部各人员的主要职能102.4施工机械设备和劳动力的配备112.4.1施工机械设备的配备112.4.2劳动力配备112.5承诺与答复112.6施工进度计划113主要施工方法和步骤133.1施工准备133.1.1临时设施的搭建133.1.2施工用电133.1.3施工用水133.2基础工程133.2.1 土方开挖133.2.2 条基施工143.2.3 基础墙体的砌筑,防潮层的施工143.2.4 回填土143.3 主体工程143.3.1轴线控制的垂直传递143.3.2
10、结构工程施工准备153.3.3钢筋工程153.3.4钢筋隐蔽验收153.3.5模板工程153.3.6砼工程203.3.7砌体工程213.3.8脚手架工程223.3.9门窗工程243.3.10 屋面工程243.3.11 装饰工程253.3.12 楼地面工程263.3.13 安装工程263.3.14 建筑物沉降观测方案284确保工程的质量保证措施294.1降低成本技术组织措施294.2 工期保证措施294.3 质量保证措施及管理体系304.3.2 加强全面质量管理。304.3.3 加强技术管理304.3.4 建立质量管理制度,强调以下五项管理制度:304.3.5 从“人、机、料、法、环”五个环节把
11、好质量关314.3.6 抓好混凝土工程质量,严格控制混凝土配合比314.3.10 实行工程质量优质优价,确保工程一次成活314.3.11 强成品保护教育,贯彻成品保护条例314.4 技术性施工技术措施324.4.1 夏雨季施工措施324.4.2 夜间施工措施325确保工程的质量通病防治措施335.1 砌砖工程335.1.1 砖、砂浆强度达不到设计要求335.1.2 砌体尺寸不符合图纸设计要求335.2 钢筋混凝土工程335.3 砼工程345.3.1 消除混凝土强度不符合设计要求345.3.2 克服现浇混凝土楼板裂缝345.4 模板工程355.4.1 模板安装和支撑搭设要求355.5 屋面、厕浴
12、间、外墙渗漏355.5.1 消除屋面渗漏355.5.2 消除厕浴间渗漏365.5.3 消除外墙裂缝及渗漏365.6 楼地面工程385.6.1 地坪不平、倒泛水、水泥地面起砂、空鼓。385.7 内外墙面、天棚抹灰385.7.1 内外墙面抹灰及顶棚抹灰385.8 门窗工程395.8.1 消除安装位置395.9 给排水管道安装395.10 电器安装396安全生产技术措施416.1 安全技术措施416.1.1 建立健全各项安全管理规章制度。416.1.2 所有外脚手架均用钢管架密眼网作全封闭416.1.4 做好“三防”工作416.1.5 做好机械设备的安全管理工作。416.2 创建文明施工措施427确
13、保工期的技术组织措施437.1组织保证437.2质量保证437.3施工工期保证计划437.4经济手段保证447.5作风保证448承包管理、协调、配合施工措施458.1承包管理模式458.2与业主的配合、协调措施458.3与设计院、监理单位的协调配合措施45参考文献47致 谢48附件1:工程施工进度计划表附件2:工程施工平面布置图 1 工程概况1.1工程概要建设单位:南通新巍置业公司工程名称:南通市如皋林梓镇明珠花园三期工程工程地点:南通市如皋林梓镇地方概况:“三通一平”工作已完成设计单位:南通市原点设计院有限公司建筑面积:6#、9#楼均为1693.3,8#、11#楼均为1985.8,7#楼为2
14、664.3,10#为2935.4,13#楼为1319.5。结构类型:13#楼为框架结构,其他均为砖混结构。建筑层数:四层1.2 工程特点该工程位于原明珠花园南侧,故在文明施工、施工扬尘、噪音控制、安全防范和施工质量等方面,我单位特别重点加强预防和控制。2主要施工计划工程目标与管理手段围绕达一流建设、创优质工程的目标,对本工程实行项目法施工与管理,成立项目经理部,推行全面质量管理,在施工过程中对施工进度、工程成本、质量、安全实行控制与管理。2.1管理手段2.1.1 工程进度管理根据规定的工期和要求提前完成工程项目,结合施工的具体情况、材料供应条件以及优化后的施工要求(合理的班子人员组合和配套设备
15、)确定施工方案。合理安排各单项工程的施工顺序搭接关系和在规定工期内完成的可能性,编制总进度计划和单项计划与工程管理曲线,并利用进度计划和工程管理曲线控制工程进度和施工要素的安排,使工程按计划工期提前完成。 2.1.2成本控制与管理 利用本公司自身的优势挖掘内部潜力使成本降到最低点,从而获得最佳的经济效益。控制手段采用时间费用曲线法,制定成本控制的制度和标准,紧密结合个岗位人员成本控制的责、权、利。编制各阶段详细工作流程图并作为控制成本工作程序标准,提高劳动生产率,降低成本,实行全项目管理。 2.1.3质量控制与管理我们的质量目标,各分项质量必须达到合格标准,即合格率100,单位工程质量总评指标
16、为合格以上,具体做法是开在全面质量管理,利用“三图二表“使质量管理从静态管理变为动态管理,制定质量管理标准和要求下达至施工班组,施工中对照检查落实,不断提高工程质量。 2.1.4施工技术管理科学、规范、经济合理的施工技术措施是保工期、保质量、求效益的重要条件,我们要做到:(1)建立技术管理合格率和岗位责任制。实行以项目总工程师为主的项目敬礼部技术责任制,同时建立各级技术人员的岗位责任制,逐级签订技术包保责任制,做到分工明确,责任到人,严格遵守基建施工程序,坚决执行施工规范。(2)认真编号施工组织设计及各项施工工艺1)运用统筹法、进度计划技术等现代化管理方法。在经过周密调查研究取得可靠数据的基础
17、上,编制可行的施工组织设计计划,并严格按进度计划组织实施,坚决杜绝计划执行过程中的随意性,使整个施工过程中时时处于受控状态,做到环环相扣,井然有序。2)认真编制施工技术方案,由单项工程技术负责人牵头,针对所承担工程的技术难易程度和环境特点,拟定两个以上的施工技术方案,提交给项目总工程师,项目总工程师组织有关人员,对所提出的施工技术方案进行对比分析、优化,最后确定一个实施方案。(3)保证技术力量我们将挑选具有丰富施工经验的优秀队伍,精良的设备投入本工程施工,同时选派的施工经验,责任心强的工程技术人员参加该工程施工,以确保技术工作顺利进行。(4)做好施工前的技术准备工作1)认真核对设计文件和图纸资
18、料,切实领会设计意图,查找是否有碰、错、漏等现象,及时会同设计部门和建设单位解决所发现的问题。2)认真进行技术交底,图纸会审后,由项目经理部的总工程师,工程技术部长、单位工程技术负责人逐级进行书面及口头技术交底,确保操作人员掌握各项施工工艺及操作要点、质量标准等。3)认真进行复测,补齐定测时设置的点桩、用地界桩,复测工作要核对,并反复复测。(5)抓好技术资料管理,施工过程中要做好详细记录,各项原始资料搜集齐全,用以组织后期施工、编制竣工文件,并进行施工技术总结,为做好技术档案和技术情报工作打下坚实的基础。(6)设立工地实验室,配备符合任职资格的试验人员和经过计量检定的仪器设备,确保填料、原材料
19、、半成品和产品符合技术标准。(7)制定工艺标准,实行标准化作业。使整个工程施工均按工艺标准进行。2.1.5 安全管理根据文明施工的要求和本工程的特点,项目经理部制定专人负责安全生产、文明施工的工作,在施工中各综合施工队设专职安全员,上下组成安全体系,按现场管理规定拟定防火、防盗、防食物中毒等措施,制定施工和生活安全规定,做到平时有人检查落实,施工中有人监督管理检查。 2.2工程目标 2.2.1工程目标确保工程质量符合合同规定的有关验收标准和施工规范的要求。单位工程合格率100 2.2.2工期标准我公司在接到本工程招标未见后,结合本工程的特点、重点和难点进行了施工组织设计的详细编制,对进度计划的
20、可靠性进行了认真仔细的深入研究,对工程施工组织、管理进行了细致的部署、安排和筹划,对每一道工序的安排做到科学合理、高校紧凑、衔接紧密,在确保施工质量目标的前提下,对工期提出了如下目标:本工程施工控制工期为210个日历天,并保证按期完成任务,各单项工程工期见“施工计划进度图” 2.2.3工程成本造价控制目标我公司将始终站在为业主服务的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和造价得到最好有效的措施,同业主、设计院、监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高校顺利的向前推进,从图纸设计、材料设备造型、现场施工组织、
21、管理、协调与控制等各个方面,提出有效的合理化建议和方案,加强“过程”“程序”和“环节”控制追求“过程精品”,避免不必要的拆改、浪费,尽量大能力减少和节省工程成本和造价,使业主的每一笔基础建设投资资金都发挥最佳的效益和效果。 2.2.4安全目标我公司将采取切实可行的安全措施和充足的安全经费投入,通过严密的安全管理,确保施工现场不发生重大伤亡事故、火灾事故和恶性中毒事件,轻伤发生频率控制在千分之0.5以内。 2.2.5环境保护和文明施工目标我公司将严格按照省、市关于建筑工程施工的各项管理规定执行,加强施工组织和现场安全文明施工管理,推广公司的现场硬地法施工,使本工程成为我公司的“企业形象示范工程”
22、和“最佳标准化文明工地”,该工程的环境保护、文明施工方面将成为我公司样板和代表性工程。 2.2.6培训和教育目标实现百分之百的全员培训教育,包括管理层的培训教育,尤其是对施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护意识、为业主服务的意识以及相互合作协调的意识,强化施工管理和工程技术水平。 2.2.7团队合作目标积极、主动、高效为业主服务,急业主所急,想业主所想,处理好与业主、监理、设计、质监、各专业以及相关政府部门的关系,使工程各方形式一个团结、协助、高效、和谐和健康的有机整体,形成合理共同促进项目总体目标的实现。 2.3施工部署及项
23、目经理部针对建筑市场的激烈竞争,本着“高效、优质、文明”施工的宗旨,为使本工程顺利完成,必须合理安排和采取必要的措施,具体落实在,采取先进的技术管理,装备精良的施工机械,合理科学的安排施工进度,本公司决定采取一切有效措施,确保工程按实竣工,且力争工期提前。 2.3.1工程项目管理及组织机构本公司为国家二级资质建筑企业,集土建、安装、装潢于一体的建筑公司,项目部在项目经理的领导下,全面负责工程从开工准备到竣工验收,全过程技术、工程质量、安全生产、文明施工、施工进度等各方面的工作。 2.3.2管理网络和项目部组成机构表格2-1工地组织机构及分工岗 位姓 名岗 位姓 名项目经理周新忠施工员周仕君,顾
24、宏伟质检员马超安全员张飞材料员陆和健计划管理员黄翔资料员汤汼 2.3.3明确落实项目部各人员的主要职能(1)项目经理:代表企业法人,对本工程项目全面负责及处理日常事务,其职能为:负责(处理)主持项目部的全面日常工作,联系沟通项目部与公司,与施工作业队伍,与建设、监理单位以及其他单位间的关系。(2)项目技术负责人:主要负责质量技术的管理,施工组织、进度计划、生产调度、文明施工。参与测量、计量、试验等工作,审查施工图,作技术交底以及隐蔽工程验收签证、技术质量资料的收集、整理等。(3)项目质检员:主要负责项目质量体系的落实、运行。工程质量的预控、检测、技术复核和质量评定,以及各种材料的复试工作。(4
25、)项目施工员:主要负责项目的轴线、标高、各部位尺寸、各部位施工材料要求,砼、砂浆配合比及试块制作等工作。(5)项目安全员:主要负责施工现场的安全静态、动态管理,并搞好消防保卫、文明施工等工作。(6)项目材料员:主要负责工程项目的材料询价、质量认可、采购、计划供应、管理、运输、工程上使用的钢管、机械设备、工具进退场、租赁以及配套使用的材料、物料的管理。 2.4施工机械设备和劳动力的配备 2.4.1施工机械设备的配备为满足工程施工的需要,共预计配备63T塔吊壹台,作为施工用料的垂直与水平运输的工具,安装与施工的适当位置详见施工平面布置图,以保证其有效半径、从而有力的保证施工进度,塔吊安装严格按照行
26、业操作规程和技术安全要求进行,并通过专门验收合格挂牌后方可使用,350搅拌机2台、插入式振动器30台、平板振动器8台、钢筋切断机1台、钢筋弯曲机1台、闪光对焊机1台等。 2.4.2劳动力配备根据工程施工工期较紧、质量要求高的特点,在劳动力的安排上,主要采用本公司技术素质稳定,不经常流动的基本劳动力,以保证该工程从开工到竣工一直处于正常、高效、持续的大规模生产、在施工高峰期间,劳动力最大投放量:160人。 2.5承诺与答复根据招标文件要求,结合本公司的实际情况,我公司承建该工程为合格工程,工期为210天。我们对招标文件的要求全部认可,对施工中建设单位提出的要求也全部承诺,我们将全力以赴,保证工程
27、的质量与进度。 2.6施工进度计划根据招标文件精神,本公司招标文件工期为210天,我公司根据自身投放技术力量及以往施工的经验,针对本工程的特点,决定组织施工人员合理施工,精心管理,确保工期,使业主满意。1、合理组织施工、流水作业、确保工程按实施工;2、工程施工进度表(附合);3、工程施工现场平面布置图(附合);3主要施工方法和步骤3.1施工准备3.1.1临时设施的搭建合理安排好现场办公室、职工宿舍、食堂、仓库等设施。详见施工现场平面布置图。3.1.2施工用电施工现场用电,由建设方提供总电源,我施工单位接至配电房,然后根据现场用电排布接至现场总配电间,并分别接至各分箱,无论总箱、分箱均安装漏电保
28、护器,并主动安装电表,每月抄表,及时向甲方付电费。3.1.3施工用水施工用水,由建设方接至现场,然后我施工方根据现场用水布置接至各个用水点,同样主动安装水表,每月抄表,及时向甲方付水费。3.2基础工程3.2.1 土方开挖1、施工准备(1)土方开挖1)将施工区域内的地上、地下障碍物清除和处理完毕;2)做好建筑物的标准轴线桩,标准水平桩,用白灰撒出开挖线,必须经过检验合格,办理完验线手续;3)提前采取降水措施,把地下水位降至低于开挖底面0.5m然后进行开挖。(2)施工机具1)挖土机、自卸汽车、手推车、铁锹、3-5m钢尺等;(3)工艺六层1)确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖休整槽边清
29、底;2)机械开挖机械开挖在深度为2m以内的大面积基槽,宜采用一次开挖到底,配合少量人工清土,在基底位置留置1525cm土层,人工开挖,以防止超挖。开挖距槽底100mm以内后,用小木桩钉在基坑底部,用水准仪抄测标高,控制槽底标高及平整度,根据轴线及基础轮廓线检验基槽尺寸,休整边坡及基底。遇有暗河及需要换土的地方,及时通知监理、业主,根据设计图纸要求,现场采取措施,挖至原土层,然后用级配砂石回填并振实。注意事项:A开挖过程中,严格控制开挖尺寸,个别超挖的地方经设计单位给出方案,用级配砂石回填;B尽量减少对基土的松动,若基础不能及时施工时,可预留2030cm土层不挖,待做好基础再挖;C土方开挖时,要
30、保护好定位桩、轴线桩、高程桩等。3.2.2 条基施工在垫层具备一定的强度后,根据施工图,正确弹出轴线及条基位置线,以便于钢筋的绑扎、模板的固定。1、钢筋的绑扎,经详细翻样后,在加工场地同一制作,按设计规范要求进行钢筋绑扎,及时做好隐蔽工程的验收签证。2、模板安装,钢筋刷好隔离剂,按图纸设计要求,满足结构断面尺寸,支撑及模板定位准确,支撑要求足够的刚度和稳定性。3、浇筑砼,按试验室的配合比严格控制砼的后台搅拌工作,要求砼下料正确,搅拌充分,振捣密实,以保证砼的浇筑质量,按规定做好砼的试块留置工作。3.2.3 基础墙体的砌筑,防潮层的施工在基础梁上弹好基础墙的轴线及位置线,并抄好标高,根据试验室水
31、泥砂浆的配合比严格控制好配合比的用料,以保证砂浆的质量,采用普通烧结砖,并砌好砖基大方脚及砖基墙体,直至砌筑基础防潮层位置,控制好基础墙的标高,确保做完防潮层后基础墙顶标在0.60m处,有必要时可使用皮数杆砌筑基础墙。3.2.4 回填土在基础分布工程验收后,方可进行回填土,要求把杂物及有机物清除干净后,要求土质符合要求,不应过分湿润,同时做好回填土的密实度测试、验收工作,回填土夯实采用打夯机。3.3 主体工程 3.3.1轴线控制的垂直传递本工程外观比较规则,可采用外控法进行垂直传递,位置设在建筑物的四个角,用经纬仪引测,并做好红漆标记,标高测量采用水准仪引测,做好标记,楼层间用钢尺引测到位。
32、3.3.2结构工程施工准备1、工程材料准备、并按规定要求做好复检工作;2、配备周转料具;3、施工机具的准备;4、计量检测工具的准备;5、技术交底、安全交底;6、布置测量内控点。 3.3.3钢筋工程1、施工现场设主钢筋加工区。2、钢筋进场要有合格的质量保证书、按照国家规范要求在监理见证下取样复试,合格后方可使用。3、进场的钢筋分规格及材料堆放,复试合格后要挂标识牌。4、加工完的成型钢筋整齐放置,各种不同形式钢筋分别挂标识牌,要求明确数量和部位。5、梁板钢筋接头以对焊为主,搭接为辅。柱墙竖向钢筋接头采用电渣压力焊。在梁纵横交叉处钢筋过密难以保准砼浇筑质量时,及时提前请设计院进行钢筋代换等技术处理。
33、6、针对工程特点及时进行施工技术交底,重点是施工的顺序、专业预埋管的配合、钢筋接头位置及搭接长度等。7、负弯矩钢筋下部必须加设钢筋马凳,确保其位置的准确。8、对于同钢筋相碰难以预埋管件,不能随意切割钢筋,必须同有关人员一道商量解决。9、严格控制钢筋保护层的厚度,按要求设置垫块。10、柱插筋固定牢靠,防止浇筑砼时造成移位,影响上部结构钢筋绑扎。11、避雷接地引下线的钢筋一定要派专人负责焊接,焊接钢筋需做标记,并做好隐蔽验收记录。 3.3.4钢筋隐蔽验收钢筋在隐蔽之前,对钢筋的规格、型号、类别、位置、根数、间距、锚固长度、搭接长度、焊接质量、预留钢筋、保护层厚度等要做好工序自检工作,自检合格后由专
34、职质检与施工负责人进行验收,合格后提交监理和甲方进行工程验收,方可进行下道工序。 3.3.5模板工程1、模板使用前必须修整完好并涂刷脱模剂。2、模板钢楞750600mm,在两立楞间加设一根10050mm木方,以确保模板的刚度。3、柱侧模底部的模板砼面,在支模前利用仪器检测,水泥砂浆修补,确保其标高准确且平整,避免误差传递影响结构尺寸。4、对拉螺杆张紧拉直,研究使用环扣的螺杆。5、严格控制模板上口的位置准确,便于上部结构施工。6、柱模(1)矩形柱模采用九夹板模板,50100木方背楞,加48钢管做抱箍,为了保证柱子整体质量,故在700以上的柱子中间均需增设14对拉螺杆,间距下部2/3处为400,上
35、部1/3处为500。(2)按标高及所弹柱位置线用1:2.5水泥砂浆找平柱边外框(100mm宽)。(3)结构平面离柱角100mm左右柱主筋上焊“井字”型10定位钢筋,并确保其准确性。(4)安装分片模板时,应先检查其拉结筋保护层等是否有遗漏,并办理好隐蔽手续,同时必须对柱结构平面上清理干净后,方可安装柱模,用48钢管进行抱箍、并校核模板位置及垂直度,即在平面上分别弹出柱中心线,每片模板上、下分别弹出垂直中心线,安装柱模时,中心线互相重合,砼浇筑完毕后,随时按此中心线校准。(5)800以上柱子,除柱箍外设12400两根对拉螺栓拉结钢筋,以增强柱模刚度和整体性。(6)为确保主、次梁在柱端位置的准确性和
36、阴角处顺直,柱顶留出梁高加20cm的高度另做柱头模,按设计高度留出梁的截面的位置。柱头模板链接的几何尺寸应平整、顺直、支撑牢固。7、有梁模板(1)楼板底模用10002000九夹板、50100木方背楞,间隔400。(2)梁模底板、梁侧模使用木模。(3)楼板与墙相交处,不规则处底模、侧模用木胶合板加木方加工异性模。(4)柱模板安装、校正完毕,用48脚手架钢管夹固,柱箍钢管间距为500mm,设置一道,梁支撑脚手架为48钢管搭设双排脚手架,梁支撑架立杆间距为800mm,横杆间距为1200mm设置一道,板支撑脚手架用48钢管脚手架搭设满堂架,立杆、横杆间距为1200mm设置,离底部20mm处设一道扫地杆
37、,以保证支撑系统底部的整体性,当立杆在地面时,地面应夯实或硬化并在立杆下垫通长模板,防止支撑下沉,模板工程施工质量应符合规范要求,检查合格后方可进行下道工序施工。1、梁板模设计梁板模设计以框架梁为例计算条件: 梁底钢管立杆间距为1000mm;板底钢管立杆间距为1000mm;水平拉杆竖向距离为1.5m;板底木方间距400mm;梁底木方间距为300mm;混凝土入模温度为T=20;混凝土的重力密度为r=24KN/m3;混凝土的浇筑速度V=0.6m/h;外加剂影响修正系数 1=1.2;坍落度影响修正系数 2=1.0;模板的重力密度为4KN/m3;本工程选取最大截面尺寸的框架梁bh=350mm750mm
38、进行计算,(其他截面尺寸的梁计算类同)。梁模板采用胶合板(183091519mm),侧模采用50100方木夹边,立档间距为250mm,侧模板应加设斜支撑。1、框架梁底模的验算:(1)荷载计算:底模自重: 40.0190.351.2=0.032KN/m混凝土自重: 240.350.751.2=7.56KN/m钢筋自重: 1.50.350.751.2=0.473 KN/m施工人员及设备自重:2.50.351.001.4=1.225 KN/m振捣混凝土荷载:20.351.001.4=0.98 KN/mq1 =10.270 KN/m乘以折减系数0.9则q=q10.9=10.2700.9=9.243 K
39、N/m(2)框架梁底模抗弯验算:底模下楞木间距为300mm,跨度为800mm,按五等跨连续计算;由施工常用结构手册计算中查得: 楞木的抗弯强度fm=13N/mm2;抗压强度fc=12 N/mm2;抗剪强度fv=1.5 N/mm2;五等跨连续梁的弯距系数Km=-0.119,剪力系数为Kv=-0.606;则:M=Km.qL2=-0.1199.2430.32=-0.099 KN.mW=bh2=350192=21058mm3=M/W=0.099106/21058=4.701N/mm2fm=13N/mm2满足要求(3)框架梁底模抗剪力验算:V=KvqL=-0.6069.2430.3=1.680KN剪应力
40、=0.379 N/mm2fv=1.5N/mm2满足要求2、侧模验算: 1)荷载计算: 侧压力F=0.22t012V(1/2)其中:砼重力密度=24kn/m,砼入模温度T=20 t0 =200/(20+15)=5.71外加剂影响修整系数 1=1.2 坍落度影响修整系数 2=1.0 砼浇筑速度 V=0.6m/h则F=0.22245.711.21.00.6(1/2)=28.02KN/m 分项系数取1.4 则F=F1分项系数=28.021.4=39.23 kn/m 2)振捣砼时产生的荷载:4.0 kn/m分项系数取1.4 则41.4=5.6 kn/m荷载组合:39.23+5.6=44.83 kn/m根
41、据横档间距为300mm,则线荷载为:44.830.30=13.45kn/m乘以折减系数则q=13.450.9=12.11 kn/m3)抗弯强度验算: 按五等跨计算,侧模厚19mm,立档间距500则弯矩M=KmqL2=-0.11912.115002=-360273NMW=bh/6=50019/6=30083mm=M/W=360273/30083=11.98N/mm=13N/mm满足要求4)抗剪强度验算:V=KvQL=-0.60612.11500=-3669N剪应力:=3V/2A=33669/250019=0.579 N/mm7.394KN满足要求2、楼板模板设计梁板模板设计以楼板为例计算条件:本
42、工程板底模采用19mm厚胶合板,立档、楞用50100mm方松木;支撑用483.5mm钢管;木楞及立档间距为400;两梁之间设置剪刀撑;板底钢管支撑间距为10001000mm;水平拉杆竖向距离为1.5m;混凝土板厚取最大120mm; (1)荷重计算:模板及配件自重: 0.2KN/m21.2=0.24KN/ m2新浇混凝土自重: 2.88 KN/ m21.2=3.456 KN/m2钢筋自重: 0.132 KN/ m21.2=0.158 KN/ m2施工荷载: 2.5 KN/ m21.4=3.50 KN/ m2振捣混凝土产生的荷载: 2KN/ m2 1.4=2.80 KN/ m2F1 =10.154
43、 KN/m2乘以折减系数0.9则F=F10.9=9.139 KN/m2(2)楼板底模验算(按五等跨连续计算)q=FL=9.1390.915=8.362KN/mMmax=-0.105qL2=-0.1058.3620.42=-0.140KN.mW=bh2=915192=55053mm2=2.543N/mm2fm=13N/mm2 (可)(3)木楞验算(按两等跨连续梁验算)q=8.3620.4=3.345KN/mMmax= -0.125qL2=-0.1253.3451.002=0.418KN.mW=bh2=501002=83333 mm3=5.016N/ mm2fm=13N/mm2 (可)(4) 钢管支撑的稳定性验算:根据=L0/I 两端铰支时取1,I=1.58,A=489mm2, 强度许用应力=210N/mm2,纵横水平拉杆竖向间距1.5m,支撑的计算长度L0=1.5m,长细比:=L0/I =150/1.58=95由=114查表得压杆折减系数=0.588由压杆稳定条件=P/A. 得:P A. 则: A. =4890.588210=60382N=30.382KNP=(0.24+3.456+0.158+11.4+2.8) 0.91.001.00=7.249KN 满足稳定
