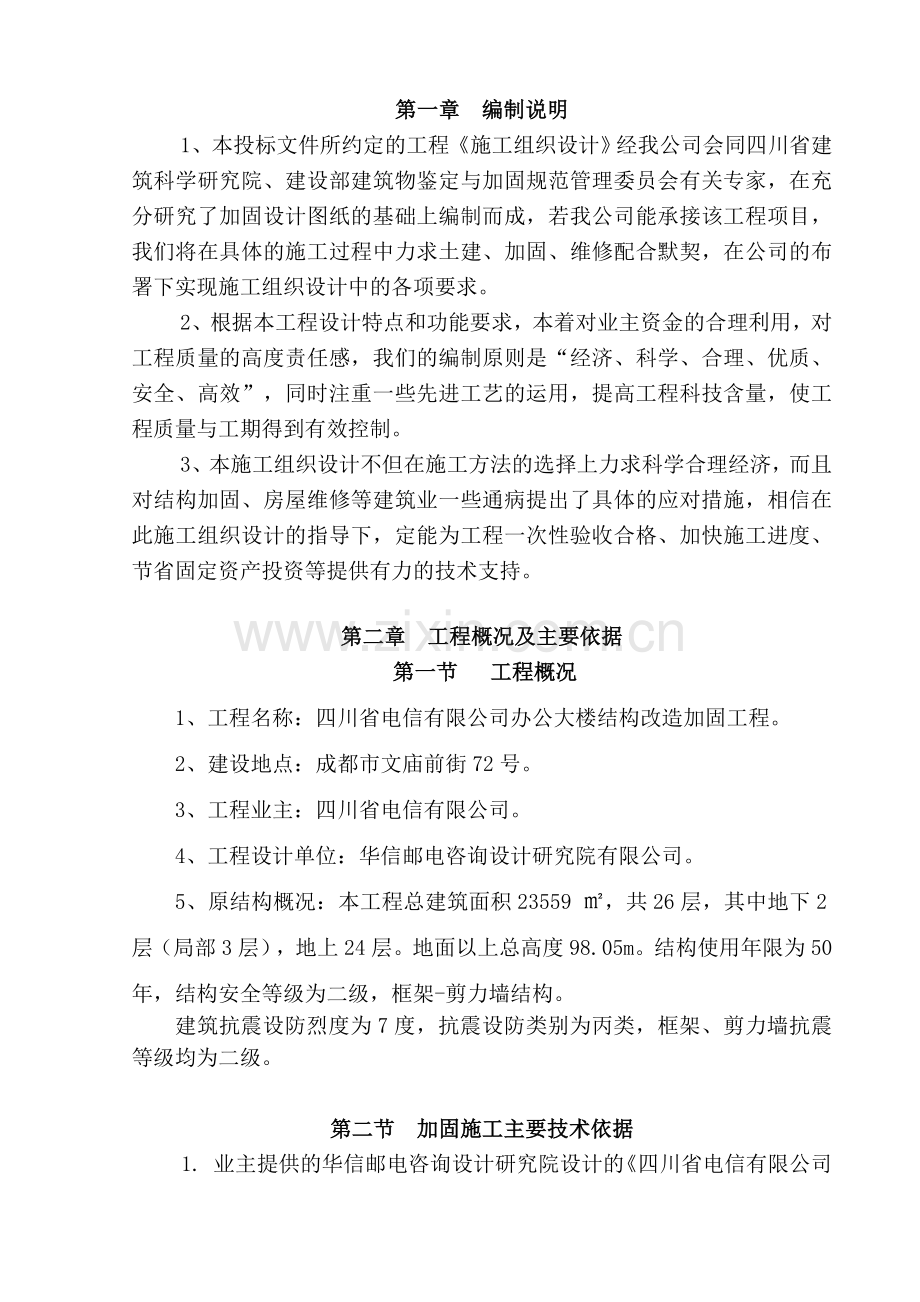

1、第一章 编制说明1、本投标文件所约定的工程施工组织设计经我公司会同四川省建筑科学研究院、建设部建筑物鉴定与加固规范管理委员会有关专家,在充分研究了加固设计图纸的基础上编制而成,若我公司能承接该工程项目,我们将在具体的施工过程中力求土建、加固、维修配合默契,在公司的布署下实现施工组织设计中的各项要求。2、根据本工程设计特点和功能要求,本着对业主资金的合理利用,对工程质量的高度责任感,我们的编制原则是“经济、科学、合理、优质、安全、高效”,同时注重一些先进工艺的运用,提高工程科技含量,使工程质量与工期得到有效控制。3、本施工组织设计不但在施工方法的选择上力求科学合理经济,而且对结构加固、房屋维修等

2、建筑业一些通病提出了具体的应对措施,相信在此施工组织设计的指导下,定能为工程一次性验收合格、加快施工进度、节省固定资产投资等提供有力的技术支持。第二章 工程概况及主要依据第一节 工程概况1、工程名称:四川省电信有限公司办公大楼结构改造加固工程。2、建设地点:成都市文庙前街72号。3、工程业主:四川省电信有限公司。4、工程设计单位:华信邮电咨询设计研究院有限公司。5、原结构概况:本工程总建筑面积23559 ,共26层,其中地下2层(局部3层),地上24层。地面以上总高度98.05m。结构使用年限为50年,结构安全等级为二级,框架-剪力墙结构。建筑抗震设防烈度为7度,抗震设防类别为丙类,框架、剪力

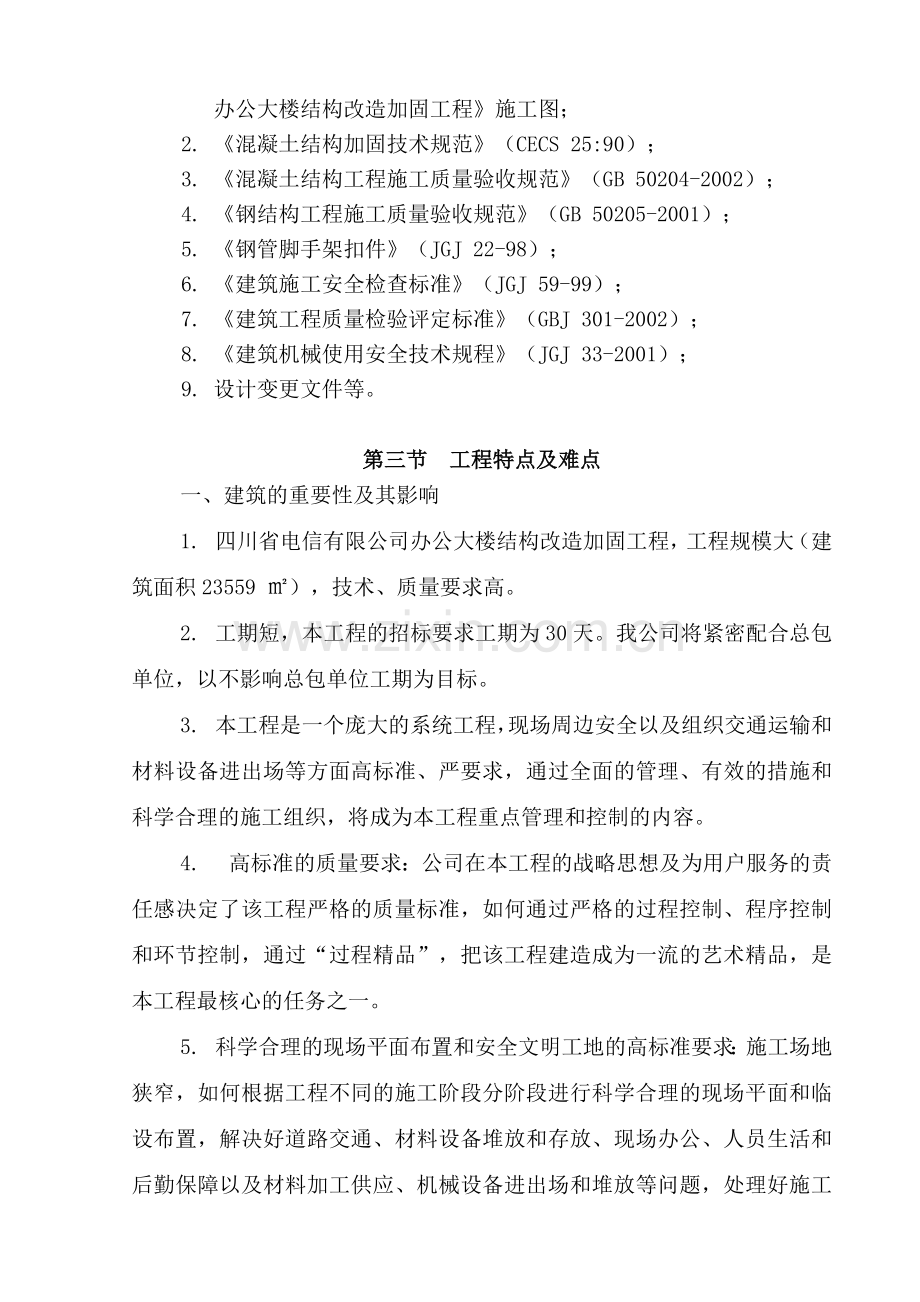

3、墙抗震等级均为二级。第二节 加固施工主要技术依据1. 业主提供的华信邮电咨询设计研究院设计的四川省电信有限公司办公大楼结构改造加固工程施工图;2. 混凝土结构加固技术规范(CECS 25:90);3. 混凝土结构工程施工质量验收规范(GB 50204-2002);4. 钢结构工程施工质量验收规范(GB 50205-2001);5. 钢管脚手架扣件(JGJ 22-98);6. 建筑施工安全检查标准(JGJ 59-99);7. 建筑工程质量检验评定标准(GBJ 301-2002);8. 建筑机械使用安全技术规程(JGJ 33-2001);9. 设计变更文件等。第三节 工程特点及难点一、建筑的重要性

4、及其影响1. 四川省电信有限公司办公大楼结构改造加固工程,工程规模大(建筑面积23559 ),技术、质量要求高。2. 工期短,本工程的招标要求工期为30天。我公司将紧密配合总包单位,以不影响总包单位工期为目标。3. 本工程是一个庞大的系统工程,现场周边安全以及组织交通运输和材料设备进出场等方面高标准、严要求,通过全面的管理、有效的措施和科学合理的施工组织,将成为本工程重点管理和控制的内容。4. 高标准的质量要求:公司在本工程的战略思想及为用户服务的责任感决定了该工程严格的质量标准,如何通过严格的过程控制、程序控制和环节控制,通过“过程精品”,把该工程建造成为一流的艺术精品,是本工程最核心的任务

5、之一。5. 科学合理的现场平面布置和安全文明工地的高标准要求:施工场地狭窄,如何根据工程不同的施工阶段分阶段进行科学合理的现场平面和临设布置,解决好道路交通、材料设备堆放和存放、现场办公、人员生活和后勤保障以及材料加工供应、机械设备进出场和堆放等问题,处理好施工和安全设施之间的关系,使整个现场平面布置既经济节约,又井井有条,既有利于现场文明施工管理和统一协调,达到“最佳标准化文明工地”的标准,又创造良好的安全施工环境和作业条件,满足工程施工的需要,是本工程十分重要的任务。6. 本工程拆除工程量大,保证拆除工程的拆除进度和安全施工是进度控制和安全管理的关键。二、质量要求高在此项目施工招标文件中,

6、发包方要求工程质量达到设计及业主要求。在此,我公司向业主郑重承诺:我公司将充分发挥四川省建筑科学研究院在加固领域的技术优势,充分调动自己的实力与水平,确保工程一次性验收合格。三、安全、文明施工要求高我们在本工程施工中,要充分体现出国有科研单位科技型企业的优势,在安全文明施工方面做到尽善尽美。一个工程项目的施工管理是企业的窗口和缩影。因此工程伊始就应做好精神文明建设工作。做到现场管理规范化、标准化,同时,较好的场容场貌、优良的施工环境,也是能否创造出精品工程、丰碑工程的有力保障。第三章 工程施工奋斗目标第一节 工程奋斗目标一、质量目标必保一次性检测验收合格。公司将以“质量第一”,“用户至上”为方

7、针,以创一次性检测验收合格为目标,以项目管理为主导,推行全面质量管理体系。运用科学的管理方法,制定严格的质量控制措施,采用新设备、新技术、新工艺,做到精心组织,精心施工,将本工程建成“精品”工程。二、工期目标建设单位要求工期为30天,我公司将尊重建设单位的意见,同时为展示我公司的实力,表达我公司对四川省电信有限公司事业的大力支持,我公司将在保证质量的前提下,通过有关措施的施行,力争在建设单位要求的工期内提前完成招标文件规定的项目内容。为确保工期,我公司将制定完善的保证工期措施,具体见:保证工期的施工技术措施。三、安全目标严格按照有关安全法规、规范进行安全管理,在整个施工时间,安全防护检查达标9

8、8%以上,本项目轻伤率不超过5,杜绝火灾事故的发生,杜绝重大伤亡事故,杜绝治安案件的发生。四、文明施工目标争创标准化文明工地,现场管理做到规范化、标准化,以较好的场容场貌,优良的施工环境作为保障,创造出精品工程、丰碑工程。第二节 工程善后服务工作为了做好工程善后服务工作,工程竣工后,我公司将派出专门小组定期回访,主动了解工程的使用情况。对用户在使用中发现的问题进行及时处理。如果确实存在因我公司在施工中造成的问题,我们将免费、及时进行维修,直到用户满意为止。若因用户使用不当造成的问题,我们也将进行及时维修。第四章 施工组织管理架构第一节 施工组织机构一、施工组织管理体系我公司将按标准化现场管理要

9、求组织施工,加大人、财、物等多方面的投入,同时做到技术上高度重视、组织上全面落实、管理上先进合理,保证本工程优质、安全地按承诺工期完工。由于本工程项目工期紧,为了做到管理工作及时、到位,我公司将成立一个实力强大的项目管理部来负责工程的施工管理。工程项目管理部实行项目经理负责制。管理部下设项目副经理、技术负责人、责任工长、各专业工长、质检员、安全员、预算员、内业技术员、资料员、材料员、劳资及财务员。按“项目法”施工要求,项目经理全权负责项目的经营、技术、质量、安全、进度等管理工作。施工期间,还将由公司总工程师牵头成立一个专门技术小组,不定期地对工程复杂部位和关键部位的施工予以指导,同时,公司的生

10、产、技术、质量、安全等职能部门还将经常深入工地,协调施工单位与建设单位、监理单位等相关管理协作单位之间的相互配合关系,帮助项目部解决施工中存在的技术、质量和安全等问题。施工项目组织管理框架图见下页。施工项目组织机构框架图公司主管经理公司总工程师材料项 目 经 理质量技术预算安全项目副经理项目技术负责人责 任 工 长机管劳资材料员质安预算专业工长内业技术各专业作业班组二、施工管理机构的运行机制(一)建立健全各项管理制度项目管理部是企业形象的缩影,是否建立健全各项管理制度将直接影响各项施工活动的顺利进行,为了使管理行为规范、有章可循、奖优罚劣、奖勤罚懒和建立合理的工作程序,建立有利于调动员工工作积

11、极性的分配激励机制,最大限度发挥人的潜能,我公司将建立健全以下项目主要管理制度:1、项目管理部组织管理制度;2、项目管理部的分工与协作制度;3、项目各职能人员各级质量管理责任制度;4、项目各职能人员各级安全管理责任制度;5、项目各职能人员各级文明施工责任制度;6、技术管理责任制度;7、材料管理责任制度;8、设备管理责任制度;9、安全与技术交底制度;10、项目员工考勤考核制度;11、项目成本考核制度;12、项目职业道德专项考核制度。(二)施工组织机构的启动与运作1、根据本工程各方面情况及特点,有针对性的组建项目班子,并且人选一旦经过甲、乙双方确认,全班人选将处于启动状态,未进场之前可根据设计要求

12、积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前提。2、根据项目管理部的工作实际情况,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有序地开展工作,从而最大限度提高项目经理部的工作效率,有效促进项目整体实力的强化,使项目经理部管理体系运作始终处于一环紧扣一环的良性循环状态,使项目经理能有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗,无准备之仗。3、以项目部已制定的各项管理制度为指导、督促、规范每个管理人员的工作质量、效率。变“人

13、管人”、“人盯人”为“制度管人”,形成项目管理“有章可循、执法必严、违章必纠”、“政令如山”、“赏罚分明”的先进管理模式。二、质量管理、施工质量检验系统图公司质量管理系统图、施工质量检验系统图详见体系表。质量管理系统图公司业务部门、辅助生产单位质安科施工科材料科质检科公司经理副经理、总工质量管理决策项目经理项目预控措施实施监督检查质安组作业管理编制组织设计现场技术管理技术组进 行 材 料质 量 验 收控制工序质量检查验收整改材料组各专业工长质检员组施工质量检验系统图内业质安工长材料试验班 组 质 量设计院建设监理质 安 科项目经理质监站施 技 科项目副经理技术负责人质 量 总 监第二节 质量体

14、系“百年大计,质量第一”。我公司将参照有关质量体系的要求,建立完善的质量保证体系,确保工程质量全面达到优良。我公司质量体系的具体内容如下:(一)要素质量保证体系的建立在施工中所发挥的作用就是必须对所有影响质量的活动进行恰当而连续的控制。具体到工程项目上,就是对该工程项目质量形成的每一个要素进行控制。质量体系要素如下表:不合格的控制和纠正施工过程控制工序管理点控制回访与保修工程质量检验与验证半成品与成品保护管理职责质量保证体系任务承接施工准备质量采购质量质量文件和记 录测量和试验设备的控制人员与统计方法的应用工程安全与责 任根据以上质量保证原则,我们确定了在本工程施工过程中应达到的质量目标是:1

15、、工程项目领导班子必须坚持全员、全过程、各职能部门的质量管理,保持并实现工程项目的质量,以不断满足规定要求。2、使企业领导和上级主管部门相信工程施工正在实现并能保持所期望的质量,开展内部质量审核和质量保证活动。3、开展一系列有系统、有组织的活动,使建设单位、监理单位确信该工程项目能达到预期的目标。为了达到工程质量的全面合格,根据工程项目质量形成的全过程,其质量环节有以下8个阶段:()、任务承接;()、施工准备;()、材料采购;()、施工生产()、试验与检验;()、功能试验;()、竣工交验;()、回访与保修。(二)施工各阶段的质量控制根据质量环节8个阶段,结合我公司质量保证体系以及有关经验,施工

16、质量控制的各阶段划分为:1、施工准备质量施工准备是根据建设单位需要,及工程设计、施工规范的规定,安排、规定施工生产方法程序,合理地将材料、设备、能源和专业技术组织起来,为工程获得符合性质量创造条件。施工准备质量关系到工程施工的经济合理性和工程质量的稳定性,它直接影响工程的最终整体质量。2、采购质量对外购物资的采购必须做好计划,主要有以下几项工作应加以控制:()、采购质量大纲应包括的内容;()、对规范、图纸和订货单的要求;()、选择合格的供方;()、关于质量保证的协议;()、关于检验方法的协议;()、处理质量争端的规定;()、进货检验计划和进货控制;()、进货质量记录。3、施工过程控制施工过程是

17、建筑物符合性质量形成的过程。建筑物使用功能能否满足现实需要和潜在需要,施工过程控制起着很重要的作用。施工过程的质量职能是根据设计和工艺技术文件规定、施工质量控制计划要求,对各项影响施工质量的因素具体实施控制的活动,保证生产出符合设计和规范质量要求的工程。施工过程控制有以下几个方面:()、落实现场质量责任制()、贯彻并加强工艺纪律的管理()、文明施工与均衡生产()、正常地开展QC小组活动()、工序管理点控制工程施工要力争一次成优、一次合格,必须以预防为主,加强因素控制,确定特定特殊工序、关键环节的管理点,实施工程施工的动态管理。4、不合格的控制与纠正一旦发现工程质量和半成品、成品的质量不能满足规

18、定要求时,将立即采取以下措施;()、鉴别()、纠正措施()、处理()、预防再发生5、半成品与成品保护半成品与成品保护工作贯穿于施工全过程。搞好施工中半成品与成品的保护与管理,可以使施工质量事故损失减少到较低限度,保证工程质量,使生产顺利地进行。6、工程质量的检验与验证工程质量检验是保证工程质量满足规定要求的重要职能,加强检验应贯彻施工者自检与专业检验相结合的原则,应做到及时、准确、真实、可靠。主要包括以下工作:()、预检;()、隐检;()、施工班组应以QC小组为核心作好班组质量检验;()、工程使用功能的测试。7、工程回访与保修工程项目施工具有一次性特点,工程竣工交验后,该施工项目组织机构即行撤

19、消,再根据下一个工程项目情况进行重新组合。因此,工程回访与保修工作则由施工企业有关职能部门进行。此项工作将由公司质安科负责具体实施。8、工程项目质量文件与记录质量文件和记录是质量体系的一个重要组成部分。工程项目质量体系中应制订有关质量文件和记录的管理办法,该办法应包括:标记、收集、编目、归档、贮存、保管、使用、收回和处理、更改修订等内容,还应制订用户或供方查阅、索取所需记录的规定,以证明工程质量达到预定的要求,并验证质量体系的有效运行。(三)人员人是管理的主体。人员素质对质量体系的有效运行起着极其重要的作用。加强全员培训,提高全体职工质量意识和劳动技能,调动广大职工的积极性,这是搞好质量工作的

20、最根本保证。本要素要求做好人员的培训、资格认证等方面的工作。1、培训企业应明确培训工作的重要性,制定各类人员的培训计划,特别重视各岗位新人员的挑选和培训,这是保证工程项目施工质量的根本措施。(1)项目领导班子应着重以下几方面的培训:a、质量意识教育;b、质量体系及质量保证有关方面内容;c、质量保持和改进意识;d、掌握体系运行的有关组织技术、方法及评价体系有效性的准则。(2)技术人员和管理人员包括工长、技术员、质量检查员、劳资员、预算员、采购员、材料员等。对他们应着重进行专业知识和管理知识的培训。专业知识和管理知识包括:全面质量管理、统计方法、工序能力、统计抽样、数据收集与分析等。2、资格认证应

21、对工程项目经理和从事特殊作业、工序、检验和试验人员进行资格认证,坚持持证上岗。3、调动人员积极性要调动人员的积极性,就要使他们知识他们完成的工作以及这些工作在整个活动中所起的作用。(四)测量和试验设备的控制为了保证符合性质量,必须对施工全过程所涉及的测量系统进行控制,以保证根据试验测量所作出的决策或活动的正确性。对计量器具、仪器、探测设备、专门的试验设备以及有关计算机软件都要进行控制。并要控制和贯彻监督的程序,使测量过程(其中包括设备、程序和操作者的技能)处于统计控制状态。应将测量误差与要求进行比较,当达不到精密度和偏移要求时应采取必要的措施。(五)工程(产品)安全与责任工程(产品)的安全,直

22、接关系到用户的生命和健康,以及国家财产的损失。对建筑施工企业来说,如果因工程(产品)存在质量缺陷而造成人身伤亡、财产损失或损害周围环境,企业不仅失去信誉,而且还要承担法律责任。1、安全和责任事故的缺陷类型(1)开发设备缺陷(设计考虑不周或结构设计上有误造成的);(2)制造缺陷或施工缺陷(因施工质量问题引起的);(3)使用缺陷(用户对注意事项、维修手册中的要求不清楚而造成使用中的问题)。2、确保工程(产品)安全应做的工作为了避免上述缺陷,提高工程安全性,减少质量责任,项目经理应识别和重视工程施工质量安全性问题,特别要注意制订获得安全、可靠的有关工作程序,力求将质量责任风险限制到最低限度,减少责任

23、事故的发生。有关建筑施工安全和责任的法令、条例、规定是保护社会安全和人民利益的有效措施,是建筑施工企业必须遵守的。为此,我公司将做好以下工作:(1)严格贯彻、遵守有关安全的法令、条例、规定等;(2)加强操作者的安全生产的意识教育,树立预防为主的思想;(3)制止和纠正违章指挥、违章操作;(4)监督和落实方案的实施;(5)安全设计与试验。第三节 主要材料根据工程需要,材料按以下规格及数量进行准备。序号名 称规格单位数量用 途1钢管483.5T40搭脚手架2钢筋T233钢模4扣件套200搭架5砂m31506石m32707水泥T80(1)混凝土:强度等级C30,其混凝土中石子粒径为520mm,采用中、

24、粗砂,水泥用425级大厂水泥;为保证梁柱加固的新、旧混凝土的粘接,防止界面出现收缩裂缝,加固采用微膨胀混凝土,即在混凝土中掺入水泥重量万分之一的铝粉膨胀剂(或水泥重量10的UEA膨胀剂),混凝土应进行试配确定配合比,现场施工中混凝土强度等级均应按规定取试块检验。第五章 施工总平面布置本工程施工场地非常狭窄,对文明施工要求较高。因此本公司对该施工场地采取优化布置,充分利用,对施工道路、机械设备、材料堆场必须进行紧凑布置,做到既满足各施工阶段的要求,又不违反城建管理部门的有关规定。1、 材料堆场与业主协商就近利用厂内空地,以不影响业主生产及生活等活动为宜;2、 工具用房与业主协商,就近利用内腾空房

25、;3、 办公用房与业主协商,就近利用内腾空房;4、 工人员生活用房,根据实际情况,可就近租房,也可就近住在腾空房内。第六章 主要设备及劳动力配置第一节 主要施工机械设备的配置本工程所涉及的各种机具规格、型号如下:序号设备名称型号规格数量国别产地额定功率Kw生产能力备注1木工圆盘锯台18002木工刨木机台18003交流弧焊机30400A台58004钢筋切断机J3G3-400台110005插入式振动器ZG-50台10项目经理部办公室配备一台电脑,主要用于造价的预、结算;对现场施工、材料、技术资料等进行微机管理;彩AUTOCAD对现场平面布置进行优化,采用Project 98进行施工工期优化与控制;

26、实现施工现场的动态管理。第二节 劳动力分阶段安排根据本工程的施工顺序、施工进度计划和工效,为了保证劳动力的合理使用,我公司将认真做好以下几点:1、项目经理及工长做到全盘考虑,认真研究和测算各施工阶段所需投入的劳动力,作到心中有数,以减少盲目性。2、对班组采取竞争上岗的制度,优胜劣汰,以确保上岗人员的素质和施工队伍的稳定性。3、工程进入收尾阶段时,要特别重视合理安排工序,交叉作业及成品保护,防止完工项目被损坏或污染。为此,将组织较多的人力进行竣工验收前的清理和保护工作。 第七章 施工方案第一节 钢筋工程本工程钢筋制作安装量不大,但制作安装要求严格,场内集中加工,以便于质量控制和材料管理。1、钢筋

27、原材料的验收及堆放:(1)进场钢筋必须具有出厂质量证明书,进场按批号和直径分批抽样进行力学试验,合格方可使用。(2)钢筋在加工过程中,如发现脆断、焊接性能不良或力学性能不正常现象,应对该钢筋进行化学成份分析,其结果符合国家标准的规定方能使用。(3)钢筋需代换时,应征得设计单位的同意,方可进行代换,且应及时办理技术核定单。(4)钢筋的堆放按级别、规格、分类堆放于离地200mm钢管上,防止钢筋锈蚀污染。2、钢筋的配料加工:(1)加工前的技术准备应全面熟悉施工图,具体弄清以下几点:A、钢筋锚固长度,梁、柱钢筋设计允许的钢筋搭接位置及长度。B、梁、柱箍筋加密区域,及箍筋下料长度及几何尺寸。C、受力筋保

28、护层厚度。(2)钢筋制作A、钢筋制作必须按钢筋料牌上规格、数量、形状进行,其制作工艺和质量满足砼结构工程施工及验收规范的有关规定。制作好的成型钢筋要分规格,分部位进行挂牌堆放,对焊和焊接必须在抽样试验单上注明使用部位。B、箍筋按内包尺寸下料加工成型、箍筋弯钩平直长度按设计要求确定,设计为确定的按抗震要求大于或等于10d。3、钢筋绑扎A、受力钢筋的搭接处,必须在搭接长度中绑扎3处,即搭接段中心和两端共扎牢3处。B、受力钢筋保护层,严格按照设计图纸要求留置,梁30mm,柱25mm,保护层垫块采用与构件砼等级相同的细石砼。梁、柱保护层垫块间距为1000mm,柱保护层垫块上部端口部分加密700mm。第

29、二节 模板工程1、模板采用定型组合新钢模板,部分不合模数的用木模镶嵌。模板要求平整、洁净,模板拼装前满刷脱模剂。模板安装时严禁脱模剂沾污钢筋及砼接槎处。2、模板支撑采用483.5钢管、8槽钢、大头撑及钢管扣件组成,内棱与钢模板的长度方向相垂直,外棱与内棱互相垂直。3、模板组装时,要使两侧穿孔的模板对称放置以使对拉螺栓与模板保持垂直。相邻模板边肋用U形卡连接的间距,不得大于300mm;同一拼缝上的U形卡,不宜向同一方向卡紧;施工缝以下的模板待施工缝以上部分施工完后一起拆除,以保证上下层砼接缝平齐;钢楞采用整根杆件,接头相互错开,搭接长度不少于200mm。4、框架柱模板背方采用483.5钢管,水平

30、方向每间距750mm设置一道,纵向每间距600mm设置一道;柱模板支撑采用483.5钢管与整个框架平台支撑架共同组成支撑系统,沿高度方向每间距600mm1200mm设置一道。500mm*1000mm的框架柱对拉螺栓采用12圆钢,水平方向每间距750mm设置一道,纵向设置一道。5、安装梁、板模板前,先搭设好满堂脚手架,并设置剪刀撑,。横杆离地面(楼面)200300mm设置一道,离支撑顶200mm处必须设置一道纵横水平杆,中间每间隔1.60m左右一道,每6m设置一道纵横剪刀撑。支撑架基础须坚实牢固,立杆下垫通长8槽钢,并经常检查,保证完整牢固。6、框架平台梁板支撑采用483.5钢管组成支撑系统,立

31、杆间距1500mm;框架梁背方钢管水平方向每间距750mm设置一道,纵向每间距600mm设置一道;框架梁支撑每间距1200mm1500mm设置一道。板纵横向背方钢管每间距1200mm设置一道。梁长4m时,梁底模板按2起拱。7、模板安装质量除应符合钢筋砼工程施工及验收规范和木模技术规范中有关规定外,应着重检查以下几个方面:(1)支承、固定情况,必须按建筑安装工程质量和检验标准的规定,进行逐项评定验收。(2)模板的支设必须保证结构几何尺寸及轴线位置的正确。(3)在砼浇筑前,应检查承重架及架子支撑扣件是否拧紧,拧紧螺栓力矩控制在50Nm。(4)拆模顺序遵照先拆支承件和连接件,再分块逐步进行拆除、拆除

32、后连接件和支撑应分类堆放,模板进行清理、涂刷。第三节 混凝土工程1、 混凝土采用现场集中搅拌,砼搅拌时间必须充分,使用砼达到配合比要求稠度。2、 砼原料(砼、石、水泥)应严格按计划取样并由专职检验员送检,砼以试配合比为标准,再根据现场砂、石含水率适当调整,保证砼强度28天达到设计要求,水泥应为大厂水泥,并具有出厂合格证。现场设专职机械员,维护砼运输和搅拌机械,随时观察上料和砼材料情况。3、 砼浇筑前应清除钢筋、模板上的油污、杂质及垫层上的积水,模板上事先洒水湿润。4、 砼浇筑时须根据浇筑顺序由深至浅分层进行,每层厚度不超过500mm。振捣上层砼时,振动棒要插入下层50100mm,以使上下层砼能

33、很好地结合在一起,严禁漏振和碰撞钢筋、模板。5、 振捣时按照快插慢拔的原则进行,每一振点时间一般为20s30s,具体视砼表面呈水平不再显著下呈,不再出现气泡,表面泛出灰浆为准。插点间距3040mm,呈梅花式布置。6、 砼浇筑过程中安排专人负责振捣,专人负责查看模板、钢筋等,发现模板、钢筋有变形、移位破坏情况应立即进行整修。7、 柱浇筑前底部应先填以510cm同配比砂浆。柱砼应分层振捣,振动棒不得触动钢筋、预埋件。除上面振捣外,下面要有人随时敲打模板。柱高超过2m时应采用串筒或在模板侧面开门子洞装斜溜槽分段浇筑。8、 在与梁板整体浇筑时,应在柱浇筑完毕后停歇11.5小时,使其获得初步沉实,再继续

34、浇筑.。屋面梁板应同时浇筑,梁柱结点钢筋较密处,宜用细石子同标号砼浇筑,并用小直径振捣棒振捣,9、 在施工缝已浇筑砼的抗压强度不小于1.2Mpa时,允许继续浇筑。在继续浇筑前,施工缝砼表面应凿毛,剔除浮动石子,并用水冲洗干净后,先浇一层同配合比水泥砂浆或减半石子混凝土,然后继续浇筑,并细致浇筑振实,使新旧砼紧密结合。插入式振动棒振捣时不应直接接触施工缝旧砼。10、 砼浇筑完毕后应在12小时内加以覆盖和浇水,浇水次数应能保持砼有足够湿润状态,养护期一般不少于7昼夜。第四节 脚手架工程本工程外脚手架,采用双排式钢管脚手架,外侧挂绿色2000目密目安全网。每2m高作为一个施工段,侧面满设15mm胶合

35、板,下处增设安全网。1、 双排脚手架搭设参数(1)本工程双排外脚手架总高25m,首层步高1.6m,其余步1.8m,共分14步,操作层上围护栏杆高1.2m,并按要求设踢脚板,踢脚板高50cm。(2)立杆横距1.2m,纵距1.5m,大横杆步距1.8m,小横杆伸出大横杆大于0.15m,内立杆距墙0.45m,小横杆距墙0.2m。(3)建筑物转角及纵向方向上每隔15m,沿架体竖直方向上连续设置一道剪刀撑,拉墙杆按砌体穿QL处设置,水平间距小于6m。2、 架子的搭设要求(1)架子选用的材料为:钢管483.5规格管材、架子扣件必须选玛钢扣件,要求所用材料无锈蚀,裂纹变形的现象,否则严禁使用。(2)所有脚手架

36、材料必须具有足够的承载能力,钢管、稳定性、扣件应有足够的韧性,抗扭和抗剪能力。(3)搭设的脚手架必须牢固稳定,做到不斜、不摇晃、不变形。架子搭设应严格做到杆件横平竖直,立杆的倾斜度应控制在立杆高度的1/500范围内。(4)扣件连接应按拧紧螺栓的控制扭力进行扣件锁操作,操作扭力矩按50-60NM不得发生过拧造成扣件裂纹和纽紧不足造成滑移松动。(5)脚平板是脚手架工程的重要部份,必须在操作层铺设足够的架板、不漏空、不挠头、禁止探头板。第八章 施工质量控制措施第一节 质量目标充分发挥公司质量监督和保证体系的作用,确保工程一次性检测验收合格。第二节 保证工程质量一次性验收合格的措施一、管理依据从工程施

37、工准备阶段起即按照全优工程的要求进行施工准备、施工管理、资料收集及整理一切相关资料。二、实行目标管理责任制在工程施工中,高标准、严要求,确立一次性验收合格的质量目标。必须保证植筋工程、粘钢工程、碳纤维粘贴工程质量达到优良,为确保工程一次性验收合格打下坚实的基础。三、坚持样板制、统一目标、做法和标准(一)为达到较好的加固施工效果,对主要加固施工项目做样板,确定施工的标准。大面积施工均以样板为标准。(二)做好各分部分项的预控工作做好各分部分项的预控工作,确保工程各分部分项工程达到优良。(三)具体质量保证措施详见本章:保证质量的技术措施。第三节 保证施工质量的组织管理措施一、质量保证体系1、为了从根

38、本上切实提高工程质量,公司将积极地推行和完善全面质量管理体系,以“质量第一,用户至上”为方针,以便全优工程为目标,以项目管理为首,确保工程质量达到优良。2、建立三级(公司、项目部、班组)质量管理体系:公司质监部门为一级质量管理部门,派专人进驻现场,对工程质量进行专检评定,项目部质量领导小组为工程二级管理部门,设置专职质检员,主要对工程质量进行工序控制,班组设置质量自检员,为工程质量第三级管理人员,主要进行工序施工质量的自检、自查工作。3、建立健全各级人员的质量责任制,公司专检人员对工程质量进行评定,并拥有质量否决权,对公司确定的质量控制点进行有效控制,各工序作业完毕后,必须坚持班组自检、项目部

39、评定、公司认可程序,上道工序未经质量检查认可,下道工序严禁作业。4、保持施工现场质量管理人员的稳定性,项目部质量管理人员,工程未完不得随意调动。5、广泛建立QC小组,针对工程特点,开展QC活动,并应用PDCA循环的工作方法,在总结改进的过程中,不断提高工程质量。6、编制工程创优规划,根据工程特点确定工程质量控制点,并据此落实创优工作中的技术管理措施。7、搞好质量信息跟踪反馈,建立质量信息档案及质量工作例会,并制定质量奖罚条件,严格执行。8、根据本工程要求,建立工程管理的协调制度,在合同约定的范围内,主动配合甲方代表对工程质量进行检查控制,自觉接受甲方代表的质量监督。二、质量教育工作1、工程质量

40、的优劣是工程成败的关键,为了确保该项目的工程质量达到优良标准,必须加强对全体人员进行“质量第一”、“质量是企业的生命”的教育,在全体职工中强化质量意识,使全员、全过程、全企业都为创全优工程而奋斗。2、定期召开技术、质量工作例会,逐级强化质量意识,以优质工程质量确保优良的工程质量。开工前,技术质监部门应制定创优规划,明确统一的质量认定标准,并组织全体员工学习。施工中项目部每月组织一次质量分析活动会,总结经验,布置下月质量活动内容;班组第一工序企业前进行质量控制分析,企业后,总结经验教训。3、党、政、工、团齐抓共管,加强现场质量宣传、表彰在质量工作中有效的好人好事,并设质量奖。第四节 原材料质量保

41、证措施1、对原材料材质标准严格把关。材料员对原材料、成品和半成品应先检验后收料,未合格的材料不准进场。2、原材料要具备出厂合格证或法定检验单位出具的合格证明。钢筋、水泥还应注明出厂日期、批号、数量和使用单位,抄件应注明原件存放单位和抄件人并签章。3、对材质证明有怀疑或按规定需要复检的材料,应及时送检,未经检验合格,不得使用。4、各类不同类型、不同型号的材料分类堆放整齐。水泥、钢筋在运输、存放时需要保留标牌,按批量分类,并注意防锈蚀和污染。第五节 做好隐蔽验收、技术复核工作凡属隐蔽工程,必须经建设单位、监理等有关部门验收合格后,才能进行下道工序施工,并做好验收记录。序号说 明检 查 内 容1植筋

42、工程钢筋的品种、规格、数量、位置、锚固深度、除锈情况2粘钢工程钢板的厚度、规格、粘贴位置3碳纤维粘贴工程碳纤维布的规格、粘贴位置对重要项目进行复查校核,以避免发生重大差错。复核的内容除按标准规定外,一般在分项工程正式施工前,应重点按下表所列项目和内容检查。技术复核的重点项目内容项 目复 核 内 容植筋工程钢筋的品种、规格、数量、位置、锚固深度粘钢工程钢板的厚度、规格、粘贴位置第六节 保证工程质量的技术措施一、施工准备阶段的质量管理技术措施1、认真学习图纸,领会设计意图。在设计单位进行设计交底,了解设计意图的基础上,组织工程技术人员对设计图纸进行学习和会审工作,使参与施工的人员掌握施工图的内容、

43、要求和特点。同时审查和发现施工图中待完善的问题,提出合理化建议,积极推广新技术、新工艺、新材料的应用。以便正确无误地施工。2、本工程由公司总工程师牵头,组织项目技术班子编制好施工组织设计,使其成为本工程析全面性技术经济文件,具有实际的指导意义。以确保工程安全、优质、高速、低消耗地完成。编制的施工组织设计要求针对本工程的特点,内容充实,施工方案合理,总平面布局切实可行,有具体的保证施工、安全、文明施工的措施。3、把好原材料、辅助材料、成品和半成品的质量检验。组织材料按计划进场,并做好保管工作。各种不同类型、不同型号的材料分别堆放整齐。水泥、钢材在运输存放时,须保留标牌,按批量分类、出厂证明,合格证书必须经检验合格后方能用

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
